回填土技术要求
- 格式:doc
- 大小:12.50 KB
- 文档页数:1
一、一般规定:1 施工材料的规定:1.1 回填土:宜优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
1.2 石屑:不应含有有机杂质。
1.3 填土材料如无设计要求,应符合下列规定:1.3.1 碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可作表层以下的填料。
1.3.2 含水量符合压实要求的粘性土,可作各层的填料。
1.3.3 碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
1.3.4 淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。
2 作业条件2.1 填土基底已按设计要求完成或处理好,并办理验槽签证。
2.2 基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度,基础分部经质监站验收通过。
2.3 大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数通过压实测试来确定。
2.4 室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
2.5 在建(构)筑物地面以下的填方,若填筑厚度小于0.50m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
2.6 填土前,应做好水平高程的测设,基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
3 操作工艺3.1 当填方基底为积土或耕植土时,如设计无要求,可采用推土机或高程机械压实5~6遍。
3.2 在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土。
3.3 填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先洒水湿润,增加压实遍数或使用大功率压实机械等措施。
土方回填施工标准规范要求土方回填是工程建设中的一个重要环节,合理的施工标准和规范要求,对于确保工程质量、保护环境和人身安全具有至关重要的作用。
本文将围绕土方回填施工标准规范要求展开论述。
一、施工前的准备工作1.调查勘探:施工前需要进行详细的现场调查和土壤勘探,了解土地的地质条件、土壤性质及含水量等。
根据不同的土壤类型和地质条件,确定合理的土方回填方案和施工标准。
2.场地平整:在进行土方回填前,需要对回填区域进行平整,清除杂草、石块、垃圾等。
确保回填区域的表面平整,以便进行下一步的回填工作。
二、施工材料的选择与使用1.土壤材料:回填土壤的选择应根据工程所在地的土壤类型而定,以保证回填土壤与原土壤的物理性质和化学性质相近,避免出现松散、沉降、侧压或渗透不良等问题。
2.填充材料:在需要回填的区域,需要使用机械设备进行填土作业。
填土材料应符合规范要求,具备稳定性和排水性能,以确保回填土体的均匀性和密实度。
三、回填施工的技术要求1.土方回填的均匀性:回填土方应按照设计要求进行均匀回填,避免出现局部高低错位的情况。
回填土方的厚度和填土层应按照设计要求进行控制,以保证整个回填体的稳定性。
2.回填土壤的密实度:回填土壤的密实度对工程的稳定性和承载力起着重要作用。
施工过程中需采取有效的土壤密实措施,如采用土壤填筑机械或者人工碾压等方式,确保回填土壤的密实度达到设计要求。
3.回填层的分层压实:回填土壤一般会分为若干层进行回填,每层回填后需进行相应的压实处理。
压实方法可以采用机械碾压或人工敲实等方式,以提高回填土层的密实度。
四、工程验收标准1.回填体的平整度:回填体应具备一定的平整度,表面不得出现凹凸不平、坑洼现象。
可以通过水平仪或平板进行检测,确保回填体的平整度符合标准规范。
2.回填土壤的湿度和含水量:回填土壤的湿度和含水量应符合设计要求,避免出现过于湿润或过于干燥的情况。
施工过程中需进行相应的湿度和含水量测试,确保回填土壤的质量符合标准。
回填土技术要求一,材料要求,1,土,回填土中不得含有树皮,草根,杂草等有机物质,土块径粒不得大于5厘米,控制最佳含水率,以手握成团,落地开花为宜,过干适当洒水,过湿适当翻晒.2,石灰,生石灰必须充分熟化,过筛,其径粒不得大于5毫米,不得使用夹有未熟化的生石灰.二,基坑回填,1,基坑回填前先将基坑内的树皮,草根,积水,於泥等一切杂物清理干净。
2,虚铺厚度,压路机每层虚铺20-30厘米,压实6-8遍。
蛙式打夯机每层虚铺20—25厘米,夯实3—4遍.人工夯实每层虚铺小于20厘米,夯实3-4遍.3,室内回填土应先跟基础分层填平,人工夯实后在分层回填,以免机械夯实破坏基础混凝土。
室内回填时相邻房间应同时回填,高差不能超过30厘米,以免把墙挤坏。
与有管道时先将管道底部夯实,然后管道两侧同时回填,每层不大于20厘米,用木夯夯实,以免破坏管道,直到管顶40厘米以上才能用机械夯实。
人工夯实时夯重30—40公斤,打夯时夯高过膝,一夯压半夯,夯实3-4遍.4,基坑分段分层回填时接茬处应形成阶梯状,每层互相搭接,其搭接长度不小于每层填土厚度的两倍,上下层错逢不小于一米。
三,质量要求.1,灰土的拌合比例必须均匀,颜色一致。
2,标高控制,在每颗柱子或控制桩上都有控制点,控制点下反00厘米为夯实后的标高,夯实后表面平整应控制在2厘米以内。
四,安全,施工人员进入施工现场必须戴安全帽,施工现场严禁吸烟,严禁酒后作业,严禁穿拖鞋。
打夯机必须一机一闸,设漏电保护器。
专人操作,一人扶夯,一人拉线,操作人必须穿绝缘鞋,戴绝缘手套。
五,取样要求,基坑面积小于300平方米的30-50平方米取一点。
基坑面积大于300平方米的50-—100平方米取一点。
基槽10-20米长取一点。
独立基础每个不少于一点.交底人接受人。

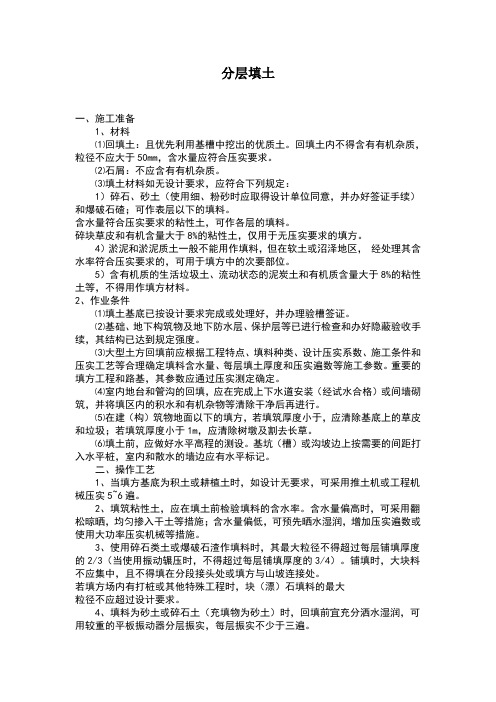

分层填土一、施工准备1、材料⑴回填土:且优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
⑵石屑:不应含有有机杂质。
⑶填土材料如无设计要求,应符合下列规定:1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。
4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。
5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。
2、作业条件⑴填土基底已按设计要求完成或处理好,并办理验槽签证。
⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。
⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数应通过压实测定确定。
⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
⑸在建(构)筑物地面以下的填方,若填筑厚度小于,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
⑹填土前,应做好水平高程的测设。
基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
二、操作工艺1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。
2、填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。
3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)。
回填土施工技术与施工质量要求一、引言回填土施工是土木工程中非常重要的一项工作,它直接关系到工程的稳定性和持久性。
回填土施工技术与施工质量要求的掌握和执行对于确保土建工程的安全和可靠性至关重要。
本文将针对回填土施工技术与施工质量要求进行详细介绍和分析。
二、回填土的选择与准备1. 土质选择回填土的选择应根据工程地区的地质条件、土壤的稳定性、流动性以及工程要求来确定。
一般情况下,混凝土碎石土、膨胀土等适合作为回填土使用。
土的含水量应控制在合理范围之内,避免因过高含水量导致回填土体积变化过大。
2. 土壤准备回填土应进行适度的加工与处理,以增强土体的稳定性和密实性。
可以通过翻土、添加掺合料等方式来改善土壤的力学性质。
此外,为了保证施工质量,回填土应进行充分的水分控制,避免过湿或过干。
三、回填土施工工艺1. 填土方法回填土可以采用机械或人工的方式进行。
机械填土效率高,但需要注意操作的准确性和平整度。
人工填土需要操作员具备一定的经验和技术能力,以确保填土均匀、紧实。
2. 土层分层与压实回填土应根据工程要求进行分层填筑,各层土体应足够均匀、紧密。
土层厚度不超过0.3m,厚度超过1.5m时应分多次填筑,每次填筑需进行均匀压实,以避免不必要的空洞和变形。
四、回填土施工质量要求1. 压实度要求回填土施工的压实度直接关系到土体稳定性和承载能力。
根据土壤类型和工程要求,采用合适的压实方法和设备,对回填土进行充分的压实。
在压实过程中,应注意控制压实幅度和做好记录,以便监督和验证。
2. 坡度和平整度要求回填土的坡度和平整度要符合相应的设计要求。
在施工过程中,应使用专业的测量仪器进行不断检测和调整,确保回填土表面达到设计要求。
3. 排水要求回填土必须具备良好的排水性能,以免因积水导致土体松动、沉降等意外情况。
在回填土施工中,应采用适当的排水措施,如设置排水管道、边坡护坡等方式,确保土体排水畅通。
4. 表面稳定性要求回填土表面应具备一定的稳定性,能够抵抗外力和自身荷载的作用,避免因表面不稳定而引发塌方、下沉等事故。

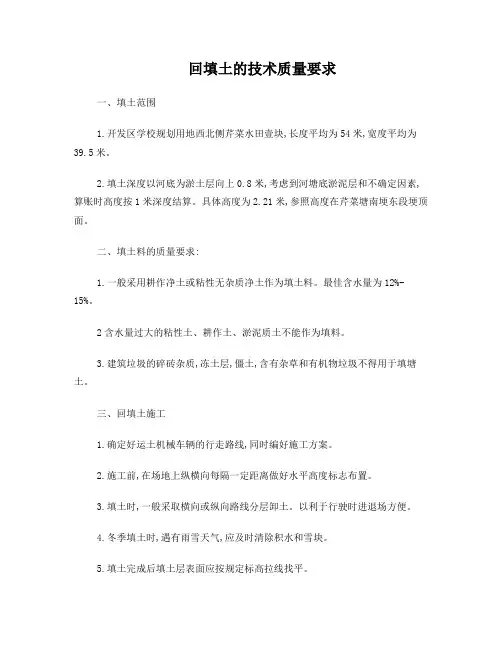

回填土的技术质量要求一、填土范围1.开发区学校规划用地西北侧芹菜水田壹块,长度平均为54米,宽度平均为39.5米。
2.填土深度以河底为淤土层向上0.8米,考虑到河塘底淤泥层和不确定因素,算账时高度按1米深度结算。
具体高度为2.21米,参照高度在芹菜塘南埂东段埂顶面。
二、填土料的质量要求:1.一般采用耕作净土或粘性无杂质净土作为填土料。
最佳含水量为12%-15%。
2含水量过大的粘性土、耕作土、淤泥质土不能作为填料。
3.建筑垃圾的碎砖杂质,冻土层,僵土,含有杂草和有机物垃圾不得用于填塘土。
三、回填土施工1.确定好运土机械车辆的行走路线,同时编好施工方案。
2.施工前,在场地上纵横向每隔一定距离做好水平高度标志布置。
3.填土时,一般采取横向或纵向路线分层卸土。
以利于行驶时进退场方便。
4.冬季填土时,遇有雨雪天气,应及时清除积水和雪块。
5.填土完成后填土层表面应按规定标高拉线找平。
6.在填土过程中自行负责解决周边群众矛盾的协调。
7.运土车辆行驶过程中要保证市区内交通路面及村庄路面干净、不掉土。
如发生矛盾自行解决。
8在施工过程中要加强对施工人员进行安全教育,如发生安全事故由乙方负责,与甲方无关。
四、回填土的检查、验收1.对进场土料,甲方不定期进行检查,不合格的土料不得用作填土。
2.填土完成后,甲乙双方共同验收复查,是否达到规定的填土深度。
3.土方填土各工序质量,必须按招标合同规范的内容进行自检,合格后报甲方验收。
宝应县开发区学校基建办公室2010.1.5。

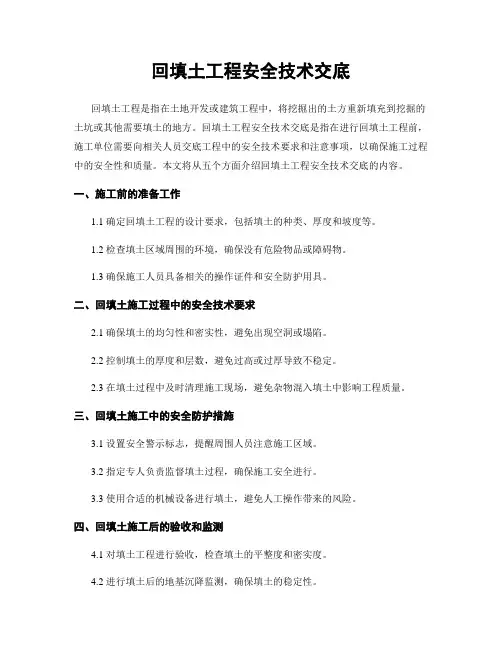

回填土工程安全技术交底回填土工程是指在土地开发或建筑工程中,将挖掘出的土方重新填充到挖掘的土坑或其他需要填土的地方。
回填土工程安全技术交底是指在进行回填土工程前,施工单位需要向相关人员交底工程中的安全技术要求和注意事项,以确保施工过程中的安全性和质量。
本文将从五个方面介绍回填土工程安全技术交底的内容。
一、施工前的准备工作1.1 确定回填土工程的设计要求,包括填土的种类、厚度和坡度等。
1.2 检查填土区域周围的环境,确保没有危险物品或障碍物。
1.3 确保施工人员具备相关的操作证件和安全防护用具。
二、回填土施工过程中的安全技术要求2.1 确保填土的均匀性和密实性,避免出现空洞或塌陷。
2.2 控制填土的厚度和层数,避免过高或过厚导致不稳定。
2.3 在填土过程中及时清理施工现场,避免杂物混入填土中影响工程质量。
三、回填土施工中的安全防护措施3.1 设置安全警示标志,提醒周围人员注意施工区域。
3.2 指定专人负责监督填土过程,确保施工安全进行。
3.3 使用合适的机械设备进行填土,避免人工操作带来的风险。
四、回填土施工后的验收和监测4.1 对填土工程进行验收,检查填土的平整度和密实度。
4.2 进行填土后的地基沉降监测,确保填土的稳定性。
4.3 定期进行回填土工程的检查和维护,及时发现问题并进行处理。
五、施工结束后的安全技术交底5.1 对回填土工程施工过程进行总结和评估,总结经验教训。
5.2 向相关人员交底回填土工程的安全技术要求和注意事项。
5.3 提醒相关人员在日常维护和管理中注意回填土工程的安全性和质量。
通过以上五个方面的介绍,施工单位可以更全面地了解回填土工程安全技术交底的内容,从而在施工过程中更加注重安全性和质量,确保工程顺利进行并达到预期效果。
一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)和《建筑地基基础设计规范》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-2002)取样当取土样检验垫层的质量时,对大基坑每50-100m2应不少于1个检验点;对基槽每10-20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2布置一个;贯入法为10-15m2布置一个。
(2)面积>300m2时;环刀法为50-100m2布置一个;贯入法为20-30m2布置一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
二、取样须知1、采取的土样应具有一定的代表性,取样量应能满足试验的需要。
土方回填技术要求说明:施工单位在进行各类土方回填工程施工时,须优先按设计要求进行施工,并严格遵照现行国家相关规范及标准执行。
现将部分常用规范中的相关条款摘录如下,承包人在工程实施时不能低于以下条款的要求。
一、基坑回填以下摘自:《建筑地基基础工程施工质量验收规范》(GB50202-2002)第6.3条1.土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
如在耕植土或松土上填方,应在基底压实后再进行。
2.对填方土料应按设计要求验收后方可填入。
3.填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度、填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合下表的规定。
4.填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定。
以下摘自《建筑给水排水及采暖工程施工质量验收规范》(GB 50242—2002)第9.4条1.管沟的坐标、位置、沟底标高应符合设计要求。
2.管沟的沟底层应是原土层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等。
3.如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm,填铺细砂或粒径不大于5mm的细土,夯实到沟底标高后,方可进行管道敷设。
4.管沟回填土,管顶上部200mm以内应用砂子或无块石及冻土块的土,并不得用机械回填;管顶上部500mm以内不得回填直径大于100mm的块石和冻土块;500mm以上部分回填土中的块石或冻土块不得集中。
上部用机械回填时,机械不得在管沟上行走。
5.井室的砌筑应按设计或给定的标准图施工。
井室的底标高在地下水位以上时,基层应为素土夯实;在地下水位以下时,基层应打100mm厚的混凝土底板。
砌筑应采用水泥砂浆,内表面抹灰后应严密不透水。
以下摘自《给水排水管道工程施工及验收规范》(GB 50268-97)第3.5条6.给水排水管道施工完毕并经检验合格后,沟槽应及时回填。
土方回填1适用范围适用于一般工业与民用建筑的基坑、基槽、室内地坪(管沟)、室外沟槽及散水等的回填土工程。
2施工准备2.1材料准备1)土宜优先利用基槽中挖出的土,但不得含有有机杂质。
使用前宜过筛,其粒径不宜大于50MM,含水量应符合压实要求的规定。
2)填土材料应符合设计要求,现场所挖土方和进场土方作为回填材料时,应取得设计单位同意,并办好签证手续。
3)碎块草皮和有机含量大于8%的粘性土,淤泥和淤泥质土不得用作填料;含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。
2.2主要机具回填土工程应根据施工条件、土质情况、压实系数要求来选择压实机具性能和数量。
每层铺摊后,随之耙平,机械压实速度不超过2km/h。
2.3作业条件2.3.1回填前,应对基础,箱形基础墙或地下防水层、保护层等进行验收,并办好隐检手续。
而且混凝土应达到规定强度,验收合格后,方可进行回填。
2.3.2施工前应根据工程特点,填料种类,设计压实系数,施工条件等合理确定填料含水率控制范围,铺土厚度和夯、压遍数等参数。
重要的填方工程,其参数应通过压实试验来确定。
2.3.3室内地坪和管沟的回填,应在完成地下管线安装和测试合格后再进行。
并将沟槽,地坪上的积水和有机物等清除干净。
2.3.4施工前,应做好水平高程标志的设置,如基坑、基槽或管沟,在其边坡上每隔3M钉上水平标志;室内和散水的边墙上,钉好标准高程木桩。
3施工工艺3.1工艺流程基坑底地坪上清理→检验土质→分层铺上→分层夯打→碾压密实→检验密实度→修整找平验收3.2操作工艺3.2.1填土前应检验其含水量是否在挖制范围内;如含水量偏高,可采用翻松、晾晒、均匀掺入干土或换土等措施;如回填土的含水量偏低,可采用预先洒水润湿等措施。
3.2.2回填土应分层铺摊和夯实,每层铺土厚度和夯实遍数应根据土质、压实系数和机具性能确定。
一般蛙式打夯机每层铺土厚度为200-250MM;人工打夯不大于200MM。
1 施工材料的规定:回填土:宜优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
石屑:不应含有有机杂质。
填土材料如无设计要求,应符合下列规定:1.3.1 碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。
2 作业条件填土基底已按设计要求完成或处理好,并办理验槽签证。
基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度,基础分部经质监站验收通过。
大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数通过压实测试来确定。
室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
在建(构)筑物地面以下的填方,若填筑厚度小于0.50m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
填土前,应做好水平高程的测设,基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
3 操作工艺当填方基底为积土或耕植土时,如设计无要求,可采用推土机或高程机械压实5~6遍。
在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土。
填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先洒水湿润,增加压实遍数或使用大功率压实机械等措施。
使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)。
一、一般规定:1 施工材料的规定:1.1 回填土:宜优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
1。
2 石屑:不应含有有机杂质。
1.3 填土材料如无设计要求,应符合下列规定:1。
3。
1 碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可作表层以下的填料.1。
3。
2 含水量符合压实要求的粘性土,可作各层的填料。
1。
3。
3 碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
1。
3.4 淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。
2 作业条件2。
1 填土基底已按设计要求完成或处理好,并办理验槽签证.2.2 基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度,基础分部经质监站验收通过。
2。
3 大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数通过压实测试来确定。
2.4 室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
2.5 在建(构)筑物地面以下的填方,若填筑厚度小于0.50m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
2.6 填土前,应做好水平高程的测设,基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
3 操作工艺3。
1 当填方基底为积土或耕植土时,如设计无要求,可采用推土机或高程机械压实5~6遍。
3.2 在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土.3.3 填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先洒水湿润,增加压实遍数或使用大功率压实机械等措施。
回填土规范要求范文根据国家土地管理法和相关政策规定,回填土是指在土地开发建设过程中将剩余土壤或其他材料回填到工程用地内的行为。
回填土的施工需要按照一定的规范要求进行,以确保土地的安全稳定和环境的保护。
下面将详细介绍回填土的规范要求。
首先,回填土的选择应根据工程用地的性质和工程要求进行。
土壤应具备一定的承载力、稳定性和排水性能,以满足工程的需要。
同时,要选择与原土质量相近的回填土进行填筑,避免过于贫瘠或过于肥沃,以免对工程的稳定性产生不利影响。
其次,回填土的埋设和压实应按照一定的层压和施工技术要求进行。
回填土应均匀铺设并逐层压实,确保填筑的土层密实度良好。
在回填土的压实过程中,应控制好压实设备的振动频率和力度,以避免对工程附近的建筑物和地下管线等造成不良影响。
此外,回填土的填充高度应按照一定的标准进行控制。
填筑的回填土高度不应过高或过低,应根据工程的要求和土壤的性质,以及充分考虑土壤的可压缩性和稳定性,进行科学合理的控制。
同时,要确保填筑的土层与周围土地的接触良好,避免产生裂隙或空洞。
此外,回填土的质量应符合相关规范和标准的要求。
回填土的含水量、颗粒分布、稳定性和排水性能等指标应符合工程要求,并经过实验室的检测和验证。
回填土的质量控制还包括对现场的土壤进行取样和试验,以确保回填土的质量和性能符合要求。
最后,回填土施工过程中应注意环境保护,合理利用和处理剩余土壤和废弃物。
在回填土的选址和施工过程中,要充分考虑土壤的保护和资源利用,避免对生态环境造成污染或破坏。
对于不能回填利用的土壤和废弃物,应按照相关法律法规和环境保护要求进行妥善处置,避免对周边环境和生态系统造成不良影响。
总之,回填土的施工应按照国家土地管理法和相关规范要求进行,确保土地的安全稳定和环境的保护。
回填土的选择、埋设和压实、填充高度、质量控制以及环境保护都需要严格遵守,并通过相关的检测和验证进行监管和管理。
只有这样,才能有效提升土地利用效率,促进可持续发展。
回填土技术要求
一,材料要求,
1,土,回填土中不得含有树皮,草根,杂草等有机物质,土块径粒不得大于5厘米,控制最佳含水率,以手握成团,落地开花为宜,过干适当洒水,过湿适当翻晒。
2,石灰,生石灰必须充分熟化,过筛,其径粒不得大于5毫米,不得使用夹有未熟化的生石灰。
二,基坑回填,
1,基坑回填前先将基坑内的树皮,草根,积水,於泥等一切杂物清理干净。
2,虚铺厚度,压路机每层虚铺20-30厘米,压实6-8遍。
蛙式打夯机每层虚铺20-25厘米,夯实3-4遍。
人工夯实每层虚铺小于20厘米,夯实3-4遍。
3,室内回填土应先跟基础分层填平,人工夯实后在分层回填,以免机械夯实破坏基础混凝土。
室内回填时相邻房间应同时回填,高差不能超过30厘米,以免把墙挤坏。
与有管道时先将管道底部夯实,然后管道两侧同时回填,每层不大于20厘米,用木夯夯实,以免破坏管道,直到管顶40厘米以上才能用机械夯实。
人工夯实时夯重30-40公斤,打夯时夯高过膝,一夯压半夯,夯实3-4遍。
4,基坑分段分层回填时接茬处应形成阶梯状,每层互相搭接,其搭接长度不小于每层填土厚度的两倍,上下层错逢不小于一米。
三,质量要求。
1,灰土的拌合比例必须均匀,颜色一致。
2,标高控制,在每颗柱子或控制桩上都有控制点,控制点下反00厘米为夯实后的标高,夯实后表面平整应控制在2厘米以内。
四,安全,施工人员进入施工现场必须戴安全帽,施工现场严禁吸烟,严禁酒后作业,严禁穿拖鞋。
打夯机必须一机一闸,设漏电保护器。
专人操作,一人扶夯,一人拉线,操作人必须穿绝缘鞋,戴绝缘手套。
五,取样要求,基坑面积小于300平方米的30-50平方米取一点。
基坑面积大于300平方米的50--100平方米取一点。
基槽10-20米长取一点。
独立基础每个不少于一点。
交底人
接受人。
