曾家分离立交墩柱开工报告(DOC)
- 格式:doc
- 大小:119.00 KB
- 文档页数:21
乌拉泊南互通立体交叉工程(A、B、C、D、E匝道)单位工程开工报告一、编制说明1.《省道116线G30乌拉泊南立交至乌鲁木齐县公路工程两阶段施工图设计》。
2.现场考察及设计介绍。
3.国家及交通部颁发的各类公路施工技术规范、试验规程、质量检验评定标准。
4.公路工程预算定额、施工定额。
5.实施性施工组织设计、总体施工进度计划。

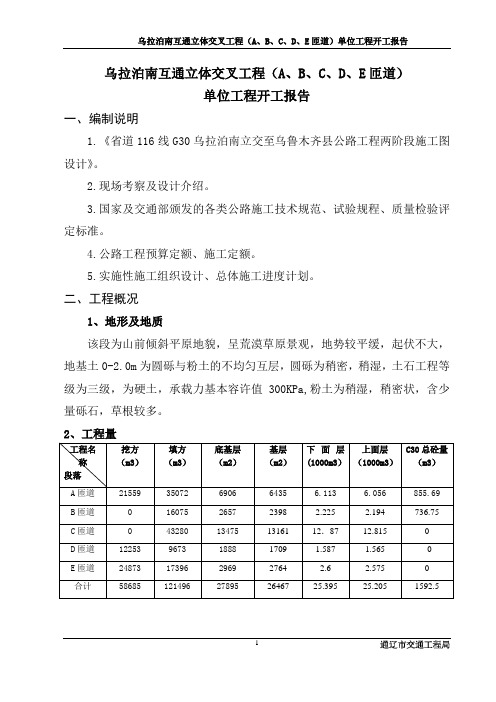

二、工程概况1、地形及地质该段为山前倾斜平原地貌,呈荒漠草原景观,地势较平缓,起伏不大,地基土0-2.0m为圆砾与粉土的不均匀互层,圆砾为稍密,稍湿,土石工程等级为三级,为硬土,承载力基本容许值300KPa,粉土为稍湿,稍密状,含少量砾石,草根较多。
2、工程量三、施工进度计划1、工期目标:乌拉泊南互通立体交叉单位工程计划开工日期:2014年4月16日,完工日期:2014年7月30日;2、质量标准及目标:工程交工竣工验收达到优良,单位分部分项工程抽检合格率达到100%。
综合评分92分以上。
各分项工程目标:1)、路基土石方工程95分以上2)、分离式立交桥、匝道桥分部工程达到92分以上工程评定按公路工程质量评定标准(JTG F80/1-2004)评定检测。
3、安全目标:“四无”、“一杜绝”、“一达标”。
“四无”即无职工因工死亡,无重大交通责任事故,无火灾事故,无重大机械设备事故;“一杜绝”即杜绝重伤事故;“一达标”即安全生产达国标。
4、环保及文明施工目标:施工现场各项环保目标满足国家、地方及行业的要求。
工地做到整洁有序,施工标志齐全美观,挂牌施工,场容整洁,实行程序化,不污染、破坏环境,不造成水土流失,争创文明样板工地。
四、主要工程项目的施工方案、方法及措施(一)路基工程全线存在风吹雪病害,为了减少风吹雪病害的影响,尽量采用1:3路基边坡,但对于农田区路段和路基高度>3M的路段,路基填方边坡按1:1.5设计。
低填浅挖路基设计:为了提高路床的压实度,清除表土,当路床顶面距清理后的地面高度小于路面和路床总厚度时,对路床0~0.5m上路床范围内,进行超挖并分层回填压实:0.5~0.8m下路床范围内,进行翻松碾压。
云南省昆明市日新路-官南路节点改造工程墩柱、台身施工方案广东中外建工程建筑有限公司昆明项目部二00九年三月十日目录一、工程概况二、总体施工方法及施工工艺流程三、施工工序要求及要点四、施工操作要点与质量注意事项五、安全注意事项一、工程概况日新路-官南路节点改造工程内共有20个墩柱和6个桥台,墩柱和其中2个桥台全部在跨线桥上,其余4个桥台分别在A桥和B桥上。
跨线桥标准桥墩为门式花瓶墩。
桥墩非连续处桥墩顺桥向宽140cm,连续处墩的墩顶局部加宽至200cm,以满足布置两块支座的需要。
左右幅桥墩只在D4墩和D7墩的墩顶有系梁连接左右两个墩身,其余墩身之间均无连接。
桥台采用钢筋混凝土桥台,分别位于跨线桥、A桥和B桥上,跨线桥上桥台基础为单排4根桩,A、B桥上桥台基础为单排3根桩,三座桥上的桥台均无承台及系梁,在桩顶直接浇筑台帽。
墩身钢筋采用Φ12、Φ16、Φ25、Φ28四种HRB335牌号的钢筋,混凝土采用C40砼;桥台钢筋采用Φ12、Φ16、Φ25三种HRB335牌号的钢筋,其中A、B桥桥台上还使用了Ø10的Ⅰ级钢筋,桥台混凝土均采用C30砼。
二、总体施工工艺流程及施工方法1、总体施工方法墩柱拟采用定型钢模板浇筑,钢模板由有资质的钢模生产厂家加工,安装时用螺栓和缆绳加固,墩身混凝土一次浇筑完毕。
桥台基坑采用机械辅以人工,放坡开挖的方式进行。
桥台采用竹胶板加工成组合模板,再用钢管、木方和对拉杆加固,桥台的台帽、背墙和耳墙混凝土一次性浇筑完成。
2、墩、台身施工工艺流程墩柱施工工艺流程框图桥台施工工艺流程框图三、施工工序要求及要点1、桥台基坑开挖开挖桥台基坑时,拟采用机械辅以人工的开挖方式进行开挖,同时施坡开挖,基底每边宽出80cm的宽度,留作施工空间和排水空间,如果基底有地下水,即可在预留出的空间内,围绕桥台四周开挖一条集水沟,以利于基坑内水的排出。
A、B桥上桥台均在修筑的围堰内,可采用旱地开挖基坑的方法开挖。
包头至树林召高速公路LJ2合同段K10+103五胜圪堵小桥墩柱开工报告陕西明泰工程建设有限责任公司包树高速公路LJ2合同段项目经理部2009年6月01日五胜圪堵小桥墩柱工程开工报告承包单位:陕西明泰工程建设有限责任公司合同号:LJ2 监理单位:内蒙古交通建设监理咨询有限责任公司监管:-03施工组织设计报审表承包单位:陕西明泰工程建设有限责任公司合同号:LJ2监理单位:内蒙古交通建设监理咨询有限责任公司监管:-03-1K10+103 3-10m五胜圪堵小桥墩柱钢筋加工及安装施工组织设计一、工程概述五胜圪堵小桥位于包头至树林召高速公路K10+103处,上部结构为3孔10m混凝土空心板梁,桥梁全长34.04m,桥面宽度26m,双幅分离式断面,下部为双柱式桥墩、肋板式桥台。
主要工程量: C30砼13.1m3。
二、施工进度计划目前我们准备了两套墩柱模板,计划施工顺序为1#Z2、Z1→1#Y1、Y2→2#Z2、Z1→2#Y1、Y2,计划从2009年06月10日开工,2009年6月20日完工,工期10天。
详细的进度计划见《图2-1-1 墩柱施工进度计划横道图》。
三、项目管理组织机构及人员分工本合同项目将由我单位独立承担施工,采取项目法目标管理,现场组建“包头至树林召高速公路LJ2合同段项目经理部”,项目部直属投标人领导,全权代表我单位承担本工程的实施以及缺陷责任期内的修复工作。
本项目部设项目经理1人,项目副经理1人,项目总工1人,下设工程技术部、物资设备部、安全质量部、计划合同部、财务部、试验室、办公室等五部两室,项目部共计25人。
实行二级管理机构,下设:二个路基施工队、三个桥涵施工队、一个桩基队、一个碎石桩施工队、一个拌和站、一个预制厂。
共计投入劳动力600人。
本项目组织机构图见《图3-1-1 项目组织管理机构框图》。
(一)项目部人员组成及分工项目经理:孟国兴;项目副经理:奥霓;项目总工:李强;项目生产副经理:张雨生。
清水河县X016至前贾浪沟公路墩柱开工报告乌兰察布市森桥机械工程有限公司开工报告申请批复单施工技术方案报审表承包单位:乌兰察布市森桥机械工程有限公司清水河县X016至前贾浪沟公路墩柱工程施工组织方案乌兰察布市森桥机械工程有限公司第一章编制说明、依据、原则第一节编制说明工程简介一)、概述工程名称:清水河县X016至前贾浪沟公路建设规模:本工程设计按地区特点、交通特性、路网结构综合分析确定公路的功能,结合交通量、地形条件等选用技术等级和主要技术指标。
依据项目途径行政属性,主要节点为行政村,该项目选取功能类别为支线公路,公路技术等级为地基公路。
根据《公路路线设计规范》取值,行车速度为20Km/h,路基采用6.5米,路面宽度采用6.0米。
清水河县X016至前贾浪沟公路,起点与X016相接,起点桩号为:O+000,终点前贾浪沟,桩号为:K4+208.103.全线设计里程4208.103米。
拟建道路旁有一条小溪,水源为泉水,流量较小,但为常年性流水。
本项目位于清水河县喇嘛湾镇北约5公里左右。
清水河县深居大陆,远离海洋,地域辽阔,气候差异很大,具有高原寒暑剧变的特点,属大陆性季风气候。
显著特点是冬季寒冷漫长,春季温暖干燥,夏季炎热雨量集中,秋季凉爽而短促,气候年差较大,光照充足,热量丰富,属半干旱地区的气候特点。
县内年平均气温7.5℃,极端最高气温37.1℃,极端最低气温-29℃,历年平均最高气温13.4℃,平均最低气温-1.5℃。
全县气温总趋势是西部高于东部,由东向西随海拔降低而递增。
3、地形地貌清水河县位于内蒙古高原和山陕黄土高原中间地带,由于长期受流水的侵蚀和切割,高原面貌被破坏,地表造成千沟万壑,纵横交错,呈现出波状起伏的低山丘陵地形。
全县总地形东南高、西北低,平均海拔1373.6米。
勘察场地地貌上属于河床地貌。
地形较为平坦,钻孔地面高程介于1148.86~1149.89之间,相对高差1.03m。
三)、主要设计规范和技术标准1、设计技术标准1)道路等级:桥梁所在道路为城市主干路。
太原至佳县高速公路东段第二合同段付家尧1#大桥1#墩墩柱分项开工报告山西省晋中路桥建设集团有限公司二◦◦九年十月十二日K7+908 付家尧1#大桥1#墩墩柱施工方案一、工程概况1、工程项目太原至佳县高速公路东段DZ1全长53.005公里,是山西省高速公路网布局规划的“人字骨架、3 纵11 横9 环”中主骨架中的五横,是山西省中北部地区西通陕、甘、宁,东达京、津、冀的重要战略通道。
本项目东接太原北环城高速公路,直抵京津地区,西接陕西佳县通往榆林产煤区,项目建成后必然成为快速连接东西部物流、煤运的大通道,把东部和中西部地区用高速公路这条纽带有机地联系成了一个整体,对加快晋、陕、蒙煤业发展和晋煤外运起到重大作用。
设计公路等级为四车道高速公路,设计车速为80 公里/小时。
2、工程概况付家尧1#大桥位于太原至佳县高速公路东段第二合同段,中心桩号为K7+908共10 跨,全桥长308.2m。
该桥下部结构为钻孔灌注桩基础,1#、2#、3#、7#、8#、9#墩为桩柱式桥墩,桩径180cm。
4#、5#、6#墩为空心薄壁墩,桩径150cm。
0#台为一字台,桩径150cm。
10#台为肋式台桩径120cm。
3、工程造价付家尧1#大桥总造价为元人民币。
4、工程特点本项目所处地区属北温带半干旱大陆性季风气候区,降水少,昼夜温差大,四季分明,冬季寒冷干燥,夏季炎热多雨,春季多风沙。
1 月气温最低,7 月份最高。
全年降水集中在7、8、9 月份。
当年十月下旬上冻,次年三月下旬解冻,冻土最深 1.06 米。
本项目位于山西省中本部,地形地貌及为复杂,沟壑纵横,主要为构造剥蚀低中山区,河谷平原地貌分布于泥屯河河谷内,表现为河床、河漫滩及由于地壳上升、河流下切形成的各级阶地,主要由全新统冲洪砂砾卵石组成,除雨季沟谷短期有地表水外,平时干涸,1级阶地大部分作为耕地。
冲洪积平原地貌主要位于本合同段起点至桩号K7+460, 由于近代河流的切割作用形成较多深度3-10m深的冲沟,冲沟宽30-100m,出露地层为第四系冲洪积成的粉土、粉质粘土。
分项工程开工通知书
编号:QL-009 致第八标段项目经理部:
贵部第9 号开工报告收悉,经审查同意K 42 + 953 至K 45 + 953.5 的墩柱工程于2009 年09月01 日开工,兹委派杨为该项目专业工程师,张为该项目专业工程师助理,具体施工时请注意以下事项:
1、模板安装注意墩柱垂直度以及墩身轴线偏位的控制。
2、墩柱保护层厚度要严格按照设计要求进行控制,必要时适当加
密保护层垫块。
3、混凝土浇筑时注意墩柱外观质量,杜绝蜂窝麻面及水纹现象的
产生。
附:1、分项工程开工报告批复单(指令单01);
2、质量检查程序及检查表格;
3、质量控制指标。
监理机构:(盖章)
签发人:
日期:
质量检查程序:墩柱中心放样检查,接柱混凝土面检查,钢筋笼检查,墩柱模板检查,砼浇筑检查,砼养生检查,砼成品检查。
检查表格:
测03表平面位置(放样)检查表
桥14表钢筋加工及安装检查表
桥13表模板检查表
桥16表混凝土施工记录表
桥17表混凝土成品检查表
桥18表混凝土养护检查表
质量控制指标。
西柏坡高速公路二环路至霍寨段工程第六合同段分项工程开工报告〔立柱、肋板〕编制单位:XX冀通路桥建立公司监理单位:XX省交通建立监理咨询XX编制时间:二零一一年五月西柏坡高速公路二环路至霍寨段工程分项工程开工申请批复单承包单位:XX冀通路桥建立XX 合同号:S6监理单位:XX省交通建立监理咨询XX 编号:监表08目录一、编制依据—————————————————————1二、工程概况—————————————————————1三、施工方案—————————————————————11、施工准备—————————————————————12、施工放样—————————————————————23、绑扎钢筋—————————————————————24、模板安装—————————————————————35、混凝土浇筑————————————————————36、拆模、养生————————————————————4四、墩柱施工质量要求标准———————————————4五、施工方案安排———————————————————4六、质量、平安、环保和职业XX保证措施————————5附图一:墩柱、台身施工工艺框图植物园区段高架桥二墩柱、肋板施工方案一、编制依据1?西柏坡高速公路二环路至霍寨段S6合同段合同文件?及XX省现行的JTJ041-2000?公路桥涵施工技术规X?、验收标准、平安规那么及有关文件及两阶段施工图中相关技术要求。
二、工程概况1、工程情况植物园区段高架桥位于XX市西北鹿泉市境内,S6合同段东起西柏坡高速公路工程植物园区高架桥一终点处,桩号为K6+149.267,西至霍寨互通立交桥起点处,桩号为K8+000.000,全长1850.733米,主线设置桥梁。
主线桥宽为16.5米。
上部构造为先简支后连续预应力混凝土箱梁,根底均采用钻孔灌注桩,主线桥梁采用钻孔灌注桩上接承台的根底布置形式,墩柱截面形式为圆形,桥台采用肋板式桥台,双排桩,依照桥梁宽度不同采用双肋或多肋。
墩柱首件施工方案第一章工程概况浑河大桥,中心桩号K28+505,孔径32-30m,设计角度90度,桥梁全长967m。
上部采用装配式预应力混凝土T梁,先简支后连续,下部为柱式墩,桩基础,肋板台,桩基础。
其中11#墩~15#墩为水中桩柱,现场流水面宽度185米。
本桥墩柱共62个。
墩身高度为6.536m-16.674m,桩径为1.6m。
为得到有效可行的技术参数,本部将23#-1、23#-2墩身同时作为首件工程目标,以便指导后续墩身施工。
墩身首件概况:23#-1、23#-2墩身位于浑河大桥左幅23号墩,直径为1,6m,23#-1墩身高度为9.618m,23#-2墩身高度为9.754m。
本墩柱钢筋4387.45kg,C30混凝土32.1m³。
第二章首件工程的目的通过首件的施工,取得相关的技术参数,确定拟定施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,确定最优墩柱、工程施工工艺和施工组织。
第三章施工组织规划一、施工组织机构与人员配备1、施工组织机构为加强施工组织力量,保证工程能优质高效地完成,本分部设项目经理1人,项目党支部书记1人,副经理2人,项目总工程师1人,项目总经济师1人,项目总会计师1人,全面负责各项施工管理职能和具体执行各项施工职能工作;经理部设施工科、质检科、物资设备科、计划科、财务部、综合办公室、测量队、试验室等部门,对本工程的施工进行全面管理;2、施工队伍的组成及施工安排本桥配置2个基础及下部施工队伍,负责本桥桩基、系梁、墩柱、盖梁、桥台基础及台身、台帽、上部现浇等项目施工。
首件墩身作业组施工人员安排第一作业组:负责墩柱钢筋笼的加工制作及墩身钢筋笼与桩基钢筋笼的连接,施工人员10人。
第二作业组:负责墩柱模板的试拼及安装加固,施工人员10人。
第三作业组:负责墩柱混凝土的浇筑,施工人员7人。
二、主要临时工程1、施工驻地建设按照工程特点、施工任务划分及所处位置情况,本分部设置与五星镇,下设施工队伍分别于浑河大桥0#台和32#台,便于施工。
目录一、工程概况 (3)二、施工准备情况 (3)三、具体的施工方案 (3)1、承台施工方案 (3)2、系梁、墩柱施工方案 (7)四、冬、雨季施工安排 (10)1、冬、雨季施工安排 (10)2、冬季混凝土施工措施 (11)3、钢筋的焊接施工措施 (11)4、雨季施工措施 (11)五、质量保证体系及保证工程质量的措施 (12)1、质量方针 (12)2、质量目标 (12)3、质量保证体系 (12)4、质量保证体系框图(见附图) (12)5、承台(系梁)具体的质量保证措施 (12)6、主要工序及分项工程施工质量保证措施 (13)六、安全生产规程 (14)1、确定安全生产目标和安全防范要点 (14)2、建立安全生产保证体系 (14)3、落实安全施工岗位责任制 (15)4、明确安全生产管理制度 (15)5、安全生产技术保证措施 (15)七、环境保护和文明施工措施 (17)1、环境保护的主要措施 (17)2、文明施工的管理措施 (17)八、施工进度计划安排 (19)髙岚互通1#桥承台、系梁、墩柱开工报告一、工程概况髙岚互通1#桥系梁数量为13个,承台12座,墩柱49根。
其中系梁、承台均采用C30钢筋混凝土承台尺寸为5.2m×2.2m×1.8m。
二、施工准备情况我部进行了技术、机械设备、人员组织、施工现场安排等各方面的准备工作,具体有以下几个方面:1、系梁(承台)施工所需的施工人员满足生产需要,试验仪器已标定完成,已进场的机械设备其数量、性能均能满足工程开工的需要。
2、系梁(承台)所用C30砼配合比28天强度合格,并经监理工程师批复,砂石料、水泥等各种原材料经检验合格后方运到现场用于本工程。
3、开工前,现场将做好“四通一平”的准备工作,即:水、电、路、通讯设施,场地平整,施工临时便道贯通,现场配备发电机两台,施工用水在附近河流取水。
4、开工前,做好充分的技术准备,将进行技术交底,做到明确施工要点、注意事项和安全事宜,并对交底内容进行详细的记录。
S301 工程理部工 工程 二0 月二 日工 工程概况1.S301跨 工程K13+532整体式,全 长457.08米, 心桩号K13+532,起点K13+303.46,终点K13+760.54。
上部采用30米 预应力箱梁。
2. 跨布设 3×30+3×30+3×30+3×30+3×30。
3. 部 直径:1#-4#12#-14# 直径150cm,5# -11# 直径180cm注桩,1#-4#12#-14# 桩 直径180cm,5# -11#桩 直径200cm 采用 式 身, 采用 注桩,桩 直径120cm。
二 主要工程量K13+5321#-4#12#-14# 直径150cm 42个,5#-11# 直径180cm 42个,带 系梁, 12个。
采用C30凝土,3090m3,钢筋222T。
工计划201311月20日—20143月30日。
设 1:工程 工主要 报验单2 设 : 设 报验单五 工 法1 模 准模 :采用模 钢模,模 身 凝土 量, 模 预 , 模 部 模 整 ,模 验 注, 验 注 程 验 量总结 验, 身 工 。
模 :采用18mm 梁 用 ,模 侧用5x10cm , 距 20cm。
2 测量放样放样:计 个 个 , 用全 放样, 个 用墨 弹 。
放样:用全 放 系梁上放 心 ,直径轮廓 。
3 钢筋 工 绑扎设计 , 钢筋 料,钢筋 钢筋 , 工 预 钢筋 , 身主筋采用面 , 长 于5d, 钢筋于1m,钢筋 应 设计 要求。
4 模模 :钢筋绑扎 验 模 ,模 用 , 模 , 要 , 凝土 面 。
模 模 模,模 采用 , 模 垫片,模 用砂浆封堵, 浆。
墩柱施工方案一、工程概况新场互通E匝道桥共有墩柱3个, 1#墩、2#墩、3#墩都为圆形实体墩柱,1#墩柱高4.5m,2#墩柱高6.5m,3#墩柱高4.5m。
重要工程量见下表:墩柱重要工程量二、施工组织安排新场互通E匝道桥墩柱计划自6月2日正式动工,至7月28日结束。
表1 进场机械表三、墩柱施工方案1、重要工程特性:本桥墩柱高度较低,立柱直径都为1.6m;矮旳只有4.5m,高旳也只有6.5m 多;并且墩柱所处位置比较平坦。
大型施工机械比较容易进场,施工难度不大。
2、施工布置状况2.1、人员状况下部构造墩柱施工作业队管理人员、技术人员、纯熟工人等均已到位,大部分工人具有丰富旳高速公路墩柱施工经验,人数满足墩柱施工旳需要。
2.2、临时设施布置状况a住地、施工场地桥梁下部构造墩柱施工作业队施工场地,可基本满足生产需要。
b生产及生活用水状况抽取河水,沿线路方向布置一定水管,供生产生活用水。
c电力布置状况在附近设立315KV A变压器一座,沿施工线路布置电力线路,满足施工需要。
2.3、机械设备状况多种墩柱施工机械均已入场,性能和数量满足使用规定。
2.4、材料状况墩柱施工所用旳Ⅰ级、Ⅱ级钢筋已上报采购,混凝土由项目部拌合站集中拌合。
其他原材料各项指标满足规范规定,材料储藏数量满足施工需求。
3、施工措施旳选择:根据施工现场实际状况,结合我部以往施工经验;考虑我部既有施工设备特别是模板、起吊设备等实际状况。
我部决定对墩柱采用一次支模一次灌注旳常规施工措施。
4、施工工艺:一)施工工艺:二)、立柱施工方案(一)模板制作及安装1.立柱模板均采用成套旳组合式定型钢模板,安装前均匀涂刷脱模剂,板端采用螺拴连接,板缝用橡胶密封条或透明腻子堵塞。
2.模板底面水平缝在浇注前用水泥砂浆封堵,以免漏浆。
立柱模板从三个方向用钢丝绳固定于地锚上,调节模板中心及垂直度并定位,调节好后固定;周边搭设碗扣式脚手架及作业平台。
(二)钢筋骨架制作及安装a.制作钢筋笼旳主筋、箍筋,直径、数量、间距应符合设计图纸和技术规范旳规定。
浙江省交通工程建设集团有限公司南昌至宁都高速公路冈上至宁都段(C4合同段)曾家分离立交墩柱开工报告编制:审核:审批:浙江省交通工程建设集团有限公司昌宁高速公路冈上至宁都C4合同段项目部二〇一四年四月十日一.编制依据、原则与施工目标1.1编制依据曾家分离立交墩柱开工报告是依据《南昌至宁都高速公路冈上至宁都段土建工程施工招标文件》、《南昌至宁都高速公路冈上至宁都段两阶段施工图》和技术要求编制的,并遵照如下标准和规范:1.1.1《公路桥涵施工技术规范》(JTG-T-F50-2011)1.1.2《公路工程质量检验评定标准》(JTG F80/1-2004)1.1.3《公路工程施工安全技术规程》(JTJ076-95)1.1.4《公路项目安全性评价指南》(JTG/T B05-2004)2.1编制原则2.1.1坚决遵照业主、监理有关指示及设计文件要求和各项标准规程,严格遵守国家设计规范、施工规范和验收标准。
2.1.2坚持先进、科学、经济、合理与实事求是相结合。
2.1.3坚持对施工过程严密监控、动静结合、科学管理的原则。
2.1.4严格遵照、遵守江西省在施工安全、工程质量、环境保护等方面的规定与技术标准;尊重当地居民的习俗、乡规和民约。
3.1施工目标3.1.1质量目标:优良工程。
3.1.2工期目标:40天。
3.1.3安全生产目标:确保实现“三无”:无死亡、无重伤、无轻伤,重大安全责任事故率为零。
3.1.4环保目标:施工中遵循“不破坏就是最大保护”的思想,坚持环境保护,做好生态施工。
二.工程概况2.1工程简介2.1.1本合同段起点桩号K157+475,位于岭南村南面山脚下,与第C3合同段终点相接,途经岭南、易溪、田心、洲上,终于阙家村南面,终点桩号为K165+600,与第C5合同段起点相接。
路线全长为8.125公里,双向四车道路基总宽26m,设计速度100km/h,大桥248m/1座,中桥132/2座,分离式立交桥152/2座,支线上跨桥172/2座,工程总造价13995万元。
2.1.2全线桥梁共有大桥一座,中桥两座,分离式立交两座,支线上跨两座,下部结构包括桩基、柱式墩、系梁(承台)、肋式台及扩大基础,上部结构为预制预应力T梁和现浇箱梁。
2.1.3曾家分离立交位于陶唐乡洲上新村境内,桥梁跨越798县道,桩号范围为K161+967.48~K162+032.52,中心桩号K162+000,设置3-20米预应力砼(后张)小箱梁,桥梁全长65米,桥面净宽2*11.65,总宽26m,桩基14根,桩径包括Ф1.5m和Ф1.2m两种,扩大基础4个,下部构造桥台采用肋板台,桥墩采用柱式墩。
本桥墩柱共8根,位于1#、2#墩上。
2.2沿线地质、气象、水文2.2.1桥梁工程地质条件本项目桥址多位于丘陵岗地,地表水发育,主要表现为地表季节性积水,影响因素为大气降水及河水。
地下水主要有第四系松散岩类孔隙水、碳酸盐类岩溶水等。
地下水中侵蚀性为2.38~16.78mg/L,PH值为6.63~8.27,矿化度0.09~0.284,总硬度2.80~8.79,地CO2下水化学类型为HCO3-Ca.Mg、HCO3-Ca型,地下水对混凝土具弱腐蚀性,对地下钢结构具弱腐蚀性。
根据野外地质调绘及钻孔资料分析,曾家分离立交桥区地层结构从上而下一次为:第四系(Q)、石炭系上统马平组(Cm)灰岩夹燧石结核。
前者为松散结构的粘性土、砂卵石土,2厚度为7.2米~12.3米;后者为灰岩,埋藏较深,岩面起伏大,标高100.2~116米之间。
2.2.2水文气象路线所经之区树枝状水系发育,以弯曲溪流为主。
主要河流为藤河,属赣江二、三级支流。
路线带地处中亚热带南缘,属亚热带丘陵山区湿润季风气候区。
具有冬春阴冷,初夏多雨,伏秋干旱,四季分明,气候温和,热量丰富,雨量充沛,酷暑和严寒时间短,无霜期长等气候特征。
路线全年平均气温为18.1℃,极端最高气温40.5℃,极端最低气温-9.4℃。
年平均降水量1570毫米,无霜期280天。
2.3交通状况和水电供应2.3.1本工程起点、终点位于永丰县藤田镇范围內,交通条件一般,主要利用的道路有县级道路及地方道路,可满足外购物资运输需要,辅以修建必要的便道即可进入施工点。
2.3.2水主要来源于地下水。
桥梁结构工程施工用水主要取自溪水,化验合格后方可使用。
2.3.3用电计划拟利用主线边上的高压线路或根据施工需要设置高压线路连到变压器,另配备自备发电机组,以满足桥梁和道路施工用电,并尽量减少因供电线路检修等原因对本标段施工的影响。
三.主要施工方法及施工工艺3.1墩柱施工工艺流程系梁接触面凿毛及清洗→测量放样→脚手架操作台搭设→钢筋加工安装→模板安装→混凝土浇筑→模板拆除→混凝土养生→分项工程检查验收3.2、施工准备(1)做好钢模板的加工制作。
(2)做好脚手架钢管材料的采购工作。
(3)做好各种原材料的取样复试工作。
(4)做好施工技术交底和安全技术交底。
(5)做好钢筋的拉伸、弯曲、焊接及半成品加工。
(6)熟悉施工图纸、招标文件、监理细则的要求。
(7)做好现场的三通一平。
(8)立柱与系梁顶面的处理施工时,先将墩柱与系梁接触的混凝土表面凿毛按施工缝处理,用高压水枪冲洗干净。
3.3、施工放样系梁检查验收合格后,在系梁顶面上采用全站仪坐标法测设。
墩柱位置,放样前根据设计图纸计算出各点坐标,经监理工程师复核后作为施工各墩柱的依据,测设复核各墩柱时严格按测量技术规范的规定,确保测量工作准确无误。
除放样墩柱中心点位置(用红油漆后钢钉作记号),还要用墨线弹出墩柱外边线(可根据施工需要,每边加宽固定值)以便于控制墩柱模板的定位。
4、钢筋笼的加工及安装所有钢筋,我们将选用名优产品的生产厂家作为料源,R235钢筋应符合GB1499.1-2008的标准,HRB335钢筋应符合GB-1499.2-2007的标准,每批钢筋应有质量监督部门签认的工厂试验报告并按规范要求进行抽验,凡抽检不合格的钢筋,坚决不得用于本工程。
4.1、进场钢筋应提供质量保证书或检验合格证,并按照规范要求进行原材料力学性能试验,对直径大于12mm的钢筋要进行可焊性性能试验。
各项试验合格后方可用于本工程。
按照设计墩柱主筋直径为22mm,主筋连接采用双面搭接焊连接。
4.2、进场钢筋应按照规范进行分类分规格存放,存放区要高于地面30cm,同时要覆盖进行防雨防锈蚀。
4.3、钢筋表面应清洁,平顺无局部弯折。
钢筋加工配料时,要准确计算钢筋长度,减少断头废料和接头数量。
钢筋的弯制和末端弯钩应符合设计要求,设计无规定时,按规范办理。
4.4、通长受力主筋的连接采用双面搭接焊连接。
焊接时接头处的钢筋轴线偏移不大于0.1d,并不得大于2mm,接头处不得有横向裂纹,弯折不得大于4°。
构造钢筋的连接可采用绑扎,绑扎长度不小于35d,且不小于300mm。
从事对焊、电焊的操作人员要有上岗合格证。
电焊时要根据钢筋的材质选用相应的焊条,不得随意滥用。
4.5、受力主筋焊接、连接或构造钢筋的绑扎接头应设置在内力较小处。
对于绑扎接头,两接头间距不小于 1.3倍搭接长度,接头错开布置。
接头面积百分率为:受拉区25%,受压区50%。
对于焊接接头,在接头长度区段内(35D且不小于500mm)同一根钢筋不得有两个接头。
接头面积百分比为:受拉区50%。
受压区不限制。
4.6、钢筋笼与原桩基钢筋预留接头连接焊接就位,按施工图纸要求将钢筋排列标记做好,以保证成型钢筋绑扎规则、美观。
钢筋绑扎过程中对规格、数量、间距、尺寸、标高、绑扎方式、保护层厚度进行严格检查,确保符合规范要求。
4.7、钢筋制作成型后,为保证钢筋笼在浇筑混凝土时位置准确及稳定牢固,采用短钢筋头与钢筋笼点焊或采用塑料垫块,按设计要求做好保护层。
安装完成之后先班组自检,质检工程师检查合格后,请监理工程师检验,合格后,才能进行下道工序。
5、模板安装及拆除模板采用双半圆形定型钢模采用螺栓对扣。
制作模板选用优质钢模板,首先进行施工图设计,确保具有足够的刚度、强度和稳定性、模板板面平整;能够承受所加荷载并使结构在线型及外观符合图纸要求。
模板安装时接缝处采用海绵胶带密贴处理,保证模板不漏浆,且接缝必须平整。
模板安装时螺丝必须拧紧不能出现爆模现象,保证结构尺寸符合设计及规范要求。
模板在使用前彻底涂以脱模剂,同一构造物使用同一脱模剂,使混凝土外观颜色一致。
模板安装必须保证竖直和稳定性,我部采用三个地锚对立柱模板进行斜拉稳固处理。
拆模:在混凝土强度达到2.5MPa或规定的强度后保证混凝土表面及棱角不损坏的情况下拆除。
6、混凝土的拌制与浇筑混凝土集中拌合站统一拌合,混凝土搅拌运输车送至结构所在施工现场,采用吊车吊料的施工方法。
6.1混凝土拌制工艺混凝土的配合比设计、拌和、运输、浇注、养护,均应按规范和监理工程师的指示进行施工,但要浇筑高强度、高质量的混凝土还要按下列工艺组织施工。
混凝土由拌合站集中拌合,并准确控制水灰比及用水量,为提高混凝土强度及增加混凝土和易性,应掺入外加剂。
拌和时间≥1.5min。
经常测试混凝土坍落度,不符合质量要求的混凝土绝对不准入模。
6.2、混凝土浇筑混凝土罐车运输混凝土至工地现场,放入吊斗,吊车提升至墩柱上方的下料漏斗,通过串筒至墩柱底部。
混凝土分层浇注,每次分层厚度30cm,由专人在柱内负责振捣,以50插入式振动棒进行振捣密实。
振动棒垂直插入,徐徐拔出,插棒间距不得大于其作用半径,不得漏振和过振。
振捣密实的原则一般以混凝土不再下沉,不冒气泡,表面平坦并泛浆为宜,振捣时注意不能碰撞钢筋模板,并注意保证钢筋的保护层厚度。
混凝土浇筑注意事项:浇筑混凝土前需将模板内的污物洗、吹干净,但表面不得有积水。
浇注混凝土时尽量避免水泥浆溅在模板上,影响混凝土的质量和美观。
不合格的混凝土绝对不能入模。
混凝土浇筑时,派专人负责检查模板的加固情况,并检查是否有漏浆现象,并及时采取措施。
混凝土浇注后达到一定的强度后,即可拆模,以免时间过长,混凝土表面产生锈迹。
拆模时轻轻摇动模板,使其与混凝土分离,严禁硬撬,损坏混凝土表面。
7、混凝土的养生拆模后,立即用塑料薄膜包裹墩柱,实行封闭洒水养生,最少保持7天或工程师批示的天数,对柱顶混凝土表面采用土工布严密地覆洒水养护。
根据气温情况,撒水时掌握恰当的时间间隔,保持混凝土表面湿润。
当气温低于+5℃时,不能洒水养生。
四、夏季施工保证措施1、夏季施工时混凝土出料温度不宜大于30℃,规定混凝土内外温差不超过20℃。
2、严格规定夏季浇筑时间,宜放在每天早晨6点前和下午5点以后。
3、对现场混凝土配制,拌和过程、骨料计量增加检测力度。
根据砂、石含水量及时调整施工配合比,尽量缩短浇筑时间。
4、严格控制砂石含泥量,改善砂石级配,尽量控制好坍落度单位用水量、水灰比。
