塔吊基础施工方案在建筑施工中,塔吊的安装是至关重要的环节,而塔吊的基础施工方案直接影响到塔吊的使用效果和安全性。
本文将介绍一套完整的塔吊基础施工方案,帮助施工人员在实际操作中确保施工质量和安全。
一、方案概述塔吊基础施工主要包括选择基地、基坑开挖、浇筑混凝土等过程。
合理的施工方案可以降低施工难度、提高施工效率、确保施工质量。
二、选择基地选择一个平整、坚实的基地是塔吊安装的首要条件。
基地应具备足够的承重能力,能够承受塔吊的重量和工作负荷。
同时,基地的土壤应具有较好的稳定性,能够有效防止塔吊在使用过程中的倾斜和移动。
三、基坑开挖在确定好基地的情况下,需要进行基坑的开挖工作。
根据塔吊的尺寸和施工要求,合理设计开挖基坑的形状和尺寸,并严格按照设计要求进行开挖作业。
开挖后需进行土壤的压实和处理,确保基坑的稳定性。
四、浇筑混凝土基坑开挖完成后,需要在基坑内浇筑混凝土。
在浇筑混凝土前,要对模板进行验收,确保模板完整、牢固。
在浇筑过程中应控制浇筑深度和速度,避免出现渗漏和空洞现象。
浇筑完成后,要对混凝土进行养护,确保混凝土的强度和稳定性。
五、安装塔吊在混凝土达到设计强度后,可进行塔吊的安装工作。
安装前需对塔吊进行检查,确保各部件完好无损。
在安装过程中,要按照设计要求进行组装,严格控制每个环节,避免出现安装不牢固的情况。
结语塔吊基础施工是塔吊安装的重要环节,合理的施工方案对于保障施工质量和安全至关重要。
施工人员在操作过程中应认真遵循方案要求,做好每个环节的施工工作,确保塔吊的安全使用。
希望以上内容对于塔吊基础施工有所帮助。
塔吊基础施工方案最终版一、项目背景为了保证塔吊在施工过程中的稳定性和安全性,必须对塔吊进行基础施工。
基础施工是塔吊安全使用的关键,只有基础施工合理可靠,才能确保整个施工过程的顺利进行。
二、工程概况塔吊基础设计编号为XXXX,基础规格为XXXX,施工区域位于XXXX地块。
整个塔吊基础施工工序分为基坑开挖、基础浇筑和固结材料的填充等。
三、施工方案1.基坑开挖根据设计要求,在施工区域内进行基坑的开挖工作,开挖范围边界明确,同时保证基坑的稳定性和安全性。
开挖深度根据设计规定进行,挖至基坑底部后,应进行相应的整地处理。
2.基础浇筑在基坑开挖完成后,开始进行基础的浇筑工作。
首先,将混凝土搅拌机调整至合适的位置,根据设计要求搅拌相应的材料,确保混凝土的质量。
然后,利用输送泵将混凝土从搅拌机输送至施工区域,从而进行基础的浇筑工作。
3.固结材料的填充在基础浇筑完成后,需要对基础进行固结材料的填充工作,以确保基础的稳定性。
首先,根据设计要求,选择合适的固结材料,然后将固结材料进行搅拌,确保均匀混合。
接着,将固结材料倒入基础内部,并使用振动器进行振实,以提高固结材料的密实度和稠度。
四、安全措施1.施工现场周边设置围挡,并设置专人进行安全管理,确保施工区域的安全性。
同时,安排专门的工作人员进行施工监督和指导,以防止施工过程中出现安全事故。
2.混凝土浇筑过程中,保持现场通风良好,防止混凝土中毒。
同时,对于搅拌机、输送泵等设备,定期进行检查和维护,保证其正常运行和使用。
3.在固结材料填充过程中,要注意人员的安全。
建立合理的作业制度,保持现场秩序,防止人员受伤事故的发生。
五、施工进度计划基于施工方案的要求1.基坑开挖工程:预计耗时5天;2.基础浇筑工程:预计耗时3天;3.固结材料填充工程:预计耗时2天;4.安全检查和整改工程:预计耗时1天。
六、施工管理措施为了保证施工过程的安全性和质量,并确保施工进度的合理可控,需要采取以下的施工管理措施:1.建立施工现场的管理制度,明确施工人员的职责和任务,实现施工过程的有序进行。

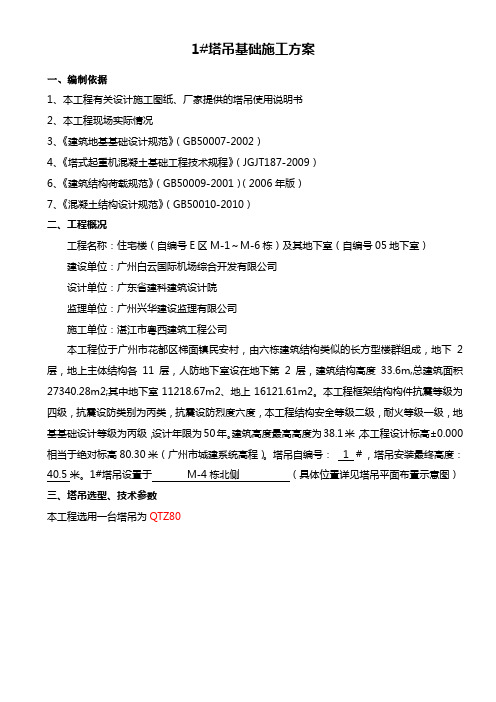

1#塔吊基础施工方案一、编制依据1、本工程有关设计施工图纸、厂家提供的塔吊使用说明书2、本工程现场实际情况3、《建筑地基基础设计规范》(GB50007-2002)4、《塔式起重机混凝土基础工程技术规程》(JGJT187-2009)6、《建筑结构荷载规范》(GB50009-2001)(2006年版)7、《混凝土结构设计规范》(GB50010-2010)二、工程概况工程名称:住宅楼(自编号E区M-1~M-6栋)及其地下室(自编号05地下室)建设单位:广州白云国际机场综合开发有限公司设计单位:广东省建科建筑设计院监理单位:广州兴华建设监理有限公司施工单位:湛江市粤西建筑工程公司本工程位于广州市花都区梯面镇民安村,由六栋建筑结构类似的长方型楼群组成,地下2层,地上主体结构各11层,人防地下室设在地下第2层,建筑结构高度33.6m,总建筑面积27340.28m2;其中地下室11218.67m2、地上16121.61m2。
本工程框架结构构件抗震等级为四级,抗震设防类别为丙类,抗震设防烈度六度,本工程结构安全等级二级,耐火等级一级,地基基础设计等级为丙级,设计年限为50年。
建筑高度最高高度为38.1米,本工程设计标高±0.000相当于绝对标高80.30米(广州市城建系统高程)。
塔吊自编号: 1 #,塔吊安装最终高度:40.5米。
1#塔吊设置于M-4栋北侧(具体位置详见塔吊平面布置示意图)三、塔吊选型、技术参数本工程选用一台塔吊为QTZ80四、地质条件1#塔吊位置靠近地质勘察孔号C67号孔;故号C67孔是作为钻(冲)孔灌注桩的依据。
本五、塔吊基础施工做法钻(冲)孔灌注桩→桩基承台开挖→浇垫层→绑扎钢筋→预埋地脚螺栓→浇筑基础混凝土→混凝土保养1、基础施工前按塔机基础设计及施工方案做好准备工作,必要时塔机基础的基坑采取支护及降排水措施。
2、基础的钢筋绑扎和预埋件安装后(预埋地脚螺栓定位尺寸和位置详见塔吊说明书),按设计要求检查验收,合格后方可浇捣混凝土,浇捣中不得碰撞、移位钢筋或预埋件,混凝土浇筑合格后及时保湿养护。
******一期工程一标段塔吊基础方案编制人:审核人:审批人:编制单位:************集团有限公司编制日期:二0一0年八月二十日第一章工程概况******建筑场地位于******政务新区,****与***交叉口的西北侧,交通便利。
该项目由*****置业投资兴建,总占地面积约158193.39㎡,为高层住宅。
商业街区组成的较大规模的房地产开发项目。
拟建场地西部区域原多为耕地,东部区域分布有水塘。
场地西部区域地表平坦,在东部与沟塘交接区域起伏较大。
第二章编制依据本方案依据如下施工图纸和有关的施工规范进行编制。
1、*****施工图纸;2、现场施工总平面布置图;3、《TC5013塔吊使用说明书》;4、《地基与基础工程施工质量验收规范》;5、《混凝土结构工程施工质量验收规范》;6、《建筑施工高处作业安全技术规范》;7、《建筑机械使用安全技术规范》;8、《施工现场临时用电安全技术规范》;9、《建设工程安全生产管理条例》;10、《塔式起重机操作使用规程》;11、《中华人民共和国工程建设标准强制性条文》第三章塔吊的选用根据现场施工要求,考虑到场地实际情况,本工程1#、2#楼施工的垂直运输机械需要两台附着式塔式起重机。
塔吊型号均为TC5013,最大起升高度140M,标准臂长50m,最大起重量6t,总功率39KW。
两台塔吊可以满足施工现场水平运输和垂直运输的需要。
第四章塔吊位置的选择综合现场平面布置,按尽量减少二次搬运原则与最大化覆盖原则,并参照《TC5013塔吊使用说明书》。
吊钢筋加工区的钢筋满足现在施工需求。
2台塔吊其桩位具体位置布置如下图:1#楼塔吊基础桩位图(塔吊型号T5013)4根边桩如图所示均匀分布桩为PHC-AB500(100),桩长为30m1#楼塔吊桩位图2#楼塔吊基础桩位图(塔吊型号T5013) 4根边桩如图所示均匀分布桩为PHC-AB500(100),桩长为30m2#楼塔吊桩位图1#、2#楼塔吊整体平面位置图第五章塔吊的基础选择第一节塔吊基础选择参照《TC5013塔吊使用说明书》,TC5013塔吊基础拟采用固定支腿钢筋混凝土基础。

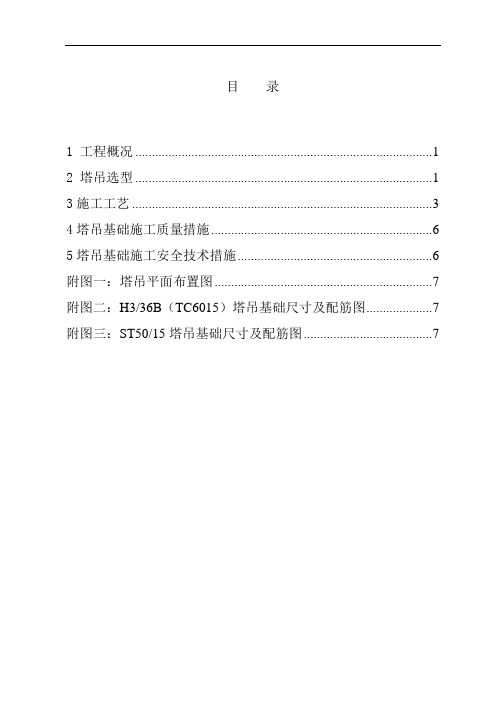

目录1 工程概况 (1)2 塔吊选型 (1)3施工工艺 (3)4塔吊基础施工质量措施 (6)5塔吊基础施工安全技术措施 (6)附图一:塔吊平面布置图 (7)附图二:H3/36B(TC6015)塔吊基础尺寸及配筋图 (7)附图三:ST50/15塔吊基础尺寸及配筋图 (7)1 工程概况北京市轨道交通指挥中心二期工程,位于北京市朝阳区小营北路南侧,关庄东路与关庄西路之间,南侧紧邻北京市轨道交通指挥中心。
本工程地上建筑平面呈反向“U”型对称式布局,地下室呈反向“L”型布局。
总建筑面积69585m2,其中地上建筑面积42837 m2,地下建筑面积26748m2。
地下2层,基础埋深-13.250m~-14.150m。
主楼地上11层,建筑高度为64.15m,裙楼地上4层,建筑高度19.95m。
工程±0.00相对于绝对标高41.10m。
基础采用梁式筏板基础。
地基采用天然地基方案,相应的地基持力土层为第四纪沉积的细砂、中砂④层及粘质粉土、粉质粘土⑤层,综合考虑的地基承载力标准值按180kPa考虑。
本工程为钢筋混凝土结构与劲性混凝土结构的综合结构形式,梁式筏板基础。
主楼部分框架柱为劲性钢筋混凝土结构。
劲性结构内多为大型钢构件,绝大多数型钢柱重量约为3t(单件两层),结构西北角和东北角各有两根超重型钢柱重量约为4t(单件单层)。
本工程地下防水等级为一级,结构底板及维护结构外墙除采用防水混凝土自身防水外,还有3+4厚SBS改性沥青防水卷材防水。
2 塔吊选型2.1塔吊数量的确定根据分包合同本工程土建结构施工由我公司与另外一家公司共同完成,我公司施工范围为东半部分结构,即东主楼、东裙房及东南地下室,西边由另一家单位施工。
采取对称的布置形式在主楼的南侧立4台塔吊。
另外在东南角的地下车库另设1台塔吊,只负责此部位地下室施工的运输。
我公司负责施工范围内自西向东依次编号为3#塔、4#塔和5#塔,可以满足我方以及钢结构分包单位的进度需要。
第1篇一、工程概况本工程为某大型建筑项目,拟采用塔吊进行垂直运输。
为确保塔吊的安全稳定运行,特制定本塔吊基础施工方案。
二、施工依据1. 国家及地方有关建筑安全生产的法律法规。
2. 《建筑施工安全检查标准》。
3. 《塔吊安装、拆卸及验收规范》。
4. 施工图纸及设计文件。
5. 施工现场实际情况。
三、施工范围本方案适用于塔吊基础施工,包括基础土方开挖、基础垫层铺设、基础钢筋绑扎、混凝土浇筑、基础养护等工序。
四、施工组织1. 施工队伍:成立专门的塔吊基础施工班组,由经验丰富的施工人员组成。
2. 施工机械:挖掘机、装载机、混凝土搅拌车、泵车、振捣器等。
3. 施工材料:混凝土、钢筋、模板、砂石、水泥等。
五、施工工艺1. 基础土方开挖(1)根据设计图纸,确定塔吊基础位置及尺寸。
(2)使用挖掘机进行土方开挖,确保基础位置准确。
(3)开挖过程中,注意保护地下管线及设施。
(4)开挖深度达到设计要求后,进行基底平整。
2. 基础垫层铺设(1)对基底进行清理,确保无杂物、积水。
(2)铺设垫层材料,厚度及宽度应符合设计要求。
(3)对垫层进行压实,确保密实度。
3. 基础钢筋绑扎(1)根据设计图纸,确定钢筋规格、间距及绑扎要求。
(2)在垫层上设置钢筋网,确保位置准确。
(3)绑扎钢筋时,注意保护钢筋不受损伤。
(4)钢筋绑扎完成后,进行隐蔽工程验收。
4. 混凝土浇筑(1)根据设计要求,确定混凝土配合比及浇筑顺序。
(2)使用混凝土搅拌车将混凝土运至现场。
(3)使用泵车将混凝土泵送至基础位置。
(4)浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等缺陷。
(5)混凝土浇筑完成后,进行养护。
5. 基础养护(1)混凝土浇筑完成后,及时进行养护。
(2)养护期间,注意保持混凝土湿润,防止出现裂缝。
(3)养护时间根据混凝土强度要求确定。
六、施工质量控制1. 严格按照设计图纸及施工规范进行施工。
2. 施工过程中,加强材料检验,确保材料质量。
3. 施工过程中,加强过程控制,确保施工质量。
目录一、编制依据 (1)二、工程概况 (1)三、塔吊设计参数 (3)四、塔吊基础设计 (5)五、塔吊基础施工技术措施及质量验收 (6)六、塔吊基础计算书 (9)附图: (23)塔吊基础施工方案一、编制依据1、岩土工程勘察报告2、施工图纸3、《建筑工程施工质量验收同一标准》GB50300-2013;4、《建筑软弱地基基础设计规范》G-BJ10-1-90;5、《混凝土结构工程施工质量验收规范》GB50204-2015;6、《建筑机械使用安全技术规程》(JGJ33—2012 J119—2001)7、《高处作业分级》(GB3608-2008)8、《起重吊车指挥信号》(GB5082-85)9、《起重机司机安全技术考核标准》(GB6702-86)10、《建筑塔式起重机安全规程》(GB5144-85)11、江苏省及苏州市市有关文明施工和安全生产规定;12、国家及江苏省的有关规范、规程和标准二、工程概况工程名称:太湖新城吴江总部经济5号地块建设地点:苏州市吴江区太湖新城建设单位:苏州友通置业有限公司勘察单位:苏州市民用建筑设计院有限责任公司设计单位:苏州市民用建筑设计院有限责任公司监理单位:苏州市天和工程管理咨询有限公司施工单位:江苏和元建设工程有限公司结构形式:框架核心筒/框架结构体系建设规模:(1)太湖新城吴江总部经济5号地块地下2层,地上主体部分21层,裙楼3层,建筑高度80.0米。
建筑基地面积6449.48平方米,总建筑面积67363.15平方米,地下室防水等级一级,抗震设防烈度为六度,抗震设防类别为重点设防,结构安全等级为二级。
基础采用桩筏基础,主楼处桩型为预应力管桩,裙楼处为预制方桩,地下室底板结构顶标高为-8.700m,主楼处地下室板厚为1600mm、2000mm、1000mm,裙楼处地下室底板厚度为600mm,垫层厚度100mm。
05地块车库在车库南侧一台TP63(ZX5110)型塔式起重机、北侧一台QTZ(TC6010-6)型塔式起重机.塔吊位置详见塔吊基础平面布置图。
XXX有限公司德阳新城吾悦广场三标段住宅+幼儿园土建、水电总承包工程德阳新城吾悦广场三标段住宅+幼儿园土建、水电总承包工程塔吊基础施工专项方案Array编制单位:XXX有限公司编制时间: 2019年8月XXX有限公司德阳新城吾悦广场三标段住宅+幼儿园土建、水电总承包工程目录1.编制依据 (1)2.工程概况 (1)2.1工程项目基本概况 (1)2.2工程概况 (2)2.3塔吊基础定位情况说明 (2)3. 塔吊施工的前期准备 (3)3.1工程地质概况 (3)3.2塔吊基础说明 (3)3.3塔吊基础施工要求 (3)4. 塔吊基础施工 (4)4.1防雷节点保护装置 (4)4.2砖胎模工程 (5)4.3钢筋工程 (5)4.4混凝土工程 (6)5.质量保证措施 (6)6.安全、消防管理及文明施工 (6)7.其它注意事项 (7)8.附图 (8)1.编制依据1、德阳新厂吾悦广场三标段提供的相关图纸及数据。
2、现行国家相关标准及规范、规定:(1)《塔式起重机》(GB/T5031-2008);(2)《塔式起重机安全规程》(GB5144-2006);(3)《塔式起重机技术条件》(GB/T9462-1999);(4)《建筑地基基础设计规范》(GB50007-2011);(5)《混凝土结构设计规范》(GB50010-2010);(6)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(7)《电气安装工程施工及验收规范》(GBJ232);(8)《塔式起重机操作使用规程》(JGT100—1999);(9)《施工现场临时用电安全技术规范》(JGJ46-2012);(10)《建筑机械使用安全技术规程》(JGJ33-2012);(11)《施工现场临时用电安全技术规范》(JGJ46-2005);(12)《塔式起重机安装使用说明书》塔吊厂家提供的技术资料以及数据和图纸;(13)现场勘察报告《德阳新城吾悦广场项目岩土工程勘察报告》(中国建筑西南勘察设计研究院有限公司);(14)其它德阳市相关文件要求。
******一期工程一标段塔吊基础方案编制人:审核人:审批人:编制单位:************集团有限公司编制日期:二0一0年八月二十日第一章工程概况******建筑场地位于******政务新区,****与***交叉口的西北侧,交通便利。
该项目由*****置业投资兴建,总占地面积约158193.39㎡,为高层住宅。
商业街区组成的较大规模的房地产开发项目。
拟建场地西部区域原多为耕地,东部区域分布有水塘。
场地西部区域地表平坦,在东部与沟塘交接区域起伏较大。
第二章编制依据本方案依据如下施工图纸和有关的施工规范进行编制。
1、*****施工图纸;2、现场施工总平面布置图;3、《TC5013塔吊使用说明书》;4、《地基与基础工程施工质量验收规范》;5、《混凝土结构工程施工质量验收规范》;6、《建筑施工高处作业安全技术规范》;7、《建筑机械使用安全技术规范》;8、《施工现场临时用电安全技术规范》;9、《建设工程安全生产管理条例》;10、《塔式起重机操作使用规程》;11、《中华人民共和国工程建设标准强制性条文》第三章塔吊的选用根据现场施工要求,考虑到场地实际情况,本工程1#、2#楼施工的垂直运输机械需要两台附着式塔式起重机。
塔吊型号均为TC5013,最大起升高度140M,标准臂长50m,最大起重量6t,总功率39KW。
两台塔吊可以满足施工现场水平运输和垂直运输的需要。
第四章塔吊位置的选择综合现场平面布置,按尽量减少二次搬运原则与最大化覆盖原则,并参照《TC5013塔吊使用说明书》。
吊钢筋加工区的钢筋满足现在施工需求。
2台塔吊其桩位具体位置布置如下图:1#楼塔吊基础桩位图(塔吊型号T5013)4根边桩如图所示均匀分布桩为PHC-AB500(100),桩长为30m1#楼塔吊桩位图2#楼塔吊基础桩位图(塔吊型号T5013) 4根边桩如图所示均匀分布桩为PHC-AB500(100),桩长为30m2#楼塔吊桩位图1#、2#楼塔吊整体平面位置图第五章塔吊的基础选择第一节塔吊基础选择参照《TC5013塔吊使用说明书》,TC5013塔吊基础拟采用固定支腿钢筋混凝土基础。
海亮•熙悦二期(4#楼、5#楼、6#楼、7#楼)塔吊基础施工方案编制:__________________审核:__________________中兴建设上上国风东府天地项目部2018年3月18日上上国风-东府天地塔吊基础施工方案一,工程概况陕西上上国风东府天地一期4#楼、5#娄、6#娄、7#娄,位于渭南市胜利大街中段以南,渭清路以东,六泉路中段西侧。
剪力墙结构,4#楼、7#娄地下2层地上31层;5#娄、6#楼地下2层,地上9层,总建筑面积90761.05平方米。
士0.000相当于黄海高程352.935m, 建筑总高度4#楼93.300米、5#楼28.650米、6#楼29.100米、7#楼94.550米,本工程4#楼(中联QTZ80、5#楼(中联QTZ80、6#楼(波坦MC110A各设置一台塔吊,7#娄东单元设置一台塔吊(中联QTZ80 西单元各设置一台塔吊(波坦MC110A,共计5台塔吊作为结构施工阶段的主要垂直运输机械。
塔吊概况塔吊生产厂家提供的说明书中对塔吊基础的要求:1、地基基础的土质应均匀夯实,要求承载能力大于20t/ m2;2、基础混凝土强度不低于C35,在基础内预埋地脚螺栓,分布钢筋和受力钢。
3、基础表面应平整,并校水平。
基础与基础节下面四块连接板连接处应保证水平,其水平度不大于1/1000 ;4、基础必须做好接地措施,接地电阻不大于4Q5、基础必须做好排水措施,可在浇筑塔吊基础之前预留300*300*400洞口,保证基础面及地脚螺栓不受水浸,同时做好基础保护措施,防止基础受雨水冲洗,淘空基础周边泥土。
基础受力要求:PH—基础所受水平力kNPV—垂直力kNM—倾覆力矩kN. mMZH扭矩kN. m6、基础尺寸:按照厂家提供的塔基配套专业基础图,塔吊基础尺寸为(波坦MC110A 5.55mX 5. 55mX 1.35m 中联QTZ80 5.55mX 5. 55mX 1m )二、塔吊基础位置平面布置根据4#楼、5#娄、6#楼、7#楼的结构图纸,4#塔机基础中心位于24轴交E-K轴,塔吊臂长50米;5#楼机基础中心位于H轴交24-28 轴,臂长50米;6#楼机基础中心位于J轴交7-11轴,臂长45米;7#楼机基础中心位于R轴交9-12轴、R轴交32-35轴,臂长55米,基础顶标高同各栋楼的桩顶标高(所有塔吊承台避开桩基,具体塔吊坐标布置及基础标高详见附图)。
1#塔吊基础施工方案一、编制依据1、本工程有关设计施工图纸、厂家提供的塔吊使用说明书2、本工程现场实际情况3、《建筑地基基础设计规范》(GB50007-2002)4、《塔式起重机混凝土基础工程技术规程》(JGJT187-2009)6、《建筑结构荷载规范》(GB50009-2001)(2006年版)7、《混凝土结构设计规范》(GB50010-2010)二、工程概况工程名称:住宅楼(自编号E区M-1~M-6栋)及其地下室(自编号05地下室)建设单位:广州白云国际机场综合开发有限公司设计单位:广东省建科建筑设计院监理单位:广州兴华建设监理有限公司施工单位:湛江市粤西建筑工程公司本工程位于广州市花都区梯面镇民安村,由六栋建筑结构类似的长方型楼群组成,地下2层,地上主体结构各11层,人防地下室设在地下第2层,建筑结构高度33.6m,总建筑面积27340.28m2;其中地下室11218.67m2、地上16121.61m2。
本工程框架结构构件抗震等级为四级,抗震设防类别为丙类,抗震设防烈度六度,本工程结构安全等级二级,耐火等级一级,地基基础设计等级为丙级,设计年限为50年。
建筑高度最高高度为38.1米,本工程设计标高±0.000相当于绝对标高80.30米(广州市城建系统高程)。
塔吊自编号: 1 #,塔吊安装最终高度:40.5米。
1#塔吊设置于M-4栋北侧(具体位置详见塔吊平面布置示意图)三、塔吊选型、技术参数本工程选用一台塔吊为QTZ80四、地质条件1#塔吊位置靠近地质勘察孔号C67号孔;故号C67孔是作为钻(冲)孔灌注桩的依据。
本方案钻孔桩以5层强风化岩为桩基础桩端持力层。
五、塔吊基础施工做法钻(冲)孔灌注桩→桩基承台开挖→浇垫层→绑扎钢筋→预埋地脚螺栓→浇筑基础混凝土→混凝土保养1、基础施工前按塔机基础设计及施工方案做好准备工作,必要时塔机基础的基坑采取支护及降排水措施。
2、基础的钢筋绑扎和预埋件安装后(预埋地脚螺栓定位尺寸和位置详见塔吊说明书),按设计要求检查验收,合格后方可浇捣混凝土,浇捣中不得碰撞、移位钢筋或预埋件,混凝土浇筑合格后及时保湿养护。
基础四周应回填土方并夯实。
3、安装塔机时基础混凝土达到80%以上设计强度,塔机运行使用时基础混凝土达到100%设计强度。
4、基础混凝土施工中,在基础顶面四角作好沉降及位移观测点,并作好原始记录,塔机安装后定期观测并记录,沉降量和倾斜量不超过规范要求。
5、基础的防雷接地按现行行业标准《建筑机械使用安全技术规程》JGJ33的规定执行。
塔机避雷针的接地和保护拉地要求必须按规范规定操作。
接地装置还应符合下列要求:塔帽顶端安装避雷针,针尖高于塔吊顶端不低于1m,联接处涂清油漆涂料。
接地保护装置的电缆可与任何一根主弦杆的螺栓连接,并清除螺栓螺母的涂料。
与地基铆固联接的标准件不能作接地的避雷器用,在塔机基础外设φ20镀锌圆钢伸入土层作为避雷针接地装置。
入土深度不小于1.5m。
接地保护避雷器的电阻≤4欧姆。
即使可以用其它安全保护装置,如高敏度的差动继电器(自动断路器),按规定也必须安装这种接地保护装置。
接地装置应由专人安装,因为接地电阻率视时间和当地条件的不同有很大的变化,而且测定电阻时要高效精密的仪器。
安装完成后应定期检查接地线及电阻。
六、检查验收1、地基土检查验收(1) 塔机基础的基坑开挖后按现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的规定进行验槽,检验坑底标高、长度和宽度、坑底平整度及地基土性是否符合设计要求,地质条件是否符合岩土工程勘察报告。
(2) 基础土方开挖工程质量检验标准符合现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的规定。
(3) 地基加固工程在正式施工前进行试验段施工,并论证设定的施工参数及加固效果。
为验证加固效果所进行的荷载试验,其最大加载压力不小于设计要求压力值的2倍。
(4) 经地基处理后的复合地基的承载力达到设计要求的标准。
检验方法按现行行业标准《建筑地基处理技术规范》JGJ79的规定执行。
(5) 地基土的检验符合《建筑地基基础工程施工质量验收规范》GB50202的有关规定,必要时检验塔机基础下的复合地基。
2、基础检查验收(1) 基础的钢筋绑扎后,作隐蔽工程验收。
隐蔽工程包括塔机基础节的预埋件或预埋节等。
验收合格后方浇筑混凝土。
(2) 基础混凝土的强度等级符合设计要求。
用于检查结构构件混凝土强度的试件,在混凝土的浇筑地点随机抽取。
取样与试件留置符合现行国家标准《混凝土结构工程施工质量验收规范》GB50204的有关规定。
(3) 基础结构的外观质量没有严重缺陷,不宜有一般缺陷,对已出现的严重缺陷或一般缺陷采用相关处理方案进行处理,重新验收合格后安装塔机。
注:表中L为矩形或十字形基础的长边。
(5) 基础工程验收符合现行国家标准《混凝土结构工程施工质量验收规范》GB50204的规定。
七、监测监控塔吊基础沉降观测半月一次。
垂直度在塔吊自由高度时半月一次测定,当架设附墙后,每月一次(在安装附墙时必测)。
当塔机基础出现沉降,垂直度偏差超过规定范围时,须进行偏差校正,在附墙未设之前,在最低节与塔吊机脚螺栓间加垫钢片校正,校正过程用高吨位千斤顶顶起塔身,顶塔身之前,塔身用大缆绳四面缆紧,在确保安全的前提下才能起顶塔身当附墙安装后,则通过调节附墙杆长度,加设附墙的方法进行垂直度校正。
八、计算书1.计算参数 (1)基本参数采用1台QTZ80塔式起重机,塔身尺寸 1.70m,基坑底标高-8.60m ;现场地面标高-9.90m,承台面标高-8.50m ;采用钻(冲)孔桩基础,地下水位-30.00m 。
(2)计算参数 1)塔吊基础受力情况荷载工况基础荷载P(kN)M(kN .m)F kF hMM Z工作状态 541.60 23.80 1936.00 332.00 非工作状态475.3093.502562.30hF h基础顶面所受倾覆力矩基础所受扭矩基础顶面所受水平力基础顶面所受垂直力M =z M =F =F =kzM F k比较塔吊的工作状态和非工作状态的受力情况,塔吊基础按非工作状态计算如图 F k =475.30kN,F h =93.50kNM=2562.30+93.50×1.30=2683.85kN .mF k ,=475.30×1.35=641.66kN,F h ,=93.50×1.35=126.23kN M k =(2562.30+93.50×1.30)×1.35=3623.20kN .m 2)桩顶以下岩土力学资料序号地层名称 厚度L (m) 极限侧阻力标准值q sik(kPa ) 岩石饱和单轴抗压强度标准值f rk (kPa) q sik*i (kN/m) 抗拔系数λiλi q sik i(kN/m)2 微风化花岗岩 6.00 160.0060000.00 960.00 0.50 480.00桩长 6.00∑q sik*L i960.00 ∑λi q sik*L i 480.00(3基础桩采用4根φ1000钻(冲)孔灌注桩,桩顶标高-9.80m,桩端不设扩大头,桩端入微风化花岗岩 6.00m ;桩混凝土等级C30,f C =14.30N/mm 2,E C =3.00×104N/mm 2;f t =1.43N/mm 2,桩长 6.00m ;钢筋HRB335,f y =300.00N/mm 2,E s =2.00×105N/mm 2。
承台尺寸长(a)=5.60m,宽(b)=5.60m,高(h)=1.40m ,桩中心与承台中心2.50m,承台面标高-8.50m ;承台混凝土等级C35,f t =1.57N/mm 2,f C =16.70N/mm 2,γ砼=25kN/m 3。
G k =abh γ砼=5.60×5.60×1.40×25=1097.60kN塔吊基础尺寸示意图2.桩顶作用效应计算(1)竖向力1)轴心竖向力作用下N k=(F k+G k)/n=(475.30+1097.60)/4=393.23kN2)偏心竖向力作用下按照M x作用在对角线进行计算,M x=M k=2683.85kN.m,y i=2.50×20.5=3.54mN k =(F k+G k)/n±M x y i/Σy i2=(475.30+1097.60)/4±(2683.85×3.54)/(2×3.542)=393.23±379.07 N kmax=772.30kN, N kmin=14.16kN (基桩不承受竖向拉力)。
(2)水平力H ik=F h/n=93.50/4=23.38kN3.桩基竖向承载力验算(1)单桩竖向极限承载力标准值计算d=1.00m=1000mm,h r=6.00m,h r/d=6.00/1.00=6.00,查表得:ζr=1.04A p=πd2/4=3.14×1.002/4=0.79m2Q sk=u∑q sik i=πd∑q sia i=3.14×1.00×960.00=3014.40kNQ rk=ζr f rk A p=1.04×60000.00×0.79=49296.00kN,Q uk=Q sk+Q rk=3014.40+49296.00=52310.40kNR a=1/KQ uk=1/2×52310.40=26155.20kN(2)桩基竖向力作用下1)轴心竖向力作用下N k=393.23kN<R a=26155.20kN,竖向承载力满足要求。
2)偏心竖向力作用下N kmax=772.30kN<R a=1.2×26155.20=31386.24kN,竖向承载力满足要求。
4.单桩水平承载力验算(1)单桩水平承载力特征值计算αE=E s/E c=2.00×105/3.00×104=6.67,γm=2,ζN=0.50ρg=0.2+(2000-1000)/(2000-300)×(0.65-0.2)=0.46%W o=πd/32[d2+2(E S/E C-1)ρg d02]=(3.14×1.00/32)×[1.002+2×(6.67-1)×0.46%×(1.00-2×0.10)2]=0.10m3I o=W o d/2=0.10×1.00/2=0.0500m4EI=0.85E C I o=0.85×3.00×107×0.0500=1275000kN.m2查表得:m=6.00×103kN/m4 ,b o =0.9(1.5d+0.5)=1.80m=1800mmα=(mb o/ E C I)0.2=(6.00×1000×1.80/1275000)0.2=0.39αL=0.39×6.00=2.34<4,按αL=2.34,查表得:υm=0.586N k=(F k’+1.2G k)/n=(641.66+1.2×1097.60)/4=489.70kNA n=πd2/4[1+(E s/E c-1)P g]=3.14×1.002/4×(1+(6.67-1)×0.46%)=0.81m2R ha=(0.75αγm f t W0/υm)(1.25+22ρg)(1+ζN N k/γm f t A n)=(0.75×0.39×2×1.43×1000×0.10/0.586)×(1.25+22×0.46%)×[1+0.50×489.70/(2×1.43×1000×0.8 1)]=213.28kN(2)桩基水平承载力计算H ik=23.38kN<R ha=213.28kN,水平承载力满足要求。
