检验和试验计划1目的为保证项目部质量/环境管理体系有效运行,建筑和安装工程质量达到规定要求,严格控制中间环节,让顾客满意,特制定本计划。
2适用范围本程序适用于项目部所承担的建筑及安装工程在施工活动中,对施工管理、工程质量、环境管理活动的检验和试验。
3职责3.1 项目部总工程师负责组织检验和试验工作。
3.2 项目部质保部负责组织实施分项、分部、单位工程质量检验评定的报验工作。
3.3 项目部物质部负责进货检验和试验计划的编制和实施工作。
3.4 项目部工程部负责组织实施分项、分部系统试验工作。
3.5 项目部经营部负责对分承包队伍动态管理。
3.6 试验中心负责混凝土配合比试验、无损检验和理化试验。
3.7 各施工工地专责工程师负责组织本工地检验和试验工作的实施,填报工序交接单,填写工程施工记录表和检验评定表并向上级部门报检,。
4程序4.1产品的进货检验和试验物质部负责进货检验和试验计划的编制和实施工作。
a)接收与工程有关的物资都必须进行验证,A类物资验证后必须填写《物资到货验证记录》,B类物资验证后可不填写;b)如确需在供货商处进行验证时,供应部门应在采购合同中作出规定并组织实施;c)当业主或其代表需要对供货商的物资进行验证时,在合同中应规定顾客进行验证的具体方式,不论业主是否参与对供货商物资的验证,都不能免除物资供应部门对物资的验证;d)验证方法采取观察外观质量、检查物资标牌、规格、型号、计量或点验物资数量、测量和度量物资的几何尺寸、审核物资质量/环境证明文件的符合性等办法。
重要的工程物资由供应部门组织有关部门共同验证;e)随A类物资提供的有关质量/环境等证明资料应进行登记并妥善保存;f)必须出具物资质量证明文件的材料,如钢材、水泥、焊条、建材、油漆、保温材料等,未接到质量证明文件或质量证明文件不合格的材料禁止发放使用;g)对环境可能产生重大影响的物资(如放射源等),供货商需提供其环境性能和检测报告,否则作不合格处置;h)当发现质量/环境证明文件的内容有缺项或存在不合格项目时,该物资作不合格处置,执行物资供应过程管理程序条款4.11不合格物资的控制。
产品的检验及试验计划
一、目的
为了确保产品的质量达到设计要求和国家标准,需要制定完善的产品检验和试验计划。
本计划的目的是对产品从原材料、零部件入库检查到成品出厂检验的各个过程进行检验和试验,发现和解决质量问题,保证产品的质量。
二、检验项目
1. 原材料检验:对主要原材料的类型、性能指标、规格等进行物理化学检验,符合产品设计参数。
2. 零部件检验:对关键零部件的尺寸公差、形状、性能等进行试验,检查是否达到设计要求。
3. 成形检验:对成形加工过程(如铸造、模塑等)产品的外形尺寸、内部结构等进行抽查检验。
4. 装配检验:采样检查装配质量,查看是否按要求组装,未出现质量问题。
5. 外观与尺寸检验:随机抽查成品,检查表面质量与尺寸公差是否符合设计图纸要求。
6. 性能试验:选择性试样进行性能指标试验(如强度、耐久等),取得试验报告。
7. 包装与储存检验:检验包装和储存方式是否保证产品完好无损。
三、检验方法及频率
1. 原材料100%入库检验。
2. 关键零部件5%抽样检验。
3. 成形过程10%抽查检验。
4. 装配过程1%抽样检验。
5. 成品10%随机抽验。
6. 性能试验产品批量1%试验频率。
7. 包装储存方式不定期检查。
四、记录与追踪
所有检验项目记录在检验登记簿中,异常产品记入不合格品登记表予以追踪,及时整改措施。
定期总结检验情况,指导后续生产。
以上为本产品检验与试验计划,计划实施保证产品质量的合格率。
计划在生产实施中如遇问题,及时修改完善。
质量检验计划与试验计划通州区台湖镇站前街南延(一标段)道路、雨水、污水、给水、再生水管线工程质量检验与试验打算编制人:审核人:审批人:中建投工程技术目录一、编制说明 (1)1、编制原则 (1)二、工程概况 (2)1、工程简介 (2)2、各单位工程设计概况 (2)三、施工质量治理目标概述 (7)1、质量目标 (7)2、项目部质量治理体系 (7)3、工程和谐组织 (8)四、施工预备 (9)1、施工技术预备 (9)六、要紧项目施工方法与质量验收分解 (13)6.2雨水管线工程 (13)6.3污水管线工程 (18)七、质量保证措施 (36)1、质量目标 (36)2、质量方针 (36)3、质量保证体系 (36)4、质量领导小组 (36)5、质量目标设计 (38)6、质量保证措施 (38)八、试验验收及打算 (41)一、编制说明1、编制原则1.1在详细阅读图纸和施工合同基础上,满足建设单位在工程质量、进度、安全、文明施工、环保等方面的要求,以设计文件及有关规范为依据,紧密结合现场实际情形,编制经济科学切实可行的施工组织设计,做到先进科学。
1.2质量目标明确,施工中采纳先进技术和设备,严格治理,保证措施完善,确保工程质量达到合格等级。
1.3安全目标明确,安全措施可靠,制度完善,确保施工安全。
1.4工期目标明确,统筹部署,合理高效安排施工进度,科学划分施工区段,和谐统一,确保工期目标实现。
1.5施工中做好爱护环境、爱护文物、文明施工等工作,整个工地达到北京市文明施工工地标准。
1.6依照当前形势认真落实执行国家及北京市有关建设工程施工现场生活区设置和治理的要求。
2、编制依据2.1招标文件、施工图纸、工程施工合同、工程地址勘察报告2.2《给水排水管道工程施工及验收规范》GB50268-20082.3《市政排水管道工程及附属设施》06MS2012.4《排水管(渠)工程质量检验标准》DBJ01-13-20042.3《市政基础设施工程资料治理规程》DBJ01-71-20032.4《北京市都市道路施工技术规程》DBJ01-45-20002.5《都市道路工程施工质量检验标准》DB11/T1073-20202.6《公路沥青路面施工技术规范》JTGF40-20042.7《公路路面基层施工技术规范》JTJ034-20002.8《砼结构工程施工质量验收规范》DBJ01-82-20052.9《园林绿化工程施工及验收规范》CJJ82-20202.10《都市道路照明工程施工及验收规程》CJJ89-20202.11《北京市建设工程见证取样和送检治理规范(试行)》二、工程概况1、工程简介(1)工程名称:通州区台湖镇站前街南延(一标段)道路、雨水、污水、给水、再生水管线工程。
ITP检验与试验计划1. 引言ITP(Inspection and Test Plan)是指对某项工作或项目进行检验和试验的计划。
在ITP检验与试验计划中,需要明确各项检验和试验的要求、方法、标准以及计划安排,以确保项目或产品的质量和符合规范要求。
本文档旨在描述ITP检验与试验计划的制定过程和所涉及的要点,以指导相关人员在项目中进行有效的检验与试验。
2. ITP检验与试验计划制定流程ITP检验与试验计划的制定通常包括以下流程:2.1 确定检验和试验的目标和要求在制定ITP检验与试验计划之前,需要明确项目或产品的检验和试验目标和要求。
这些目标和要求通常来自于相关的规范、标准或合同。
2.2 制定检验和试验的方法和标准根据检验和试验的目标和要求,制定相应的检验和试验方法和标准。
这些方法和标准应当具备科学性、准确性和可行性,以确保检验和试验结果的可靠性。
2.3 制定检验和试验计划安排根据项目的进度和其他相关因素,制定检验和试验的计划安排。
计划安排应当合理、可行,并且考虑到项目的紧急情况和风险管理。
2.4 审核与批准经过制定者的审核之后,将ITP检验与试验计划提交给相关的管理部门或项目负责人进行审批和批准。
审批和批准程序应当符合项目管理的相关流程和要求。
3. ITP检验与试验计划要点3.1 检验和试验项目的明确在ITP检验与试验计划中,需要明确每个检验和试验项目的名称、内容和要求。
这样能够确保各项检验和试验的执行人员清楚明白自己的任务和职责。
3.2 检验和试验方法和标准的准确性ITP检验与试验计划中所制定的检验和试验方法和标准应当准确无误。
这些方法和标准需要经过科学论证和实践验证,以确保其可行性和可靠性。
3.3 检验和试验计划的合理性和可行性ITP检验与试验计划中的计划安排应当合理、可行。
计划安排应考虑到项目的实际情况、进度、风险等因素,以确保检验和试验的顺利进行。
3.4 检验和试验结果的记录和分析ITP检验与试验计划要求对每个检验和试验的结果进行记录和分析。
检测与试验计划一、引言检测与试验计划是在科学研究、产品开发或项目实施中进行有效监控和评估的重要工具。
本文旨在介绍检测与试验计划的基本概念、重要性以及编制步骤,以期为相关领域的实践者提供指导和参考。
二、概述1.1 检测与试验计划的定义和目的检测与试验计划是一种计划性安排和组织需使用特定工具和方法进行检验和试验活动的文件。
它的主要目的是确保有效的检测和试验过程,以验证相关数据和结果的可靠性和准确性,从而为进一步的决策提供依据。
1.2 检测与试验计划的重要性一个有效的检测与试验计划对于科学研究、产品开发和项目实施来说至关重要。
它能确保整个检测与试验过程按照既定计划进行,从而保证数据和结果的可靠性。
同时,它也可以帮助识别潜在的风险和问题,并提前采取相应的措施进行调整和优化,确保项目的顺利进行。
三、编制步骤以下是一个典型的检测与试验计划的编制步骤,供参考:3.1 确定检测与试验的目标和范围在编制检测与试验计划之前,首先需要明确检测与试验的目标和范围。
这包括确定要检测和试验的对象、要验证的假设或目标,以及所需要的数据和结果。
3.2 确定检测与试验的方法和工具根据目标和范围的确定,选择适当的方法和工具进行检测和试验。
这可能涉及到实验室测试、野外观察、样本分析等一系列技术和手段的应用。
3.3 制定检测与试验的时间计划根据所需的数据和结果以及相关资源的可用性,制定检测与试验的时间计划。
考虑到实际操作中可能出现的延迟和风险,建议合理留出一定的缓冲时间。
3.4 确定检测与试验的样本和样本量根据方法和工具的选择,确定检测与试验所需的样本和样本量。
确保样本具有代表性,能够有效地反映所要检测和试验的对象。
3.5 制定质量控制和风险管理计划在进行检测与试验过程中,制定质量控制和风险管理计划是至关重要的。
这包括识别潜在的风险和问题,明确相应的控制措施,以确保数据和结果的可靠性和准确性。
3.6 编制检测与试验计划的详细内容根据以上步骤的结果,编制检测与试验计划的详细内容,包括但不限于:目标和范围的描述、方法和工具的选择、时间计划的制定、样本和样本量的确定,以及质量控制和风险管理计划的制定等。
工程施工检验与试验计划1. 引言施工工程是指根据设计图纸和技术规范,在预定的时间和地点,通过组织合理的人员和材料,运用必要的施工机械和工具,按照特定的施工工艺进行施工的过程。
在施工工程中,为了确保施工质量符合规范要求,需要进行检验与试验。
本文档旨在制定工程施工检验与试验计划,以确保施工过程中的质量控制和最终成果的合格性。
2. 施工检验与试验的目的施工检验与试验的主要目的是:•验证材料和构件的质量是否符合设计和规范要求;•确保施工过程符合相关要求和标准;•验证施工工艺和施工方法的可行性和合理性;•提供施工质量控制的依据和数据。
3. 检验与试验范围本计划涉及的检验与试验范围包括但不限于以下方面:•材料的检验与试验:包括原材料的检验与试验,如钢筋、砂浆、混凝土等;•施工工艺的检验与试验:包括施工工艺的试验和验证,如拱顶施工工艺的试验;•构件质量的检验与试验:包括构件的尺寸、强度等方面的检验和试验;•系统功能的检验与试验:包括系统功能的验证和试验,如电气系统的功能性试验。
4. 检验与试验方法本计划将采用以下方法进行施工检验与试验:•材料的检验与试验:采用抽样检验方法,根据相关规范进行物理和化学性能的试验;•施工工艺的检验与试验:通过模拟和仿真的方法验证施工工艺的合理性和可行性;•构件质量的检验与试验:采用尺寸测量、荷载试验等方法对构件的质量进行检验与试验;•系统功能的检验与试验:采用逐步检验和整体验证的方法进行系统功能的试验。
5. 检验与试验计划根据工程的实际情况和要求,制定合理的检验与试验计划是保证施工质量的重要手段。
本计划将制定以下检验与试验计划:5.1 材料检验与试验计划5.1.1 钢筋检验与试验计划•抽样检验:每批次抽取10%的钢筋进行物理性能测试;•物理性能测试:包括拉伸强度、屈服强度、断裂伸长率等试验。
5.1.2 混凝土检验与试验计划•抽样检验:每批次抽取3个混凝土样本进行强度试验;•强度试验:采用标准压力机进行混凝土抗压强度试验。
检验和试验计划1目的为保证项目部质量/环境管理体系有效运行,建筑和安装工程质量达到规定要求,严格控制中间环节,让顾客满意,特制定本计划。
2适用范围本程序适用于项目部所承担的建筑及安装工程在施工活动中,对施工管理、工程质量、环境管理活动的检验和试验。
3职责3.1 项目部总工程师负责组织检验和试验工作。
3.2 项目部质保部负责组织实施分项、分部、单位工程质量检验评定的报验工作。
3.3 项目部物质部负责进货检验和试验计划的编制和实施工作。
3.4 项目部工程部负责组织实施分项、分部系统试验工作。
3.5 项目部经营部负责对分承包队伍动态管理。
3.6 试验中心负责混凝土配合比试验、无损检验和理化试验。
3.7 各施工工地专责工程师负责组织本工地检验和试验工作的实施,填报工序交接单,填写工程施工记录表和检验评定表并向上级部门报检,。
4程序4.1产品的进货检验和试验4.1.1采购物资的验证物质部负责进货检验和试验计划的编制和实施工作。
a)接收与工程有关的物资都必须进行验证,A类物资验证后必须填写《物资到货验证记录》,B类物资验证后可不填写;b)如确需在供货商处进行验证时,供应部门应在采购合同中作出规定并组织实施;c)当业主或其代表需要对供货商的物资进行验证时,在合同中应规定顾客进行验证的具体方式,不论业主是否参与对供货商物资的验证,都不能免除物资供应部门对物资的验证;d)验证方法采取观察外观质量、检查物资标牌、规格、型号、计量或点验物资数量、测量和度量物资的几何尺寸、审核物资质量/环境证明文件的符合性等办法。
重要的工程物资由供应部门组织有关部门共同验证;e)随A类物资提供的有关质量/环境等证明资料应进行登记并妥善保存;f)必须出具物资质量证明文件的材料,如钢材、水泥、焊条、建材、油漆、保温材料等,未接到质量证明文件或质量证明文件不合格的材料禁止发放使用;g)对环境可能产生重大影响的物资(如放射源等),供货商需提供其环境性能和检测报告,否则作不合格处置;h)当发现质量/环境证明文件的内容有缺项或存在不合格项目时,该物资作不合格处置,执行物资供应过程管理程序条款4.11不合格物资的控制。
检验和试验计划编制方法1.确定研究目的和假设:在编制检验和试验计划之前,需要明确研究的目的和假设。
研究目的是研究的总体目标,而假设是对要验证的论断或者问题进行的假设。
2.确定变量和指标:在检验和试验中,需要确定独立变量和被试验变量。
独立变量是研究者可以控制和操作的变量,而被试验变量则是在研究中需要观测和测量的变量。
同时,需要明确指标,用以衡量和评估被试验变量的变化。
3.设计实验方案:在设计实验方案时,需要确定实验的基本形式,如是实验还是观测、是纵向设计还是横向设计等。
同时,还需要确定实验的采样方案,包括取样的样本大小、样本的选择方法等。
此外,还需要确定实验的对照组设置等相关内容。
4.确定数据采集方法和工具:在进行检验和试验之前,需要确定数据的采集方法和采集工具。
数据采集方法可以选择直接观察、问卷调查、实验测量等形式,而采集工具则可以是已有的量表、问卷或者自行设计的测量仪器。
5.确定数据分析方法:数据采集完成后,需要进行数据分析。
在编制检验和试验计划时,需要确定数据的分析方法,包括描述性统计分析、差异性分析、相关性分析等。
针对不同的研究目的和假设,选择相应的数据分析方法。
6.组织实施和管理实验:在实施检验和试验时,需要对实验进行组织和管理。
包括确定实验的时间、地点和过程,制定实验操作规程、实验流程等。
同时,还需要对实验过程中可能遇到的问题进行预测和应对。
7.编制检验和试验报告:在完成实验后,需要对实验结果进行总结和分析,并编制检验和试验报告。
检验和试验报告应包括研究目的和假设、实验方案、数据采集和分析方法、实验过程和结果以及对结果进行的分析和讨论等内容。
总体而言,检验和试验计划编制方法需要明确研究目的和假设,确定变量和指标,设计实验方案,确定数据采集方法和工具,确定数据分析方法,组织实施和管理实验,并最终编制检验和试验报告。
这些步骤具有一定的顺序性和逻辑性,需要严格按照科学原则进行操作,以保证实验结果的可靠性和科学性。
中国二十冶集团有限公司市政工程分公司检验和试验计划工程名称:编制单位:编制人:技术人员日期: 年月日审核人:总工日期: 年月日批准人:项目经理日期: 年月日1、目的和适用范围及文件1.1 目的及时按有关标准的规定做好过程检验和试验、最终检验和试验,控制工程质量,实现质量目标。
1.2 适用范围适用于工程过程检验和试验及最终检验和试验。
1.3 相关文件1.3.1 工程项目质量计划;1.3.2 QES-CX13-2012A1《物资采购管理程序》1.3.3 QES-CX15-2012A1《施工过程管理程序》1.3.4 Q-CX28-2012A1《检验和试验管理程序》1.3.5 Q-CX29-2012A1《不合格品控制程序》1.3.6 标准、规范:见附表(现用技术标准清单)1.3.7 设计文件2、工程概况2.1 建设单位名称:2.2 设计单位名称:2.3 监理单位名称:2.4 实验室检测机构名称: 2.5 工程造价(人民币):2.6 建筑面积: m22.7 计划开、竣工日期:2.8 施工单位名称:质量检查员:2.9工程项目内容及结构形式:2.10施工过程检验和试验、最终检验和试验计划表。
(见附表)2.11主要质量控制点。
(见附表)土建专业施工过程检验和试验、最终检验和试验计划表土建专业施工过程检验和试验、最终检验和试验计划表土建专业施工过程检验和试验、最终检验和试验计划表土建专业施工过程检验和试验、最终检验和试验计划表JA0201现用技术标准清单(参考刘卓发给你们的,不能出现失效的标准)编号:01审核人:批准人:日期:年月日JA0201现用技术标准清单编号:02审核人:批准人:日期:年月日。

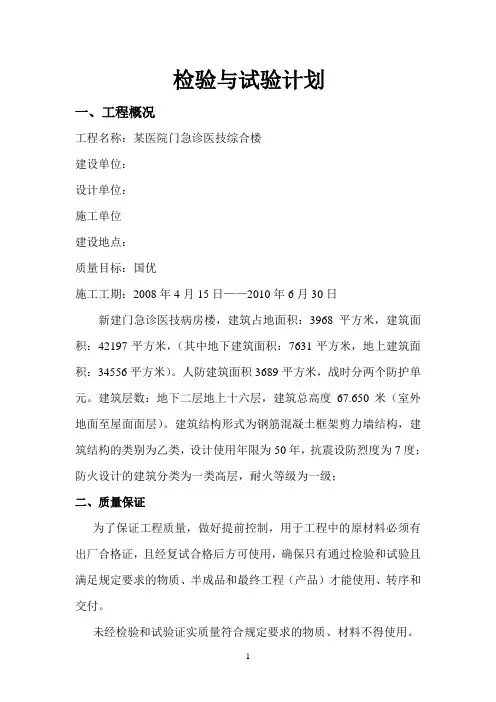

检验与试验计划一、工程概况工程名称:某医院门急诊医技综合楼建设单位:设计单位:施工单位建设地点:质量目标:国优施工工期:2008年4月15日——2010年6月30日新建门急诊医技病房楼,建筑占地面积:3968平方米,建筑面积:42197平方米,(其中地下建筑面积:7631平方米,地上建筑面积:34556平方米)。
人防建筑面积3689平方米,战时分两个防护单元。
建筑层数:地下二层地上十六层,建筑总高度67.650米(室外地面至屋面面层)。
建筑结构形式为钢筋混凝土框架剪力墙结构,建筑结构的类别为乙类,设计使用年限为50年,抗震设防烈度为7度;防火设计的建筑分类为一类高层,耐火等级为一级;二、质量保证为了保证工程质量,做好提前控制,用于工程中的原材料必须有出厂合格证,且经复试合格后方可使用,确保只有通过检验和试验且满足规定要求的物质、半成品和最终工程(产品)才能使用、转序和交付。
未经检验和试验证实质量符合规定要求的物质、材料不得使用。
三、检验和试验方法1、进货检验和试验。
材料员在按工程用料计划采购时,要首先向供应方索要所购产品的“产品出厂质量证明”、说明书及有关产品技术资料。
对所购物质、材料必须进行进货检验,材料的物理性复试应委托实验室进行。
2、过程检验和试验。
分项、分部工程质量检验评定在班组自检基础上,再由项目技术负责人、质量检查员、班组长等共同检验合格后由项目检查员签字。
项目技术负责人填写工程报验单,会同已验收合格的分项分部质量评定表格报给监理,由技术人员、质检员、监理共同检验合格后分项工程由项目监理签字,分部工程必须由总监理签字后,方可进行下道工序施工。
在所需求的检验和试验未进行或试验合格之前,不得将工程交付或转序,并做好记录。
试验项目由技术人员填写送检验委托书,按国标要求或《关于对部分建筑材料检验取样、送试实行“见证人”制度》取样准送试(有矛盾时以国标要求为准)。
由法定检测单位出具检测材料复试结果,单位工程技术负责人签署意见后方可使用。
实验室检验和试验管理制度范文第一章总则第一条为了加强实验室的管理,保证实验室工作的顺利进行,根据相关法律法规和管理要求,制定本制度。
第二条本制度适用于实验室内试验和检验的管理工作。
第三条实验室检验和试验的目的是为了验证和测试实验材料的性能和质量,提供科学依据。
第四条实验室检验和试验的管理原则为科学、公正、准确、可靠。
第五条实验室检验和试验工作应遵循完整性、实效性、可比性和适用性的原则。
第六条实验室检验和试验应按照国家标准、行业标准和企业标准进行。
第七条实验室检验和试验应由专业技术人员负责,保证其专业性和可靠性。
第八条实验室检验和试验应保证设备的正常运行和安全性。
第九条实验室检验和试验应保证试验样品的完整性和真实性。
第十条实验室检验和试验结果应及时提供给相关部门,保证信息的共享和透明。
第二章实验室检验和试验的组织和管理第十一条实验室检验和试验应有相应的管理人员进行组织和管理。
第十二条实验室检验和试验应编制相应的实验计划和试验方案,明确实验目的、方法和标准。
第十三条实验室检验和试验应采用适当的设备和仪器,保证试验的准确性和可靠性。
第十四条实验室检验和试验应制定相应的样品管理和检验记录,确保样品的完整性和真实性。
第十五条实验室检验和试验应设立相应的质量控制方法,确保检验和试验的准确性和可靠性。
第十六条实验室检验和试验应定期进行内部审核和外部审核,确保检验和试验的合法性和有效性。
第十七条实验室检验和试验应建立相应的数据管理和备份制度,确保数据的安全性和可访问性。
第十八条实验室检验和试验应建立相应的风险评估和应急预案,确保实验室内安全和环境保护。
第三章实验室检验和试验的质量控制第十九条实验室检验和试验应设立相应的质量控制方法和标准,确保检验和试验的准确性和可靠性。
第二十条实验室检验和试验应设立相应的仪器设备的定期校准和维修制度,确保设备的准确性和稳定性。
第二十一条实验室检验和试验应定期进行质量控制的数据统计和分析,确保检验和试验的合格率和可靠性。
工程及材料检验和试验计划一、工程检验和试验计划1、工程检验计划1)施工准备检验:工程开工前,施工员根据施工总平面图进行定位放样,填写“测量定位记录”复核无误后,请业主代表签证。
2)技术复核:主要内容有:龙门板;基础灰线;桩基定位;模板轴线、断面尺寸和标高;预制构件安装;砖砌体;楼梯大样图;管道标高和坡度等。
在施工过程中,施工员应会同质检员对上述内容进行技术复核,无误后在技术复核记录中签字,方准许进行下道工序施工。
3)隐蔽工程验收:主要内容有:基础工程;钢筋工程;主体结构工程;防水工程、暗配管道、管线;防雷接地带等。
施工员应填写验收记录,并组织班组自检合格后请有关单位或部门验收,签证后方可进行下道工序施工。
4)分项、分部工程质量检验评定:分项工程由作业工序班组按“不合格不得交下道工序”的原则进行自检,在此基础上由单位工程负责人组织有关人员进行评定,由专职质量员核定等级,分部工程质量由分公司主任工程师组织评定,在此基础上分公司技质科进行复查核定,方报技质处核定。
5)结构验收:基础工程,主体工程施工完毕后,由主任工程师组织顾客代表、设计、质量监督、监理和施工等单位进行中间结构验收并签证。
2、工程过程试验1)钢筋焊接工作完成后,试验工应及时将标准试件送中心试验室试验,施工员接到合格报告后方可组织施工。
2)混凝土工程:混凝土工程施工前,施工员应根据设计要求填写“砼配合比申请单”,试验工提供送样材料并送中心试验室,施工现场按中心试验室出具配合比报告施工。
混凝土工程按《砼结构工程施工及验收规范》制作、保护、养护、留置试块。
3)砌筑工程:控制类同混凝土工程。
1)浇水、蓄水试验:严格按《杭州市提高建筑安装工程质量的若干规定》第32条及第48条,对屋面进行浇水试验。
2)卫生过程试验:内容有:给水管道试压试验:系统清洗试验,排水管道灌水、通水试验等。
试验合格后,施工员填写记录,质量员签字,请顾客代表签证。
3)电气安装工程过程试验:内容有:电气设备试验:绝缘、接地电阻测试。
检查和试验计划管理目录1目的 (2)2适用范围 (2)3定义 (2)4引用文件 (2)5责任 (2)6行动要求 (3)6.1 ITP规划原则 (3)6.2 ITP的编制 (4)6.3控制点分类及选点 (6)6.4 ITP审查 (6)6.5 ITP执行 (7)6.6 ITP修订 (10)6.7质量记录 (10)6.8 ITP的关闭 (10)6.9调整和返工 (11)6.10ITP控制点验证记录 (11)7附录 (11)1目的为明确检查和试验计划的编、审、批流程,规范ITP的实施活动,特编制本程序。
2适用范围适用于项目部(以下简称“项目部”)在***工程(以下简称“本工程”)施工中的ITP 管理活动。
3定义3.1 ITP:检查和试验计划。
3.2典型ITP:针对相同施工专业,并且施工工序相同的工作编制的ITP模板,在实际施工中典型ITP不作为具体的ITP使用。
3.3执行ITP:按照相应典型ITP套用的具体施工活动质量控制的ITP。
3.4 特殊ITP:又称专项ITP,针对典型ITP不能覆盖的特殊施工活动而编制的ITP。
3.6 质量控制点:作业过程中要求的与质量控制相关的需要检查的作业/工艺点。
质量控制点分为见证点(W点)、停工待检点(H点)和审核点(R点)三类。
3.7 见证点(W点):为了确认某活动是否正确执行。
结果是否满意,某方可设W点,表示计划在该活动进行时在场见证。
3.8 停工待检点(H点):若某方要求施工承包商停止施工以进行某项检查或验证,可设H 点。
对关键施工活动或按照检查试验规范、程序要求下步工序会影响检验时,也应设H点。
H点不可越点施工,任何停工待检点的后续施工活动不可在停工待检点消点前进行,除非已获得设点方的书面放弃确认。
3.9 记录检查点或审核点(R点):若某方计划在ITP关闭前审核某份文件记录,可设R点。
若下一步施工须在该文件审批后开始,那么R点应和H点一起选定。
4引用文件5责任5.1各专业工程处➢负责根据施工进展情况,结合ITP规划清单编制、报审典型、执行、特殊ITP,组织外部对ITP各工序设点;➢负责工序/控制点过程结果的复检,并形成真实、齐全、正确的记录,配合后续检查工作;➢负责ITP实施阶段的日常管理,打开ITP,填写“可追溯(跟踪)的文件、记录、报告、资料”栏和有关记录,为ITP的关闭收集、整理相关资料。
一、取样员:取得省建设行政主管部门颁发的见证取样人员岗位证书,常驻施工现场并经项目经理授权。
施工现场配备的取样员不少于两人,每个取样员承担的单位工程数量不超过5个二、实行见证取样的范围。
1、下列涉及结构安全、使用功能的试块、试件、材料及构配件必须实行见证取样和送检,比例不少于有关技术标准中规定应取样数量的30%。
重点工程、国家投资的公共建筑和市政基础设施、保障性安居工程实行见证取样和送检的比例为100%。
(1)用于承重结构的混凝土试块;(2)用于承重墙体的砌筑砂浆试块;(3)用于承重结构的钢筋及连接接头试件;(4)用于承重墙的砖和混凝土小型砌块;(5)用于拌制混凝土和砌筑砂浆的水泥;(7)地下室、屋面、厕浴间使用的防水材料;(8)用于承重的钢结构试件;(9)建筑外窗;(10)建筑节能工程用保温材料、绝热材料、粘结材料、增强网、幕墙玻璃、隔热型材、散热器、风机盘管机组、低压配电系统选择的电缆、电线等;(11)国家及地方标准、规范规定和合同约定的其它见证取样和送检项目。
2、下列建筑给排水及采暖工程、建筑电气工程所用的材料、成品、半成品、配件见证取样和送检的数量按每批数量的3%抽取,且不少于一组(件)。
(1)用于水暖安装工程的管道、阀门;(2)用于电气安装工程的电线、电缆、开关、插座、配电箱(盘)。
三、工程施工前,施工技术负责人组织有关人员根据预算表和材料进场计划以及相关标准和规范,编制施工检测试验计划,并根据施工检测试验计划制订相应的见证取样和送检计划。
见证取样和送检计划应报监理单位审查并监督实施。
四、见证取样人员确定后,应在见证取样和送检前书面告知该工程的质量监督机构和承担相应见证试验的检测机构。
见证取样人员更换时,应在见证取样和送检前将更换后的见证取样人员信息告知监督机构和检测机构。
五、见证取样人员工作要求。
1、取样员必须按照相关技术标准、规范要求进行取样。
取样时,见证人员必须现场见证。
取样后,取样员和见证人员要及时进行标识和封志。
检验和实验计划1. 工厂检验1.1 工厂检验是质量控制的一个重要组成部分。
我方须严格进行厂内各生产环节的检验和试验。
我方提供的合同设备将签发质量证明、检验记录和测试报告,并且作为交货时质量证明文件的组成部分。
1.2 检验的范围包括原材料和元器件的进厂,部件的加工、组装、试验至出厂试验。
1.3 我方检验的结果要满足招标要求,如有不符之处或达不到标准要求,我方将采取措施处理直至满足要求,同时向招标方提交不一致性报告。
我方发生重大质量问题时将情况及时通知招标方。
1.4 工厂检验的所有费用包括在合同总价之中。
2. 设备监造2.1 监造依据根据本技术协议、DL/T586-95《电力设备用户监造技术导则》和电力工业部、机械工业部文件电办(1995)37号《大型电力设备质量监造暂行规定》和《驻大型电力设备制造厂总代表组工作条例》的规定,以及国家有关规定。
2.2 监造方式文件见证、现场见证和停工待检,即 R点、W点、H点。
每次监造内容完成后,投标方和监造代表均须在见证表上履行签字手续。
投标方复印3份,交监造代表1份。
2.3 监造内容具体监造内容﹑监造方式由招标方确定。
监造项目及方式表3. 性能验收试验3.1 性能验收试验的目的为了检验合同设备的所有性能时否符合招标要求。
3.2 性能验收试验的地点由合同确定,一般为招标方现场。
3.3 性能试验的时间:机组试验时间由招标方商同投标方确定;单台设备的试验供需双方协商确定。
3.4 性能验收试验由招标方主持,投标方参加。
试验大纲由招标方提供,与投标方讨论后确定。
如试验在现场进行,我方按相关规范进行配合;如试验在工厂进行,试验所需的人力和物力等由投标方提供。
3.5 性能验收试验的内容3.5.1 材料试验:材料应根据标准试验,提供招标方非破坏性试验资料。
3.5.2 工厂试验我方负责制作期间和装运前的必要的试验,且将试验报告书提交招标方。
3.5.3 现场试验a、招标方在设备完全安装好后,进行必要的试验,并按验收标准进行。
第七章检验和试验计划
一、检验和试验管理程序
本工程检验和试验由技术负责人总负责,施工、材料部门协助配合,试验员具体实施的管理程序。
1、原材料送检程序:
材料进场→材料员验收数量及质保书→通知试件工取样→送检→取回报告→交内业存档备查
2、过程检验送检程序:
施工过程准备→施工的同时随机取样制作试样→按周期静置或养护→送检→取回报告→交内业存档备查
二、检验和试验的管理要求
1、技术负责人对工程检验试验负责,按照国家现行规范、规程、产品标准,严格按照检验批取样并送检,监督检查检验试验计划的实施。
2、施工负责人及施工人员对工程施工过程中,检验试验负责,根据工程进度计划,提前安排和通知相关部门以及人员,作好材料准备,特别是砼浇筑过程,要事先安排试验员跟班随机检测塌落度并抽取留盘试件。
3、材料员对工程所有进场原材料的检验试验负责,材料进场后,清点核实数量,外观质量检查,根据验收批要求,及时通知试验员按规定取样送检。
4、试验员对工程所有进场原材料检验和过程检验的取样、制作、送检负
责。
确保各试件的真实性、代表性、有效性、及时性,部位标识清晰明了,送检及时,报告取回及时。
5、技术内业负责工程所有检测报告的保管、评定、存档备查。
三、现场原材料、试件送检规定
1、检验、试验计划表
2、主要原材料质量要求及检验要示。
(1)水泥:自供水泥及由业主提供的水泥,均应有出厂质量合格证明资料外,还应对入场水泥按规定进行抽检,合格后方可使用。
(2)钢材:应使用大厂生产的钢材,其物理力学性能及化学成分应符合国家钢材标准,入场时应具备出厂质量合格证明资料外,并分批、分品种、规格有见证取样进行复试检验,合格后方可使用。
(3)砖:砌体材料入场时应具备质量证明资料,并按规定批量进行复检,合格后方可用于工程中。
(4)砂、石:石子采用碎石,其粒径应满足构件截面及砼浇注要求,级配良好;砂采用特细砂,其含泥量及细度模数应满足标准要求。
所有砂石均应按规范进行现场送样检验,合格后方可使用。
(5)钢筋保护层扫描:在砌体施工前,应对钢筋砼作结构的钢筋保护层扫描实验,由业主委托质量检测中心进行,我司负责现场实验的配合工作,实验合格后方可进入砌体的施工。
实验时间按楼层分段进行,原则上在砌
体施工前进行,但不排除因施工样板需要而提前插入砌体施工,前提必须经过监理、业主的检查同意。
(6)墙体拉接筋抗拔实验:在砌体施工前,先进行墙体拉拔筋的样板植筋,并进行样板拉接筋的抗拔实验,满足要求后,方可进行大面积的植筋;更换植筋结构胶,同样进行样板实验,合格后进行大面积的施工。
总之,使用不同结构胶,均进行样板的抗拔实验。
3、砼抗压强度(抗渗)主要抽样方法
主要按现行规范GB50204-2002和GB50300-2001、GBJ107-87
(1)制100盘,且不超过100m3的同配合比的混凝土,取样不得少于一次;(2)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;
(3)当一次连续浇筑超过1000m3时,同一配合比的混凝土每2003取样不得少于一次;
(4)每一层同一配合比的混凝土,取样不得少于一次;
(5)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定;
(6)同一强度等级的同条件养护试件,一层楼各种标号各留一组;
4、抗渗砼主要检测方法
(1)连续浇筑砼量为500m3以下时,应留置两组抗渗试块,每增加200—250m3应增留两组。
如使用原材料、配合比或施工方法有变化时,均应另行留置试块。
(2)试块应在浇筑地点制作,其中一组应在标养室养护,另一组应与场同。
