挡土墙回填土技术交底
- 格式:doc
- 大小:50.50 KB

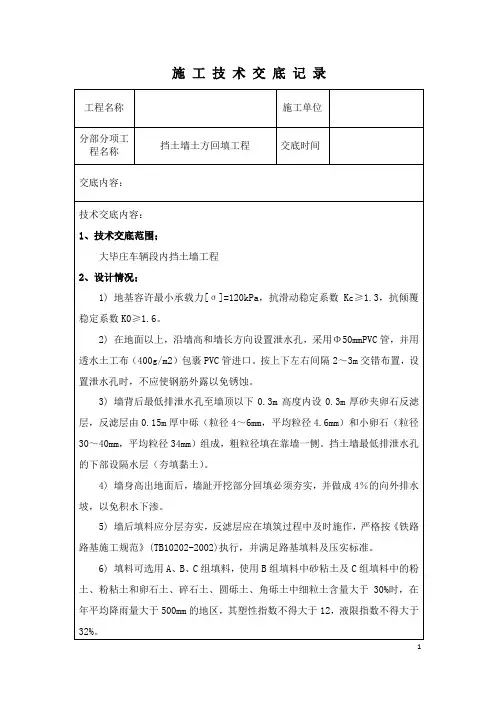

- 文档页数:2
7)压实指标:压实系数Kh=0.89,地基系数K30(Mpa/cm)=0.8;3、开始施工的条件及施工准备工作;1、墙后填土应在墙身混凝土强度达到设计强度的70%,方可进行。
在距墙身0.5-1.0m以内,宜使用小型压实机具进行压实。
2、回填机具已到位并报验完毕。
3、施工完地面以下基础,填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。
4、回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷。
5、根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。
6、做好水平高程的测设,沿着挡土墙墙上,做好分层水平标记。
4、施工工艺;施工工艺:清理地表→压实→标出分层线→上料整平(反滤层施工)→碾压、夯实→检查压实度→下一层施工(1)清理及压实工作,清除挡墙内侧施工垃圾,并进行地表清理并进行压实。
(2)在挡土墙墙身用墨线标分层线,30cm/层。
(3)挡墙背回填材料最大粒径均不得大于15cm,土料宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于150mm的颗粒,含水量应符合要求。
回填材料进场后,技术人员应对进场材料进行检查,合格后方可进行下一步施工。
(4)回填分层进行,每层虚铺厚度最大不超过30cm,反滤层应在填筑过程中及时施作。
(5)墙背以内0.3m范围为墙背砂砾反滤层施工处理范围,挡墙顶部及底部有粘土层,具体回填范围按设计图纸挡土墙横断面所示(后附示意图)。
(6)碾压及夯实,回填施工应采用压路机为主、小型压实机具配合进行压实。
(7)回填土方每层压实后,应按规范规定进行压实度检验,达到规范及设计要求。
5、质量标准;1.基底处理,必须符合设计要求或施工规范的规定。
2.回填的土料,必须符合设计要求或施工规范的规定。
3.回填土必须按规定分层夯压密实,压实系数Kh=0.89。
监理技术交底项目(厂区内挡土墙分部)本工程厂区内涉及挡土墙共10段(挡土墙9、10系后期追加),共计1500余米具体挡墙高度及基础不一,需要根据图纸要求选择相应的图集进行施工。
在该工程正式开工前,为了明确挡墙施工的具体规范要求,特进行如下交底:一、砌筑材料的选择:(1)选用石材应质地坚实,石质应均匀无裂纹及无明显风化剥落,且选用石料应具有一定的耐风化性能。
(2)石材表面的泥垢、水锈等杂志应在砌筑前清洗干净。
(3)拌合砂浆所用的黄砂应尽量选用中粗砂,也可以采用细沙,但应相应的增加水泥用量。
(4)拌合砂浆所用的水应洁净。
(5)砂浆拌合所用的水泥应按要求对强度、细度、安定性和凝结时间进行相应的检测,且应具有出场检验报告和产品合格证。
二、砌筑所用砂浆的拌合要求:(1)砌筑所用砂浆强度应满足设计要求,且现场应留置砂浆试块(6块为一组)。
(2)砂浆应经过试验确定其配合比,砂浆搅拌现场明显位置必须要有配合比的现场标识。
搅拌完成的砂浆应具有良好的和易性,砂浆稠度⑶砂浆应用机械搅拌,且应随拌随用,并应在拌合后4小时内使用完毕,已经凝结的砂浆不得使用。
三、基础处理:(1)基础埋深可挖到老土下0.2M,墙面以1:2水泥砂浆均匀抹缝。
(2)施工前应保持基坑干燥,防止水浸减小地基承载力,基础完毕应及时回填夯实。
四、毛石砌筑:(I)第一层砌筑前应先座浆,砌筑中石头大面朝下,严禁立石砌筑。
(2)应采用铺浆法分层卧砌,石块间存在较大缝隙时,应先填入砂浆并捣实,然后用小石块嵌填。
(3)石块间砂浆应填充饱满,不得出现石块接触面无砂浆现象,饱满度不得小于80%o(4)砌筑时应分层砌筑,每个分层顶应找平,且分层间不得出现上下通缝,缝隙之间错开至少80mm。
(5)在已经砌筑完成的墙体上继续砌筑时,应将已砌筑的砌体表面清扫干净和湿润,砌筑过程中,不得在砌体上用大锤修凿石块。
(6)砌筑过程中,应采用立杆、挂线法控制砌筑石块的位置、高程和垂直度。
挡土墙施工技术交底记录一、项目概述挡土墙是用于防止土体侵蚀、阻挡土体滑动以及保护基础设施的一种结构。
本文档旨在对挡土墙的施工技术进行交底,确保施工过程中的安全和质量。
二、施工前准备工作1. 确保施工区域周边的交通安全,设置施工警示标志,分离施工区域并指定出入口。
2. 检查挡土墙施工图纸,核实设计要求和施工方案,确保施工无误。
3. 组织施工人员进行安全技术交底,确保每位施工人员了解挡土墙施工过程中的安全风险和防范措施。
4. 组织施工人员进行相关技能培训,确保施工人员具备所需的施工技术和操作能力。
三、挡土墙施工工艺和方法1. 挡土墙的类型:根据具体工程要求,选择合适的挡土墙类型,包括重力挡土墙、加筋挡土墙、预应力挡土墙等。
2. 挡土墙的土工材料:选择符合设计要求的土工材料,包括填充土、过滤材料、加筋材料等。
3. 挡土墙的施工顺序:(1) 准备施工区域:清理施工区域,确保施工区域的平整度和干燥度。
(2) 土工材料的铺设:按照设计要求,进行土工材料的铺设,包括填充土的填筑和加筋材料的布置。
(3) 排水系统的安装:确保挡土墙后方的排水系统畅通,避免水压对挡土墙的影响。
(4) 挡土墙的施工:按照设计要求,进行挡土墙的施工,包括挡土墙的填筑、加固和表面处理。
(5) 施工过程中的监控:监测挡土墙的施工过程,包括土体的压实度、加筋材料的布置情况等。
(6) 挡土墙的验收:对施工完成的挡土墙进行验收,确保符合设计和质量要求。
四、施工中的安全措施1. 安全防护设施:在施工区域内设置警示标志,并配备上安全帽、安全带等必要的个人防护器具。
2. 设备操作安全:施工人员必须经过相关技术培训,并持有操作相应设备的合格证。
3. 安全监督管理:设立专人负责施工安全监督和管理,确保施工过程中的安全措施得以执行。
4. 紧急救援措施:制定紧急救援预案,明确施工过程中可能出现的应急情况处理方法,确保施工人员的安全。
五、施工质量控制1. 材料质量控制:严格按照设计要求和相关标准进行材料的选择和验收,确保施工材料的质量。
挡土墙施工--技术交底挡土墙施工技术交底一、工程概述本次施工的挡土墙工程位于_____,其主要作用是_____。
挡土墙的长度为_____米,高度为_____米,采用_____结构形式。
二、施工准备1、技术准备熟悉施工图纸,理解设计意图,进行图纸会审。
编制施工方案,并向施工人员进行技术交底。
测量放线,确定挡土墙的位置和标高。
2、材料准备选用符合要求的石料,其强度、规格应符合设计要求。
准备好水泥、砂、水等原材料,确保质量合格。
3、施工机具准备配备搅拌机、运输车辆、振捣器等施工机具。
对施工机具进行检查和调试,确保其性能良好。
4、作业条件准备施工现场的“三通一平”工作已完成。
基槽已开挖至设计标高,并经过验收合格。
三、施工工艺流程1、基础施工基础开挖:根据设计要求,采用机械或人工开挖基础,保证基底的平整度和坡度符合要求。
基底处理:清除基底的杂物和浮土,对基底进行夯实处理。
基础砌筑:采用坐浆法砌筑基础,保证石块之间的砂浆饱满。
2、墙身施工石料选择:选用质地均匀、无裂缝、无风化的石料。
砌筑方法:采用分层砌筑,每层高度不宜超过 30cm。
石块应大面朝下,相互错缝,内外搭砌。
勾缝:在墙身砌筑完成后,进行勾缝处理,勾缝应平整、光滑。
3、泄水孔设置泄水孔的位置和间距应符合设计要求。
泄水孔应采用 PVC 管,管后设置反滤层。
4、墙背回填墙背回填应在墙身强度达到 70%以上时进行。
回填材料应选用透水性好的材料,分层夯实,每层厚度不宜超过30cm。
四、施工质量控制要点1、原材料质量控制对石料、水泥、砂等原材料进行检验,确保其质量符合要求。
严格控制砂浆的配合比,保证砂浆的强度。
2、砌筑质量控制石块应干净、湿润,表面无泥土和杂物。
砌筑时应保证石块之间的砂浆饱满,不得有空洞和缝隙。
墙身的平整度和垂直度应符合设计要求。
3、泄水孔设置质量控制泄水孔的位置、间距和孔径应符合设计要求。
泄水孔应保持畅通,不得堵塞。
4、墙背回填质量控制回填材料的质量和粒径应符合要求。
挡土墙技术交底记录挡土墙技术交底记录本文档详细记录了挡土墙技术交底的各个章节内容及细化。
旨在确保工作人员能够全面了解并正确执行挡土墙技术要求。
一:背景介绍1.1 工程概况:简要介绍挡土墙工程的基本情况,包括工程位置、规模、设计要求等。
1.2 相关文件:列出与挡土墙工程相关的设计文件、施工图纸、验收标准等。
二:技术要求2.1 土方开挖:详细说明挡土墙工程的土方开挖要求,包括挖土深度、坡度要求、土方支护等。
2.2 土方填筑:说明土方填筑的要求,包括填方高度、填土密实度、填筑层次等。
2.3 挡土墙结构:详细介绍挡土墙的结构及其组成部分,包括挡土墙类型、挡土墙墙体材料、加强措施等。
2.4 挡土墙施工工序:细化挡土墙施工各个工序的要求,包括基础处理、墙体建造、排水系统安装等。
2.5 相关设备和材料:列出挡土墙施工中所需的设备和材料清单,包括挡土墙支撑材料、护坡材料、防渗材料等。
三:施工过程管理3.1 施工方案:列出挡土墙施工方案,包括施工工序、施工方法、安全措施等。
3.2 施工组织设计:详细描述施工组织设计,包括工程负责人、监理人员、施工人员的分工职责、施工进度计划等。
3.3 施工现场管理:详细描述挡土墙施工现场的管理要求,包括安全管理、质量管理、进度管理等。
3.4 现场监测和验收:说明挡土墙施工现场的监测和验收要求,包括监测指标、监测方法、验收标准等。
四:安全防护4.1 施工安全:详细介绍挡土墙施工中的安全要求,包括人员防护、设备安全、防火防爆等。
4.2 施工现场交通:描述挡土墙施工现场的交通管理要求,包括通行道路、交通标识、交通引导等。
4.3 紧急处理措施:说明挡土墙施工现场应急处理措施,包括火灾、事故等。
4.4 环境保护:列出挡土墙施工对环境保护的要求,包括土石方废料处理、水源保护等。
五:质量控制5.1 施工质量要求:说明挡土墙施工的质量要求,包括墙体平整度、护坡稳定性、墙体强度等。
5.2 质量检验与验收:详细描述挡土墙施工中的质量检验与验收标准,包括检测方法、验收标准等。
挡土墙施工技术交底一、施工前准备工作挡土墙的施工前需要进行一系列的准备工作,以确保施工顺利进行并保证工程质量。
以下是挡土墙施工前的准备工作内容:1.1土壤调查和勘测在施工前,需要对挡土墙位置的土壤进行调查和勘测,了解土壤的物理性质、力学特性和工程地质情况,以便确定最佳的挡土墙施工方案。
土壤调查和勘测还可以帮助确定挡土墙的设计参数,如抗侧倾力、抗滑稳定力和渗透控制等。
1.2设计方案审核和确认根据土壤调查和勘测结果,制定挡土墙的设计方案。
设计方案需要审核并确认其合理性和可行性,以满足挡土墙的功能要求和安全要求。
1.3施工图纸编制根据设计方案,编制挡土墙的施工图纸,包括挡土墙结构、尺寸、材料、施工工艺等详细信息。
1.4施工材料采购根据施工图纸和设计要求,进行挡土墙施工所需材料的采购工作,并对材料进行检测和验收。
二、施工工艺控制挡土墙的施工过程中,需要进行严格的施工工艺控制,确保施工质量和施工进度。
以下是挡土墙施工工艺控制的主要内容:2.1地表处理在施工前,需要对挡土墙位置的地表进行处理,包括清除杂草、清除杂物和平整地表。
清除杂草和杂物可以保证挡土墙的稳定性,而平整地表可以提高施工的效率。
2.2基坑开挖挡土墙需要有足够的基坑才能保证其稳定性和承载力。
在开挖基坑时,需要按照设计要求进行施工,包括基坑深度、坡度、坑底平整度等。
2.3挡土墙材料浇筑根据设计方案,选择合适的挡土墙材料进行浇筑。
在浇筑过程中,需要注意材料的均匀性、密实度和浇筑层次,以确保挡土墙的稳定性和坚固性。
2.4排水系统安装为了避免水分对挡土墙的影响,需要在挡土墙内部安装合适的排水系统。
排水系统包括排水管道和排水孔等,可以有效地排除挡土墙内部的积水和渗透水。
2.5护面材料安装挡土墙的表面需要进行护面处理,以保护挡土墙的稳定性和美观性。
护面材料可以选择混凝土、砖石等,安装过程需要注意材料的密实性和均匀性。
三、施工质量控制挡土墙施工的质量控制是确保工程质量的重要环节。
表格编号
技术交底书
项目名称郑阜铁路河南段2标项目经理部三分部
交底编号
工程名称新建郑州至周口至阜阳铁路河南段站前工程ZFZQ-2标段
设计文件图号郑阜施路通02
施工部位扶壁式挡墙基坑及墙后回填
交底日期
技术交底内容:
一、施工准备
1、材料及主要机械
1.1、回填材料采用路基填筑层同种AB料。
1.2、主要机具有:X700小型压路机、手推车、平头铁锹等。
2、作业条件
2.1挡土墙及墙后渗水片材、反滤层施工完成且验收合格。
2.2基坑内的杂物、垃圾等有机物清除干净。
二、施工工艺
1、工艺流程:基地清理→分层填铺→逐层碾压→找平验收。
2、检查基坑底部是否清理干净,周转材料小型机具清出场地,
垃圾杂物打扫干净。
3、分层填铺碎石:根据设计图纸与高速铁路路基工程施工技
术规程要求,小型机具每层的最大压实厚度不宜大于15cm。
现
场根据实际施工情况确定每层虚铺厚度,各层摊铺后均应找
交底人:接底人:日期:。
挡土墙施工技术交底
1. 引言
挡土墙是一种常见并且重要的土木工程结构,常被应用于道路、铁路、河流等工程中,用于防止土方的滑坡、坍塌或冲刷。
本文将
针对挡土墙的施工技术进行详细的交底,包括材料选择、施工工艺、注意事项等方面,旨在提高施工质量和工程效率。
2. 材料选择
挡土墙施工中常用的材料主要包括土方材料、筋材以及护面材料。
2.1 土方材料
土方材料是构筑挡土墙的主要材料,选择优质土方材料能够保
证挡土墙的稳定性和耐久性。
施工过程中应优先选择坚实、密实的
土方材料,避免含有过多的颗粒状物质和有机杂质。
2.2 筋材
筋材在挡土墙的施工中起到加固墙体的作用,常见的筋材包括
钢筋和纤维增强材料。
钢筋可通过埋入土方中来增强挡土墙的抗拉
强度和整体稳定性,纤维增强材料则可以增加土方的抗拉强度和抗
渗性。
2.3 护面材料
护面材料可以提供挡土墙表面的保护,对于抵御外力作用和防
止水土流失具有重要作用。
常见的护面材料有混凝土、石材、钢板等,选择时应根据具体工程要求进行合理的选择。
3. 施工工艺
3.1 地基处理
在施工挡土墙之前,需要对地基进行处理,以确保地基的稳定
性和承载能力。
处理包括清除地表杂物、切割草坪、破碎软弱层等,同时还需进行土方的开挖和回填,确保地基平整、坚实。
3.2 筋材安装
在挡土墙的施工过程中,筋材的安装至关重要。
首先,在土方
中开挖适当的孔洞用于安装钢筋或纤维增强材料。
然后,将钢筋或
纤维增强材料埋入孔洞中,并保证其与土方紧密贴合,确保墙体的
整体稳定性。
挡土墙施工技术交底记录一、施工前准备1. 了解项目要求和设计要求。
仔细阅读设计图纸和相关技术文件,明确挡土墙的尺寸、高度、坡度、材料要求等。
2. 确定施工方法。
根据设计要求和现场条件,选择适当的挡土墙施工方法,包括填土挡土墙、植被挡土墙和重力挡土墙等。
3. 挑选合适的材料和设备。
根据设计要求和施工方法,选购符合标准的挡土墙材料和设备,确保施工的质量和效果。
4. 做好施工方案和进度计划。
根据项目要求,制定详细的施工方案和进度计划,包括施工工艺、施工流程和关键节点等。
二、施工过程1. 地基处理。
根据设计要求,在挡土墙底部开挖适当的基础坑,清除坑内的杂物和松散土,使基础坑平整坚实。
2. 挡土墙基础施工。
根据设计要求和施工方案,把混凝土浇筑到基础坑中,通过振捣和抹光处理,使基础坚实平整,确保挡土墙的稳定性。
3. 墙体施工。
根据设计要求,采用适当的材料和方法,进行挡土墙的墙体施工。
对于填土挡土墙,选用合适的土壤填充,按照层压、湿浇和夯实等方法进行施工;对于植被挡土墙,选择合适的植被材料,按照设计要求进行植被种植和维护;对于重力挡土墙,选用合适的石料进行零星砌筑。
4. 排水处理。
在挡土墙施工过程中,根据地理位置和地下水情况,设计合适的排水系统,确保挡土墙内部的排水顺畅。
5. 考虑抗滑稳定。
根据挡土墙的高度和倾斜坡度,采取适当的抗滑稳定措施,如设置排水孔、加固锚杆或设置植被覆盖层等。
6. 安全施工。
在挡土墙施工过程中,要严格按照施工工艺和安全规范进行操作,确保施工过程安全。
三、质量控制1. 施工材料质量检查。
对挡土墙施工所使用的材料进行质量抽查,包括土壤、石料、钢筋等。
确保其符合设计要求和相关标准。
2. 进度控制。
根据施工进度计划,定期检查施工进度,确保按计划进行施工,及时解决施工中的问题和难题。
3. 隐蔽工程验收。
对挡土墙内部的隐蔽工程进行验收,包括基础、墙体和排水系统等。
确保隐蔽工程的质量符合设计要求。
4. 完工验收。
挡土墙施工技术交底回填1、基坑回填应随砌筑分层回填夯实,并在表面预留3%的向外斜坡。
2、当墙身的强度达到设计强度的75%时,方可进行回填工作。
墙背回填应分层回填压实。
在距墙背0.5~1.0m以内,不宜用重型振动压路机碾压,适宜用震动夯或冲击夯,并按10-15CM一层进行夯实。
安全技术交底书1.材料选用材料采购坚持因地制宜、保证质量、降低成本的原则,进场材料必须有材质证明书、合格证及相关证明,禁止不合格厂品进入施工现场。
1.1砌筑石料6、当挡土墙基础设置在岩石的横坡上时,应清除表面的风化层,并做台阶基础,7、挡土墙端部伸入路提或嵌入地层部分应与墙体同时砌筑。
挡土墙顶应找平抹面台阶的高宽比不得大于2:1,台阶宽度不应小于0.5m。
或勾缝,其边坡间空隙应用粘土夯实封闭。
一、基坑开挖1、挡土墙施工前,应做好截、排水及防渗设施。
2、基坑开挖应分段跳槽进行。
3、采用倾斜基底时,基底标高应按设计控制,不得超挖填补,机械开挖应控制预。
二、砌筑(基础和墙身)1、砌筑时必须分段两面立杆挂线或样板式挂线,外侧应顺直整齐,逐层收坡,内2、砌筑第一层时,如基底为基岩或混凝土基础,应将其表面加以清洗、湿润,坐3、砌体应分层错缝,不得有通缝,坐浆砌筑嵌缝料和砂浆应饱满,无空洞,砌筑4、砌筑工作的分段位置宜在伸缩缝或沉降缝处,各段水平缝应一致。
泻水孔坡度5、伸缩缝与沉降缝内两侧壁应竖直、平齐、无搭叠;缝中防水材料按设计要求施留10~20cm,用人工进行清基面线可大致适顺。
弯道处的挡土墙要平顺、圆滑、美观。
浆砌筑。
砌筑工作中断后再进行砌筑时,应将砌层表面加以清扫和湿润。
上层时,不应振动下层。
砌体砌筑完成后,应进行勾缝。
应向外,无堵塞现象,应按设计图纸要求设置。
浆砌石砌筑用MU30.0石料(主要是石块)选用质地均匀、坚硬、无裂缝、不宜风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,块石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度其长度相不小于其厚度,片石应具有两个大致平行的面,其厚度不宜小于15cm,其中一条边长不小于30cm。
挡土墙墙背填土技术交底
1.墙背处的回填,按图纸和工程师的指示进行。
圬工砂浆强度达到设计强度的70%以上后及时回填,并保证回填高度与墙身高度差不大于60cm。
2.回填材料宜选用透水性的材料填料的最大粒径不得超过50mm,并按设计要求,在墙背20cm范围内采用砂砾回填,以利墙背积水的排除。
3.墙背处的填土应分层填筑,每层松铺厚度不宜超过15cm,并严格控制回填土的含水量,墙背处的压实度要求从填方基底至路床顶面均为96%。
4.墙背填土压实时,临背2m范围内,采用小型振动打夯机压实。
墙背填土时,须避免对墙背的损坏。
5.墙背处的回填,尽量与路基填土保持同步,并形成台阶与路基填土搭接。
交底人:接受人:
年月日年月日。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
