人工回填土技术交底样本
- 格式:doc
- 大小:27.50 KB
- 文档页数:3

人工回填土施工技术交底记录一、背景介绍回填土是工程建设中的重要环节之一,它对于建筑物的稳定性和安全性起着至关重要的作用。
本次施工需要进行的是人工回填土的施工,因此需要对施工技术进行交底,确保施工过程的顺利进行。
二、施工工艺及流程1.施工前的准备工作:根据工程设计要求,准确计算回填土的用量,并做好土方开挖和土方运输的准备工作。
2.回填土的配比:根据工程地质条件和土质特点,进行回填土的配比设计,并确保配比符合工程要求。
3.土方回填的层次性:根据土质特点和工程要求,分层回填土方,每层厚度不宜过大,以保证回填土的均匀性和稳定性。
4.回填土的夯实:采取机械夯实和人工夯实相结合的方式,保证回填土的密实度和均匀性。
三、施工要求及注意事项1.施工质量要求:回填土要求均匀、密实,不得有空隙和不均匀沉降现象。
2.施工现场安全:在回填土施工过程中,要严格遵守安全生产规定,加强施工现场的管理,确保施工人员的安全。
3.施工期间的环境保护:施工期间要做好环境保护工作,避免土方带入水源或对周围环境产生不良影响。
4.施工现场的秩序:确保施工现场的秩序良好,施工材料和设备摆放整齐,不得乱倒乱扔。
5.施工记录的填写:施工过程中要做好记录和填写,包括施工量、施工质量等内容,以备后续工作的验收和评估。
四、施工交底的评估与验收1.施工过程的检查和监督:项目经理要定期对施工现场进行检查和监督,确保施工符合要求。
2.施工后的验收:施工完成后,要进行验收,检查回填土的质量和施工是否符合要求。
如发现问题,要及时整改。
五、施工人员的责任和义务1.项目经理负责施工的组织和管理,确保施工按照要求进行。
2.施工人员要严格遵守施工规范和安全操作规程,保证施工质量和施工安全。
3.施工人员要密切配合,做好协调工作,确保施工进度和质量。
六、其他事项以上施工交底内容纯属技术交底,未包括其他相关交底内容,如施工材料的质量要求、施工起止时间、施工队伍的管理等。
这些内容会在后续的施工管理中进行技术交底。

本工程为剪力墙结构,基础形式为筏板基础,基底标高均为-7.710m,位于地下水位以上。
现场地坪标高约为-1.300m左右。
基槽留有800mm工作面,为保证基槽回填施工的顺利进行,特制定如下技术交底。
一、施工准备:1、原料要求:⑴回填土使用二期开槽土,不得含有有机杂质。
使用前过筛,其粒径不大于15mm含水率符合规定。
⑵生石灰粉,其粒径不大于5mm。
⑶石灰与土按2:8的比例拌制。
2、主要机具:人力夯、蛙式打夯机、手推车、筛子(孔径6-10mm和16-20mm两种)、标准斗、靠尺、平尖铁锹、胶皮管、小白线等。
3、作业条件:⑴基槽回填土前,已做好地下室立面防水和基底水平面防水保护层,并办完隐检手续。
⑵基槽内积水、淤泥、杂物清理洁净二、施工方法:1、工艺流程:检验土和石灰粉的质量并过筛→灰土拌合→基底清理→分层铺灰土→夯打密实→找平验收2、施工要点:2.1基层必须将淤泥、积水、有机杂物、木块等清理洁净,同时将原防水外墙外侧虚填土方清除洁净,回填土应从基槽底开头,水平分层分段回填,在分层分段处必须留设踏步槎,错槎间距不小于1m,且不得留设在墙转角部位。
2.2回填用土不得含有有机杂质,使用前应过筛,粒径不大于50mm,检验其实际含水率,是否在施工含水率范围内,否则采用翻松、凉晒、渗入干土或预先晒水等措施调节土壤含水率,含水率在施工允许范围内,基层必须将淤泥、积水、有机杂质、木块等清理洁净。
虚铺厚度为250mm,压实遍数为三遍,应一夯压半夯,夯夯相连,不得漏夯,行走速度≤8m/min,灰土还应严厉控制配合比,计量精确,以保证回填质量。
2.3每层夯实后,经现场环刀取样,取样部位应在每层压实后,去除该层上部厚度的1/3(7cm )后,严厉按取样平面图进行取样,做干密度实验。
2.4严厉按取样平面部署图进行现场取样,回填时,应在基础相对两侧或四周同时进行,防止将基础挤偏。
三、技术措施3.1使用现场基坑挖出的土回填,但不含有有机杂质,使用前应过筛,粒径不大于50mm,含水率在允许的施工范围内,基层必须将淤泥、积水、有机杂质、木块等清理洁净。

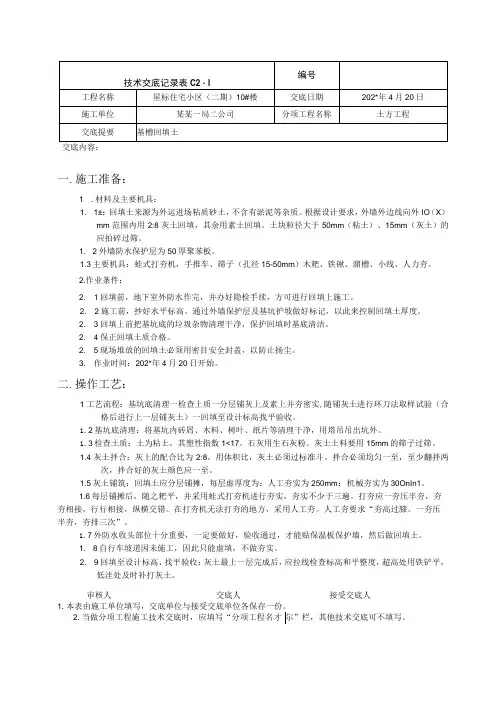

一.施工准备:1 .材料及主要机具:1. 1±:回填土来源为外运进场粘质砂土,不含有淤泥等杂质。
根据设计要求,外墙外边线向外IO(X)mm范围内用2:8灰土回填,其余用素土回填。
土块粒径大于50mm(粘土)、15mm(灰土)的应拍碎过筛。
1. 2外墙防水保护层为50厚聚苯板。
1.3主要机具:蛙式打夯机,手推车、筛子(孔径15-50mm)木耙、铁锹、溜槽、小线、人力夯。
2.作业条件:2. 1回填前,地下室外防水作完,并办好隐检手续,方可进行回填上施工。
2. 2施工前,抄好水平标高。
通过外墙保护层及基坑护坡做好标记,以此来控制回填土厚度。
2. 3回填上前把基坑底的垃圾杂物清理干净,保护回填时基底清洁。
2. 4保正回填土质合格。
2. 5现场堆放的回填土必须用密目安全封盖,以防止扬尘。
3. 作业时间:202*年4月20日开始。
二.操作工艺:1工艺流程:基坑底清理一检查上质一分层铺灰上及素上并夯密实,随铺灰土进行环刀法取样试验(合格后进行上一层铺灰土)一回填至设计标高找平验收。
1.2基坑底清理:将基坑内砖屑、木料、树叶、纸片等清理干净,用塔吊吊出坑外。
1.3检查土质:土为粘土,其塑性指数1<17。
石灰用生石灰粉。
灰土土料要用15mm的筛子过筛。
1.4灰土拌合:灰上的配合比为2:8。
用体积比,灰土必须过标准斗。
拌合必须均匀一至,至少翻拌两次,拌合好的灰土颜色应一至。
1.5灰土铺筑:回填土应分层铺摊,每层虚厚度为:人工夯实为250mm;机械夯实为30OnIn1。
1.6每层铺摊后,随之耙平,并采用蛙式打夯机进行夯实,夯实不少于三遍。
打夯应一夯压半夯,夯夯相接,行行相接,纵横交错。
在打夯机无法打夯的地方,采用人工夯。
人工夯要求“夯高过膝。
一夯压半夯,夯排三次”。
1.7外防水收头部位十分重要,一定要做好,验收通过,才能贴保温板保护墙,然后做回填土。
1. 8自行车坡道因未施工,因此只能虚填,不做夯实。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
基坑土方(人工)开挖及回填技术交底亲爱的朋友,上文已完,为感谢你的阅读,特加送另一篇范文,如果下文你不需要,可以下载后编辑删除,谢谢!矿井水灾事故专项应急演练方案1 应急演练目的、意义和目标1.1应急演练目的①评估我矿水灾事故的应急准备状态,发现并修改我矿水灾事故专项应急预案和执行程序中存在的缺陷和不足;②评估我矿在发生水灾事故时的应急能力,识别处理水灾事故的资源需求,澄清相关单位和人员的应急职责,改善水灾事故应急救援中的组织协调问题;③检验应急响应人员对水灾事故应急预案及执行程序的了解程度和实际操作技能;同时,通过调整演练难度,进一步培训和提高应急响应人员的业务素质和能力;④提高全员安全意识。
1.2应急演练意义:为了进一步增强煤矿应对水灾事故的快速反应能力、应急处理能力和协调作战能力,提高米田煤矿的应急救援水平,切实保障人民生命和公司财产的安全,米田煤矿特组织本次应急救援演练。
1.3应急演练目标1.3.1 报警当发生水灾事故时,由现场施工单位当班第一责任者采用电话报警的方式进行报警。
1.3.2接警处警调度室接到事故报警后,调度室调度员立即向当天矿值班长和应急救援领导小组组长(矿长)汇报,同时通知水灾应急演练指挥部有关人员到调度室待命,根据指挥部意见,启动水灾应急救援预案。
1.3.3 应急指挥①基层单位:一旦发生矿井水灾事故,现场施工单位立即成立水灾事故现场处置小组,掘进队当班第一责任者为小组长。
②矿级应急指挥:矿调度室接到事故报警后,矿成立矿井水灾事故应急演练小组,指挥部设在矿调度室。
1.3.4 应急行动①基层单位应急行动现场组织人员按照避灾路线撤离至安全地点。
模拟底板涌水的疏、排;②矿级应急行动矿调度室通知相关泵房,由开泵人员立即开动工作、备用水泵开始排水;同时检查检修水泵的完好状况,保证检修水泵能够随时投入运转。
2 应急演练原则①安全第一、以人为本的原则。
②统一领导、分级负责的原则。
③反应迅速、措施果断的原则。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
回填土施工技术交底一、工程概述本工程位于_____,总建筑面积为_____平方米。
回填土施工是整个工程建设中的重要环节,其质量直接影响到后续工程的稳定性和安全性。
二、施工准备1、材料准备(1)选用合适的土料,优先选用原土,但不得含有有机杂质,使用前应过筛,其粒径不大于 50mm。
(2)若原土不符合要求,需外购土料,应保证土料的质量符合规范要求。
2、主要机具准备(1)装运土方机械:铲土机、自卸汽车、推土机等。
(2)碾压机械:平碾、羊足碾、振动碾等。
(3)一般机具:蛙式打夯机、手推车、铁锹、钢尺等。
3、作业条件准备(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。
(2)填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。
(3)施工前,应做好水平高程标志布置。
如在基坑(槽)或管沟边坡上,每隔 3m 钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。
三、施工工艺流程1、基坑(槽)底地坪上清理将基坑(槽)底或地坪上的垃圾、杂物、积水等清理干净,确保基底平整、坚实。
2、检验土质检验回填土的质量有无杂物,粒径是否符合规定,以及土的含水量是否在控制的范围内。
如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
3、分层铺土、耙平填土应分层铺摊。
每层铺土的厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为 200~250mm;人工打夯不大于 200mm。
每层铺摊后,随之耙平。
4、分层碾压或夯实(1)采用压路机碾压时,应控制行驶速度,一般不应超过 2km/h,碾压次数 6~8 遍。
(2)采用小型机具夯实时,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。
一般不少于 3 遍。
5、检验密实度回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。
