墙面玻化砖湿贴技术交底
- 格式:docx
- 大小:20.21 KB
- 文档页数:4
工程名称陕西和生农副水产品交易市场施工部位东、西、南、北外立面墙施工图号建施15、16 施工班组粉刷班组工序名称饰面砖粘贴工程名称陕西和生农副水产品交易市场施工部位东、西、南、北外立面墙施工图号建施15、16 施工班组粉刷班组工序名称饰面砖粘贴注:本记录一式3份,一份监理存,一份交底单位存,一份接受交底单位存。
工程名称 陕西和生农副水产品交易市场 施工部位 东、西、南、北外立面墙2)现场临时用电线,不允许架设在钢管脚手上。
在潮湿场所(如地下室),行灯电压不得超过12V 。
4、 施工现场1) 进入现场必须戴安全帽,高空作业必须系安全带;二层以上外脚手处必须设置安全网,禁止 穿硬底鞋上脚手架。
交底内容:2) 洞口、楼梯间未安栏杆处等危险口,必须设置盖板、围栏、安全网等。
没有以上设施,操作 人员不得进入现场。
3) 夜间现场必须有足够照明灯。
环境保护按照环境保护要求,自觉遵守各项制度。
注意所用机具设备的环境噪音及污染。
粘结剂、清洗剂等溶剂注意环保要求及标准。
注意施工现场整洁,粉尘物品的飞扬等。

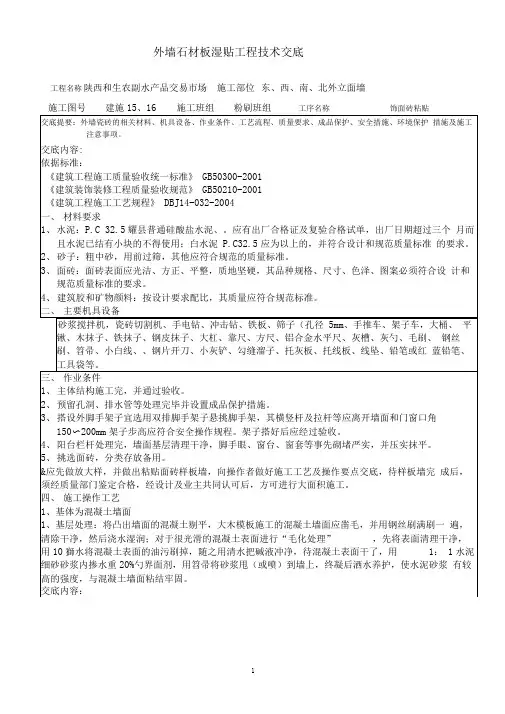

八、 1、 2外墙石材板湿贴工程技术交底工程名称陕西和生农副水产品交易市场施工部位东、西、南、北外立面墙建施15、16 工序名称饰面砖粘贴工序名称饰面砖粘贴施工图号交底内容:七、施工注意事项:1、防止脱落、空鼓和裂缝。
施工时,必须做好墙面基层处理,浇水充分湿润。
在抹底层灰时,根据不同基体采取分层分遍抹灰方法,并严格配合比计量,掌握适宜的砂浆稠度;按比例加浇筑胶, 使各灰层之间粘结牢固。
注意及时洒水养护。
2、打底灰层应用大木杠刮平,确保底层表面平整、垂直,经检查合格后方可进行粘贴面砖。
3、为了保证分格缝均匀、顺直,施工前应认真按图纸尺寸,核对结构施工实际情况,细致分块分段弹线,细致排砖、贴灰饼(距离1600mm、冲筋等,并精心选砖,将规格尺寸偏差大的、颜色不均匀的面砖挑出另放,不得使用。
4、勾缝或擦缝后,应及时用破布或棉纱擦净面砖表面砂浆;对于其他油料、涂料污染的表面,应用棉丝蘸稀盐酸加20%水冲洗,然后用清水冲净,同时应按前边的防护措施加强对成品保护。
墙壁砖贴工程技术交底范文1. 项目背景本文档旨在对墙壁砖贴工程技术进一步交底,确保施工人员在进行墙壁砖贴工作时能够准确无误地进行操作。
2. 施工指南2.1 材料准备在进行墙壁砖贴工程前,请确保所有必要的材料已准备就绪。
这些材料包括但不限于:- 墙壁砖- 砂浆- 瓷砖胶- 建筑胶水- 砖缝剂- 瓷砖切割机- 铺贴工具(刮板、毛刷等)2.2 现场准备在进行墙壁砖贴工程前,请确保现场的准备工作已完成。
这些准备工作包括但不限于:- 清理墙壁表面,确保其干净、均匀- 对墙壁进行必要的防水处理- 根据需要,进行墙壁的修补和抹灰2.3 砖块铺贴以下是墙壁砖贴工程的具体步骤:1. 将砂浆或瓷砖胶涂抹在墙壁表面,确保涂抹均匀、厚度合适。
2. 将墙壁砖逐一按照设计要求贴在涂抹好的砂浆或瓷砖胶上。
3. 使用瓷砖切割机对需要调整大小的砖块进行切割。
4. 确保砖块的铺贴水平、垂直,使用水平仪和垂直仪进行检查。
5. 对已贴好的砖块进行清理,去除多余的砂浆或瓷砖胶。
2.4 砖缝处理在砖块铺贴完成后,需要进行砖缝处理:1. 等待砂浆或瓷砖胶干燥后,用砖缝剂填充砖缝。
2. 使用刮板将多余的砖缝剂刮平。
3. 检查砖缝是否均匀填充,如有不完整或不均匀的地方,需要进行修补。
2.5 完工处理在墙壁砖贴工程完成后,需要进行完工处理:1. 对砖缝进行清理,确保没有残留的砖缝剂。
2. 对墙壁进行清洁,去除施工过程中的污渍和残留物。
3. 对砖缝进行密封处理,以提升防水性能和美观度。
3. 安全注意事项在进行墙壁砖贴工程时,请务必注意以下安全事项:- 佩戴适当的个人防护装备,如手套、护目镜等。
- 使用工具时要谨慎操作,避免意外伤害。
- 注意施工现场的安全,保持干净整洁,避免堆放杂物和材料。
- 高处作业时,请使用合适的脚手架或安全绳索。
- 如果不确定施工细节或遇到问题,请及时向相关负责人咨询。
以上为墙壁砖贴工程技术交底范文,希望能对施工人员在墙壁砖贴工作中提供一些指导和帮助。

技术交底记录鲁JJ-005工程名称即墨省级经济开发区蓝色新区会展中心工程施工单位中国建筑一局(集团)有限公司交底部位室内墙面贴砖工程分项工程名称装饰装修工程交底提要:室内墙面贴砖工程技术交底交底内容:一、施工准备(一)作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。
镶贴前,基体必须经验收,无空鼓。
墙面有防水房间要做好蓄水试验,并隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定。
(二)材料要求1、水泥:32.5级普通硅酸盐水泥,应有出厂质量证明或复试报告。
若出厂超过三个月,应按试验结果使用。
2、白水泥:32.5级白水泥。
3、砂:中砂或粗砂,用前过筛。
4、内墙面砖:应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角。
5、混凝土界面处理剂。
(三)施工机具磅秤,孔径5mm筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板,合金錾子,托线板,盒尺,云石机等。
二、质量要求质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。
项序检查项目允许偏差或允许值主控项目1 饰面砖品种、规格、性能等第8.3.2条2 饰面砖粘贴材料第8.3.3条3 饰面砖粘贴第8.3.4条4 满粘法施工第8.3.5条一般项目1 饰面砖表面质量第8.3.6条2 阴阳角及非整砖第8.3.7条3 墙面突出物周围第8.3.8条4 饰面砖接缝、填嵌第8.3.9条5 滴水线(槽)第8.3.10条6允许偏差(mm)项目外墙面砖内墙面砖立面垂直度 3 2表面平整度 4 3阴阳角方正 3 3接缝角线度 3 2接缝高低差 1 0.5接缝宽度 1 1三、工艺流程基层处理→贴标志砖→镶贴→擦缝→清洁四、操作工艺(一)施工开始首先进行的是抄平、弹线、套方。
其中画排砖图按内墙砖规格(尺寸很多)结合基体尺寸进行预排,可以合理安排破活。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

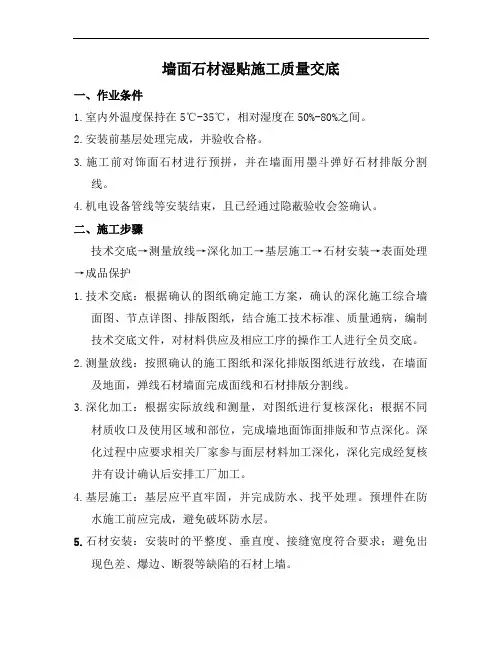

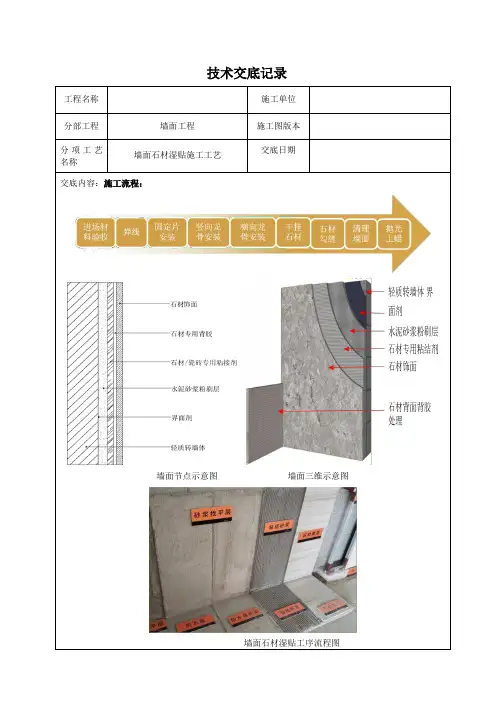

墙面石材湿贴施工质量交底一、作业条件1.室内外温度保持在5℃-35℃,相对湿度在50%-80%之间。
2.安装前基层处理完成,并验收合格。
3.施工前对饰面石材进行预拼,并在墙面用墨斗弹好石材排版分割线。
4.机电设备管线等安装结束,且已经通过隐蔽验收会签确认。
二、施工步骤技术交底→测量放线→深化加工→基层施工→石材安装→表面处理→成品保护1.技术交底:根据确认的图纸确定施工方案,确认的深化施工综合墙面图、节点详图、排版图纸,结合施工技术标准、质量通病,编制技术交底文件,对材料供应及相应工序的操作工人进行全员交底。
2.测量放线:按照确认的施工图纸和深化排版图纸进行放线,在墙面及地面,弹线石材墙面完成面线和石材排版分割线。
3.深化加工:根据实际放线和测量,对图纸进行复核深化;根据不同材质收口及使用区域和部位,完成墙地面饰面排版和节点深化。
深化过程中应要求相关厂家参与面层材料加工深化,深化完成经复核并有设计确认后安排工厂加工。
4.基层施工:基层应平直牢固,并完成防水、找平处理。
预埋件在防水施工前应完成,避免破坏防水层。
5.石材安装:安装时的平整度、垂直度、接缝宽度符合要求;避免出现色差、爆边、断裂等缺陷的石材上墙。
6.表面处理:石材安装完成后,把石材表面清除干净,然后使用专用勾缝剂进行勾缝;边嵌边清理表面,使缝隙密实均匀、干净、颜色一致。
7.成品保护:面层安装完成后,应及时完成成品保护,阳角用专用护角进行保护,避免人为和外力碰撞造成损坏。
三、质量通病防治说明1.石材出现裂缝(1)石材性能检测(通过实验检测,建立石材性能数据库),选择合适的石材及相应的施工工艺。
(2)预先剔除存在裂缝、掉角、翘曲及表面缺陷的板材,针对暗裂纹多的石材应在石材厂进行背网背胶增强处理。
(3)石材铺贴时基层应平整、坚实、无空鼓现象,防止踩踏后增加裂缝。
(4)砂浆粘结层厚度不应大于30mm,降低由于砂浆层开裂引起的面层石材开裂。
(5)石材铺贴后做好成品保护,铺贴14天后再进行清缝、填缝。
室内墙面玻化砖粘贴施工工艺一、工艺名称:室内墙面玻化砖粘贴二、适用范围:厨房、卫生间等室内墙面粘贴玻化砖三、工艺特点:采用高效能粘接剂,粘接强度高,空鼓少四、使用材料:高效能粘接剂、少量水五、作业条件:(1)卫生间防水、防水保护层已全部施工完毕,并经检查,合格。
(2)统一弹出墙面上的水平线;大面积施工前应先放大样,并做出样板墙经有关部门共同确认后,方可组织大面积施工。
(3)管、线、盒等安装完并验收合格,严禁在砖的横、竖缝处开线盒及各种洞口,此项工作在前期墙面排砖环节校核完成。
(4)基层内垃圾杂物均已清理干净。
六、工艺流程:基层处理—玻化砖背面处理—计重搅拌—铺贴—勾缝七、施工方法:(1)基层处理:平整基层:检查墙面基层平整度、垂直度,未能达到平整度、垂直度要求时,应先对基层进行找平处理。
符合设计要求的基面应满足:①用2 m垂直检测尺检查立面垂直度≤3 mm;②用2 m靠尺和塞尺检查表面平整度≤3 mm;对基层表面的油脂、浮尘、疏松物等各种不利于粘结的物质,需清理后才可进行粘贴。
检查基层有空鼓开裂疏松的必须铲除,局部修补找平后方可进行下一步施工。
基层加固:如基层出现起砂现象,用辊刷直接将墙固涂布至基层上,涂布2遍,常温下的干燥时间约为3~6小时。
(2)玻化砖背面处理:把要粘贴的玻化砖平放,背面朝上。
玻化砖无需用水浸泡,保持干燥状态。
用钢丝刷子、半干的毛巾等工具清理掉瓷砖背面的附着物。
白色附着物主要是脱模剂,不清洗会影响粘结强度。
(3)计重搅拌①准确称量:严格按照厂家要求的加水比例进行称量。
②均匀搅拌:使用机械搅拌器混和并搅拌均匀。
粘结剂的搅拌工序:注意:单组份粘接剂用干净的自来水拌合;搅拌好的粘结剂必须在规定时间内用完,一般为2h,已经干固不得加水继续使用。
(4)搅拌完之后,用专用“齿形刮刀”将胶浆均匀批刮在墙面上,每次批刮约1平方米施工面。
用“齿型刮刀”将胶浆均匀的刮抹于基面上和瓷砖背面上后进行贴砖操作(瓷砖背面一般都会有粉状脱模剂,刮瓷砖胶时请先把粉尘抹掉)。

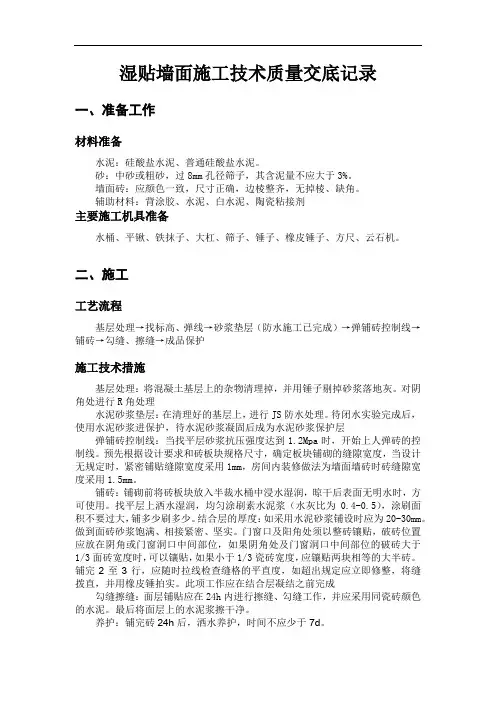

湿贴墙面施工技术质量交底记录一、准备工作材料准备水泥:硅酸盐水泥、普通硅酸盐水泥。
砂:中砂或粗砂,过8mm孔径筛子,其含泥量不应大于3%。
墙面砖:应颜色一致,尺寸正确,边棱整齐,无掉棱、缺角。
辅助材料:背涂胶、水泥、白水泥、陶瓷粘接剂主要施工机具准备水桶、平锹、铁抹子、大杠、筛子、锤子、橡皮锤子、方尺、云石机。
二、施工工艺流程基层处理→找标高、弹线→砂浆垫层(防水施工已完成)→弹铺砖控制线→铺砖→勾缝、擦缝→成品保护施工技术措施基层处理:将混凝土基层上的杂物清理掉,并用锤子剔掉砂浆落地灰。
对阴角处进行R角处理水泥砂浆垫层:在清理好的基层上,进行JS防水处理。
待闭水实验完成后,使用水泥砂浆进保护,待水泥砂浆凝固后成为水泥砂浆保护层弹铺砖控制线:当找平层砂浆抗压强度达到1.2Mpa时,开始上人弹砖的控制线。
预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设计无规定时,紧密铺贴缝隙宽度采用1mm,房间内装修做法为墙面墙砖时砖缝隙宽度采用1.5mm。
铺砖:铺砌前将砖板块放入半裁水桶中浸水湿润,晾干后表面无明水时,方可使用。
找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4-0.5),涂刷面积不要过大,铺多少刷多少。
结合层的厚度:如采用水泥砂浆铺设时应为20-30mm。
做到面砖砂浆饱满、相接紧密、坚实。
门窗口及阳角处须以整砖镶贴,破砖位置应放在阴角或门窗洞口中间部位,如果阴角处及门窗洞口中间部位的破砖大于1/3面砖宽度时,可以镶贴,如果小于1/3瓷砖宽度,应镶贴两块相等的大半砖。
铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。
此项工作应在结合层凝结之前完成勾缝擦缝:面层铺贴应在24h内进行擦缝、勾缝工作,并应采用同瓷砖颜色的水泥。
最后将面层上的水泥浆擦干净。
养护:铺完砖24h后,洒水养护,时间不应少于7d。
质量验收标准允许偏差和检验方法质量问题避免方式板块空鼓:基层未清理干净、洒水湿润不均、砖未浸水、水泥浆结合层涂抹面积过大凝固后起隔离作用、砂浆配合比不准,稠度控制不好,都是导致空鼓的原因。
一、施工准备1、材料:水泥:32.5普通硅酸盐水泥,应有出场证明和复试合格报告;砂子:采用细沙;玻化砖:规格1200㎜×600㎜,要求颜色一致,砖面方正,无破边、隐伤、缺角A、B胶粘剂:用于粘贴玻化砖背面的瓷砖背衬材料,要求具有防水和耐老化性能。
其他材料:铜丝或镀锌铅丝、30水泥钉、云石胶、嵌缝膏(用于嵌填接缝)。
2、施工机具手推车、水平尺、方尺、盒尺、托线板、线坠、木楔子、笤帚、铜丝、铅笔、软毛刷、钢丝刷、嵌缝枪、合金钢扁錾子、灰桶、斜口灌灰桶等。
3、作业条件:1)结构经检查验收,水、电、暖等专业的施工必须走在前面,并准备好加工饰面板所需的水、电源等。
2)工长已根据规范和图纸中的要求对工人进行了全面的施工技术交底。
3)墙面上已弹好50cm水平控制线。
4)磨边玻化砖进场时要有专人进行进场检验,核对规格、颜色、数量,堆放于室内,下垫木方。
5)施工前必须先放出施工大样,作出样板,经甲方、设计、监理各单位认可后再按样板进行大面积施工。
6)对于不符合规格的砖要挑拣出来,试拼时就要排除在外。
二、施工工艺工艺流程:基层面清理——在结构面上弹出控制线——挂垂直和水平钢丝线——玻化砖背面背砖——支底层板托架——放臵底层板并将其定位——钉入水泥钉,并用铜丝调节与临时固定——用云石胶固定好砖——灌水泥砂浆——嵌板缝密封胶清理预做玻化砖的表面,同时进行吊直、套方、找规矩,弹出垂直和水平线。
根据设计图纸或大样图弹出安装玻化砖的位臵线和分块线。
玻化砖安装前先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位臵上,以便随时检查垂直挂线的准确性,保证顺利安装。
挂线铜丝上端挂在入墙水泥钉上,要注意保护和经常检查。
首先用比色法对玻化砖的颜色进行挑选分类;安装在同一面的玻化砖颜要一致,保证位臵准确垂直,玻化砖背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱、无捻24目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板面上的浮灰和杂污清理干净,胶要随用随配,防止固化后造成浪费。
