水泵安装安全措施(正式)
- 格式:docx
- 大小:33.82 KB
- 文档页数:5

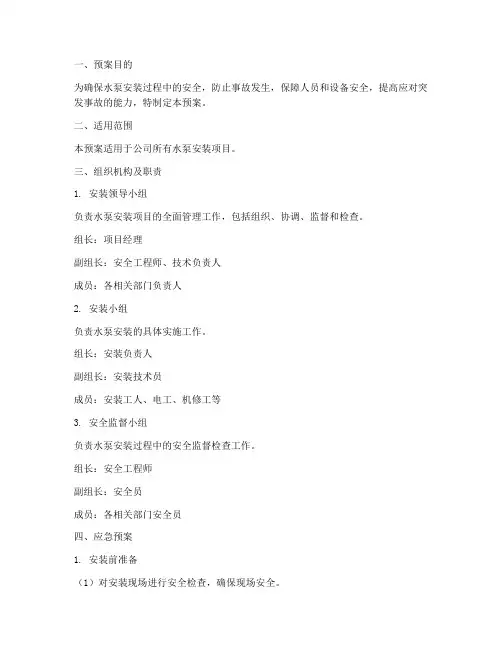

一、预案目的为确保水泵安装过程中的安全,防止事故发生,保障人员和设备安全,提高应对突发事故的能力,特制定本预案。
二、适用范围本预案适用于公司所有水泵安装项目。
三、组织机构及职责1. 安装领导小组负责水泵安装项目的全面管理工作,包括组织、协调、监督和检查。
组长:项目经理副组长:安全工程师、技术负责人成员:各相关部门负责人2. 安装小组负责水泵安装的具体实施工作。
组长:安装负责人副组长:安装技术员成员:安装工人、电工、机修工等3. 安全监督小组负责水泵安装过程中的安全监督检查工作。
组长:安全工程师副组长:安全员成员:各相关部门安全员四、应急预案1. 安装前准备(1)对安装现场进行安全检查,确保现场安全。
(2)对安装人员进行安全教育和培训,提高安全意识。
(3)检查设备、工具、材料是否齐全,并符合要求。
(4)制定安装方案,明确安装步骤、安全措施和注意事项。
2. 安装过程中(1)安装负责人组织安装小组按照安装方案进行安装。
(2)电工负责电气设备的安装,确保线路连接正确、牢固。
(3)机修工负责机械设备安装,确保设备运转正常。
(4)安全监督小组对安装过程进行监督检查,发现问题及时纠正。
3. 突发事故处理(1)发生安全事故时,立即启动应急预案,迅速组织救援。
(2)立即切断事故现场电源,防止事故扩大。
(3)对受伤人员进行急救,并拨打急救电话。
(4)保护现场,等待相关部门处理。
4. 安装完成后(1)对安装完成的水泵进行试运行,确保设备运行正常。
(2)对安装过程中发现的问题进行整改,确保设备安全可靠。
(3)整理安装过程中的资料,归档备查。
五、应急预案演练1. 定期组织应急预案演练,提高应对突发事故的能力。
2. 演练内容包括:事故发生、报警、救援、善后处理等。
3. 演练结束后,对演练过程进行总结,分析存在的问题,提出改进措施。
六、附则1. 本预案由安装领导小组负责解释。
2. 本预案自发布之日起实施。
编订:__________________单位:__________________时间:__________________200mm口径以下水泵及排水、压风管路的安装措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4180-70 200mm口径以下水泵及排水、压风管路的安装措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1、安装前,必须详细检查管材质量,管内不得有堵塞物,管卡应完好。
施工现场倾角大于15°时,下方不得有人同时工作,轨道巷安装管路,严格执行行车不行人,不作业制度。
2、管路装车,四寸管子不得超过16条,2寸管子不得超过18条,管子层与层之间要垫薄木板防滑,并做到封车牢固。
管子及管件运至现场后依次摆好,由下而上依次连接,现场安装要使用切杆,重量超过50kg,要使用起吊工具。
3、在有电缆的巷道内敷设管路时,应尽量敷设在另一侧,如果条件不允许,必须与电缆同侧敷设时,管路应安装在电缆下方并离开电缆300mm以上。
4、敷设管子前,根据管子安装高度每隔15-20m应加一拉线、点眼,确定好支架位置,管路支架每隔3m安装一个。
5、安装前应与调度室或运输调度站联系好,说明工作地点、工作量及工作时间,并由专人负责监护,注意来往车辆。
6、在有电机车架空线的地方施工时,若管路安装位置距架空线的距离小于1.5m时,由专人负责监护,若距离小于1.2m时,必须派专人停施工段两端架空线分区开关,并在施工段架空线上挂上地线,安排专人看管分区开关后,方可施工。
水泵安装施工方案水泵安装施工方案一、项目背景和要求:该项目是为某工业企业进行水泵安装施工,其流量为1000立方米/小时,扬程为25米。
要求安装施工方案需要满足以下要求:安全可靠、高效稳定、操作简便、维修便利。
二、施工方案:1. 安全措施:在施工过程中,有必要采取以下安全措施,以确保工作人员的人身安全:- 施工现场设立安全警示标志,提醒工作人员注意安全;- 工作人员必须佩戴安全帽和防滑鞋,防止发生坠落和滑倒等意外事故;- 施工现场必须做好相应的防护,避免城市排水系统受到污染。
2. 施工步骤:(1)准备工作:确定水泵安装的具体位置,清理施工现场,检查相关工具和设备的完好性。
(2)基础工程:根据水泵的型号和要求,挖掘合适的基础坑,并按照设计要求浇筑混凝土基础。
(3)水泵安装:将水泵放置在基础上,确保其垂直度和水平度。
根据设计要求,连接好进水管和出水管,并严密检查管路是否存在漏水情况。
(4)电气连接:根据水泵的电气要求,连接好电源线和控制线。
确保接线牢固可靠,并检查电气部分是否正常工作。
(5)试运行和调试:按照设备使用说明书进行试运行,并根据需要进行相应的调节。
确认水泵正常工作后,进行最后的检查和验收。
三、施工设备和材料:1. 施工设备:起重机、挖掘机、测量工具、焊接设备等。
2. 施工材料:水泵、水泵配件、混凝土、水泵管路、电缆等。
四、工期和人力安排:本次施工大概需要2周时间,根据工作量和施工步骤,合理安排工作人员的数量和工作时间,确保施工进程的顺利进行。
五、质量控制:在施工过程中,应进行严格的质量控制,包括:- 施工过程中的现场检查和监督;- 施工节点的验收和记录;- 施工材料的检验和保证。
六、验收和交付:施工完成后,应进行全面的验收和测试,确保水泵安装的质量和性能符合要求。
经验收合格后,进行交付工作,并提供相关的施工资料和保修服务。
以上是水泵安装施工方案,希望能满足您的要求。
如有需要,请随时联系我们,谢谢!。
主排水泵安装施工安全技术措施主排水泵安装施工安全技术措施为保证施工过程中的安全性,主排水泵安装需要加强安全技术措施。
下面就主排水泵安装的安全技术措施进行介绍,希望能够为相关工作提供帮助。
一、施工前的安全准备1.1 现场勘察进行主排水泵安装前,必须对现场进行详细的勘察。
以充分了解现场情况,并对可能带来的安全风险进行评估和判断。
具体还应包括以下方面:(1)地基土质、地下水位及地下管线的分布情况;(2)提取水的水源位置及海拔高度;(3)水泵选型;(4)电气安装情况;(5)现场环境(天气、交通等)。
1.2 安全防范措施(1)由专业安全科技技术人员制定一份安全技术措施方案,有专人负责安全准备工作。
(2)在施工现场设立特别警示标志。
(3)要求安装施工人员佩戴好相应的安全防护用品。
(4)设置检修出口、应急照明和疏散通道,并进行标志。
二、安装前的安全检查2.1 检查设备安装情况在安装之前,应对设备的安装位置、基础水平、异物、对接方式等进行严格的检查,确保单位作业安全相关的设备、管道、配件的连结紧密,无松动、漏口现象。
2.2 设备的检验按照设计规范和质量检验标准进行检验,确保设备质量达标,并进行相应记录。
三、施工安装工作中的安全技术措施3.1 吊装吊装时,应严格遵守操作规程,严格防止人员和设备的直接接触、碰撞。
设备吊装应进行定位和短时随时检查。
3.2 设备安装设备安装应根据相关技术要求,按照规定的程序进行,并进行钢结构与设备的固定、焊接等工序的合理安排,防止操作时设备的滑动与翻倾发生。
3.3 管道安装为确保管道的牢固、安全,管道规划设计原则上应采取竖向管道,避免过多采用水平管道。
管道安装还应防止管道生锈、开裂等现象的出现,并进行必要的处理。
3.4 电缆安装设备安装后的电缆安装应采取电缆桥架、电缆盘装等方式进行,并进行相应的绝缘防护处理。
3.5 设备调试建议设备调试的时候应在厂内进行,以便于发现设备本身的缺陷和故障。
主排水泵安装施工安全技术措施三、平安技术措施为了保证主排水泵安装施工的有序进行,在保证人员、设备的平安以及工程质量的前提下,特制定以下平安措施。
施工前,施工单位必需组织参与施工的全部人员学习本措施、熟识工作程序和了解可能消失的问题。
一、地面搬运起吊平安措施:1、必需专人指挥,专人对起吊索具、工器具进行检查,不完好的严禁使用;2、起吊设备的钢丝绳扣必需用不小于直径15.5mm的钢丝绳插接;3、起吊时应先试吊2--3次,经检查无问题后方可起吊;4、起吊中对起吊物,要稳起稳放,操作平稳;5、起吊的重物上面和下方严禁有人站立、作业,作业人员必需站在平安位置操作,倒链上有吊挂的重物时,不得松开小链,必需听从施工负责人的指令操作;6、起吊物下方3米范围内,严禁有人员作业或逗留;7、起吊装车过程中严禁用手、脚直接推拉起吊物,应提前系好麻绳牵引,摆正装车位置。
二、设备捆绑与下放平安措施1、为确保设备大件在井筒及井下的运输平安,设备部件的捆绑必需坚固牢靠,捆绑时均用紧线器或钢丝绳及螺栓进行捆绑,捆绑后不准有滑动、摇动现象,绳扣必需穿过平板车固定环左右缠绕,钢丝绳或双股8号铁丝必需卡在设备及大件凸出部位,调整钢丝绳扣的长度用紧绳器将钢丝绳拉紧即可;2、设备部件捆绑完毕后,经平安负责人和把钩工检查确定无误后,即可进行下放,下放时车辆必需平稳,严禁猛放急停,避开冲击。
待车辆到达井底车场后,必需等车停稳后方可摘钩头。
三、井筒运输平安措施1、井筒运输前,要做好预备,检查施工所需的工具是否齐全、牢靠。
由矿机电科对提升绞车进行全面检查,动力制动装置电器闭锁装置都应必需灵敏牢靠;2、运输前,要依据设备的外型尺寸选择运输车辆,整机符合运输条件的,决不能拆卸分装运输。
严禁超高、超宽下运设备,设备装车时重心要偏于车辆上方,以免运输车辆前轮脱轨。
施工负责人要派专人检查信号系统、钢丝绳钩头插销、三环链及设备大件的捆绑状况,确认无误后方可下放;3、运输车辆各部件必需完好。
水泵安装安全技术措施水泵安装安全技术措施水泵安装的安全性对于工程的顺利进行和人员的安全至关重要。
本文将介绍水泵安装过程中需要注意的安全技术措施,以确保安装过程的安全可靠。
一、水泵安装的重要性及潜在风险水泵是建筑工程中常见的设备,其安装过程涉及到电气、机械等多个领域,存在一定的安全隐患。
如果安装过程中未采取必要的安全措施,可能导致设备损坏甚至人员伤亡。
因此,了解水泵安装的安全技术措施对于保障工程顺利进行至关重要。
二、水泵安装常见问题及危害1、水泵基础施工不规范,导致设备安装不稳,运行时产生振动和噪音。
2、水泵连接管道松动或渗漏,造成设备损坏和液体泄漏,可能引发安全事故。
3、电气部分未正确连接或防护,导致设备无法正常运行或产生电火花引发火灾。
4、操作人员未经过专业培训或操作不当,可能引发人身安全事故。
三、水泵安装具体安全技术措施1、设计选型根据实际需求选择合适的水泵型号和规格,确保设备的可靠性和稳定性。
在设计选型时,需考虑以下因素: a. 泵的扬程和流量是否满足工艺要求; b. 泵的材料和制造工艺是否符合相关标准;c. 泵的电气部分是否符合安全规范。
2、基础施工在进行水泵安装前,需做好以下基础施工工作: a. 根据设计图纸进行基础施工,确保基础尺寸和标高符合要求; b. 清理基础表面,确保无油污、灰尘等杂物; c. 预留好排水管道和电缆桥架的接口,以便设备连接。
3、地基处理水泵安装前应对地基进行处理,确保设备安装稳定。
具体措施包括: a. 检查地基是否平整、坚实,无松软现象; b. 用水平仪对地基进行找平,确保设备安装水平; c. 在地脚螺栓孔内注入适量的水泥砂浆,确保地脚螺栓稳固。
4、电气接地水泵安装时需做好电气接地工作,确保设备运行安全。
具体措施包括: a. 根据设计图纸正确连接电缆,确保接线牢固可靠;b. 对电气部分进行绝缘测试,确保设备在运行过程中不产生电火花或漏电现象;c. 在危险区域设置漏电保护装置,防止意外触电事故的发生。
主排水泵房更换3#主排水泵的安全技术措施因主排水泵房3#主排水泵的轴承损坏末端漏水严重,为保证泵房正常排水,特组织进行更换,计划用时7小时。
为了确保此项施工安全顺利完成,特制定如下安全技术措施:一、劳动组织施工安全负责人:xxx施工负责人:xxx参加施工人员:xxx、xxx等施工时间:2023年4月6日 08时00分—15时00分二、施工步骤、要求:(一)故障泵的拆卸:1. 变电所变电工将3#主排水泵对应电源开关停电闭锁,悬挂警示牌。
2. 关闭水泵上方的配水大闸阀,松掉3#主排水泵底脚螺栓,拆除联轴器护罩,将联轴器连接螺栓逐一拆下,螺栓统一归放。
3. 拆除水泵泵体的底脚固定螺栓。
4. 使用钢丝绳固定好3# 吸水井内的水泵吸水管,拆除泵体与吸水管的连接螺栓。
5. 在水泵上方起重工字钢梁上挂一个5t 手拉葫芦,利用一根完好的钢丝绳扣和5t 手拉葫芦将水泵泵体吊运到通道侧小平板车上,用手扳葫芦固定在小平板车上。
6. 清理水泵房内杂物,保证小平板车运行无阻。
7. 作业人员将小平板车推到中央水泵房入口处,利用ED7多功能车将其运至升井。
8. 泵体升井至机电科进行检修。
(二)新泵的安装:1. 得到机电科负责人核准新泵完好情况后,方可将新泵装车下井。
2. 利用梯子在水泵房门口巷道正上方的专用起吊锚索上悬挂一个完好的5t手拉葫芦。
3. 利用ED7多功能车将新泵运至泵房口的小平板车上,然后推动小平板车到水泵安装位置。
4. 利用水泵上方起重工字钢梁配合5t 手拉葫芦将水泵吊运至水泵安装基础上, 作业人员配合撬棍调整水泵位置, 找正水泵底脚螺栓位置,调整水泵水平位置进行固定,紧固地脚螺栓。
5. 对接逆止阀和泵体排水口,紧固连接螺栓。
6. 对接吸水管与泵体吸水口,紧固连接螺栓。
7. 安装联轴器螺栓并紧固,安装固定联轴器护罩。
8. 待检查安装全部完毕后,通知变电所变电工给3#主排水泵送电,由专职水泵工按照开泵标准作业流程开泵进行试运行。
一、工程概况本工程为水厂设备安装工程,主要包括水泵、过滤设备、加药设备、自动化控制系统等设备的安装。
工程地点位于某市水厂,工程总工期为6个月。
二、安全施工目标1. 严格遵守国家有关安全生产法律法规,确保施工过程中无安全事故发生。
2. 施工过程中,确保人员、设备、材料的安全,确保工程质量。
3. 做好施工现场的安全防护工作,确保施工环境安全。
三、安全施工措施1. 组织措施(1)成立安全施工领导小组,负责施工现场的安全管理工作。
(2)制定安全施工方案,明确各岗位安全职责。
(3)加强安全教育培训,提高施工人员的安全意识。
2. 技术措施(1)设备安装前,对设备进行检查,确保设备完好无损。
(2)严格按照设备安装说明书进行安装,确保设备安装质量。
(3)施工过程中,确保设备运行正常,防止设备损坏。
(4)对施工人员进行安全技术交底,确保施工人员掌握安全操作技能。
3. 防火措施(1)施工现场设置消防器材,确保消防设施齐全。
(2)施工人员不得在施工现场吸烟、使用明火。
(3)加强施工现场的防火巡查,防止火灾事故发生。
4. 防尘措施(1)施工现场设置防尘网,减少粉尘飞扬。
(2)施工人员佩戴防尘口罩,防止吸入有害粉尘。
(3)加强施工现场的防尘措施,确保施工环境清洁。
5. 防暑降温措施(1)施工现场设置遮阳棚,防止阳光直射。
(2)为施工人员提供充足的饮用水,确保施工人员水分补充。
(3)合理安排施工时间,避开高温时段。
6. 防冻措施(1)施工现场设置保温设施,防止设备、材料冻坏。
(2)加强施工现场的防冻巡查,确保设备正常运行。
四、安全检查与验收1. 施工过程中,定期对施工现场进行安全检查,发现问题及时整改。
2. 施工完成后,进行安全验收,确保施工现场无安全隐患。
五、应急预案1. 施工过程中,如发生安全事故,立即启动应急预案,确保人员安全。
2. 组织施工人员进行应急演练,提高应对突发事件的能力。
六、总结本安全施工方案旨在确保水厂设备安装工程的安全施工,保障人员、设备、材料的安全。
水泵运行安全操作规程水泵是用于输送各种液体的机械设备,它们通常被广泛应用于农业、建筑工程、工业和民用领域。
在水泵的工作过程中,如果不按照指定的操作规程运行和维护,就可能会发生安全事故。
因此,建立和遵守水泵的运行安全操作规程,对于保证水泵的正常使用和工作安全至关重要。
下面是一份水泵运行安全操作规程,供大家借鉴参考。
一、水泵的安装1.选择水泵安装的地点,确保地面平坦,有足够的空间,并远离其他设备或人员。
2.水泵安装前应检查配件是否齐全,机器是否完好无损,内部是否有异物等。
3.水泵安装时必须保证与电源的连接符合要求,避免出现线路接错。
4.水泵设备安装时必须符合国家现行的安全生产标准和相关法律规定。
二、水泵的操作1.在启动水泵之前,检查各个连接点是否紧固,清理过滤器和泵体,进行必要的润滑、保养和调整等操作。
2.启动水泵前,必须先拉开电源总开关,并在确定安全的情况下,按照使用说明书上的步骤启动水泵。
3.启动水泵后,必须确保发动机、电机等设备运行平稳,不发生漏水、漏油、异响等异常情况。
4.水泵运行时,应定期检查温度和压力是否正常,及时清理过滤器和泵体,排除故障。
5.使用水泵时,必须按照生产指导书上的规定操作。
不得超载或空载操作,以防止设备损坏和安全事故发生。
三、水泵的维护1.定期检查水泵的各个部分是否运转正常,清理过滤器、维护和更换配件。
2.定期更换水泵的油封、轴承、密封环等易损件,以保证设备良好状态。
3.对于机械泵,使用前必须对设备本身的润滑系统进行润滑,以减少磨损。
4.电动水泵应确保接线良好,避免出现插头松动、线路磨损等情况,以保证设备的稳定运行。
5.在保养或维修水泵时,必须切断电源,避免发生电僵危险,确保操作安全。
四、水泵的安全1.在使用水泵时,必须注意放置设备的位置和方向,避免发生倾倒或重物砸坏等安全事故。
2.不得在使用水泵时解除安全防护装置,避免发生情况危险事故。
3.操作水泵时,必须严格按照操作规程进行,避免违章操作、过载等行为。
水泵安装质量控制要点标题:水泵安装质量控制要点引言概述:水泵是工业生产中常用的设备,其安装质量直接关系到设备的稳定运行和工作效率。
本文将介绍水泵安装质量控制的要点,匡助读者提高水泵安装质量。
一、选址和基础1.1 选址要合理:水泵应选址在通风、光线充足、无易燃易爆气体的场所,方便维修和保养。
1.2 基础要坚固:水泵安装的基础应平整、坚固,避免地基沉降导致水泵运行不稳定。
1.3 基础尺寸要符合要求:水泵基础的尺寸应符合设计要求,确保水泵的稳定性和安全性。
二、管道系统2.1 管道设计要合理:水泵的进出口管道设计要合理,避免管道过长或者过短、弯曲过多等情况影响水泵的正常运行。
2.2 管道安装要规范:管道安装应符合相关标准,保证管道的密封性和稳定性。
2.3 管道支架要坚固:管道支架应坚固可靠,避免管道振动或者松动影响水泵的运行。
三、电气系统3.1 电气路线要规范:水泵的电气路线应按照设计要求进行布线,避免路线过长或者过短、过载等问题。
3.2 电气设备要可靠:电气设备如开关、保护装置等要安装坚固可靠,确保水泵的安全运行。
3.3 接地要到位:水泵的电气设备要做好接地处理,保证设备的安全性和稳定性。
四、安装调试4.1 安装要认真:水泵的安装应认真细致,确保每一个环节都符合要求。
4.2 调试要及时:安装完成后应及时进行调试,发现问题及时处理,确保水泵正常运行。
4.3 测试要全面:安装调试完成后要进行全面的测试,确保水泵各项指标符合要求。
五、验收和记录5.1 验收要严格:水泵安装完成后应进行严格的验收,确保安装质量符合要求。
5.2 记录要完整:对水泵的安装过程和调试情况应做好记录,为日后维护和保养提供参考。
5.3 定期检查:水泵安装完成后,应定期进行检查和维护,保证水泵的长期稳定运行。
结论:水泵安装质量控制是确保水泵正常运行的关键,惟独做好安装质量控制,才干保证水泵的长期稳定运行和高效工作。
希翼本文介绍的水泵安装质量控制要点能够匡助读者更好地进行水泵安装工作。
编订:__________________
单位:__________________
时间:__________________
水泵安装安全措施(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-3104-21 水泵安装安全措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
施工地点:井下1260水泵房
作业时间:20xx年7月27日开工
施工项目:拆除旧水泵,安装新水泵
施工负责人:胡厚
安全负责人:祝启升
工作人员:高亮亮、陈亮、郭飞、杨开乐、刘志红
作业时存在的危险源:
1、设备移位挤压伤人
2、管子滑落伤人
3、拨、放吸水管时管子滑入水井或人员滑落水井
4、主管路支撑不好主管下落伤人
5、新泵安装不正,地脚紧固不牢试运行时设备
事故
6、人员触电
7、作业完成后未认真清理现场
8、旧泵拆除新泵在安装过程中,矿井涌水量增加时,排水能力短缺事故
安全技术措施:
1、设备移位时必需用吊链移动,用钢丝绳套捆绑
2、管路支撑要牢固可靠,管子抱卡坚固
3、吸水管路拆除与安装时,吸水井口必需有防护栏,接近吸水井口人员必需细安全带
4、新泵安装时用百分表进行对轮找整,各坚固地脚不得歪斜与别劲,紧固牢靠无松动现象
5、由于进入雨季,现1260水泵房必需保证其他两台水泵正常运行,在拆除三号泵之前对一号、二号水泵及供电设备进行全面检查与保养
6、提前将三号新水泵起动设备更换,高低压供电设备整定合理,并带动旧水泵运行三天,确保起动
设备投入运行后稳定可靠,方可更换新泵
7、旧水泵拆除前要将φ219主管路排水试验后,确保φ219主管路正常
8、三号新水泵安装后排水主管路分例运行,新泵使用φ219主管路,二号、一号旧泵使用φ127主管路
9、旧泵拆除后及时安装新泵,尽量缩短新泵安装时间,防止出现涌水量大的不利局面,必要时进行抢救进安装
10、在新泵安装过程中,调节各区队用水量,尽量减少生产用水量,缓减排水压力
11、在三号新泵安装期间,开拓队东西1000水平工作面排水时间错开,东西工作面不得在同一时间开泵
12、三号新泵运行后,设备调试稳定并运转10天后,系统稳定方可进行二号泵更换,在二号泵更换期间,各项措施与三号泵相同,二号泵安装运行后作为备用,并使用φ219主管路,一号旧泵仍使用φ127
主管路
13、一号泵安装前,新φ219主管路主管路必需安装调试完毕,在新旧泵更替期间确保两趟主管路排水或一用一备
请在这里输入公司或组织的名字
