项目划分表
- 格式:docx
- 大小:14.53 KB
- 文档页数:1
工程项目划分表是一种用于将大型工程项目分解为更小的可管理的工作包或任务的表格。
它帮助项目团队和相关利益相关者清晰地理解项目的范围和任务,并对这些任务进行适当的分配和跟踪。
一个工程项目划分表通常包括以下内容:
1. 项目任务或工作包编号:为每个任务或工作包分配一个唯一的标识符或编号,以便于识别和跟踪。
2. 任务或工作包名称:描述每个任务或工作包的名称或标题。
3. 所属阶段或阶段:将每个任务或工作包分配给特定的项目阶段或阶段,例如规划阶段、设计阶段、实施阶段等。
4. 负责人:指定负责完成每个任务或工作包的责任人或团队。
5. 开始日期和截止日期:确定每个任务或工作包的计划开始和结束日期。
6. 预算和资源:确定每个任务或工作包所需的预算和资源。
7. 任务描述:详细描述每个任务或工作包的具体工作内容和要求。
通过使用工程项目划分表,项目团队可以更好地管理和控制工程项目,确保任务的分配合理,每个任务的进展被跟踪和监督,从而实现项目的顺利进行和交付。
关于湘潭港易俗河港区一期工程(水工结构)项目划分的报告质量监督站:为了加强湘潭港易俗河港区一期工程建设质量管理,保证工程施工质量,统一施工质量检验及评定方法,使施工质量检验与评定工作标准化、规范化、表格化。
根据有关规范和规定,并结合工程的实际情况,本工程划分为个单位工程、个分部工程、个单元工程。
特此呈报,请予确认。
附:1、参建单位意见2、湘潭港易俗河港区一期工程项目划分申报书(项目法人公章)2010年12 月21 日工程质量监督部门意见:(工程质量监督部门公章)年月日参建单位意见湘潭港易俗河港区一期工程项目划分申报书湖南省中源航务工程有限责任公司年月日1 总则1.1为了加强湘潭港易俗河港区一期工程建设质量管理,保证工程施工质量,统一施工质量检验及评定方法,使施工质量检验与评定工作标准化、规范化、表格化。
1.2本工程质量检验的依据是、湘潭港易俗河港区一期工程设计文件和施工图纸及水利部的有关标准和规定。
2 工程项目的划分工程项目划分为:单位工程、分部工程、单元工程。
2.2单位工程:依据,划分为个单位工程。
2.3分部工程:按设计和功能划分,该单位工程划分为个分部工程,如下表所示。
2.4单元工程:依据设计结构、施工部署或质量考核要求划分的层、块、段来确定单元工程,具体见工程项目划分表。
3 工程质量检验工程质量检验包括施工准备检查,原材料与中间产品质量检验,水工金属结构、启闭机及机电产品质量检查,单元(工序)工程质量检验,质量事故检查和工程外观质量检验等。
3.1施工准备检查主体工程开工前,施工单位应组织人员进行施工准备检查,并经项目法人或监理单位确认合格且履行相关手续后才能进行主体工程施工。
3.2原材料与中间产品质量检验施工单位应按《单元工程评定标准》及相关技术标准,由检测机构对水泥、钢材等原材料与中间产品质量进行检验,不合格产品不得使用。
3.3水工金属结构、启闭机及机电产品质量检查水工金属结构、启闭机及机电产品进场后,有关单位应按相关合同进行交货检查和验收。

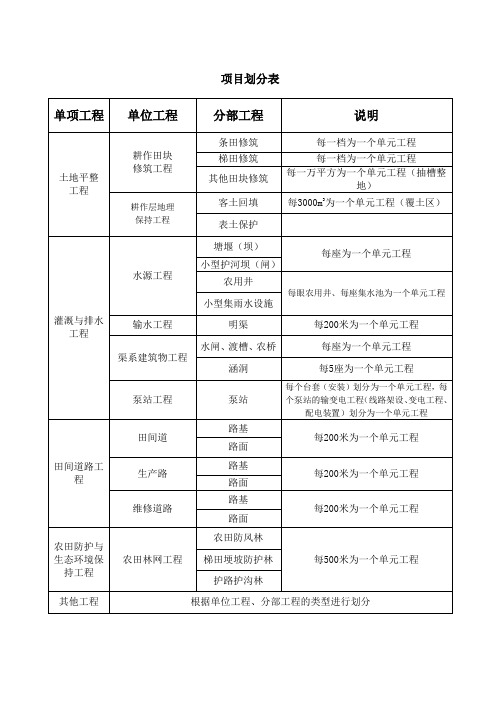

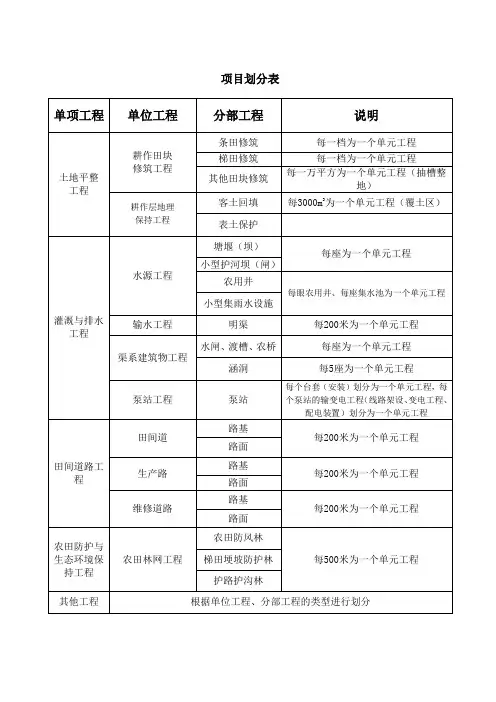

项目划分表
单项工程单位工程分部工程说明
土地平整工程耕作田块
修筑工程
条田修筑每一档为一个单元工程
梯田修筑每一档为一个单元工程
其他田块修筑
每一万平方为一个单元工程(抽槽整
地)
耕作层地理
保持工程
客土回填每3000m3为一个单元工程(覆土区)
表土保护
灌溉与排水
工程
水源工程
塘堰(坝)
每座为一个单元工程
小型护河坝(闸)
农用井
每眼农用井、每座集水池为一个单元工程
小型集雨水设施
输水工程明渠每200米为一个单元工程
渠系建筑物工程
水闸、渡槽、农桥每座为一个单元工程
涵洞每5座为一个单元工程泵站工程泵站
每个台套(安装)划分为一个单元工程,每
个泵站的输变电工程(线路架设、变电工程、
配电装置)划分为一个单元工程
田间道路工
程
田间道
路基
每200米为一个单元工程
路面
生产路
路基
每200米为一个单元工程
路面
维修道路
路基
每200米为一个单元工程
路面
农田防护与
生态环境保持工程农田林网工程
农田防风林
每500米为一个单元工程
梯田埂坡防护林
护路护沟林
其他工程根据单位工程、分部工程的类型进行划分。

共计15个单位工程,50个分部工程,221个分项工程,548个检验批:1.综合楼:6个分部工程(地基与基础、主体结构、建筑屋面、建筑电气、给排水、建筑装饰装修)、41个分项工程、67个检验批。
开工日期:2015年7月22号;竣工日期:2015年10月22号;2.中控楼:6个分部工程(地基与基础、主体结构、建筑屋面、建筑电气、给排水、建筑装饰装修)、39个分项工程、69个检验批。
开工日期:2015年7月21号;竣工日期:2015年10月22号;3.升压站基础:4个分部工程(地基与基础、场内道路、围墙、避雷针)、29个分项工程、171个检验批。
开工日期:2015年7月24号;竣工日期:2015年9月5号;4.逆变基础及箱变基础:1个分部工程(地基与基础)、10个分项工程、63个检验批。
开工日期:2015年7月20号;竣工日期:2015年8月21号;5.光伏电池板阵列:2个分部工程(地基与基础、支架组件安装)、5个分项工程、42个检验批。
开工日期:2015年7月10号;竣工日期:2015年10月30号;6.门卫室:6个分部工程(地基与基础、主体结构、建筑屋面、建筑电气、给排水、建筑装饰装修)、35个分项工程、56个检验批。
开工日期:2015年7月21号;竣工日期:2015年10月22号;7.系统集成电气:5个分部工程(电缆敷设、外接地装置安装、汇流箱安装、逆变器安装、箱式变压器安装)。
开工日期:2015年9月1号;竣工日期:2015年11月30号;8.附属工程:2个分部工程(场内道路、围栏)、6个分项工程、8个检验批。
开工日期:2015年5月30号;竣工日期:2015年11月20号;9.主变压器系统设备安装:2个分部工程(主变压器安装、主变压器系统附属设备安装)、8个分项工程。
开工日期:2015年9月7号;竣工日期:2015年11月20号;10.主控及直流设备安装:2个分部工程(主控室设备安装、蓄电池组安装)、5个分项工程。
分部分项工程项目划分表
分部分项工程项目划分表可以根据具体的工程内容和要求进行制定,以下是一个示例表格,供您参考:
根据具体工程的实际情况和要求,可以在表格中添加或删除相应的序号、工程部位、单位工程、分部工程和分项工程。
同时,可以根据需要制定更详细的分项工程项目划分表,包括各个分项工程的工程量计算规则和工程内容等信息。
需要注意的是,在制定分部分项工程项目划分表时,应遵循相关的工程规范和标准,确保划分的准确性和合理性。
