硅PU球场施工工艺
- 格式:doc
- 大小:34.50 KB
- 文档页数:5
硅pu球场施工工艺流程详细施工方法范本-1:硅pu球场施工工艺流程详细施工方法一:施工准备1.1 地面检查:1.1.1 检查场地整体平整度。
1.1.2 检查地面是否有油污、水坑等杂物。
1.1.3 检查地表是否有明显裂缝或损坏。
1.2 预处理:1.2.1 清洁地表,除去所有杂物。
1.2.2 如果地面有裂缝,进行修补。
1.2.3 如果地面过于不平整,进行修整或砂浆找平处理。
二:材料准备2.1 基础材料:2.1.1 准备PU材料,确保材料质量和数量。
2.1.2 准备基层材料,如碎石、砂浆等。
2.2 施工工具:2.2.1 准备搅拌机、刮刀、扫帚等施工工具。
2.2.2 准备辅助工具,如量尺、刷子等。
三:底层处理3.1 清洁地表:3.1.1 使用扫帚或吸尘器彻底清洁地表。
3.1.2 确保地表无尘、无杂物。
3.2 基层处理:3.2.1 涂刷底漆,增强粘接力。
3.2.2 涂刷隔离层,防止水分渗透。
3.2.3 进行基层找平,保证地面平整度。
四:施工工艺4.1 混合材料:4.1.1 将PU材料按照比例倒入搅拌机进行搅拌。
4.1.2 搅拌时间为XX分钟,确保材料充分混合均匀。
4.2 应用涂料:4.2.1 使用刮刀将混合好的材料均匀涂抹在地表上。
4.2.2 涂料厚度控制在XXmm,确保质量。
4.3 平整表面:4.3.1 使用刮刀或辊筒将涂料进行平整处理。
4.3.2 消除涂料表面的气泡和不平整。
五:施工后处理5.1 养护:5.1.1 施工完毕后,覆盖保护层,防止外界物体损坏。
5.1.2 养护时间为XX小时,期间避免行走或载重。
5.2 质量检验:5.2.1 完工后进行质量检验。
5.2.2 检查涂层的平整度、粘接力等指标。
5.2.3 如出现问题,进行修复或调整。
六:附件- 图纸:施工图一份。
- 施工材料:PU材料供应商资料及质检报告。
七:法律名词及注释- PU材料:聚氨酯材料,一种常用的球场材料。
- 底漆:用于增强涂层与基层的粘结力的涂料。
硅pu篮球场施工工艺及国标
一、施工前准备
1. 场地清理:施工前应对场地进行全面清理,包括去除表面杂物、修补坑洼处、处理积水等。
2. 测量放线:根据设计图纸进行测量放线,确定篮球场的边界和尺寸。
3. 材料准备:根据设计要求准备硅PU材料、颜料、填料等。
二、基础处理
1. 基础要求:硅PU篮球场要求基础平整、坚固、无裂缝,表面强度不低于C25。
2. 防水处理:基础应进行防水处理,以防止水分渗透对硅PU材料的影响。
3. 找平处理:对基础表面进行找平处理,以确保硅PU材料的平整度。
三、硅PU材料配制
1. 按照设计要求将硅PU材料、颜料、填料等加入搅拌机中,搅拌均匀。
2. 根据实际需要加入适量的水,以调整硅PU材料的粘度和硬度。
3. 搅拌好的硅PU材料应无色差、无颗粒、无杂质。
四、硅PU材料铺设
1. 在基础表面刷一层薄薄的界面剂,以增强硅PU材料与基础的
粘结力。
2. 将搅拌好的硅PU材料倒在基础表面,用刮板将其刮平,使其均匀分布。
3. 在硅PU材料未完全干燥前,使用专业的设备将表面压平,以增强表面的平整度。
五、划线与标志
1. 在硅PU材料完全干燥后,根据设计要求进行划线处理,确保线条清晰、平直。
2. 在场地上设置相应的标志,如中线、罚球线、边线等。
六、验收与维护
1. 施工完成后应进行验收,确保硅PU篮球场符合设计要求和质量标准。
2. 在使用过程中应定期维护保养,以保证其使用寿命和保持良好的使用状态。
硅pu篮球场施工工艺及国标摘要:1.硅PU篮球场的定义和特点2.硅PU篮球场施工前的基础要求3.硅PU篮球场施工工艺详解4.硅PU篮球场的国标要求5.硅PU篮球场的施工注意事项正文:硅PU篮球场是一种以有机硅改性聚氨酯材料作为涂料,通过多层涂刮工艺形成的的新型塑胶球场。
它具有上硬下弹的结构特征,属于一种健康型专业弹性合成球场地面系统。
这种球场不仅为运动者提供舒适的体验,还能有效减少运动过程中的受伤风险。
在施工硅PU篮球场之前,需要满足以下基础条件:1.基础应进行防水工程处理,确保场地不受水分渗透。
2.新捣制混凝土基面强度需达到C25砼强度,表面应毛面,不能有空壳现象。
3.平整度应符合甲方的要求,检验标准为表面水平用3米直尺检查时偏差3mm。
硅PU篮球场的施工工艺如下:1.打磨:把混凝土水泥基础凸出之处打磨平整,把伸缩缝切成V字型槽。
2.酸洗:以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。
3.伸缩缝处理:待基础干燥后,用硅PU填缝胶填补伸缩缝。
4.修补:用硅PU填补材料,填平场内凹陷处,减低积水现象。
5.底涂:基础干燥后用纳米硅PU专用底料滚涂或喷涂于基面,使其与地面和加强层涂料更粘合。
6.弹性层:把硅PU弹性材料用齿刮板分两道涂刮于底涂之上,每道涂刮厚度约为2mm。
7.面层:用硅PU面层材料按比例搅拌均匀,用镘刀刮涂于弹性层表面,厚度约为1mm。
8.划线:按照标准尺寸划出球场线条,线条宽度为0.05mm。
在施工过程中,还需注意以下国标要求:1.涂料的用量应符合规定,涂层厚度应均匀。
2.施工过程中,涂料应充分搅拌,保证涂层质量。
3.球场表面应光滑、美观,无明显颗粒、气泡和裂纹。
总之,硅PU篮球场施工工艺要求严格,从基础处理到涂料施工都需要遵循一定的标准和流程。
只有按照正确的施工方法和要求,才能确保球场的使用寿命和性能。
硅PU球场的场地要求及施工工艺1.场地平整度:球场场地应该具有较好的平整度,不能有明显的起伏或凹凸不平的部分。
为了确保球场的平整度,必要时需要进行基础地坪的修整和植筋加固。
2.排水系统:球场的排水系统非常重要,能够有效地排除雨水和污水,防止积水产生。
排水系统一般包括排水沟和排水管道,确保雨水及时流入排水沟,不会对球场造成影响。
3.缓冲层:硅PU球场通常需要一层缓冲层,用于提供良好的球场弹性和舒适性。
缓冲层可以使用橡胶颗粒、泡沫颗粒等材料,通过合理的厚度和均匀分布,能够减少运动时对关节、肌肉的冲击力。
4.基层:球场的基层一般采用水泥混凝土,保持基础牢固稳定。
基层的厚度一般为10-15厘米,通过钢筋网和植筋等方式增强基层的强度。
5.表面层:硅PU球场的表面层主要由胶粘剂和颗粒材料组成。
胶粘剂一般为聚氨酯胶,而颗粒材料可以根据需要选择不同规格的硅PU颗粒。
胶粘剂和颗粒材料通过专业设备进行混合搅拌,并在球场上进行均匀铺设和压实。
施工工艺如下:1.清理施工区域:清除施工区域内的杂物和污物,确保施工区域干净整洁。
2.构建缓冲层:根据设计要求,将缓冲层材料均匀铺设在施工区域内,并通过专业设备进行压实处理。
3.基层施工:在缓冲层上铺设一层水泥混凝土基层,通过水平仪和刮平机进行施工,确保基层平整牢固。
4.胶粘剂施工:根据胶粘剂的要求和使用说明,将胶粘剂均匀涂布在基层表面。
5.颗粒材料铺设:将选定的硅PU颗粒材料均匀铺设在涂有胶粘剂的基层表面,并使用专用的压实设备进行处理。
6.养护和维护:完成铺设后,要及时进行养护和维护工作,确保施工质量和使用寿命。
对于施工后的球场,要定期清理和检查,及时修补破损和磨损的部分,确保球场的使用效果和安全性。
综上所述,硅PU球场的场地要求和施工工艺都非常重要,只有确保场地符合要求并正确施工,才能保证球场的质量和使用效果。

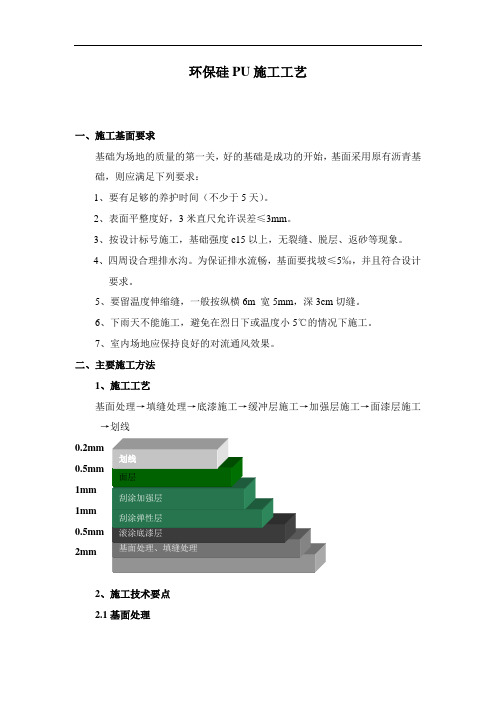

环保硅PU施工工艺一、施工基面要求基础为场地的质量的第一关,好的基础是成功的开始,基面采用原有沥青基础,则应满足下列要求:1、要有足够的养护时间(不少于5天)。
2、表面平整度好,3米直尺允许误差≤3mm。
3、按设计标号施工,基础强度c15以上,无裂缝、脱层、返砂等现象。
4、四周设合理排水沟。
为保证排水流畅,基面要找坡≤5‰,并且符合设计要求。
5、要留温度伸缩缝,一般按纵横6m 宽5mm,深3cm切缝。
6、下雨天不能施工,避免在烈日下或温度小5℃的情况下施工。
7、室内场地应保持良好的对流通风效果。
二、主要施工方法1、施工工艺基面处理→填缝处理→底漆施工→缓冲层施工→加强层施工→面漆层施工→划线0.5mm1mm1mm0.5mm2mm2、施工技术要点2.1基面处理1)先清洁施工面,然后用清水湿润基面,用5%左右的稀盐酸泼洒并洗刷水泥基面,再用清水冲洗干净。
观察存留水迹,对基面进行平整度和坡度的检验,用记号笔圈划出积水处。
清洗干燥后基面应无白色粉化物及浮尘物。
填缝胶填充:在填缝前要先将混凝土伸缩缝清洁干净,并打上一道单组份封闭底漆。
如缝较深或较宽的可用橡胶颗粒先作一个垫底,然后再填充;对部分特别凹陷部位可用填缝胶材料及胶料进行修补。
2)基层干燥后,对明显凸出部分进行打磨处理,然后施工封闭底漆。
施工时水泥基面要求坚固、干燥、干净、平整,无油污及粉化现象。
3)待施工基层干燥后用滚筒将底漆材料均匀地滚涂在水泥基面上,起到封闭水泥基面的隙孔,提高塑胶层与水泥基面的粘结强度的作用,使之不易脱层和产生气泡。
如有部分地面吸料较明显的要重复滚涂一至两遍。
待底漆层干固后(10小时),再进行下一道工序施工。
2.2弹性层施工1)在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须搅拌均匀,然后用电动搅拌机搅拌均匀(约3分钟)才可使用,已配好的材料尽量在1小时内用完。
2)弹性层施工时用带齿镘刀将缓冲层材料涂刮于基面上,每道涂刮厚度不能超过0.5mm,每道涂刮时间间隔为前一道干固为准(一般约10小时),具体视现场天气情况而定,直至涂刮到要求厚度。
硅pu材料是球场施工常用的一种材料,那么,大家知道硅pu材料的施工工艺吗?下面就给大家详细讲解一下吧。
施工工艺:基面处理→底漆施工→缓冲层施工→面漆层施工→划线1、基面处理:用盐酸满场清洗,清洗完用清水冲洗干净,观察存留水迹对基面进行平整度和坡度的检验,用记号笔圈划出积水处。
清洗干燥后基面应无白色粉化物及浮尘物。
填缝胶填充:硅PU球场填缝胶为单组份材料,施工时可直接将材料灌入混凝土伸缩缝内。
在填缝前要先将混凝土伸缩缝清洁干净,并打上一道单组份封闭底漆。
如缝较深或较宽的可用棉条或橡胶颗粒先作一个垫底,然后再填充。
基层干燥后,对明显凸出部分进行打磨处理,对特别凹陷部位用填缝材料及防裂整平漆修补。
对基层密度不足之处,灌入塑胶底材进行加固。
2、底漆施工:此材料只适用在水泥混凝土基础面上的封闭,施工时水泥基面要求坚固、干燥、干净、平整,无油污及粉化现象。
待施工基层干燥后用滚筒将材料均匀地滚涂在水泥基面上,起到封闭水泥基面的隙孔,提高塑胶层与水泥基面的粘结强度的作用,使之不易脱层和产生气泡。
如有部分地面吸料较明显的要重复滚涂一至两遍。
待底漆层干固后,再进行下一道工序施工。
积处修补:积水处深度不超过5mm的地方用缓冲层加石英粉按配比来。
3、缓冲层施工:加专用稀释剂搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处,若积水深度超过5mm的地方,应用专用底漆加40~80目砂,按配比拌和均匀,平整摊铺于积水处并压实。
修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行缓冲层施工。
在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须要按配比将定量的水加进材料内,并用电动搅拌机搅拌均匀(约3分钟)才可使用,已加水的材料必须在1小时内用完;已开启的材料尽量在当天用完。
施工是采用薄涂多遍的方法施工,既能保证质量又能节省材料。
施工时用有齿刮板将缓冲层涂刮于基面,每道涂刮厚度不能超过2mm,每道涂刮时间间隔为前一道干固为准(一般约10小时),具体视现场天气情况而定,直至涂刮到要求厚度。
硅pu篮球场施工方法和工艺流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!硅PU篮球场施工方法和工艺流程1. 硅PU篮球场施工方法概述。

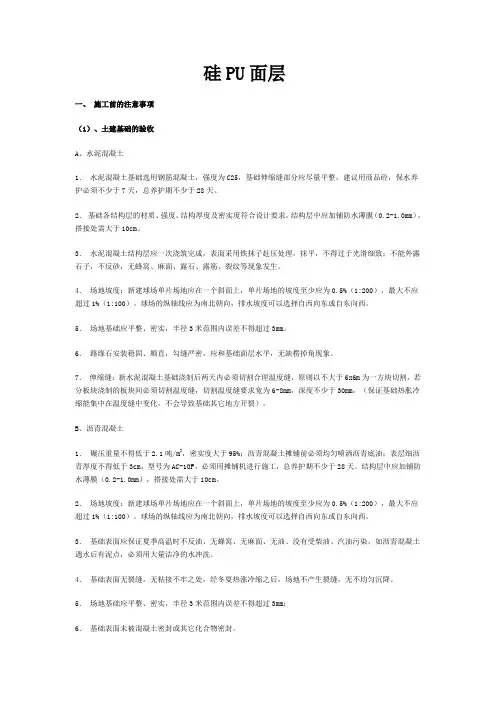

硅PU面层一、施工前的注意事项(1)、土建基础的验收A、水泥混凝土1.水泥混凝土基础选用钢筋混凝土,强度为C25,基础伸缩缝部分应尽量平整,建议用商品砼,保水养护必须不少于7天,总养护期不少于28天。
2.基础各结构层的材质、强度、结构厚度及密实度符合设计要求。
结构层中应加铺防水薄膜(0.2-1.0mm),搭接处需大于10cm。
3.水泥混凝土结构层应一次浇筑完成,表面采用铁抹子赶压处理,抹平,不得过于光滑细致;不能外露石子,不反砂,无蜂窝、麻面、露石、露筋、裂纹等现象发生。
4.场地坡度:新建球场单片场地应在一个斜面上,单片场地的坡度至少应为0.5%(1:200),最大不应超过1%(1:100)。
球场的纵轴线应为南北朝向,排水坡度可以选择自西向东或自东向西。
5.场地基础应平整、密实,半径3米范围内误差不得超过3mm。
6.路缘石安装稳固、顺直,勾缝严密,应和基础面层水平,无缺楞掉角现象。
7.伸缩缝:新水泥混凝土基础浇制后两天内必须切割合理温度缝,原则以不大于6x6m为一方块切割,若分板块浇制的板块间必须切割温度缝,切割温度缝要求宽为6-8mm,深度不少于30mm,(保证基础热胀冷缩能集中在温度缝中变化,不会导致基础其它地方开裂)。
B、沥青混凝土1.碾压重量不得低于2.1吨/m3,密实度大于95%;沥青混凝土摊铺前必须均匀喷洒沥青底油;表层细沥青厚度不得低于3cm,型号为AC-10F,必须用摊铺机进行施工,总养护期不少于28天。
结构层中应加铺防水薄膜(0.2-1.0mm),搭接处需大于10cm。
2.场地坡度:新建球场单片场地应在一个斜面上,单片场地的坡度至少应为0.5%(1:200),最大不应超过1%(1:100)。
球场的纵轴线应为南北朝向,排水坡度可以选择自西向东或自东向西。
3.基础表面应保证夏季高温时不反油、无蜂窝、无麻面、无油、没有受柴油、汽油污染,如沥青混凝土遇水后有泥点,必须用大量洁净的水冲洗。

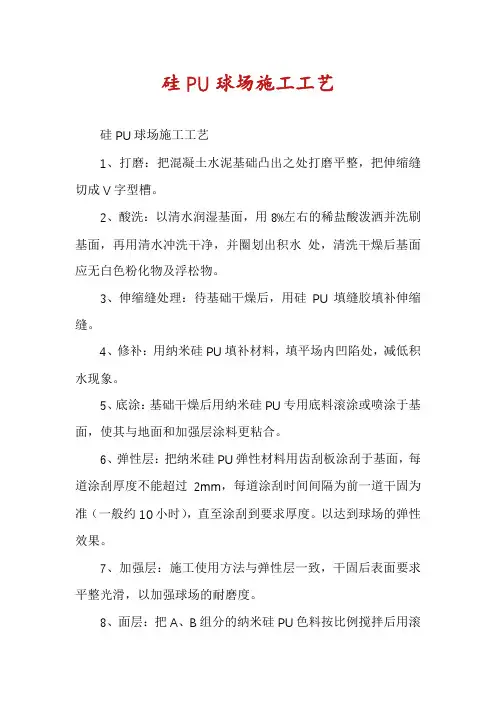

硅PU球场施工工艺硅PU球场施工工艺1、打磨:把混凝土水泥基础凸出之处打磨平整,把伸缩缝切成V字型槽。
2、酸洗:以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。
3、伸缩缝处理:待基础干燥后,用硅PU填缝胶填补伸缩缝。
4、修补:用纳米硅PU填补材料,填平场内凹陷处,减低积水现象。
5、底涂:基础干燥后用纳米硅PU专用底料滚涂或喷涂于基面,使其与地面和加强层涂料更粘合。
6、弹性层:把纳米硅PU弹性材料用齿刮板涂刮于基面,每道涂刮厚度不能超过2mm,每道涂刮时间间隔为前一道干固为准(一般约10小时),直至涂刮到要求厚度。
以达到球场的弹性效果。
7、加强层:施工使用方法与弹性层一致,干固后表面要求平整光滑,以加强球场的耐磨度。
8、面层:把A、B组分的纳米硅PU色料按比例搅拌后用滚筒滚涂2层,每道滚涂时间间隔为前一道干固为准(一般约10小时),使得色彩鲜艳悦目,并且对气候和紫外线辐射具有很强的抵抗力,球场面层更美观耐久。
9、划线:用双组份纳米硅PU白线漆画标准球场界线,用美纹胶纸按线紧粘在地面上,防止毛边,用刷子直接刷涂料2层,第二层待第一层干后涂刷。
硅PU球场材料优势说明硅PU球场材料,是一种具有多功能运动性和施工优势的国家专利球场材料。
通过改性硅弹性粒子等技术,实现PU材料可直接在混凝土地面施工。
且不会出现开裂和鼓泡现象。
同时拥有常规PU与丙烯酸的优良特性。
是康体工程的最佳选择。
硅PU 性能如下:专业双层的结构组成是按照国际性室内标准比赛场地要求设计,是室内标准比赛场地形态应用于室外的一种专业运动地坪产品,开辟了室外专业球场地坪新材料的先河。
1、特制的面层――韧中带硬,且有一定磨擦系数。
它既能保证运动员起步迅速,移动轻松,更令运动员有脚踏实地的安全感觉。
2、高回弹值的弹性层,既能保护运动员的关节,减少韧带受伤危险,更能提高运动员跑动速度,提高竞技水平。

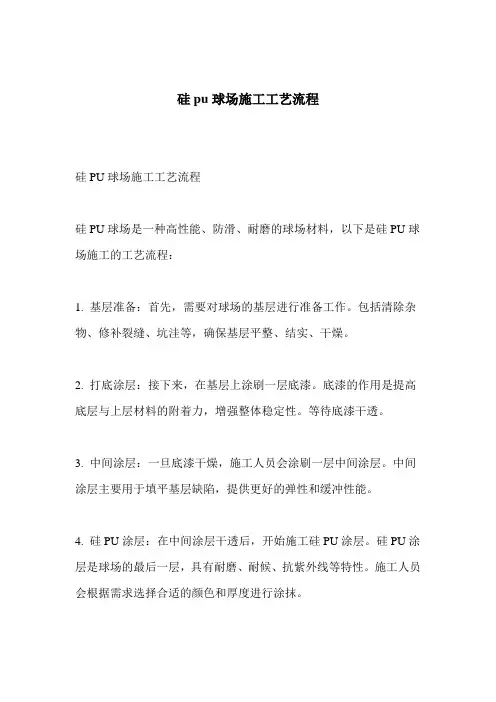

硅pu球场施工工艺流程
硅PU球场施工工艺流程
硅PU球场是一种高性能、防滑、耐磨的球场材料,以下是硅PU球场施工的工艺流程:
1. 基层准备:首先,需要对球场的基层进行准备工作。
包括清除杂物、修补裂缝、坑洼等,确保基层平整、结实、干燥。
2. 打底涂层:接下来,在基层上涂刷一层底漆。
底漆的作用是提高底层与上层材料的附着力,增强整体稳定性。
等待底漆干透。
3. 中间涂层:一旦底漆干燥,施工人员会涂刷一层中间涂层。
中间涂层主要用于填平基层缺陷,提供更好的弹性和缓冲性能。
4. 硅PU涂层:在中间涂层干透后,开始施工硅PU涂层。
硅PU涂层是球场的最后一层,具有耐磨、耐候、抗紫外线等特性。
施工人员会根据需求选择合适的颜色和厚度进行涂抹。
5. 跑道施工(可选):如果球场需要附带跑道,施工人员可以在硅PU 涂层干燥后进行跑道的施工。
跑道可以根据需要选择标线样式和颜色。
6. 标线施工:最后,进行球场标线的施工。
标线的施工需要精确和仔细操作,包括足球场、篮球场等各类标线。
7. 固化:施工完成后,需等待涂层充分固化。
具体时间根据施工厚度和天气温度而定。
在固化期间,需要避免人员和物品进入球场。
通过以上工艺流程,硅PU球场的施工能够保证基层稳固,涂层平整且具有良好的性能,满足球场的要求。
施工过程中需要注意施工环境、施工时间以及施工人员的经验和技术水平,以确保施工的质量和效果。
硅PU球场施工工艺
一、场地基础处理
1、新水泥混凝土基础
1)基础要求:
坚实平整(平整度3㎜直尺误差≤3㎜),并有排水的坡度(横向≤4‰,纵向≤2‰保证泄水),场地强度达建筑混凝土标准C25z强度,浇制后保水养护不少于7天。
整体养护不少于28天。
水泥基础浇制后必须切割温度伸缩缝,一般以不大于6×10m为一方块切割,切割温度缝要求宽为6㎜,深度为30㎜㎜左右。
2)基础处理:
A.磨缝:把温度缝两边的基面各宽40~50㎜磨成斜口深3㎜㎜(图(1)
使温度缝表面成“V”型。
B.场地清扫:无凸出砂粒,凸出砂粒需用打磨机磨平。
底涂:基础干燥后,用底涂(CL-01)分多道滚于基面,二遍以上,使基面形成光亮膜。
保证基础的微细孔完全堵塞。
避免在烈日下(温度>45℃)下施工,无雾雨天气,在早晨及傍晚为宜。
若基面较松散可
适当增加(CL-01)的用量,保证表面光亮为止。
C.填缝:底涂固化后,填缝胶加10%-20%稀释剂(二甲苯或醋酸乙酯)
稀释后用毛刷涂刷于温度缝内两侧。
然后填缝泡棉对折轻挤温度缝,露出部分填缝泡棉用于
提磨机磨平,再用填缝
胶分两道以上把“V”型
槽填平,或者不加填缝
泡棉,用填缝胶填在温
度缝内,,填缝胶低于基
面10㎜,待固化后再用
(CL-02)分二道把“V”型槽填平。
D.找平、修补:可用弹性层(CL-02)加石英砂1:1,并加适量稀释
剂搅拌均匀调节至适合施工稠度,用直尺或刮板涂刮找平积水处。
若积水深度超过5㎜,可用CL-02薄涂于积水处,再用底涂(CL-01)和40~80目砂按1:6~8拌和均匀,平铺于积水处。
修补时注意修边不要让修补后的边高出基面,若有高出需在固化后整平。
2、旧水泥场地混凝土基础
场地需坚实、平整。
原有的温度伸缩缝需勾除缝内砂泥,并用水枪清洗干净。
无温度伸缩缝的需按标准重新切割。
若基础及不平整的、下沉的建议重新用混凝土铺设找平。
旧水泥基础有破损、长青苔、裂痕等现象应用砂磨机轻磨场地,并清洗干净。
基础处理与新水泥混凝土基础处理方法一样。
3、沥青基础
新沥青基础自然养护不少于28天,老基础表面结实、平整,平整度3m 直尺误差<3㎜,有一定的排水坡度,接缝平顺光滑,无发软起皮、松散浮土。
4、基础处理
1、清洗,用洗衣粉或洗洁精清洗基面,再用清水冲洗干净,清洗后的要标好积水标记。
2、积水找平修补按新水泥基础要求处理。
二、硅PU材料施工方法
1、弹性层
弹性层CL-02为单组份,施工时需用稀释剂调节材料粘度,以齿括板流平刮齿痕迹为合适粘度。
每道涂括厚度不超过2㎜。
施工气温较低时(<10℃)及湿度较低时(<6‰),可按物料的比例加(3-8%)的水搅拌均匀后刮涂,具体加水根据现场气温决定。
应避免在阳光直射下施工,建议在早晨和傍晚施工为宜。
物料一经开封施用,必须用完,以免浪费材料和影
响质量。
弹性层固化后可用积水法测试平面,积水处继续可用CL-02修补。
若表面处有粒状物和堆积处,可用磨机磨平。
2、加强层
加强层(CL-03)也为单组份,施工方法和弹性层相同。
加强层可用软胶括板分多道刮涂,刮涂后表面需光滑平整。
3、面层
面层(CL-04)为水性双组份材料,(A组:B组=9:1)双组份必须搅拌均匀,加水稀释至施工粘度,加水比例可按现场施工而定,一般A组的(CL-04)的50%-80%,用喷枪分多道喷涂。
也可进行滚涂。
温度<5℃不宜施工。
面层施工后应保持10小时无水浸泡为宜。
篮球场为三道喷涂,二道加砂(CL-04)的15%,第三道不加砂。
方法:先将A组份(CL-04)与砂搅拌均匀后加B组份,再加水搅拌均匀喷涂。
三秒禁区内可增加一道喷砂,第四道不喷砂。
网球场分三道,第一道加30%砂,第二道加20%砂,第三道不喷砂。
羽毛球场及排球场可不加砂喷三道。
4、划线
根尺寸,用专用划线板定量尺寸,调正划线漆粘度,用喷枪喷涂。
5、施工注意事项
a.原料稀释剂易燃,应注意防火安全,妥善保管。
b.盐酸为强腐蚀材料,使用时应穿戴好耐腐蚀胶靴和手套,并防止灼伤
身体。
c.调配材料后应搅拌均匀,原料开封后应当天用完。
d.室内场地必须保证良好的通风效果。
e.雨天不能施工,每一道工序施工后8小时内不能有水浸泡。
f.场地完工后,5天以上才能投入使用。
本施工工艺专为硅PU材料施工所提供,现场施工的某些细节按现场情况妥善处理。
