砌体工程施工方案一、砌筑材料±0.000以下采用MU10标准砖M7.5水泥砂浆砌筑,±0.000以上电梯间隔墙采用KP型承重多孔砖,砖强度等级为MU10,采用M7.5混合砂浆砌筑;其余隔墙采用KM型非承重砖,砖强度等级为MU7.5,采用M5混合砂浆砌筑。
二、技术要求1、砌筑材料应按规定的质量标准及出厂合格证进行验收,同时现场取样送检,合格后方可使用。
砌筑前应按照设计要求,做好砂浆配合比,施工中严格按配合比拌制砂浆,做砂浆试块强度试验。
2、砌体的转角,丁字接头处应同时砌筑,并使纵横墙咬合,若咬茬砌筑有困难时,应在交接处灰缝内砌入φ6拉结钢筋,钢筋垂直间距不大于500mm,每边伸入墙内1000mm,钢筋两端弯勾。
砌体的端部须加设构造柱和拉结钢筋。
施工时应先砌墙后浇构造柱。
3、砌块墙体上的门过梁,采用C20混凝土,过梁长度为洞口宽度+2a。
4、后砌墙与现浇板的拉结:施工现浇板时,若板底有隔墙,须预留φ6@1500锚拉钢筋。
当隔墙拐角处未设柱时,应设置墙体加强筋。
砌筑工程的施工准备1、装卸砌块时,应堆放整齐,严禁倾卸丢掷。
2、砌块堆放应符合要求:(1)、现场砌块应按不同规格和标号分别整齐堆放。
堆垛上应设明显标志。
堆放场地必须平整,并应有排水措施。
(2)、砌块的堆置高度不宜超过1.6m,垛与垛之间应留有适当的通道。
3、砌体施工前,应先将砌筑面抄平,然后按图纸放出轴线。
4、不得使用龄期不足28d的砌块进行砌筑。
1、砌筑材料应按规定的质量标准及出厂合格证进行验收,同时现场取样送检,合格后方可使用。
砌筑前应按照设计要求,做好砂浆配合比,施工中严格按配合比拌制砂浆,做砂浆试块强度试验。
三、砌筑工程的施工准备1、装卸砌块时,应堆放整齐,严禁倾卸丢掷。
2、砌块堆放应符合要求:(1)、现场砌块应按规格分别整齐堆放。
堆垛上应设明显标志。
堆放场地必须平整。
(2)、砌块的堆置高度不宜超过1.6m,垛与垛之间应留有适当的通道。
第1篇一、工程概况1. 工程名称:某住宅小区砖砌体施工2. 工程地点:某市某区某住宅小区3. 工程规模:总建筑面积约10万平方米,其中砖砌体工程约8万平方米4. 工程内容:主要包括砖墙、砖柱、砖拱等砖砌体结构施工二、施工依据1. 国家相关建筑法规、标准、规范2. 设计图纸及施工图3. 施工组织设计及施工方案4. 施工合同及施工进度计划三、施工准备1. 人员准备:组织施工队伍,明确施工人员职责,进行技术交底和安全教育。
2. 材料准备:根据工程量,提前采购砖块、砂浆、钢筋等原材料,确保材料质量符合要求。
3. 机械设备准备:提前准备砖砌机、砂浆搅拌机、振捣器、切割机等机械设备,确保施工顺利进行。
4. 施工场地准备:清理施工现场,平整场地,设置施工道路,确保施工安全。
四、施工工艺及方法1. 砖墙施工(1)弹线:根据设计图纸,确定墙体的位置、尺寸和标高,弹线标记。
(2)摆砖:根据弹线,摆放砖块,调整砖块尺寸和排列顺序。
(3)浇水:将砖块表面浇水湿润,便于砂浆粘结。
(4)铺灰:将砂浆均匀铺在砖块表面,厚度控制在5-8mm。
(5)砌筑:将砖块放在砂浆上,用砖槌轻轻敲打,使其密实。
(6)检查:砌筑过程中,及时检查墙体平整度、垂直度和标高,确保符合要求。
2. 砖柱施工(1)弹线:根据设计图纸,确定砖柱的位置、尺寸和标高,弹线标记。
(2)摆砖:根据弹线,摆放砖块,调整砖块尺寸和排列顺序。
(3)浇水:将砖块表面浇水湿润,便于砂浆粘结。
(4)铺灰:将砂浆均匀铺在砖块表面,厚度控制在5-8mm。
(5)砌筑:将砖块放在砂浆上,用砖槌轻轻敲打,使其密实。
(6)检查:砌筑过程中,及时检查砖柱的垂直度、标高和尺寸,确保符合要求。
3. 砖拱施工(1)弹线:根据设计图纸,确定砖拱的位置、尺寸和标高,弹线标记。
(2)摆砖:根据弹线,摆放砖块,调整砖块尺寸和排列顺序。
(3)浇水:将砖块表面浇水湿润,便于砂浆粘结。
(4)铺灰:将砂浆均匀铺在砖块表面,厚度控制在5-8mm。
砌体工程施工方案样本一、工程概况1、项目名称:XX区XX街道XX小区砌体工程施工2、项目地点:XX区XX街道XX小区3、工程内容:本工程主要包括砌筑外墙砖、室内墙砌体、烟囱、隔墙等砌体工程。
4、建筑面积:约XX平方米5、施工单位:XX建筑公司6、监理单位:XX监理公司7、施工周期:XX天8、施工人员:约XX人二、施工前的准备工作1、设计图纸审查:根据项目需求,对设计图纸进行审查,确保施工符合设计要求。
2、场地准备:清理施工场地,确保施工现场整洁、安全。
3、设备材料准备:准备砖瓦、水泥、沙子、石子等施工所需的主要材料,并对施工设备进行检查和维护。
4、施工人员培训:对施工人员进行安全生产和技术培训,确保施工人员掌握相关知识和技能。
5、施工方案编制:根据设计要求和施工实际情况,编制详细的施工方案,包括施工工艺、施工流程、质量控制措施等。
6、安全交底:组织施工人员进行安全交底,明确施工现场的安全注意事项和应急措施。
7、施工前的准备工作全部完成后,方可正式开工施工。
三、施工工艺1、墙体砖砌工艺(1)墙体砌筑:根据设计要求和标高线进行基础处理和墙体砌筑,保证墙体垂直度和平整度。
(2)砖瓦选材:选用符合国家相关标准的砖瓦材料进行砌筑,保证砖瓦的质量和稳定性。
(3)砌筑工艺:采用横、竖、搭接砌法,确保墙体结实、坚固。
(4)墙体处理:对墙体进行拱刀整墙、找平处理,确保墙体光滑、平整。
2、烟囱砌筑工艺(1)烟囱底座处理:对烟囱底座进行基础处理,确保底座牢固。
(2)砌筑工艺:采用砌筑砖和耐火砖进行烟囱筒的砌筑,并在烟道口设置防火墙。
(3)连接处理:对烟囱与建筑物墙体的连接部位进行处理,确保连接牢固、密封。
3、隔墙砌体工艺(1)选材:选用符合国家相关标准的砖瓦材料进行砌筑,保证隔墙的质量和稳定性。
(2)砌筑工艺:采用砌筑砖进行隔墙砌筑,确保隔墙结实、坚固。
(3)隔墙处理:对隔墙进行拱刀整墙、找平处理,确保隔墙光滑、平整。
砌体工程专项施工方案完整版一、前期准备1.1 施工前检查在开始砌体工程之前,必须进行全面的施工前检查,确保各项准备工作完善。
1.2 材料准备准备各项砌体工程所需材料,包括砖块、石灰、水泥等,确保材料质量符合相关标准要求。
1.3 施工人员组织合理组织施工人员,确保人员技术水平和施工经验符合要求。
二、施工工艺2.1 基础处理在进行砌体施工之前,必须对基础进行合理的处理,确保基础平整、牢固。
2.2 点线工作在进行砌体施工之前,必须进行点线工作,确定砌体的准确位置和高度。
2.3 砌筑工艺采用适当的砌筑工艺,确保砌体结构牢固、美观。
三、施工质量控制3.1 质量验收对每批砌体材料进行严格的质量验收,确保材料符合相关标准。
3.2 施工过程监控在整个施工过程中,加强监督和检查,及时发现问题并进行整改。
3.3 竣工验收在砌体工程完成后,进行竣工验收,确保工程质量达到设计要求。
四、安全防护4.1 施工场地安全确保施工场地安全整洁,设置明显的施工警示标识。
4.2 人员安全防护提供必要的安全防护装备,加强对施工人员的安全教育和培训。
五、施工进度管理5.1 制定施工计划在开始砌体工程之前,制定合理的施工计划,明确施工任务和时间节点。
5.2 进度监控加强对施工进度的监控,及时调整施工计划,确保工程按时完成。
六、施工总结6.1 问题总结对施工过程中出现的问题进行总结,提出改进措施。
6.2 经验分享分享本次砌体工程的施工经验,为以后的施工工作提供参考。
以上是砌体工程专项施工方案的完整版,希望能够对相关工作提供帮助和指导。
砌体工程施工方案(2)(完整版)工程名称:中建·大公馆K4地块项目建筑地点:武汉市东湖新技术开发区曙光村建设单位:XXX设计单位:XXX监理单位:XXX勘察单位:XXX施工总承包:XXX1.总体概况中建大公馆项目K4地块总用地面积.0㎡,总建筑面积.0m2;包括1栋34~44层超高层住宅楼、1栋42F、3栋48F 超高层住宅楼及2栋2F商业楼、若干2F商业裙楼和1个2F 整体地下室。
2.设计概况建筑面积总建筑面积20.65万㎡,建筑层数为地下2层/34~48层,耐久年限为50年,抗震烈度为6度,防水等级为地下室一级,建筑耐火等级为一级,建筑防火分类为一类,屋面为一级。
主楼采用钻孔砼浇筑(后注浆),裙楼采用天然基础。
3.砌筑工程概况地下室填充墙(内墙)采用MU10蒸压灰砂砖,墙体厚度为200mm,砌筑砂浆为M5水泥砂浆砌筑。
分户墙(0.15标高以下)采用MU20蒸压水泥灰砂砖,墙体厚度为200mm,砌筑砂浆为普通砌筑砂浆。
分户墙(0.15标高以上)采用A3.5,B06蒸压粉煤灰加气混凝土砌块,墙体厚度为200mm,专用砌筑砂浆。
其他部位的墙体砌筑材料和规格详见表格。
编制依据:1.国家相关法律法规和规范标准;2.设计文件要求;3.施工图设计文件;4.现场实际情况。
设计文件:1.建筑设计文件;2.结构设计文件。
中建大公馆K4地块的施工图纸和组织设计需要遵循一系列规范和标准文件,包括《砌筑砂浆配合比设计规程》、《加气混凝土砌块建筑构造》、《蒸压砂加气砼精确砌块墙体自保温系统应用技术规程》等。
这些规范文件的编号和名称也需要在施工中严格遵循。
在施工准备阶段,需要进行技术准备和材料准备。
技术准备包括对施工图纸进行审查和熟悉设计要求和标准,以及编制砌筑工程专项施工方案。
此外,还需要对作业班组进行技术交底,确保砌筑工程按方案要求进行。
材料准备包括购进砂加气精确砌块,并按国家标准进行验收。
砌块运至现场后,需要按规格分等级堆放,并在堆垛上设立标志,标明品种、规格、强度等级,一般堆放高度不得超过2m,堆垛间留设通道。
砌体工程施工方案范本一、施工前准备1.1 工程概况该项目是一处砌体工程,位于XX市某区,总建筑面积为XXX平方米。
本工程采用XX型砌块,墙体结构为XX墙。
施工单位为XX公司,工期为XX个月。
1.2 施工人员根据工程需求,确定施工人员配置方案,包括总工程师、监理工程师、项目经理、技术员、施工队长及砌筑工人等。
确保各级施工人员具备相应资质和经验。
1.3 施工材料对砌体工程所需材料进行清单列举,如砌块、水泥、砂浆等,确保材料质量符合要求,数量充足。
1.4 施工设备确定施工所需设备,包括砌筑工具、搅拌设备等,保证设备运转正常,确保施工进度。
二、施工工艺2.1 基础处理在施工前进行基础处理工作,包括地面打磨、清理、勾勒基准线等,确保基础平整、清洁。
2.2 砌筑工艺按照设计要求,采用正确的砌筑工艺进行施工,包括选材、配料、砌筑、填缝等环节,严格按照标准操作。
2.3 墙体施工依次进行墙体的砌筑工作,注意保持墙体垂直水平,墙面平整,砌缝均匀,确保砌体质量。
2.4 搭建脚手架根据施工需要,搭建安全稳定的脚手架,方便砌筑作业,保障施工安全。
三、施工质量控制3.1 质量检查在施工过程中,定期进行质量检查,发现问题及时整改,确保施工质量达标。
3.2 技术交底对施工人员进行技术交底,明确工艺要求、安全注意事项等,提高工人的专业素养。
3.3 施工记录做好施工记录,包括每日工作内容、材料使用情况、质量检查报告等,便于跟踪工程进度和质量。
四、施工安全4.1 安全防护在施工现场设置明确的安全标识,保证施工人员穿戴安全装备,切实保障安全。
4.2 安全培训定期组织安全培训,提高施工人员的安全意识,减少安全事故的发生。
五、施工总结5.1 工程验收完成砌体工程施工后,进行工程验收,确保工程达到设计及验收标准。
5.2 经验总结对本次施工过程进行总结,分析问题及改进方案,为今后类似工程提供借鉴。
5.3 工程交接完成工程交接手续,将施工记录、质量报告等资料整理齐备,交付相关部门。
砌体工程施工方案第一篇:砌体工程施工方案(一)1.施工准备1.1. 确认施工图纸和设计要求,与建设单位沟通确定施工进度和工期。
1.2. 评估施工现场的地形和建筑条件,确定施工方法和技术。
1.3. 租用或购买所需施工设备和工具,并进行安装和调试。
1.4. 招募和培训熟练的砌筑工人,配备必要的安全设备和用品。
2.材料准备2.1. 砖头:挑选符合国家标准的品质好、规格一致、表面平整、无破损或损坏的砖头,准确计算需求量,按比例混合使用。
2.2. 石灰:选择符合国家标准的优质石灰,要求不含杂质和石块,保证其硬度和胶凝性能。
2.3. 水泥:选择符合国家标准的有名气、品质好的水泥,准确计算需求量,保证其水化性和强度。
2.4. 沙子:挑选符合国家标准的石英砂,没有腐蚀性和大量杂质。
2.5. 钢筋:根据设计要求和规范选择优质的钢筋,准确计算长度和数量。
3.施工流程3.1. 预处理:在施工前要对墙体进行处理,要求墙面干燥、平整,直线标准。
3.2. 起挂砖线:施工开始前,要在墙面上用墨水或其他标记工具绘制出砌体墙体的线条,用于确保墙面垂直和水平度。
3.3. 砌筑基础:在墙角和门窗洞口处布置钢筋骨架,按设计要求和规范施工,确保墙体稳定和耐久。
3.4. 摆砖和施浆:在挂好麻绳线后,均匀地铺一层灰浆,并按预先的方法平铺砖头到墙面上,确保砖头留有够多的空隙,以便为后续接缝留出空间。
在砖头间施加灰浆,加强连接,并进行清洁。
3.5. 接缝处理:接缝处使用不同规格的砖头,或在砖头上切割,根据需要进行填充和擦拭,以确保接缝平整并且不斜。
3.6. 墙体除渣:在墙体砌筑完成后,要对墙面进行清理和除渣,确保墙面制造完成的良好状态。
4.安全防护4.1. 工人必须穿戴安全头盔、手套、耳塞和防尘口罩等个人防护装备。
4.2. 工地必须设置有效的安全警示标志和砖头储存区域,避免意外事件的发生。
4.3. 监测施工场地的氧气含量,避免氧气严重不足造成窒息。
第1篇一、工程概况本项目为某住宅小区,共包含8栋住宅楼,每栋楼均为地上18层,地下1层。
建筑高度为54米,基础形式为筏板基础,主体结构形式为砌体结构。
本方案针对本项目砌体结构施工进行详细规划。
二、施工组织设计1. 施工准备(1)人员组织:成立砌体结构施工项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
(2)材料准备:提前准备足够的砖、砂浆、钢筋、模板等材料,确保施工进度。
(3)机械设备准备:准备砖墙砌筑机、砂浆搅拌机、砂浆泵、钢筋切割机、水平仪、垂直仪等机械设备。
2. 施工进度计划(1)基础施工:预计工期为2个月。
(2)主体结构施工:预计工期为6个月。
(3)装修施工:预计工期为3个月。
三、施工工艺及质量控制1. 施工工艺(1)基础施工:按照设计图纸进行施工,确保基础尺寸准确。
(2)主体结构施工:①砌筑工艺:采用砌块砌筑,砂浆采用M5水泥砂浆。
②钢筋绑扎:按照设计图纸进行施工,确保钢筋间距、保护层厚度符合规范要求。
③模板安装:采用钢模板,确保模板的牢固、平整、接缝严密。
④混凝土浇筑:采用泵送混凝土,确保混凝土浇筑密实、无蜂窝、麻面。
2. 质量控制(1)原材料质量控制:对原材料进行严格检验,确保符合设计要求。
(2)施工过程质量控制:严格执行施工规范,加强过程控制,确保施工质量。
(3)隐蔽工程验收:按照规范要求进行隐蔽工程验收,确保工程质量。
(4)质量保证体系:建立健全质量保证体系,加强质量监控,确保工程质量。
四、安全文明施工1. 安全施工(1)制定安全施工方案,明确安全责任。
(2)加强安全教育,提高员工安全意识。
(3)严格执行安全操作规程,确保施工安全。
(4)设置安全警示标志,提醒员工注意安全。
2. 文明施工(1)施工现场整洁有序,材料堆放整齐。
(2)施工人员着装整齐,佩戴安全帽。
(3)加强施工现场管理,确保施工文明。
五、环境保护1. 噪音控制:采取隔音措施,降低施工噪音。
2. 防尘措施:施工现场设置喷淋系统,减少扬尘。
砌体工程施工方案范本1.项目概述本施工方案适用于砌体工程施工,旨在确保施工过程的安全性、质量和进度。
2.工程内容和要求该砌体工程包括以下内容: - 砌体基础施工 - 砌体墙体施工 - 砌体构件加固 - 砌体填充墙施工 - 砌体质量检验施工要求: - 严格按照设计图纸和相关规范进行施工,确保墙体垂直度和横平面度的要求; - 施工过程中要注意保护好已施工完成的部分,避免损坏; - 施工完成后必须进行质量检验,确保质量合格。
3.施工准备在开始施工前,需要做好以下准备工作: - 准备施工所需的砖块、砂浆和其他材料; - 对施工区域进行清理,确保基础和墙体施工的场地整洁; - 准备好所需的施工工具和设备,包括水平仪、砖刀、泥刀等。
4.施工步骤4.1 砌体基础施工1.根据设计图纸进行基础的设置和测量;2.在基础上进行砌体基底层和支撑物的搭建;3.对基底层进行检查,确保平整度和水平度要求;4.根据设计要求,在基底层上进行下一层的砌体施工;5.进行必要的加固措施,如设立墙根承重、开窗洞口等。
4.2 砌体墙体施工1.在基础上,根据设计图纸要求进行砖墙体的垂直砌筑;2.根据砖墙的高度和厚度要求,进行适当的砌筑层次;3.进行墙体交界处理,确保墙体的平直度和垂直度;4.注意墙体中设备穿管、排水管道等施工要求的安装。
4.3 砌体构件加固1.对需要加固的砌体构件进行处理,如墙角、开口、窗洞等;2.使用适当的加固材料,如钢筋、植筋等,对砌体构件进行加固;3.确保加固结构与墙体的连接牢固,符合设计要求。
4.4 砌体填充墙施工1.根据设计图纸要求,对填充墙进行设置和测量;2.在填充墙的基础上进行砖墙体的砌筑;3.进行必要的加固措施,确保填充墙的稳定性和承重能力;4.注意填充墙中设备穿管、排水管道等施工要求的安装。
5.质量检验施工完成后,需要进行质量检验,以确保施工质量满足设计和规范要求。
质量检验内容包括但不限于以下方面: - 墙体垂直度和横平面度的检查; - 砖缝的规格和施工质量的检查; - 砖的密实性和砂浆的粘结强度的检查; - 砌体构件的加固结构和安装质量的检查。

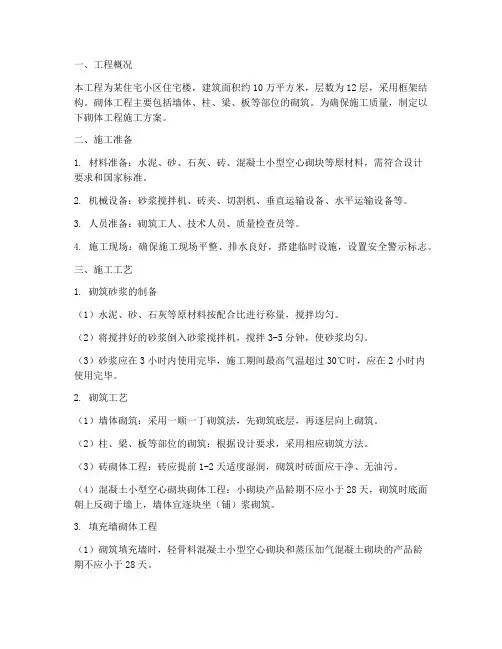

一、工程概况本工程为某住宅小区住宅楼,建筑面积约10万平方米,层数为12层,采用框架结构。
砌体工程主要包括墙体、柱、梁、板等部位的砌筑。
为确保施工质量,制定以下砌体工程施工方案。
二、施工准备1. 材料准备:水泥、砂、石灰、砖、混凝土小型空心砌块等原材料,需符合设计要求和国家标准。
2. 机械设备:砂浆搅拌机、砖夹、切割机、垂直运输设备、水平运输设备等。
3. 人员准备:砌筑工人、技术人员、质量检查员等。
4. 施工现场:确保施工现场平整、排水良好,搭建临时设施,设置安全警示标志。
三、施工工艺1. 砌筑砂浆的制备(1)水泥、砂、石灰等原材料按配合比进行称量,搅拌均匀。
(2)将搅拌好的砂浆倒入砂浆搅拌机,搅拌3-5分钟,使砂浆均匀。
(3)砂浆应在3小时内使用完毕,施工期间最高气温超过30℃时,应在2小时内使用完毕。
2. 砌筑工艺(1)墙体砌筑:采用一顺一丁砌筑法,先砌筑底层,再逐层向上砌筑。
(2)柱、梁、板等部位的砌筑:根据设计要求,采用相应砌筑方法。
(3)砖砌体工程:砖应提前1-2天适度湿润,砌筑时砖面应干净、无油污。
(4)混凝土小型空心砌块砌体工程:小砌块产品龄期不应小于28天,砌筑时底面朝上反砌于墙上,墙体宜逐块坐(铺)浆砌筑。
3. 填充墙砌体工程(1)砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28天。
(2)砌块进场后应按品种、规格堆放整齐,堆置高度不宜超过2米。
(3)蒸压加气混凝土砌块在运输及堆放中应防止雨淋。
(4)填充墙砌体砌筑,应在承重主体结构检验批验收合格后进行。
四、质量控制1. 砌筑砂浆质量:严格按照配合比进行制备,确保砂浆稠度、强度等指标符合设计要求。
2. 砌体质量:确保砌体灰缝饱满、均匀,墙体垂直度、平整度等符合规范要求。
3. 填充墙质量:确保填充墙砌筑密实,无空鼓、裂缝等现象。
4. 隐蔽工程验收:在砌筑过程中,对隐蔽工程进行验收,确保施工质量。
五、安全文明施工1. 施工现场安全:加强施工现场安全管理,确保施工人员生命安全。
一、工程概况本工程为某商业综合楼砌体工程,位于市区繁华地段。
工程包括地下室、地上建筑两部分,总建筑面积约5万平方米。
砌体工程主要包括地下室非承重隔墙、地上建筑200厚及以上非承重墙等。
二、施工方案1. 材料选用(1)地下室非承重隔墙:采用陶粒混凝土空心砌块,砌块容重为800kg/m³。
(2)地上建筑200厚及以上非承重墙:采用B05级加气混凝土空心砌块。
(3)砂浆:地下室采用M5水泥砂浆。
2. 施工工艺(1)砌块砌筑1)节点要点:空心砌块填充墙与钢筋混凝土墙、柱、构造柱之间,填充墙与填充墙之间,填充墙与梁、板之间应有拉结措施。
填充墙应沿墙全高每隔500mm设拉筋,并沿墙全长设置。
2)框架柱与砌块墙连接方式:严格按照《墙体-框架构造轻集料混凝土空心砌块》要求设置。
3)预留插筋:构造砌块前,填充墙中预留插筋。
(2)二次结构施工1)构造柱施工:构造柱应采用现浇混凝土,严格按照设计要求进行施工。
2)圈梁施工:圈梁应采用现浇混凝土,严格按照设计要求进行施工。
三、施工措施1. 施工准备(1)原材考察与优选:对进场材料进行严格检查,确保材料质量。
(2)现场定位测量放线:按照设计要求进行测量放线,确保施工精度。
(3)砌体排版:根据设计要求进行砌体排版,确保砌体结构合理。
(4)现场准备:清理施工现场,确保施工环境整洁。
2. 施工过程控制(1)严格按照施工方案进行施工,确保施工质量。
(2)加强施工过程中的质量控制,及时发现并解决问题。
(3)加强施工人员的安全教育,确保施工安全。
3. 质量保证措施(1)严格执行《砌体工程施工质量验收规范》GB50203-2002的要求。
(2)加强施工过程中的质量检查,确保砌体工程质量。
(3)做好施工记录,为质量验收提供依据。
4. 安全管理措施(1)加强施工现场安全管理,确保施工安全。
(2)严格执行施工现场安全操作规程,确保施工人员安全。
(3)定期进行安全检查,及时消除安全隐患。
一、编制依据1. 编制目的:为XX商铺提供完整的砌体工程施工技术指导文件,确保施工质量,实现工程安全、高效、优质地完成。
2. 编制依据文件:- 国家相关施工规范、标准及设计图纸;- 施工组织设计及施工方案;- 工程现场实际情况。
二、工程概况1. 工程名称:XX商铺砌体工程2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积为XXX平方米,地上XX层,地下XX层。
4. 砌体结构:采用M7.5混合砂浆砌筑,墙体厚度为XX厘米。
5. 基础结构:采用XX型基础。
三、施工部署1. 施工管理人员及职责:- 项目经理:负责整个项目的施工管理工作;- 技术负责人:负责技术指导和质量监督;- 施工员:负责施工过程中的具体实施;- 质量员:负责施工过程中的质量检查。
2. 施工顺序:- 首先进行基础施工,然后进行墙体砌筑,最后进行门窗安装及室内装修。
四、施工进度计划1. 施工工期:XX个月。
2. 施工进度安排:- 第1个月:完成基础施工;- 第2-3个月:完成墙体砌筑;- 第4-5个月:完成门窗安装及室内装修。
五、施工准备与资源配置1. 施工准备:- 施工人员:组织施工队伍,明确各岗位人员职责;- 施工材料:采购M7.5混合砂浆、砖块等施工材料;- 施工设备:租赁或购置砌筑机、砂浆搅拌机、吊车等施工设备。
2. 资源配置:- 劳动力:XX人;- 材料及设备:详见施工进度计划。
六、施工方法及工艺要求1. 施工方法:- 采用手工砌筑方式,确保墙体垂直度、平整度及灰缝饱满度; - 采用分层砌筑,每层砌筑高度不超过XX厘米;- 墙体转角处采用丁字砖或马牙砖砌筑,确保转角处的稳定性。
2. 工艺要求:- 砌筑前,对墙体基础进行处理,确保平整、坚实;- 砌筑过程中,严格控制砂浆的稠度,确保砂浆饱满;- 砌筑完成后,进行养护,确保墙体强度。
七、质量验收1. 验收标准:- 墙体垂直度、平整度符合设计要求;- 灰缝饱满,无漏浆、裂缝等现象;- 墙体强度达到设计要求。
砌体工程施工方案范本一、工程概况砌体工程是建筑工程中非常重要的一部分,涉及到建筑物的结构和稳定性。
本施工方案针对某项目中的砌体工程部分进行详细规划和安排,以确保工程的顺利进行和质量的高标准。
二、施工组织机构1. 项目经理:负责整个砌体工程的实施和管理,协调各部门的工作。
2. 技术负责人:负责砌体工程施工的技术指导和质量控制。
3. 安全员:负责砌体工程施工中的安全管理工作。
4. 现场施工人员:根据项目计划执行具体的砌体施工工作。
5. 设备工作人员:负责现场设备的操作和维护。
三、施工准备工作1. 了解设计要求和工程图纸,熟悉施工方案和工艺要求。
2. 采购所需砌体材料和设备,并确保质量符合要求。
3. 搭建施工现场,确保场地整洁、安全,并进行标志、围挡。
4. 制定详细的施工计划和进度表,安排人员和设备。
四、施工工艺流程1. 砌体材料的准备:将砂、水泥、砖石等材料按照设计要求进行准备,并进行质量检验。
2. 砌体基础的处理:在基础上进行标高和水平控制,确保基础平整、水平。
3. 砌体墙体的施工:根据设计要求和图纸进行墙体的砌筑,注意砂浆的配比和砌体的垂直度。
4. 钢筋混凝土构件的砌筑:对钢筋混凝土构件进行布置、绑扎和浇筑,确保构件的强度和稳定性。
5. 隔墙和隔墙的施工:按照设计要求和墙体图纸进行隔墙和隔墙的施工。
6. 管道、电路等设备的预埋:在墙体内进行水、电、暖等管道的预埋工作。
五、质量控制1. 严格按照设计要求和图纸进行施工,保证砌体结构的牢固和稳定。
2. 定期进行砌体墙体的验收,并对施工人员进行技术指导和培训。
3. 对材料进行质量检验,确保砂、水泥等材料符合施工要求。
4. 对施工现场的环境进行监测,确保施工安全和整洁。
六、安全措施1. 制定并执行施工安全计划,确保施工过程中的安全。
2. 对施工人员进行安全教育和技术培训,提高员工的安全意识。
3. 建立安全督导网,定期检查施工现场的安全状况。
4. 采取必要的防护措施,确保施工现场的安全和整洁。
一、工程概况1. 工程名称:XX项目室内砌体工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX平方米,砌体工程量约XX立方米4. 工程内容:室内墙体、隔断、楼梯等砌筑工程二、施工准备1. 技术准备(1)熟悉施工图纸,了解工程特点、施工要求及施工顺序。
(2)编制施工组织设计,明确施工方案、施工工艺及质量控制措施。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术要点。
2. 材料准备(1)砖:符合设计要求,规格一致,无破损。
(2)水泥:符合设计要求,有出厂证明及复试报告。
(3)砂:中砂,过5mm孔径筛子,含泥量不超过5%。
(4)石灰膏:充分熟化,禁止使用脱水硬化的石灰膏。
(5)水:自来水。
3. 机械设备准备(1)砂浆搅拌机、切割机、手推车等。
(2)水准仪、靠尺、卷尺、水平尺、线铊、磅秤等检测工具。
三、施工工艺及操作要求1. 施工工艺流程施工准备→材料验收→弹线定位→砌筑墙体→勾缝、抹灰→验收。
2. 施工操作要求(1)弹线定位:根据施工图纸,弹好轴线及墙身线,确定门窗洞口位置。
(2)砌筑墙体:按设计要求,选用合适的砌筑材料,砌筑墙体。
(3)勾缝、抹灰:确保墙体平整、垂直,勾缝均匀,抹灰层厚薄一致。
(4)施工质量控制:严格控制砂浆配比,确保砂浆强度;检查墙体垂直度、平整度,确保墙体质量。
四、施工进度计划1. 施工准备:5天2. 材料验收、弹线定位:3天3. 砌筑墙体:15天4. 勾缝、抹灰:5天5. 验收:2天总计:30天五、质量控制措施1. 材料质量控制:严格验收材料,确保材料质量符合设计要求。
2. 施工过程控制:严格控制施工工艺,确保施工质量。
3. 验收质量控制:严格按照验收标准进行验收,确保工程质量。
六、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 严格执行安全生产责任制,加强施工现场安全管理。
3. 施工现场保持整洁,减少扬尘污染。
4. 做好文明施工,提高施工形象。
砌体工程分层施工方案模板一、项目名称:砌体工程分层施工方案二、项目概述:砌体工程是建筑工程中常见的一种施工工艺,采用砖、石等材料进行墙体、柱、梁等建筑构件的砌筑。
本方案针对砌体工程的分层施工进行详细规划,以确保工程质量,提高施工效率。
三、工程内容:1. 砌筑外墙:a. 确定外墙材料规格、尺寸。
b. 制定砌筑标高、水平控制线。
c. 对外墙基础进行处理,确保地基平整、牢固。
d. 逐层砌筑外墙,确保墙体垂直、正平,保证砌筑质量。
2. 砌筑内墙:a. 确定内墙材料规格、尺寸。
b. 制定内墙砌筑标高、水平控制线。
c. 对内墙基础进行处理,确保地基平整、牢固。
d. 逐层砌筑内墙,确保墙体垂直、正平,保证砌筑质量。
3. 砌筑柱、梁:a. 确定柱、梁的尺寸、布置。
b. 制定柱、梁砌筑标高、水平控制线。
c. 对柱、梁基础进行处理,确保地基平整、牢固。
d. 逐层砌筑柱、梁,确保构件垂直、水平,保证砌筑质量。
四、分层施工方案:1. 前期准备:a. 梳理砌体工程的施工图纸,确定施工顺序和工艺要求。
b. 准备所需的砌筑材料、工具设备,确保施工期间不缺料、不断工。
c. 组织施工人员进行技术交底和安全教育,确保施工人员理解施工要求,严格遵守安全规程。
2. 分层施工:a. 第一层施工:根据地基情况,确定外墙的砌筑标高和水平控制线,进行外墙砌筑;同时进行内墙、柱、梁基础的处理工作。
b. 第二层施工:根据第一层地面高度,确定第二层外墙的砌筑标高和水平控制线,进行主体墙体的砌筑;同时进行内墙、柱、梁的砌筑工作。
c. 第三层施工:根据第二层地面高度,确定第三层外墙的砌筑标高和水平控制线,进行主体墙体的砌筑;同时进行内墙、柱、梁的砌筑工作。
d. 依此类推,逐层进行砌体工程的施工,直至全部完成。
3. 施工质量控制:a. 每层砌体施工结束后,进行验收和质量检测,确保墙体垂直、水平,砌筑质量达标。
b. 每层砌体施工结束后,及时进行墙体的保温、防水、防潮处理,确保墙体的使用性能。
目录1。
编制依据 (4)1.1。
编制目的 (4)1。
2.编制依据 (4)2。
工程概况 (3)2。
1.工程概况 (4)3。
施工准备 (5)3。
1.砌体特点及总体安排 (5)3.2.砌体工程量估算 (5)3.3。
图纸及规范要求 (5)3.4。
技术准备 (6)3.5.现场作业条件 (7)3。
6.进场材料 (7)3.7。
施工人员准备 (8)3。
7.1.岗位要求 (8)3。
7.2.项目人员及各工种用人安排计划: (9)3.7.3。
主要机具 (9)3.7.4.作业前程序 (10)4.施工方法 (10)4。
1。
墙体砌筑施工工艺流程104。
2。
墙体放线104.3。
墙体拉结筋做法 (11)4。
4.砂浆拌制 (12)4。
5.砌块排列 (13)4.6.铺砂浆与砌筑 (13)4.7.灌缝与勾缝 (15)4.9。
顶部处理 (15)4.10。
构造柱154。
11。
验评164.12.注意要点 (16)5。
雨季砌体工程施工 (17)5。
1.施工措施 (17)5.2.成品保护 (18)5。
3。
安全措施185。
4。
资料核查项目186。
质量控制 (19)6.1。
砌筑砂浆试块强度验收 (19)6.2.砌体工程质量标准 (19)6.2。
1.砌筑砂浆 (19)6。
2。
2。
砖砌体196.2。
3.加气混凝土砌块填充墙 (20)6。
3.质量记录 (21)6.4。
原材料计量 (21)6.5。
砌筑质量过程控制要点 (22)6.6。
应注意预防的质量问题 (23)7。
成品保护 (23)8.安全及文明施工 (24)8.1。
安全 (24)8.3。
文明施工 (26)1.编制依据1.1.编制目的为科城山庄锦泽商住小区项目施工总承包[标段3]工程提供较完整的技术指导文件,便于砌体工程的质量控制,确保能优质、快速、高效地完成砌体工程的施工任务,并为监理、业主对工程的施工方法、质量、工程进度等各方面的详细了解提供依据。
1.2.编制依据1、本工程施工蓝图及图纸会审记录.2、国家现行有关技术标准、图集、施工验收规范,工程检验及评定标准;《建筑工程施工质量验收统一标准(GB50300-2001)》,《砌体工程施工质量验收规范(GB50203—2001)》及其它相关规范。
砌体工程方案范本最新1. 项目名称:XXX 砌体工程方案2. 项目概述本项目是针对XXX建筑项目所需进行的砌体工程,包括建筑外墙、隔墙、柱、梁等的砌筑工作。
本方案致力于确保施工质量、安全高效,最大限度地满足客户的需求和要求。
3. 项目内容(1)外墙砌体:包括挡土墙、耐火墙等;(2)隔墙砌体:包括内隔墙、外隔墙等;(3)柱砌体:包括混凝土柱砌体等;(4)梁砌体:包括混凝土梁砌体等;(5)其他相关砌体工作。
4. 施工方案(1)材料准备:选用优质的砌体材料,包括砖头、石灰浆、水泥等;(2)设备准备:配备齐全的施工设备,包括搅拌机、砌墙机、升降机等;(3)技术要求:施工人员需具备丰富的砌体工作经验,严格遵守施工规范,确保施工质量;(4)安全防护:施工中应严格遵守安全操作规范,确保施工安全。
5. 实施方案(1)前期准备:搭建施工临时设施,包括搭建施工棚、确定施工进出口等;(2)砌筑砖墙:按照设计要求进行墙体布局、找平、划线、电镐脚线等;(3)砌筑混凝土柱:按照设计要求进行柱体布局、定位、安装模板、浇筑混凝土等;(4)其他相关砌体工作:根据设计要求进行其他相关砌体工作。
6. 质量控制(1)材料检测:对所有进场材料进行检测,确保符合标准要求;(2)施工过程检查:在施工过程中进行巡视检查,确保施工质量;(3)成品验收:对完成的砌体进行验收,确保符合质量标准。
7. 安全措施(1)施工方案书:施工方案书应明确安全操作规范;(2)施工现场:设立明显的安全标识,保证施工现场清晰明了;(3)施工人员:施工人员需进行安全操作培训,保证施工人员的安全意识。
8. 时间进度计划(1)项目启动:确定施工计划、采购材料等;(2)砌体工程:按照实施方案进行砌体施工;(3)验收交付:对砌体工程进行验收,如符合质量标准则交付。
9. 后勤保障(1)人力配备:根据施工需要进行人力配备;(2)物资保障:确保施工现场物资的充足供应;(3)设备保障:对施工设备进行维护保养,保障施工设备正常运行。
目录1.编制依据 (3)1.1.编制目的 (3)1.2.编制依据 (3)2.工程概况 (4)2.1.工程概况 (4)3.施工准备 (5)3.1.砌体特点及总体安排 (5)3.2.砌体工程量估算 (5)3.3.图纸及规范要求 (5)3.4.技术准备 (7)3.5.现场作业条件 (8)3.6.进场材料 (8)3.7.施工人员准备 (9)3.7.1.岗位要求 (9)3.7.2.项目人员及各工种用人安排计划: (10)3.7.3.主要机具 (10)3.7.4.作业前程序 (11)4.施工方法 (12)4.1.墙体砌筑施工工艺流程 (12)4.2.墙体放线 (12)4.3.墙体拉结筋做法 (13)4.4.砂浆拌制 (13)4.5.砌块排列 (14)4.6.铺砂浆与砌筑 (15)4.7.灌缝与勾缝 (17)4.8.洞口过梁 (17)4.9.顶部处理 (17)4.10.构造柱 (17)4.11.验评 (18)4.12.注意要点 (18)5.雨季砌体工程施工 (19)5.1.施工措施 (19)5.2.成品保护 (19)5.3.安全措施 (20)5.4.资料核查项目 (20)6.质量控制 (21)6.1.砌筑砂浆试块强度验收 (21)6.2.砌体工程质量标准 (21)6.2.1.砌筑砂浆 (21)6.2.2.砖砌体 (21)6.2.3.加气混凝土砌块填充墙 (22)6.3.质量记录 (23)6.4.原材料计量 (23)6.5.砌筑质量过程控制要点 (24)6.6.应注意预防的质量问题 (25)7.成品保护 (26)8.安全及文明施工 (27)8.1.安全 (27)8.2.职业健康 (28)8.3.文明施工 (28)砌体结构施工方案编制依据1.编制依据1.1.编制目的为XX项目提供较完整的技术指导文件,便于砌体工程的质量控制,确保能优质、快速、高效地完成砌体工程的施工任务,并为监理、业主对工程的施工方法、质量、工程进度等各方面的详细了解提供依据。
1.2.编制依据1、本工程施工蓝图及图纸会审记录。
2、国家现行有关技术标准、图集、施工验收规范,工程检验及评定标准;《建筑工程施工质量验收统一标准(GB50300-2001)》,《砌体工程施工质量验收规范(GB50203-2001)》及其它相关规范。
3、中华人民共和国、XX市人民政府有关工程管理、市政建设及环境保护等地方性的法规及规定。
4、业主提供的其它有关资料。
2.工程概况2.1.工程概况1、工程名称:XX2、工程位置:XX地块位于XX3、建设单位:XX4、设计单位:XX5、监理单位:XX6、施工单位:XX7、项目概况:项目地块规划用地为XX公顷,容积率XX,地上总建筑面积XX 万㎡。
包括高级专家住宅(T.house及洋房)、高层职工住宅、多层职工住宅、公建及服务设施等。
XX。
3.施工准备3.1.砌体特点及总体安排单层砌体量较少,且单面墙体较短层高较底,因此圈梁、构造柱很少,墙边混凝土门垛较多。
针对业主对工程质量要求高的实际情况,采取严格的管理措施,确保按时保质保量地完成本工程的施工任务。
砌体原材料堆放在G-2、3#楼车库外墙南侧,使用小型机械运至升降机处,砂浆搅拌机放置在升降机临近。
3.2.砌体工程量估算每栋楼砌体材料工程量估算如下:仅供编制进场计划用,不作结算依据。
3.3.图纸及规范要求1、墙体均采用长600高240的加气混凝土砌块,墙厚为200、180、100,混凝土加气块≥MU2.5,密度≤8.0KN/m3。
2、±0.000以下上墙体采用M5水泥砂浆砌筑;±0.000以上上墙体采用M5混合砂浆砌筑。
3、填充墙材料和平面位置应仔细阅读建筑图,不可随意更改。
4、灰缝厚度均匀饱满度:粉煤灰砖横与竖缝控制在10mm,加砌块竖向灰缝20mm 水平灰缝15mm,水平灰缝要贯通。
为控制将来墙体裂缝的产生,饱满度要求达到规范要求,与柱接茬部位要填充密实,此处要专门检查。
5、砌块填充墙主体结构连接时,应按建筑施工图中墙的位置沿墙高每隔500高植入2ф6.5拉结钢筋。
伸入填充墙内700,且不小于墙长的1/5,末端90度弯钩砌墙时将其埋入水平灰缝内。
6、填充墙墙长>5m时、单墙端部、及图纸中标明处,设置构造柱,200×墙厚,4根二级钢12,ф6.5@200,主筋采用植筋方式。
门窗边混凝土小墙跺见建筑说明设置。
7、墙高>4m时,半层或者门窗洞口上部与混凝土过梁贯通设置腰带,腰带做法见03J329-1,P34(200高4ф10ф6.5@250)。
8、所有门洞、窗洞两侧要加同墙厚的混凝土块200长,间距及位置按照相应图集门窗固定点施工,一般门窗上下各200为及中部各一块,入户门隔一加一。
9、腰带、构造柱、现浇过梁砼强度等级C20,过梁尺寸及配筋详见图纸说明,墙体洞口>300的加设过梁,水电开关箱等洞口上部过梁必须在预制过程中,预留凹槽,严禁安装管线时破坏过梁;过梁两边各伸入墙体不小于250,与结构边缘不足250的应植筋现浇。
10、窗台压顶,高度80mm,两边进墙不得少于120mm,纵筋3ф6.5,拉钩ф6.5@250。
11、墙体底部应砌筑不小于4皮的粉煤灰砖,厨房等有防水房间墙底基座浇注素混凝土翻边,具体要求见图纸。
12、施工洞留置按照下图设置,每层留置六个,构造柱中墙拉筋按照深入砌体700长度埋设。
3.4.技术准备1、图纸会审:核对砌筑砂浆的种类、强度等级、使用部位等设计要求;施工前必须认真熟悉图纸,掌握砌体做法及构造要求。
2、明确所需搅拌机,计量器具的规格、型号、性能、使用精度及参数等,现场计量设备齐全、准确。
3、施工前应向操作层进行书面技术、安全交底。
4、根据建筑平面布置图,定出墙中心线和墙边线。
砌筑砌体前,必须根据砌块尺寸和灰缝厚度计算皮数和排数,结合砌体和砌块的特点、设计图纸要求及现场具体条件,绘制砌体节点组砌排列图,并做好技术交底工作,以保证砌体尺寸符合设计要求。
5、砂浆试配:委托潍坊市质量检测站实验室对砂浆配合比进行试配,并出具砂浆配合比报告。
砌筑砂浆应通过试配确定配合比,当砌筑砂浆的组成材料有变更时,其配合比应重新确定。
施工中当采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆强度等级。
凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂等,应经检验和试配符合要求后,方可使用。
砂浆现场拌制时,各组材料应采用重量计量。
3.5.现场作业条件加气砼砌块施工前的现场作业条件:1、加气混凝土砌块砌筑施工前,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接(与结构施工、安装施工交叉,与抹灰等装修衔接)施工。
2、对进场的粉煤灰砖、加气砼砌块型号、数量和堆放次序等应进行检查,应满足施工要求。
同时对砌体所需用的各种材料的保证资料进行复查,应符合规范要求。
在砌筑的前一天,将墙体部位梁上、楼板上的砂浆和杂物等清除干净,向砌筑面适量浇水湿润。
常温天气在砌筑前1~2天将砖浇水湿润,提前2天将砌块浇水湿润。
砌体装卸应堆放整齐,严禁倾卸丢掷,运到现场应按不同规格和标号分别整齐堆放,堆垛上应设标志,堆放场地必须平整,并应做好排水;砌块保持干净,避免粘结泥土、脏物;施工现场宜经常保持足供半个楼层以上配套使用的砌块和构件。
3、砌块砌筑施工前,必须做好上道工序的隐检、预检工作及手续,办好上、下道工序交接手续,并经验收合格。
4、将基层清理干净,放好砌体墙身轴线、边线、门窗洞口等位置线,并经验线符合设计图纸要求。
根据工程引测的水准点,进行标高的抄测工作,同时立好皮数杆。
5、准备好操作架子和卸料脚手架及平台。
操作面的周围必须有可靠的安全防护及围挡,并符合安全规定。
6、砂浆经试配确定配合比,准备好砂浆试模。
7、各种机械设备经试运转达到正常运转;用电设备按三相五线制及三级保护进行设置。
各种机械设备保持完好,防止油泄露。
8、砂浆搅拌机应搭设防护棚,四周围挡,砂子进行遮盖。
搅拌污水应设置沉淀池等措施,以防止水污染。
砂浆运输设备必须提前做好封闭措施,防止遗洒。
3.6.进场材料水泥、砂、粉煤灰砖转、加气混凝土砌块等材料到位且有出厂合格证,并抽检合格。
1、MU10机制砖:主规格200×100×53mm。
要求供应商定期出具出厂合格证明书,必要时对干容重等指标进行现场抽样检查,以保证达到设计和有关规范要求。
对有严重缺棱掉角,表面平整度、几何尺寸误差较大的砌块严禁使用。
2、加气砼块:应有出厂证明、试验报告单。
A2.5级,主规格600×240×200、180、100mm。
并根据需要配以辅助规格。
要求供应商定期出具出厂合格证明书,必要时对干容重(不大于8.0KN/m3)等指标进行现场抽样检查,以保证达到设计和有关规范要求。
混凝土砌块的强度等级必须符合设计要求及规范规定,截面尺寸及外观质量应符合国家技术标准要求。
砌块应保持完整无破损、无裂缝,对有严重缺棱掉角,表面平整度、几何尺寸误差较大的砌块严禁使用。
3、M5混合砂浆和M5水泥砂浆:现场搅拌并留置试块。
配制混合砂浆时,采用高效砂浆塑化粉(砂浆王)。
4、水泥:应有出厂证明、复试报告。
选用PC32.5号复合硅酸盐水泥。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂日期超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并应按试验结果使用。
不同品种的水泥,不得混合使用。
水泥应按品种、强度等级、出厂日期分别堆放,并应保持干燥。
5、砂:宜用中砂,过5mm孔径筛子。
砂的含泥量,对水泥砂浆和强度等级不小于M10的水泥混合砂浆,不应超过5%;人工砂、山砂及特细砂,应经试配满足砌筑砂浆技术条件要求。
6、水:拌制砂浆用水宜采用饮用水,自来水或不含有害物质的洁净水。
当采用其它来源水时,水质必须符合现行行业标准《混凝土拌合用水标准》JGJ 63 的规定。
7、掺合料:选用高效砂浆塑化粉(砂浆王)。
掺量为水泥的0.05%~0.15%范围,首次拌制混合砂浆,掺量为水泥的0.3%。
有机塑化剂应有砌体强度的型式检验报告。
8、其它材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理。
3.7.施工人员准备3.7.1.岗位要求1、试验员:须持证上岗,熟知材料及砂浆试块的取样规定,熟知砂浆试块的制作、养护规定,操作熟练;2、材料员:须持证上岗,熟知材料进场的检验、验收、入库规定;3、计量员:应熟知计量器具的校检周期、计量精度、使用方法等规定;4、搅拌机操作人员:须持证上岗,要求熟知操作规程和搅拌制度,操作熟练;5、砂浆操作人员:应经过培训,并掌握投料、搅拌、运输等技术与安全交底内容,操作熟练。
6、砌筑操作人员:混凝土砌块砌体的施工人员配备以瓦工为主,适当配备少量吊装工、钢筋工、水工、电工、架子工等混合班组完成。
