电动吊篮安拆专项施工方案(专家论证) -
在建筑领域,电动吊篮安拆工程扮演着至关重要的角色,关乎工程进度和人员安全。
本文将从专家论证的角度出发,详细探讨电动吊篮安拆专项施工方案,以确保施工过程的高效性和安全性。
首先,我们要关注的是施工过程中吊篮的稳定性问题。
在实际操作中,我们推荐采用高品质的吊篮和先进的安全技术,以确保吊篮在高空工作时稳固可靠。
此外,可通过定期检查和维护,及时发现并解决潜在问题,提高吊篮的使用寿命。
为了防范施工中可能发生的意外情况,我们还建议在吊篮周围设置明显的安全警示标志,并配备专业的安全员进行现场监督。
这一系列的安全举措将有效地减少事故的发生概率,确保工人和设备的安全。
在专项施工方案中,我们还强调了与环境保护相关的问题。
在吊篮使用过程中,应减少对周边环境的影响,采用低噪音、低污染的电动设备,以降低施工对周边居民的干扰。
这不仅符合环保要求,也有助于建立良好的社会形象。
与此同时,为了提高电动吊篮的使用效率,我们推荐在施工方案中加入先进的智能技术。
例如,可以利用远程监控系统对吊篮进行实时监
测,及时发现并解决问题,从而提高施工效率,降低人为操作错误的可能性。
总体而言,电动吊篮安拆专项施工方案的制定需要充分考虑安全性、环保性和效率性。
通过采用高品质设备、严格的安全措施、智能技术等多方面的手段,我们可以确保工程的顺利进行,为建筑行业的可持续发展贡献力量。
电动吊篮安拆专项施工方案(专家论证)一、背景介绍电动吊篮在建筑施工中起着至关重要的作用,能够提高施工效率,降低安全风险。
然而,电动吊篮在安装和拆卸过程中也存在一定的风险,因此需要制定专门的施工方案来确保安全和高效。
二、方案制定依据本方案是在多方专家的参与和论证基础上制定的,结合了实际施工经验和最佳实践,旨在在拆卸电动吊篮过程中最大限度地降低风险,确保安全。
三、施工准备1. 施工前必须经过的准备工作•人员准备:保证参与安装团队的人员具有相关技术经验和培训证明。
•设备准备:确保准备齐全的工具和设备,确保其符合标准要求。
2. 安全注意事项•作业人员的安全意识培训必须到位,严守吊篮作业规范。
•安全防护设施应当齐全,保证工地周边人员不会受到伤害。
四、施工步骤1. 拆卸工作准备•确定拆卸吊篮的位置,并保证周围无障碍物。
•检查电动吊篮的结构及其零部件是否正常工作。
2. 拆卸操作流程•按照操作手册上的流程逐步拆卸电动吊篮。
•在拆卸过程中,保持周围环境的干净整洁,以防意外发生。
五、风险控制措施1. 人员保护•在拆卸过程中应尽量避免人员靠近危险区域。
•拆卸过程中,必须确保作业人员身体健康状态,避免因疲劳导致的意外。
2. 设备安全•在拆卸过程中需要确保使用的工具和设备符合标准要求,减少安全风险。
•在拆卸完成后,应及时对设备进行清点和检查,确保没有丢失或损坏的部件。
六、施工后总结•拆卸完成后,应及时进行施工记录和总结,对安装过程中遇到的问题、解决方法及改进建议进行汇总。
•针对拆卸步骤中的不足之处,及时修订完善施工方案,提高施工效率。
以上是电动吊篮安拆专项施工方案的详细内容,经过专家论证并结合实际施工经验,旨在确保施工过程中的安全和高效进行。
吊篮的专家论证方案引言:吊篮是一种用于高空施工的特殊设备,广泛应用于建筑、装修、维修等领域。
然而,由于吊篮操作涉及高空作业和人员安全问题,必须经过专家论证方案的严格审查,确保吊篮的设计、制造和使用符合相关标准和法规,保障施工人员的安全。
一、概述吊篮的专家论证方案的重要性吊篮的专家论证方案是指通过组织专家对吊篮的设计、制造和使用环节进行评审,对吊篮的安全性、可靠性和适用性进行分析和论证,以确保吊篮的运行安全,并遵守相关标准和规范。
尤其对于高层建筑的施工来说,吊篮的论证方案显得尤为重要。
二、吊篮的设计论证在吊篮的设计中,应根据施工场地的实际情况,对吊篮的结构、承载能力、防护措施等进行论证。
首先,结构方面的论证需要确保吊篮材质的选择、连接部位的强度、吊篮主体结构的稳定性等。
其次,在吊篮的承载能力论证上,需要根据吊篮的设计要求确定吊篮能够承受的最大载荷,确保吊篮在使用过程中不发生倾覆或超载等不安全情况。
最后,防护措施的论证包括对吊篮的侧面和底部的护栏设计、安全门的设置、防滑处理、防风安装等,以保证作业人员的安全。
三、吊篮的制造论证吊篮的制造论证主要包括材料选择、工艺流程、质量控制等方面的评估。
在材料选择上,应选择高强度、防腐蚀、防老化等特点的材料,并通过专家论证确定其符合国家标准和规范。
在工艺流程上,需要确保制造过程中各环节的安全性和可靠性,合理安排各道工序,减少制造中的隐患。
质量控制方面,应注重产品质量的检测和评估,制定相应的测试标准和质量控制流程,确保吊篮的制造符合标准要求。
四、吊篮的使用论证吊篮的使用论证主要关注实际操作中的安全性和可行性。
在使用吊篮之前,应进行相关测试和试验,确保设备和悬挂物的安全性。
此外,对于吊篮的操作人员,应进行相应的培训和考核,确保其具备操作吊篮的能力和技术。
同时,应建立完善的安全管理制度和操作规程,确保吊篮的使用符合标准要求,并进行定期的安全检查和维护,及时发现和解决各类安全隐患。
电动吊篮施工方案一、前言电动吊篮在施工行业广泛应用,为了确保施工安全、高效进行,经过专家论证并做出修改的施工方案显得尤为重要。
本文将详细介绍经专家论证修改后的电动吊篮施工方案。
二、施工准备工作在开始电动吊篮施工之前,需要做好充分的准备工作,包括但不限于以下内容:1.确认吊篮设备是否符合施工要求,包括检查设备状态、安全装置是否齐全等。
2.确保吊篮周围没有障碍物,保证吊篮的稳定性。
3.制定详细的施工计划,包括吊篮使用时间、工作人员分工等。
三、施工操作流程1. 吊篮安装1.按照吊篮安装说明书的要求,将吊篮设备安装到指定位置。
2.确保吊篮安装稳固,可以承受相应的重量和风力。
2. 吊篮使用1.将需要搬运的物品或工人放置在吊篮内部。
2.启动吊篮设备,缓慢升起吊篮,使其到达工作位置。
3.在使用吊篮过程中,注意查看吊篮设备状态,确保吊篮稳定运行。
3. 吊篮拆卸1.工作完成后,停止吊篮设备运行。
2.按照吊篮拆卸说明书的要求,将吊篮设备拆卸下来。
3.做好吊篮设备的保养工作,确保下次使用时仍然处于良好状态。
四、施工安全注意事项1.在使用吊篮过程中,严格按照操作规程进行操作,避免操作失误导致人员伤害。
2.在施工现场设置警示标志,避免无关人员靠近吊篮施工区域。
3.定期对吊篮设备进行检查维护,确保设备处于良好状态。
五、总结经专家论证修改后的电动吊篮施工方案,更加贴近实际施工需要,提高了施工效率和安全性。
在实际施工中,施工人员应严格按照方案操作,确保施工顺利进行,达到预期效果。
以上是关于电动吊篮施工方案的详细介绍,希望能对施工人员在实际工作中有所帮助。
电动吊篮方案专家论证引言电动吊篮是一种用于高空施工的重要工具,广泛应用于建筑施工、外墙清洗、维修等领域。
在选择电动吊篮方案时,需要进行专家论证,以确保方案的安全性、稳定性和可靠性。
本文将从多个角度对电动吊篮方案进行论证,并提供专家意见和建议。
1. 设计与结构分析1.1 设计方案分析根据施工需求,对电动吊篮的设计方案进行分析是十分重要的。
首先需要确定吊篮的负载能力,包括人员和工作设备的重量。
其次需要评估吊篮的尺寸和形状,确保其能够适应不同施工现场的要求。
此外,还需要考虑吊篮的耐用性、防护性和可维护性。
1.2 结构安全性评估对电动吊篮的结构进行安全性评估是非常重要的,以确保其能够承受施工过程中的各种力和荷载。
在评估过程中,需要考虑吊篮的材料强度、连接方式、支撑结构的稳定性等因素。
同时,还需要进行动力学分析,以了解在不同工况下吊篮的稳定性和振动情况。
2. 电气系统分析电动吊篮的电气系统是其正常运行的基础。
在论证时,需要对电气系统进行分析,以确保其满足安全和可靠性要求。
具体包括以下几个方面:2.1 供电系统供电系统是电动吊篮的核心系统之一。
需要评估供电方式、供电线路的可靠性和稳定性,并确保能够提供足够的电能满足吊篮的运行需求。
2.2 控制系统控制系统是电动吊篮操作的关键。
需要评估控制系统的灵活性、稳定性和可靠性,并确保能够满足吊篮各项功能的操作需求。
2.3 安全保护系统安全保护系统是保障人员和设备安全的重要组成部分。
需要对安全保护系统的设计方案进行评估,包括应急停车装置、限位开关、安全门等,并确保其能够及时有效地保护人员和设备的安全。
3. 使用环境分析电动吊篮的使用环境对其方案论证具有重要影响。
在论证时,需要对使用环境进行分析,包括以下几个方面:3.1 风速与气候条件风速和气候条件是影响电动吊篮安全性的重要因素之一。
需要评估使用环境中的平均风速、最大风速以及气候条件的变化情况,并根据相关标准和规范,对吊篮的设计方案进行论证。

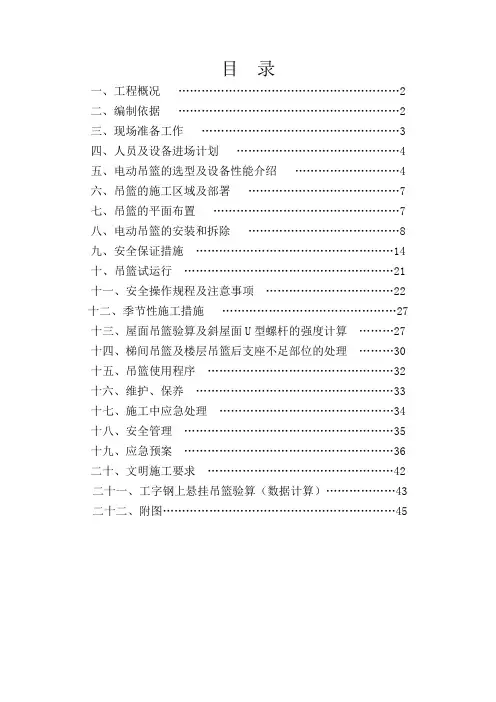

目录一、工程概况 (2)二、编制依据 (2)三、现场准备工作 (3)四、人员及设备进场计划 (4)五、电动吊篮的选型及设备性能介绍 (4)六、吊篮的施工区域及部署 (7)七、吊篮的平面布置 (7)八、电动吊篮的安装和拆除 (8)九、安全保证措施 (14)十、吊篮试运行 (21)十一、安全操作规程及注意事项 (22)十二、季节性施工措施 (27)十三、屋面吊篮验算及斜屋面U型螺杆的强度计算 (27)十四、梯间吊篮及楼层吊篮后支座不足部位的处理 (30)十五、吊篮使用程序 (32)十六、维护、保养 (33)十七、施工中应急处理 (34)十八、安全管理 (35)十九、应急预案 (36)二十、文明施工要求 (42)二十一、工字钢上悬挂吊篮验算(数据计算) (43)二十二、附图 (45)电动吊篮施工方案一、工程概况1.项目位于城南新区北片区,D-1地块住宅建筑总面积㎡,共5栋18层,均带有电梯。
其中2#、4#楼为三个单元,1#、3#、5#楼均为两个单元,各单元均为一梯三户,C户型。
每个单元配吊篮20套,每栋计划配40套,(三个单元房屋吊篮不足之处采取二次转移位置)。
2、本地块吊篮使用范围,5栋栋房屋均采用。
分为外保温板施工、质感漆施工两个阶段;外墙保温板施工以及质感漆施工操作平台分以下四种情况:外墙保温板施工阶段,利用现场挑架施工,不使用吊篮,直接在外架上作业;包括粘贴板材、钻孔安装锚栓、粉抹面砂浆等。
外墙保温板施工阶段,现场挑架未拆除,工字钢以下部分,采取吊篮悬挂在工字钢梁上,利用工字钢梁作为吊篮受力点,进行外墙施工作业。
具体施工参照附图,具体受力计算附后。
外墙保温板抹面砂浆施工完成验收合格后,拆除全部外架,封堵外墙上全部工字钢梁孔洞。
进入质感漆施工阶段。
吊篮使用分三种情况:2.3.1 南向外墙,平屋面部分,有女儿墙的部位,吊篮直接安装在平屋面板上,安装方法按厂家说明书,按普通模式进行安装。
2.3.2北向外墙,坡屋面部分,天沟悬出,吊篮安装在坡屋面上受到影响,采取直接安装在18层室内房间楼板上,吊篮从窗洞口伸出;配重块安装在房间内。
电动吊篮施工方案经专家论证修改Coca-cola standardization office【ZZ5AB-ZZSYT-ZZ2C-ZZ682T-ZZT18】目录一、工程概况 (2)二、编制依据 (2)三、现场准备工作 (3)四、人员及设备进场计划 (4)五、电动吊篮的选型及设备性能介绍 (4)六、吊篮的施工区域及部署 (7)七、吊篮的平面布置 (7)八、电动吊篮的安装和拆除 (8)九、安全保证措施 (14)十、吊篮试运行 (21)十一、安全操作规程及注意事项 (22)十二、季节性施工措施 (27)十三、屋面吊篮验算及斜屋面U型螺杆的强度计算 (27)十四、梯间吊篮及楼层吊篮后支座不足部位的处理 (30)十五、吊篮使用程序 (32)十六、维护、保养 (33)十七、施工中应急处理 (34)十八、安全管理 (35)十九、应急预案 (36)二十、文明施工要求 (42)二十一、工字钢上悬挂吊篮验算(数据计算) (43)二十二、附图 (45)电动吊篮施工方案一、工程概况1.项目位于城南新区北片区,D-1地块住宅建筑总面积㎡,共5栋18层,均带有电梯。
其中2#、4#楼为三个单元,1#、3#、5#楼均为两个单元,各单元均为一梯三户,C户型。
每个单元配吊篮20套,每栋计划配40套,(三个单元房屋吊篮不足之处采取二次转移位置)。
2、本地块吊篮使用范围,5栋栋房屋均采用。
分为外保温板施工、质感漆施工两个阶段;外墙保温板施工以及质感漆施工操作平台分以下四种情况:外墙保温板施工阶段,利用现场挑架施工,不使用吊篮,直接在外架上作业;包括粘贴板材、钻孔安装锚栓、粉抹面砂浆等。
外墙保温板施工阶段,现场挑架未拆除,工字钢以下部分,采取吊篮悬挂在工字钢梁上,利用工字钢梁作为吊篮受力点,进行外墙施工作业。
具体施工参照附图,具体受力计算附后。
外墙保温板抹面砂浆施工完成验收合格后,拆除全部外架,封堵外墙上全部工字钢梁孔洞。
进入质感漆施工阶段。
吊篮使用分三种情况:2.3.1 南向外墙,平屋面部分,有女儿墙的部位,吊篮直接安装在平屋面板上,安装方法按厂家说明书,按普通模式进行安装。
2.3.2北向外墙,坡屋面部分,天沟悬出,吊篮安装在坡屋面上受到影响,采取直接安装在18层室内房间楼板上,吊篮从窗洞口伸出;配重块安装在房间内。
2.3.3山墙部位,斜坡部分,没有窗洞,吊篮横梁及支架无法安装在斜坡屋面上,采取在斜坡屋面板上打孔,平行屋脊方向,安装吊篮16号工字钢横梁,横梁固定采用D=20U型锚环三道、钢压板螺栓固定。
具体安装方法见附图。
二、编制依据1、《起重机安全规程》(GB6067-2010)2、《高处作业吊篮》(GB19155-2003)3、《高处作业吊篮安全规则》(JG5027-92)4、《高处作业吊篮用安全锁》(JG5034-93)5、《高处作业吊篮用提升机》(JG55033-93)6、《起重机用钢丝绳检验和报废使用规范》(GB5972-2006)7、《高处作业吊篮性能试验方法》(JG/T5025-1992)8、《施工现场临时用电安全技术规范》(JGJ46-2005)9、《建筑施工高处作业安全技术规范》(JGJ80-91)10、《施工现场机械设备检查技术规程》(JGJ160-2008)11、《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)12、《建筑施工安全检查标准》JGJ59-201113、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)14、克拉玛依市克建发(2014)42号文15、《危险性较大的分部分项工程安全管理用法》建安(2009)87号文。
三、现场准备工作1、吊篮进场可根据场地大小,实际工程需求数量分批次进场。
2、在建筑物顶层及屋面预备380V电源配电箱。
3、为了减少往楼顶搬运吊篮配件的强度,提高安装速度,塔吊或者电梯等可辅助运输设备的,应予以配合。
4、建筑物顶部已具备基本平整条件(不需要预埋任何铁件)。
已做防水保护层,需准备木板若干,以加强成品的保护。
5、建筑物顶部如有其它杂物,应清理干净,便于吊篮安装或移动。
建筑物顶部预埋好D=16钢筋拉环,以供生命绳、安全带固定用。
6、吊篮公司及厂家派吊篮专业技术人员负责指导安装或吊篮出租单位派具有安装、拆卸人员资格证书的人员进行安装、拆卸,施工队工人负责搬运、协助吊篮的安装、拆卸。
7、搬运:水平搬运包括平台、绳坠锤、电器系统。
垂直搬运钢丝绳时轻拿轻放,避免钢丝绳断丝、弯曲和变形。
8、吊篮设备进入施工现场,应对吊篮支架、电机设备、钢丝绳进行检查,完好后放可搭设。
9、施工班组组织进行技术义底与安全教育完成;10、吊篮方案审批完成,办理好安监备案手续。
四、人员及设备进场计划1.人员进场计划2.吊篮设备进场计划五、电动吊篮的选型及设备性能介绍1、本工程外墙保温板粘贴及后期质感漆施工所使用的吊篮均选用ZLP630型号的电动吊篮。
2、吊篮型号ZLP630,主要技术性能参数如下:吊篮主要技术性能表3、吊篮整机主要由五部分组成:悬挂机构、悬吊平台、提升装置、安全装置、电气系统。
(1)悬挂机构:架设于建筑物屋面上,由两套独立的钢结构构架及钢丝绳组成。
钢结构构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
型号为Φ,破断拉力不小于。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准立即更换新钢丝绳。
(2)悬吊平台:由片式组装焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。
(3)提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置及手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
离心限速装置能保证平台下滑速度不大于倍额定提升速度。
手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄内的拨杆插入电磁制动器(电机风罩内)拨叉的孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。
(4)安全装置:包括安全锁及安全钢丝绳。
安全锁属于防倾斜型,每个平台两端各装有一把和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。
(5)电气系统:包括电缆、限位器、漏电保护器及其它控制开关。
4、ZLP-630型电动吊篮在下列环境下应能正常工作:(1)环境温度-20-+45度。
(2)环境相对温度不大于90%(25度)。
(3)电源电压偏离额定值±5%。
(4)工作处风速不大于s(相当于4级风力)。
5、吊篮在动力实验时应有超载25%额定载重量能力。
6、吊篮在静力试验时,应有超载50%额定载重量能力。
7、吊篮额定释放不大于10m/min。
8、手动滑降装置应灵敏可靠,下降速度不应大于倍的额定速度。
9、悬吊平台在工作中的纵向倾斜度不应大于8度。
10、ZLP-630型电动吊篮具有以下五道安全防护装置:(1)、爬升式提升机:采用了性能先进可靠的三相异步制动电机,确保系断电后自动刹车,不会出现溜车现象。
(2)行程开关(又称限位开关):在操作中为防止篮体冲顶,篮体两侧各装一个限位器,一旦有冲顶现象,限位器自动触动钢丝绳上端的限位挡板,吊篮自动停止运动。
(3)安全锁:当工作钢丝绳突然切断或电机发生故障出现超速下滑意外动作时,篮体倾斜在3-8度内,安全锁自动迅速动作,能在瞬时将篮体锁在备用安全钢丝绳上,确保人生命安全。
(4)电器系统有急停开关和总开关:操作者因操作失误,当松开按钮盒上的红色急停开关或关上电源总开关,切断电源吊篮立即停止运动。
(5)漏电断电器(又称漏电保护器):它可以在电器设备(或线路)发生漏电或接地故障时,能在人体尚未触电之前就把电源切断,或者当人体接触带电体时,能在秒内切断电源,确保人生命安全。
六、吊篮的作业区域部署1、根据本工程实际情况,计划每单元进场20台吊篮,吊篮均布置在建筑物的四周。
吊篮布置在屋顶或顶层。
(具体详见附图)2、电源箱的布置应将吊篮电源箱设置屋顶及顶层楼面。
电机额定功率:,额定电流:;依据“机电设备设计手册”的推荐值,计划选用3×+2×的5芯电缆,该电缆的额定电流值为10A。
按照已上报审批通过的施工现场临时用电方案,计划将分配电箱移至屋面、顶层作为电动吊篮专用配电箱,原临电方案中分配电箱分配功率约为30KW,可满足电动吊篮使用要求。
3、吊篮安装请参见电动吊篮的安装和拆除使用手册示意图。
具体使用吊篮数量可根据施工进度进行调节,并根据吊篮的进场数量而加设电箱(要符合“一机一闸一漏一箱”总的要求)。
分配电箱内满足“一机一闸”;开关箱内满足“一机一闸一漏一箱”。
4、所有吊篮施工区域,要设置护栏或警示标志。
“严禁其它人员入内”。
吊篮移位重新组装前,必须做好成品保护,移位人员必须系好安全带、戴好安全帽。
5、严禁上下交叉作业,左右相邻吊篮作业要保持1M的安全距离,防止吊篮晃动发生碰撞。
七、吊篮的平面布置1.根据本工程的特点,吊篮应布置在楼体四周。
本工程吊篮布置难度大,因为有在北立面上有斜屋面,南立面上有玻璃幕墙,布置吊篮时,此部分的吊杆从顶层窗洞口挑出。
2.平屋面部分吊杆从平屋面上的女儿墙顶上往外挑出进行设置。
3.平屋面、山墙坡屋面、窗洞外伸吊杆等吊篮安装平面位置详见附图。
5. 斜屋面山墙吊杆的设置:选择从斜屋面打孔设置d=20的钢筋(HPB235)U形锚杆方案,本方案的优点是安全性较高,缺点是破坏已完成的屋面,事后进行修补。
详:斜屋面吊篮安装示意图。
八、电动吊篮的安装和拆除1.吊篮运抵施工现场后,将支架、钢丝绳和配重用施工电梯、塔吊或人力分别运到楼面或屋面。
将篮体部分搬运至相应位置的地面;2.悬挂机构的安装、调试:(1)安装地面选择水平面。
(2)将插杆插入三角形的前支架内,根据女儿墙(或其它障碍物)的高度调整插杆的高度,用螺栓固定。
将插杆插入后支架套管内,插杆的高度与前支架高度等高,用螺栓固定,前、后支架完成安装。
(3)将前梁、后梁分别装入前、后支架的插杆内,用中梁连接,前、后座间距离在场地的允许下,尽量调整至最大距离。
将上支柱安装在前支架插杆上。
(4)安装加强钢丝绳,调节螺旋扣的螺杆,使加强钢丝绳绷紧,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。
再将工作钢丝绳、安全钢丝绳分别固定在前梁的悬挂机构架上,在安全钢丝绳适当处安装上限位块。
(5)检查上述各部件安装是否正确,确认无误后,将悬挂机构安放在工作位置,前梁伸出端悬伸长度最大为米。
两套悬挂机构内侧之间的距离应等于悬吊平台的长度。
