超级基站倒换测试流程
- 格式:doc
- 大小:31.50 KB
- 文档页数:4
移动通信设备安装及调测流程1.BTS机房根底建立1.1 机房施工勘察要求1.1.1 机房条件A. 密封防尘,干净整洁。
墙面颜色一致,水泥地面需刷漆,并做好馈线窗、门窗等密封处理。
基站安装前应将馈线窗安装完毕,墙面开洞尺寸要求400mm×300mm,对于不用的馈线窗进线孔要用防火泥堵死。
B. 配置清扫工具、灭火设备。
C. 配置容量适当的空调:空调容量近似计算公式:(P*860+S*80~90) *1.1~1.4(Kcal/h),其中P为机房所有设备发热量(KW),S为机房面积(m2)。
D. 机房承重应满足设备安装要求。
收发信机及开关电源设备:500Kg/m2,电池:近似1000Kg/m2,假设机房承重不能满足要求,应采取有效措施。
E. 撤除机房暖气片和水管或切断水暖供应系统。
F. 机房面积应满足远期开展的需要。
B. 电源设备应配备足够的熔断器分路,分路容量应与设备耗电量匹配,分路容量 = 负载额定电流*1.2~1.5。
直流配电提供32A 和63A 的两种空气开关。
C. 应按照设计文件选择交直流电缆规格;交流配电采用配电箱或配电柜,交直流电缆必须固定结实美观,每一分路直流供电线径不小于16mm2。
D. 照明与交流插座全部完好、可用。
E. 电池最好与基站分室安装,用密封免维护电池,电池应有盖板,安装在架子上,架子接地。
电池线颜色标注正确,并用走线架或线槽固定。
1.2 室外施工勘察要求1.2.1 自立式铁塔或杆塔要求1.基站天线铁塔的位置和高度除满足技术要求外,还应符合航空部门的有关规定,在塔顶设置航空标志灯。
2.天线铁塔宜选择在地形平坦、地质良好的地段。
应避开断层、土坡边缘、古河道和有可能塌方、滑坡和有开采价值的底下矿藏或古迹遗址的地方。
3.新建天线铁塔的倾斜标准应控制在天线高度的1/1500之。
4.天线铁塔的抗震设防列度和抗震设计应按国家现行的有关标准、规和规定执行。
天线抱杆要求1.天线抱杆和悬臂安装要求焊接或螺栓联接,并保证垂直度。

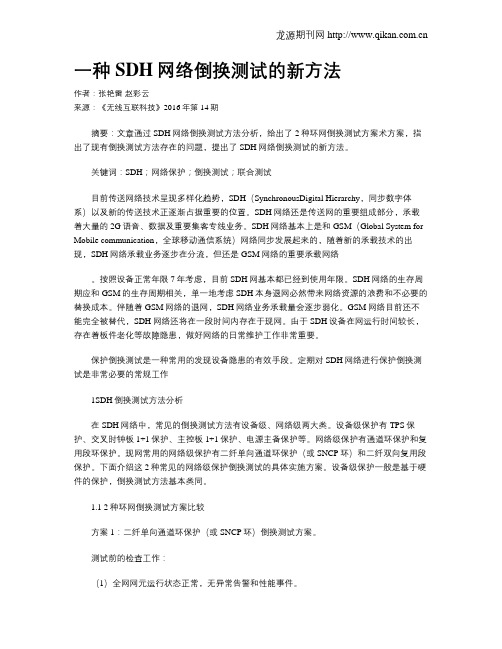

一种SDH网络倒换测试的新方法作者:张艳雷赵彩云来源:《无线互联科技》2016年第14期摘要:文章通过SDH网络倒换测试方法分析,给出了2种环网倒换测试方案术方案,指出了现有倒换测试方法存在的问题,提出了SDH网络倒换测试的新方法。
关键词:SDH;网络保护;倒换测试;联合测试目前传送网络技术呈现多样化趋势,SDH(SynchronousDigital Hierarchy,同步数字体系)以及新的传送技术正逐渐占据重要的位置。
SDH网络还是传送网的重要组成部分,承载着大量的2G语音、数据及重要集客专线业务。
SDH网络基本上是和GSM(Global System for Mobile communication,全球移动通信系统)网络同步发展起来的,随着新的承载技术的出现,SDH网络承载业务逐步在分流,但还是GSM网络的重要承载网络。
按照设备正常年限7年考虑,目前SDH网基本都已经到使用年限。
SDH网络的生存周期应和GSM的生存周期相关,单一地考虑SDH本身退网必然带来网络资源的浪费和不必要的替换成本。
伴随着GSM网络的退网,SDH网络业务承载量会逐步弱化。
GSM网络目前还不能完全被替代,SDH网络还将在一段时间内存在于现网。
由于SDH设备在网运行时间较长,存在着板件老化等故障隐患,做好网络的日常维护工作非常重要。
保护倒换测试是一种常用的发现设备隐患的有效手段。
定期对SDH网络进行保护倒换测试是非常必要的常规工作1SDH倒换测试方法分析在SDH网络中,常见的倒换测试方法有设备级、网络级两大类。
设备级保护有TPS保护、交叉时钟板1+1保护、主控板1+1保护、电源主备保护等。
网络级保护有通道环保护和复用段环保护。
现网常用的网络级保护有二纤单向通道环保护(或SNCP环)和二纤双向复用段保护。
下面介绍这2种常见的网络级保护倒换测试的具体实施方案。
设备级保护一般是基于硬件的保护,倒换测试方法基本类同。
1.1 2种环网倒换测试方案比较方案1:二纤单向通道环保护(或SNCP环)倒换测试方案。
NOKIA基站调测流程二零零六年七月一、启动BTS Manager3二、端口设置3三、BTS 硬件配置一〔新建配置〕4四、BTS 硬件配置二〔通过模板修改〕15五、配置传输171.点击Tool-----Launch Ultrasite BTS HUB Manager:172.选择FXC E1/T1――――Identfication,把时间改为电脑的系统时间:17 3.配置传输端口184.设置基站的时钟源。
195.配置传输时隙20a.配置业务信道20b.配置TRX信令21C.配置OMU信令226.配置时隙的交叉连接237.时钟调整24六、mission251.点击missioning菜单,选择wizard,对基站进展misioning252.设置站名253.点击Start missioning开始进展调测264.设置告警端口265.填写完其他的相关项后,保存missioning report。
276.复位BCF,完成mission27七、软件升级281.点击菜单BTS SW,选择Update (28)2.点击Open Master File…打开软件升级包,等待升级完成283.存储BTS Event29八、完成Site Folder 和Site Log的填写29说明:基站调测在基站安装调测过程中是非常重要的一个环节。
调测的正确与否直接关系到基站能否开通,对调测过程的正确理解,将对以后的Trouble Shooting提供很大的帮助。
以下是一次完整的调测过程与局部要点的说明。
一、启动BTS Manager1.双击BTS Manager图标。
2.如果是Windows95/98的环境下会出现让你输入BTS Manager口令的窗口。
3.如果出现BTS口令验证,输入BTS口令。
只有BTS承受了口令,软件才会继续进展。
软件启动时将打开Supervision〔监测〕.BTS Event(BTS事件).Alarms〔告警〕.窗口。
华为传输设备倒换测试指引一:准备工作倒换测试前,提前5天做好以下工作:1:导出现网的网元信息,由于现网中常有新网元添加,尽量不要使用旧资料。
在T2000网管菜单中选择“报表”,点击对应子菜单“网元信息报表”;点开后用红色框中的箭头按钮选入报表,然后在右下角的菜单中用“存入文件”将报表导出;导出的报表格式为EXCEL格式,依次将所有网管中的网元按上述方法导出表格,并对需要倒换的网元进行筛选(一般按4个服务器区分开,截止于09年7月,现网中Metro1000均为155M光信号输入没有环路倒换,且无交叉时钟等倒换,所以可在列表中除去Metro1000、Metro500、Metro100等低容量设备)。
注意互连互通设备是否需要倒换。
2:根据实际网元数估计倒换所需要的时间和人员进行安排并发文申请。
二:倒换测试过程1:倒换测试一般定于凌晨00:00开始,最好于11:55左右致电网管,向其说明情况,得到允许后准备开始倒换;2:倒换开始之前,先检查各个服务器(一定要4个服务器均检查到)的告警进行确认,并大致作下记录,看是否有时间在当天00:00左右的告警(紧急告警和主要告警都有注意到,次要告警不作要求)确认告警的目的:在倒换过程中会从出现很多紧急、主要告警,确认告警能更清晰的区分00:00以后产生的告警,是因倒换引起还是突发事件引起。
每做完一组倒换,必须确认告警全部恢复(为节约等待恢复的时间,可以做几组倒换后再确认),切忌倒换大量网元后才确认告警,以避免业务中断不能及时掌握情况。
由于很多汇聚层的网元在其他网管有下挂节点,在确认告警恢复时,一定要四个服务器全网告警确认,否则可能造成其他网管中的业务吊死但倒换操作人员未发觉!3:倒换测试内容:A:倒换测试主要是对网元的交叉、时钟、TPS保护、环保护进行倒换,在倒换之前,先看该网元的告警情况、单板保护组的工作状态、环保护的业务是工作状态还是倒换状态。
例如在B11环中先对各个网元的告警进行确认、查看,如果有异常告警不要强行对网元进行倒换。
5g基站勘测流程总结Deploying 5G base stations requires a thorough surveying process to ensure optimal performance and coverage. 5G基站的部署需要进行认真的勘测过程,以确保其性能和覆盖范围的最佳状态。
First and foremost, the surveying process begins with a comprehensive analysis of the geographical terrain and topography. 首先,勘测的过程从对地理地形和地形的全面分析开始。
This step involves identifying potential obstructions such as buildings, trees, and other structures that may impact signal propagation. 这一步骤涉及到识别可能影响信号传播的潜在障碍物,比如建筑物、树木和其他结构。
Once the obstacles are identified, a thorough assessment of the surrounding environment is conducted to determine the best locations for installing the 5G base stations. 一旦障碍物被识别出来,就会对周围的环境进行全面评估,以确定最佳的5G基站安装位置。
This involves analyzing factors such as line-of-sight, signal interference, and potential sources of signal degradation. 这涉及到分析诸如视线、信号干扰和信号退化的潜在来源之类的因素。

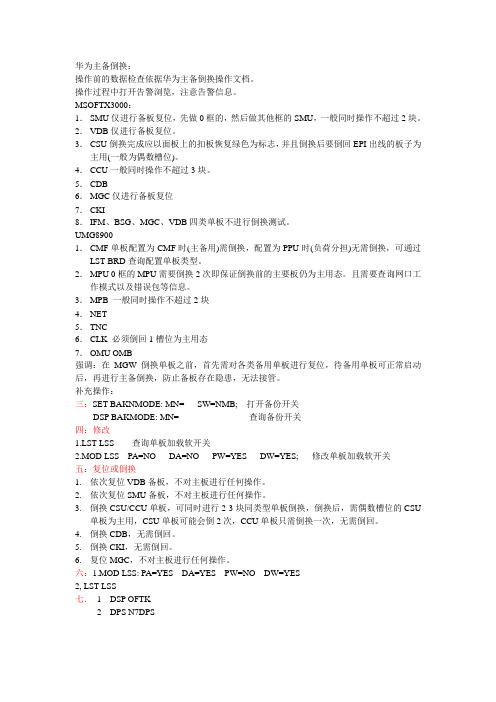

华为主备倒换:操作前的数据检查依据华为主备倒换操作文档。
操作过程中打开告警浏览,注意告警信息。
MSOFTX3000:1.SMU仅进行备板复位,先做0框的,然后做其他框的SMU,一般同时操作不超过2块。
2.VDB仅进行备板复位。
3.CSU倒换完成应以面板上的扣板恢复绿色为标志,并且倒换后要倒回EPI出线的板子为主用(一般为偶数槽位)。
4.CCU一般同时操作不超过3块。
5.CDB6.MGC仅进行备板复位7.CKI8.IFM、BSG、MGC、VDB四类单板不进行倒换测试。
UMG89001.CMF单板配置为CMF时(主备用)需倒换,配置为PPU时(负荷分担)无需倒换,可通过LST BRD查询配置单板类型。
2.MPU 0框的MPU需要倒换2次即保证倒换前的主要板仍为主用态。
且需要查询网口工作模式以及错误包等信息。
3.MPB 一般同时操作不超过2块4.NET5.TNC6.CLK 必须倒回1槽位为主用态7.OMU OMB强调:在MGW倒换单板之前,首先需对各类备用单板进行复位,待备用单板可正常启动后,再进行主备倒换,防止备板存在隐患,无法接管。
补充操作:三:SET BAKNMODE: MN= SW=NMB; 打开备份开关DSP BAKMODE: MN= 查询备份开关四:修改1.LST LSS 查询单板加载软开关2.MOD LSS PA=NO DA=NO PW=YES DW=YES; 修改单板加载软开关五:复位或倒换1.依次复位VDB备板,不对主板进行任何操作。
2.依次复位SMU备板,不对主板进行任何操作。
3.倒换CSU/CCU单板,可同时进行2-3块同类型单板倒换,倒换后,需偶数槽位的CSU单板为主用,CSU单板可能会倒2次,CCU单板只需倒换一次,无需倒回。
4.倒换CDB,无需倒回。
5.倒换CKI,无需倒回。
6.复位MGC,不对主板进行任何操作。
六:1.MOD LSS: PA=YES DA=YES PW=NO DW=YES2, LST LSS七. 1 DSP OFTK2 DPS N7DPS。
基站各种操作流程汇总基站是移动通信网络中重要的设备,负责信号的发射和接收。
在基站的操作中,包括勘察选址、基站设备的安装调试、信号测试和优化等环节。
下面是基站各种操作流程的汇总。
一、勘察选址流程:1.确定具体勘察区域范围和重点地段;2.了解区域基站密度和现有基站情况;3.进行物理地形勘察,包括高度、视线通畅程度等;4.检查周边环境,包括电力供应情况、土地使用权等;5.评估基站所需的设备面积和载荷能力要求;6.根据勘察结果,制定选址方案。
二、基站设备安装调试流程:1.根据选址方案,准备基站设备和所需工具;2.现场设备安装,包括天线、室内设备、电源等;3.连接信号和电源线,检查电源供应是否正常;4.设备接地,确保安全可靠;5.进行设备调试,检查设备连接状态是否正常;6.连接运营商核心网络,进行设备联网测试。
三、信号测试和优化流程:1.进行功率测试,根据特定功率标准确认功率是否满足要求;2.进行连接测试,测试基站的信号强度和覆盖范围;3.进行容量测试,测试基站的用户承载能力;4.进行干扰测试,检查基站与邻近基站之间的干扰情况;5.根据测试结果,进行信号优化,包括调整天线方向、功率等;6.持续监测基站信号质量,优化调整参数,提高网络性能。
总结:基站的操作流程包括勘察选址、设备安装调试、信号测试和优化等多个环节。
每个环节都需要专业人员根据流程进行操作,确保基站的安装和调试质量,提供稳定的信号覆盖和优质的通信服务。
在操作中,需要注意安全措施,确保设备和人员的安全。
此外,随着移动通信技术的发展,基站的操作流程也在不断更新和完善,以适应新的技术要求和网络需求。
2023年基站勘察流程及注意事项一、引言在信息时代的浪潮中,基站成为了现代通信的重要基础设施,它们连接了世界各地的人与人之间的通讯,使得信息交流更加快捷、高效。
随着科技的不断发展,2023年基站勘察工作也将面临新的挑战和变革。
本文将介绍2023年基站勘察的流程及注意事项,以期为相关从业人员提供参考。
二、基站勘察流程1. 制定勘察计划在开始勘察前,需要制定详细的勘察计划。
该计划应包括勘察区域、勘察时间、勘察人员等基本信息,以确保勘察工作的高效有序进行。
2. 勘察现场准备在勘察前,需做好现场准备工作。
包括查看勘察区域的地理环境、气候条件、交通状况等,确定所需勘察工具、装备和安全措施。
3. 实地勘察实地勘察是基站勘察的核心环节。
勘察人员需要根据勘察计划到达勘察现场,使用专业工具对基站进行勘察。
具体包括测量基站的地理坐标、高度、天线方向等参数,检查基站设备的运行状态、功能性能和安全状况等。
4. 数据分析与整理完成实地勘察后,需要对所得数据进行分析和整理。
通过专业软件或工具,对勘察数据进行处理,提取有用信息,生成相应的勘察报告和图纸。
5. 勘察报告审核与归档勘察报告需要进行审核,确保其准确性和完整性。
审核合格后,将勘察报告进行归档,作为勘察工作的依据和备份。
三、基站勘察注意事项1. 安全第一在进行基站勘察时,安全始终是首要考虑。
勘察人员需要佩戴好防护装备,如安全帽、防护服等,同时遵守现场的安全规范和操作流程,确保人身安全。
2. 合规要求基站勘察需要符合相关法律法规和技术标准。
勘察人员应具备相关资质和证书,严格按照规定的程序和要求进行勘察工作。
3. 精细勘察基站的位置、天线的方向和高度等参数对通信质量和覆盖范围有直接影响。
因此,在勘察过程中应进行精细勘察,确保数据的准确性。
4. 数据保密基站勘察涉及到通信基础设施的安全和保密,勘察人员需要对勘察所得的数据进行保密处理,并严格遵守相关保密协议和约定。
5. 环保意识基站勘察需要对勘察区域进行一定干扰,如盖地脚、安装设备等。
基站搬迁是指将现有的基站设施从一个位置迁移到另一个位置的过程。
以下是一般情况下基站搬迁的基本流程:
1. 规划和准备:
- 确定搬迁的原因和目标。
- 进行现场勘察,评估新站点的条件和可行性。
- 制定详细的搬迁计划,包括时间表、资源需求和风险评估。
2. 工程设计:
- 根据新站点的要求,设计基站的布局和设备配置。
- 准备相关的工程图纸和技术规格。
3. 许可申请:
- 根据当地法规,申请必要的许可证和批准。
- 与相关部门沟通,确保符合法律和规定要求。
4. 设备搬迁:
- 关闭现有的基站设备。
- 拆卸和包装设备,确保安全运输。
- 将设备运输到新站点。
5. 新站点建设:
- 在新站点进行基础设施建设,如安装塔架、电缆铺设等。
- 安装和调试设备,确保正常运行。
6. 测试和验证:
- 进行基站的测试,包括信号覆盖范围、容量和质量等。
- 验证设备的性能和功能是否符合预期。
7. 开通和优化:
- 启动新的基站服务,将用户迁移到新站点。
- 进行网络优化,确保最佳的性能和用户体验。
8. 文档记录:
- 保存所有相关的工程文档、测试报告和许可文件。
- 更新站点信息和记录。
需要注意的是,基站搬迁的具体流程可能因地区、运营商和法规要求而有所不同。
此外,搬迁过程中需要与相关的供应商、承包商和当地机构进行协调,以确保顺利完成搬迁并尽快恢复服务。
基站各种操作流程下面就不同的工作流程分别讲解下:一、换CDUCDU种类多,其中C和C+型定义为HYB。
D型和F型定义为FLT。
A型可定义为HYB或FLT。
由于换CDU需动硬件,所以必须要停站。
1.1停站、TG去服。
1.2 RLSTC:CELL= G014413,STATE=HALTED;(停站)1.3 RXBLI:MO=RXOTG-22,SUBORD,FORCE;RXESE:MO=RXOTG-22,SUBORD; (TG去服务)1.4 CDU换成什么型号的,对应的改数据RXMOC:MO=RXOTG-22,COMB=XX; (对应不同的硬件,改COMB为HYB或FLT)1.5等换好了CDU,TG起服务,如站无告警,激活站。
RXESI:MO=RXOTG-22,SUBORD;RXBLE:MO=RXOTG-22,SUBORD; (TG起服务)RXMSP:MO=RXOTG-22,SUBORD; (查看BLA是不是0840,是此值时大多数是没有问的) RLSTC:CELL= G014413,STATE=ACTIVE;(激活站)RXASP:MO=RXOTG-22; (查看告警\远端OR本地)RLSLP:CELL= G014413; (算载频数是否起全)载频数= {[SDCCH/8+BCCH]+TCH}/8二、基站软件升级过程就是:停站-TG去服务-换软件-TG起服务-激活站。
具体实施如下:方法一:2.1 RLSTC:CELL= G014413,STATE=HALTED; (停站)RXTCP:MOTY=RXOTG,CELL=G014413; (找出CELL与TG得对应关系)2.2 RXBLI:MO=RXOTG-22,SUBORD,FORCE;RXESE:MO=RXOTG-22,SUBORD; (TG去服务)2.3 RXMOC:MO=RXOTG-22,SWVER=B4402R010H; (改基站软件)2.4 RXESI:MO=RXOTG-22,SUBORD;RXBLE:MO=RXOTG-22,SUBORD; (TG起服务)2.5 RXMSP:MO=RXOTG-22,SUBORD;2.6 RLSTC:CELL= G014413,STATE=ACTIVE; (激活站)2.7 RLSLP:CELL= G014413; (算载频数)方法二:无需停站,强LOAD2.1 RXMSC:MO=RXOTG-22,SWVER=B4402R010H;RXPLI:MO=RXOTG-22,UC;2.2 RXCDP:MO=RXOTG-22;RLSLP:CELL= G014413;注意点:1、一般软件升级肯定都是晚上做,而且是大批量的,故之前我们可以做好DT到时LOAD就行了。
倒换测试流程
1.前提条件:超级基站切换设备安装完成,卫星设备调试成功,传输线放线到位,施工完成。
2.和局方沟通选择切换时间,一般晚上11点以后进行。
切换设备割接当晚需要卫通人员、移动BTS现场测试人员、OMCR人员传输人员配合,以便出现问题能迅速解决。
BSC侧把备用BSC的基站数据进行创建完毕,并选择一个空闲时隙供切换设备使用。
侧对基站进行闭锁,检查SW1-3各个拔码均正确,如下,我们采用时隙控制方法,空闲时隙由BSC侧提供,BTS侧与BSC侧拔码完成后,重启下超级基站切换设备。
拔码设置:
0=ON;1=OFF
SW3-[6-1]:编码范围000000~111111,做为该设备的监控地址码,出厂默认为000000。
SW3-[8-7]:无用,缺省设置为11
SW2-[4]:1=用于BTS侧;0=用于BSC侧
SW2-[2-1]:1x=网管设置倒换机制
01=硬件强迫使用主用系统
00=硬件强迫使用备用系统
SW2-[3]:无用,缺省设置为1
SW1-[8]:1=选择时隙做为监控通道;0=选择Sa比特位做为监控通道
SW1-[5-1]:
当SW1-[7]=1时,表示选择的时隙,
[5-1]=00001: 第1时隙(出厂默认);
[5-1]=00010: 第2时隙;
[5-1]=00011: 第3时隙;
︰
︰
[5-1]=11111: 第31时隙;
禁止使用0时隙!!!
当SW1-[7]=0时,表示选择的Sa位,
[5-1]=01111: 第Sa8位;
[5-1]=10111: 第Sa7位;
[5-1]=11011: 第Sa6位;
[5-1]=11101: 第Sa5位;
[5-1]=11110: 第Sa4位;
[5-1]=其它: 第Sa8位;
SW1-[7-6]:无用,缺省设置为11
侧BSC侧进行传输割接,传输连接方法如下,待连接完成后设备接线端子位于设备后部,如下图所示:
1)DB37-CC4-8转换器出线:
1 :第1路主用用户E1接口(连接主用BSC或BTS);
2 :第2路主用用户E1接口(连接主用BSC或BTS);-48V
-48V
(交直流可选)(交直流可选)
3 :第3路主用用户E1接口(连接主用BSC或BTS);
4 :第1路备用用户E1接口(连接备用BSC);
2)DB37-CC4-16转换器出线:
1 :第1路主用E1接口(连接地面主用链路);
2 :第3路主用E1接口(连接地面主用链路);
3 :第2路主用E1接口(连接地面主用链路);
4 :第2路备用用户E1接口(连接备用BSC);
5 :第1路备用E1接口(连接卫星备用链路);
6 :第3路备用E1接口(连接卫星备用链路);
7 :第2路备用E1接口(连接卫星备用链路);
8 :第3路备用用户E1接口(连接备用BSC);
连接好E1接口的电缆和电源线,开启电源后观察设备前面板的LED显示灯的状况是否正常。
本设备设计了较为完善的告警功能及告警指示,其功能及灯亮时的含义如下:
SU(Slave_User):BSC侧备用BSC-E1接收状态;在BTS侧,该灯无效,常灭灭=接收正常;亮=接收故障
MU(Master_User):BSC侧主用BSC-E1接收状态;BTS侧BTS接收状态
灭=接收正常;亮=接收故障
ST(Slave_Trunk):卫星线路E1接收状态
灭=接收正常;亮=接收故障
MT(Master_Trunk):地面线路E1接收状态
灭=接收正常;亮=接收故障
CT(Current_Trunk):当前系统工作的通道
灭=当前工作在主用系统;亮=当前工作在备用系统
CM(Current_Mode):当前工作通道下的倒换方式
灭=当前为自动倒换状态;亮=当前为人工倒换状态
上述指示灯有3组,分别用于3个系统的指示。
SYN1:亮=系统1监控信号接收正常;灭=系统1监控信号接收中断
SYN2:亮=系统2监控信号接收正常;灭=系统2监控信号接收中断
SYN3:亮=系统3监控信号接收正常;灭=系统3监控信号接收中断
RUN灯:系统上电,监控软件运行后闪亮
5.此时通过Nport和网管连接查看状态,地面传输在连接正确的情况下能够显示正常,同时BSC侧也正常,数据完成后能够BTS通话正常。
在时隙正确一致的情况下,通过能够监控到BTS侧超级基站切换设备,我们通过强制切换切到卫星链路,在卫星侧传输都正确的情况下,我们在BSC侧能够看到传输形成通路,基站可以正常下载数据。
待数据完成后,进行拔打测试!
6.成功后强制切回地面链路,并通过网管设置自动切换方式,并设定响应时间为60秒。
7.进行手动地面传输断开测试:手动BTS侧ddf架断开地面通路,正常情况下会按照设定的时间内进行自动切换到卫星链路,BSC或皆可查看使用卫星链路;BTS侧ddf架放通地面传输时,按照设定的时间内会自动切回地面传输,此时BSC侧查看到BTS工作在地面链路下。
测试完成。
