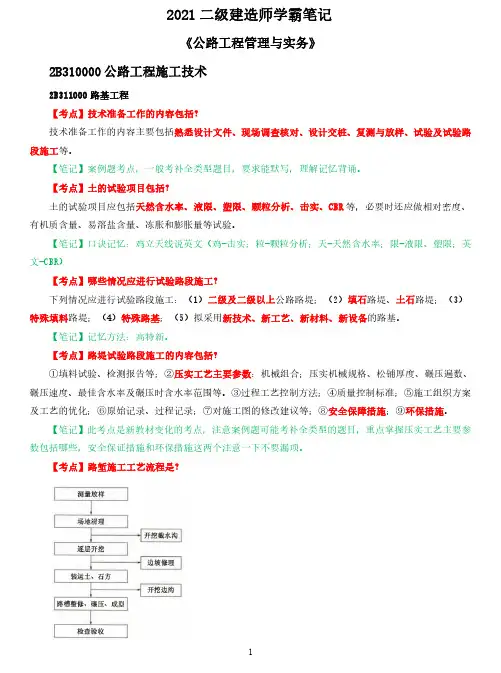

2021二级建造师学霸笔记《公路工程管理与实务》2B310000公路工程施工技术2B311000路基工程【考点】技术准备工作的内容包括?技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。
【笔记】案例题考点,一般考补全类型题目,要求能默写,理解记忆背诵。
【考点】土的试验项目包括?土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、CBR等,必要时还应做相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
【笔记】口诀记忆:鸡立天线说英文(鸡-击实;粒-颗粒分析;天-天然含水率;限-液限、塑限;英文-CBR)【考点】哪些情况应进行试验路段施工?下列情况应进行试验路段施工:(1)二级及二级以上公路路堤;(2)填石路堤、土石路堤;(3)特殊填料路堤;(4)特殊路基;(5)拟采用新技术、新工艺、新材料、新设备的路基。
【笔记】记忆方法:高特新。
【考点】路堤试验路段施工的内容包括?①填料试验、检测报告等;②压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。
③过程工艺控制方法;④质量控制标准;⑤施工组织方案及工艺的优化;⑥原始记录、过程记录;⑦对施工图的修改建议等;⑧安全保障措施;⑨环保措施。
【笔记】此考点是新教材变化的考点,注意案例题可能考补全类型的题目,重点掌握压实工艺主要参数包括哪些,安全保证措施和环保措施这两个注意一下不要漏项。
【考点】路堑施工工艺流程是?【考点】土质路堑开挖方法有?横向挖掘单层浅且短多层深且短纵向挖掘分层纵挖法较长通道纵挖法较长、较深、两端地面纵坡较小分段纵挖法过长,弃土运距过远,一般堑壁较薄的傍山路堑混合式挖掘多层+通道路线纵向长度和挖深都很大的路堑【笔记】掌握的基本原则:短为横,长为纵。
浅单层、深多层。
【考点】石质路堑开挖方式有?【笔记】首先要掌握石质路堑开挖方式有三种:钻爆开挖、机械开挖、静态破碎法。

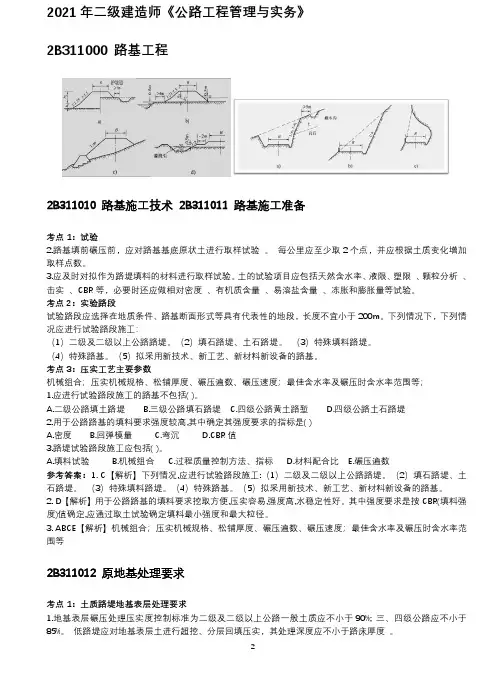

2021年二级建造师《公路工程管理与实务》2B311000路基工程2B311010路基施工技术2B311011路基施工准备考点1:试验2.路基填前碾压前,应对路基基底原状土进行取样试验。
每公里应至少取2个点,并应根据土质变化增加取样点数。
3.应及时对拟作为路堤填料的材料进行取样试验。
土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、CBR等,必要时还应做相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
考点2:实验路段试验路段应选择在地质条件、路基断面形式等具有代表性的地段,长度不宜小于200m。
下列情况下,下列情况应进行试验路段施工:(1)二级及二级以上公路路堤。
(2)填石路堤、土石路堤。
(3)特殊填料路堤。
(4)特殊路基。
(5)拟采用新技术、新工艺、新材料新设备的路基。
考点3:压实工艺主要参数机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率范围等;1.应进行试验路段施工的路基不包括()。
A.二级公路填土路堤B.三级公路填石路堤C.四级公路黄土路堑D.四级公路土石路堤2.用于公路路基的填料要求强度较高,其中确定其强度要求的指标是()A.密度B.回弹模量C.弯沉D.CBR值3.路堤试验路段施工应包括()。
A.填料试验B.机械组合C.过程质量控制方法、指标D.材料配合比E.碾压遍数参考答案:1.C【解析】下列情况,应进行试验路段施工:(1)二级及二级以上公路路堤。
(2)填石路堤、土石路堤。
(3)特殊填料路堤。
(4)特殊路基。
(5)拟采用新技术、新工艺、新材料新设备的路基。
2.D【解析】用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。
其中强度要求是按CBR(填料强度)值确定,应通过取土试验确定填料最小强度和最大粒径。
3.ABCE【解析】机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率范围等2B311012原地基处理要求考点1:土质路堤地基表层处理要求1.地基表层碾压处理压实度控制标准为二级及二级以上公路一般土质应不小于90%;三、四级公路应不小于85%。
2021年二建《公路实务》必背知识点汇总第一章公路工程施工技术1.施工工艺流程张拉台座准备→穿预应力筋、调整初应力→张拉预应力筋→钢筋骨架制作→立模→浇筑混凝土→混凝土养护→拆模→放松预应力筋→成品存放、运输。
2.测量放样平面控制测量:卫星定位测量、导线测量、三角测量、三边测量。
高程测量:沿路线每500m/(高速、一级200m)宜有一个水准点。
在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点。
3.石质路堑施工技术(开挖方式):钻爆开挖、直接应用机械开挖、静态破碎法。
常用爆破方法有:(1)光面爆破;(2)预裂爆破;(3)微差爆破;(4)定向爆破;(5)洞室爆破。
4.填石路基填筑方法:竖向填筑法(倾填法)、分层压实法(碾压法)、冲击压实法、强力夯实法(1)四级施工台阶是:在路基面以下0.5m为第1级台阶,0.5~1.5m为第2级台阶,1.5~3.0m为第3级台阶,3.0m以下为第4级台阶。
(2)四个作业区段是:填石区段、平整区段、碾压区段、检验区段。
(3)八道工艺流程是:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。
5.填方路基施工路基填料的选择(1)强风化石料、崩解性岩石和盐化岩石不得直接用于路堤填筑;膨胀岩石、易溶性岩石不宜直接填筑路堤。
(2)泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,不得直接用于填筑路基;(3)液限大于50%、塑性指数大于26、含水率不适宜直接压实的细粒土,不得直接作为路堤填料。
(4)粉质土不宜直接填筑于路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤。
(5)用湿黏土、红黏土和中、弱膨胀土作为填料直接填筑时,应符合:不得作为二级及二级以上公路路床、零填及挖方路基0~0.80m范围内的填料;不得作为三、四级公路上路床、零填及挖方路基0~0.30m范围内的填料。
6.填土路堤(工艺流程图)一、填筑前基底处理及检测1.稳定斜坡(横坡)上地基表层处理【注意台阶】2.高速、一级和二级公路基底的压实度(重型)不应小于90%;三、四级公路不应小于85%。

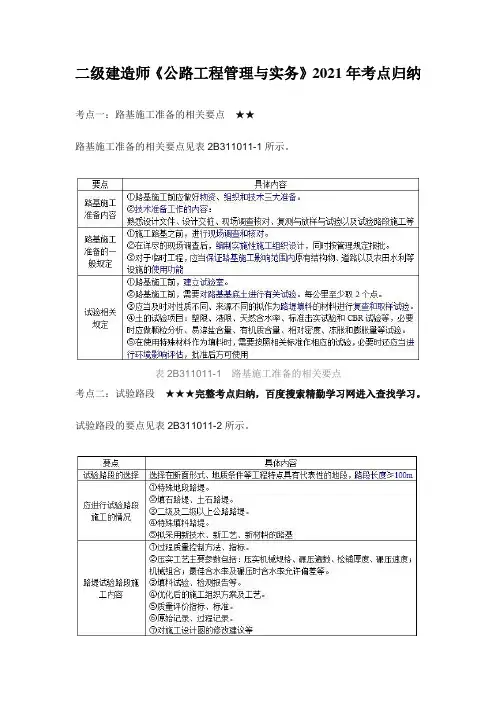

二级建造师《公路工程管理与实务》2021年考点归纳考点一:路基施工准备的相关要点★★
路基施工准备的相关要点见表2B311011-1所示。
表2B311011-1路基施工准备的相关要点
考点二:试验路段★★★完整考点归纳,百度搜索精勤学习网进入查找学习。
试验路段的要点见表2B311011-2所示。
表2B311011-2试验路段的要点
考点三:场地清理★★
场地清理的相关规定如下:
(1)公路用地范围内原有构造物,需要按照其设计要求进行处理。
(2)二级及二级以上公路路堤和填方高度<1m的公路路堤,需要将路基基底范围内的树根全部挖除,同时并将坑穴填平夯实;
(3)对于填方高度>1m的二级以下公路路堤,可以保留树根,但是根部不能露出地面。
取土坑范围内的树根需要全部挖除。
(4)应当对路幅范围内、取土坑的原地面表层表土、腐殖土、草皮等进行清理,填方地段还需要按照设计要求整平压实。
2B311012原地基处理要求
考点一:土质路堤地基表层处理要求★★★★
土质路堤地基表层处理要求见表2B311012-1所示。
表2B311012-1土质路堤地基表层处理要求
考点二:填石路堤基底处理要求★★
(1)除了满足土质路堤地基表层处理要求之外,承载力还需要满足设计要求。
(2)在非岩石地基上,填筑填石路堤前,应按照设计要求设过渡层。
2B311013挖方路基施工
考点一:土质路堑施工技术★★★★
1路堑施工工艺流程(见图2B311013-1)
图2B311013-1土质路堑施工工艺流程图
2土质路堑开挖方法(见表2B311013-1)。

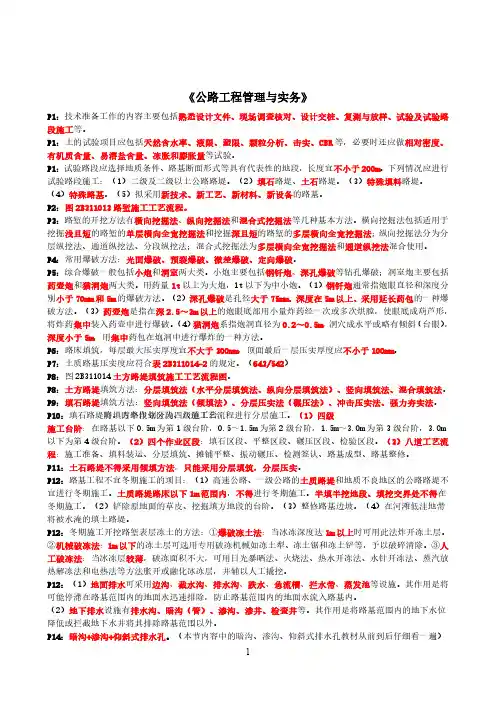

2021年二建《公路》考前必背知识点汇总1.土的试验项目包括天然含水率、液限、塑限、标准击实试验、CBR试验等。
2.压实工艺主要参数有:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率允许偏差等。
3.二级及二级以上公路路堤和填方高度小于1m的公路路堤,应将路基基底范围内的树根全部挖除并将坑穴填平夯实;填方高度大于1M的二级以下公路路堤,可保留树根,但根部不能露出地面。
4.石质路堑施工技术(开挖方式):钻爆开挖、直接应用机械开挖、静态破碎法。
常用爆破方法有:(1)光面爆破;(2)预裂爆破;(3)微差爆破;(4)定向爆破;(5)洞室爆破。
5.路基填筑应水平分层、分段填筑、分层压实。
同一水平层路基的全宽应采用同一种填料,不得混合填筑。
每种填料的填筑层压实后的连续厚度不宜小于500MM。
6.路堤施工前,应先修筑试验路段,确定满足孔隙率标准的松铺厚度、压实机械型号及组合、压实速度及压实遍数、沉降差等参数。
7.雨期开挖路堑,当挖至路床顶面以上300~500MM时应停止开挖。
雨期开挖岩石路基,炮眼宜水平设置。
8.施工中为了确保路基稳定,减少路基工后沉降,对高路堤拓宽可采取粉喷桩、砂桩、塑料排水体、碎石桩等处理措施,并配合填筑轻型材料。
在高路堤的处治过程中,不宜单独采用只适合于浅层处治以及路基填土较低等情况的换填砂石或加固土处治。
9.边坡坡面防护措施:(1)植物防护:植草与喷播植草、铺草皮、种植灌木、喷混植生。
(2)骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草。
(3)工程防护:喷护、挂网喷护、干砌片石护坡、浆砌片石护坡、护面墙。
沿河路基防护:土工膜袋、石笼防护、浸水挡土墙、抛石防护、丁坝、顺坝。
10.支挡构筑物:重力式挡土墙、石笼式挡土墙、悬臂式挡土墙、锚杆挡土墙、加筋土挡土墙等。
粒料基层(底基层)包括嵌锁型和级配型两种,嵌锁型包括泥结碎石、泥灰结碎石、填隙碎石等。
123)沉管宜在设计高程留振10s4)成桩过程中,每个台班应做不少于一组(3个)试块(边长150mm54.锚杆挡土墙施工砂浆锚杆安装后,不得敲击、摇动。
普通砂浆锚杆在3d 内,早强砂浆锚杆在12h 内,不得在杆体上5.无机结合料稳定基层对原材料的技术要求水泥及添加剂(1(2(36.(1(24d 。

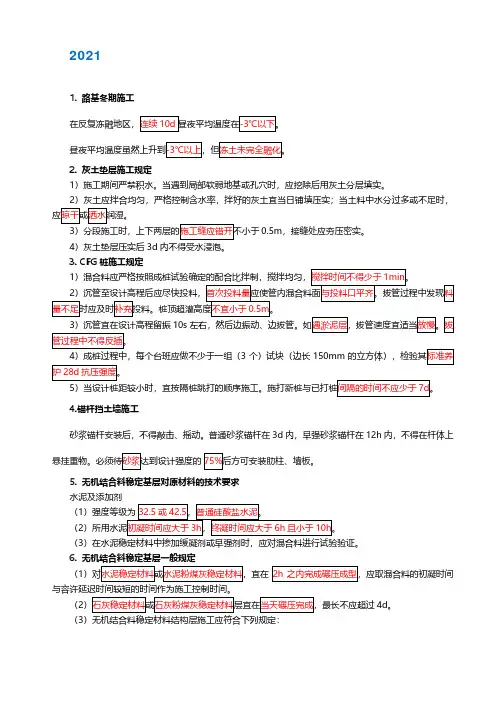

(32021年二级建造师《公路工程管理与实务》全书重要考点汇总1.路基冬期施工2.灰土垫层施工规定1)施工期间严禁积水。
当遇到局部软弱地基或孔穴时,应挖除后用灰土分层填实。
0.5m ,接缝处应夯压密实。
4)灰土垫层压实后3d 3.CFG 桩施工规定5℃以上,在有冰冻~30d 之前完成施工。
7.石灰稳定材料规定:8.无机结合料稳定材料层之间的处理(1闭交通。
(2)在上层施工前1~2h (39.(1)在沥青面层施工前1~2d(2(310.透层油施工注意事项上层施工,应尽早施工。
11.热拌沥青混合料面层施工准备(1(2各项技术指标等。
12.混凝土拌合物搅拌1.2.标定。
施工中应每13.混凝土振捣(小型机具施工)1.混凝土路面铺筑完成或软作抗滑构造完毕后立即开始养护。
机械摊铺的各种混凝土路面、桥面及搭2.7d 的14d ,低温天不宜小于21d 。
掺粉煤灰3.15.1.应先采用切缝机清除接缝中夹杂的砂石、凝结的泥浆等,再使用压力不小于0.5MPa 的压力水和压24h ,高温天宜为12h(1)路面内部排水系统中各项排水设施的泄水能力均应大于渗入路面结构内的水量,且下游排水设(218.钢筋存放19.且新浇筑混凝土与下层已浇采用其他品种水泥时不宜少于20.混凝土施工21.1.2.(1(2(3(1包人到期应支付给承包人的金额以及相应的支持性材料,(2)将进度应付款支付给承包人。
(3)监理工程师出具进度付款证书,不应视为监理工程师已同意、批准或接受了承包人完成的该部分工作。
23.1.3%。
3.作为止。
24.信用信息发布与管理(1(2)表彰奖励类良好行为信息、不良行为信息公布期限为满后系统自动解除公布,转为系统档案信息。
