静压桩施工组织设计1. 背景静压桩是一种常用于土木工程中的基础施工方法,通过将钢筋混凝土桩身逐渐压入地下,以达到加固地基的目的。
静压桩施工组织设计是确保施工过程顺利进行并保障施工质量的关键环节。
2. 设计目标•确保施工过程安全可控;•保证施工进度符合工程计划要求;•确保施工质量达到设计要求;•最大程度减少施工成本。
3. 施工准备工作3.1 场地布置在施工现场进行场地布置,确保施工平台稳定,周边环境安全。
### 3.2 机械设备准备好适用于静压桩施工的机械设备,包括桩基静力压桩机、钻孔机等。
### 3.3 材料准备准备好施工所需的桩身材料、混凝土、钢筋等。
4. 施工组织设计4.1 施工方案制定根据设计要求和现场情况制定详细的施工方案,包括施工工艺、工序、安全措施等。
### 4.2 人员分工明确各责任人员的职责和任务分工,确保施工过程中各环节有序进行。
### 4.3 安全措施制定安全操作规程,并落实到位,确保施工过程中安全第一。
### 4.4 质量控制建立施工质量控制体系,监督施工过程中的质量问题,及时解决。
5. 施工流程5.1 预处理进行钻孔准备工作,清除桩位周围障碍物。
### 5.2 桩基静力压桩采用桩基静力压桩机进行桩身压入地下,并达到设计要求的深度。
### 5.3 灌浆对已压入地下的桩身进行灌浆,保证桩身牢固。
###5.4 复核对已完成的静压桩进行质量检测,确保施工质量。
6. 施工风险和应对措施6.1 建筑场地限制在施工过程中,可能会受到建筑场地的限制,需要合理调整施工方案。
### 6.2 天气影响天气不良可能会影响施工进度,需及时调整施工计划。
### 6.3 机械设备故障机械设备故障会影响施工效率,需预留备用设备并及时维护。
### 6.4 安全隐患施工过程中存在安全隐患,需加强安全管理,确保施工安全。
7. 结束语通过本次静压桩施工组织设计,可以有效规划施工过程,保障施工质量和进度,确保工程顺利进行。

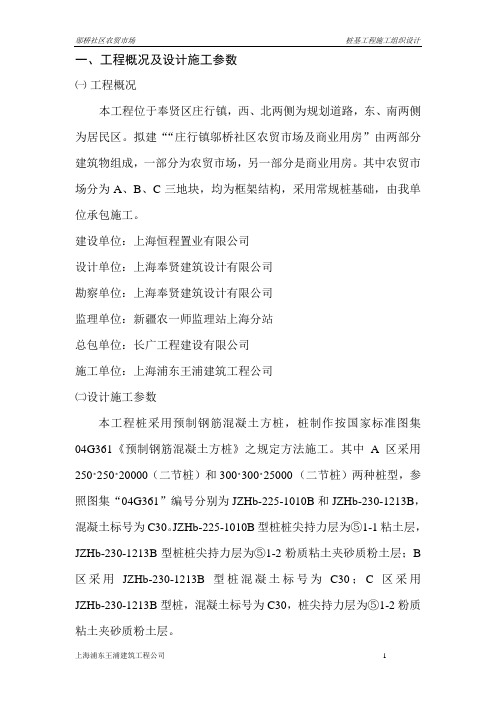

一、工程概况及设计施工参数㈠工程概况本工程位于奉贤区庄行镇,西、北两侧为规划道路,东、南两侧为居民区。
拟建““庄行镇邬桥社区农贸市场及商业用房”由两部分建筑物组成,一部分为农贸市场,另一部分是商业用房。
其中农贸市场分为A、B、C三地块,均为框架结构,采用常规桩基础,由我单位承包施工。
建设单位:上海恒程置业有限公司设计单位:上海奉贤建筑设计有限公司勘察单位:上海奉贤建筑设计有限公司监理单位:新疆农一师监理站上海分站总包单位:长广工程建设有限公司施工单位:上海浦东王浦建筑工程公司㈡设计施工参数本工程桩采用预制钢筋混凝土方桩,桩制作按国家标准图集04G361《预制钢筋混凝土方桩》之规定方法施工。
其中A区采用250٭250٭20000(二节桩)和300٭300٭25000(二节桩)两种桩型,参照图集“04G361”编号分别为JZHb-225-1010B和JZHb-230-1213B,混凝土标号为C30。
JZHb-225-1010B型桩桩尖持力层为⑤1-1粘土层,JZHb-230-1213B型桩桩尖持力层为⑤1-2粉质粘土夹砂质粉土层;B 区采用JZHb-230-1213B型桩混凝土标号为C30;C区采用JZHb-230-1213B型桩,混凝土标号为C30,桩尖持力层为⑤1-2粉质粘土夹砂质粉土层。
⒈设计桩规格、桩型农贸市场A区:250×250×(10000+10000)mm 桩型号:JZHb-250-1010B 300×300×(12000+13000)mm 桩型号:JZHb-230-1213B 农贸市场B区:300×300×(12000+13000)mm 桩型号:JZHb-230-1213B 农贸市场C区:300×300×(12000+13000)mm 桩型号:JZHb-230-1213B ⒉设计桩顶标高农贸市场A区:±0.000相当于绝对标高m桩顶标高:相对标高m相当于绝对标高m 农贸市场B区:±0.000相当于绝对标高m桩顶标高:相对标高m相当于绝对标高m 农贸市场C区:±0.000相当于绝对标高m桩顶标高:相对标高m相当于绝对标高m⒊桩数农贸市场A区:JZHb-225-1010B 105套131.25立方米。
桩基工程施工方案编制单位:目录1.总体概述 (4)1.1 概况 (4)1.1.1 工程概况 (4)1.1.3 设计要求 (4)1.2 主要施工方案 (5)1.2.1 管桩验收 (5)1.2.2 桩位放样 (6)1.2.3 压桩 (6)1.2.4 接桩 (7)1.2.5 压桩顺序 (8)2.劳动力、机械设备和材料投入计划 (8)2.1 劳动力投入计划 (8)2.1.1 施工现场管理人员配备 (8)2.1.2 劳动力投入计划 (9)2.2 机械进场计划 (9)2.3 材料进场计划 (9)3.施工进度计划和各阶段进度的保证措施 (9)3.1 施工进度计划 (9)3.2 各阶段进度的保证措施 (9)4.施工现场平面布置和临时设施、临时道路布置 (10)5.质量保证体系及质量保证措施 (10)25.1 施工组织措施 (10)5.2 质量保证体系 (13)5.3 质量管理措施 (13)5.4 质量验收程序 (14)6.施工安全保证措施 (15)6.1 安全施工管理网络 (15)6.2 施工安全保证措施 (15)6.3 安全演习及事故报告 (16)6.4 雨天施工措施 (16)7.现场文明施工措施 (16)8.环境保护措施 (17)9.团结协作,搞好施工 (18)10.工程完工后的工作 (18)10.1 桩基与土建单位的交接 (18)10.2 整理工程资料,编写竣工报告 (18)10.3 桩基工程竣工验收 (18)10.4 桩基工程竣工验收后的服务与回访 (19)静压管桩施工工艺流程图 (20)施工管理网络图 (21)质量管理体系网络图 (22)安全管理网络图 (23)表3.5 计划投入的主要施工机械设备表 (24)3表3.6 劳动力计划表 (25)1.总体概述1.1 概况1.1.1 工程概况其桩基础采用静压预应力管桩,管桩型号选用江苏省结构构件标准图集《先张法预应力混凝土管桩》质量标准:达到国家现行施工质量验收标准的合格规定。
静压桩施工方案一
一、前言
静压桩是一种常见的地基处理方法,通过在地面施加静载荷的方式,将桩尖部分沉入地下,从而提高地基承载能力。
本文将就静压桩的施工方案进行详细介绍。
二、施工前准备
1.确定施工区域,清理施工场地,确保周围环境无障碍物。
2.对施工场地进行勘测,确定桩的布设位置和数量。
3.准备静压桩机械设备,检查设备运行状态和工作性能。
三、施工步骤
1.打桩准备工作
–将静压桩机移至施工位置,调整机器位置和方向。
–将桩头与静压桩机连接好,确保连接牢固。
–启动静压桩机,进行试压,检查机器工作状态。
2.桩的下压过程
–将桩头轻轻压入地下,控制下压速度和力度。
–根据设计要求,逐渐加大下压力度,直至桩尖达到设计深度。
3.桩的保护和固定
–在桩头下方设置合适的保护层,保护桩身不受损伤。
–通过灌浆或其他方法,将桩身与周围土壤固定牢固。
四、施工注意事项
1.桩头与机器连接要牢固可靠,避免在施工过程中脱落或松动。
2.控制下压速度和力度,避免造成桩身变形或损坏。
3.桩身下沉过程中,及时检查桩的垂直度和位置,保持桩的垂直度。
4.桩下沉到设计要求深度后,要及时进行固定和保护,避免桩身受外部
力作用而移位或受损。
五、施工结束
1.施工结束后,对静压桩进行验收,确保桩的质量符合设计要求。
2.将施工场地清理整理,恢复原状。
3.做好施工记录和报告,留存施工资料。
通过本文对静压桩施工方案的详细介绍,相信读者能够更好地了解静压桩的施工过程与要点,确保施工质量与效率。
4.1工艺流程桩位测量放线→桩机行走定位→桩机调平→校核中心定位→吊下节桩→调整垂直度→压下节桩→吊上节桩→调整垂直度→焊接接拉→压下节桩→送桩至设计标高。
4.2施工工艺技术要求地层特征表4.2.1定位放线由建设单位所提供的坐标利用交会法引出基准点,所有的桩位均由基准点引出,并定期由专人校核该基准点的准确度。
4.2.2桩机定位、调平桩机定位通过大船行走油缸和小船行走油缸的动作,作纵向和横向的行走,使压桩机行走定位,利用机座垂直支腿油缸,调整好压桩机的水平度。
4.2.3桩的起吊、就位与沉桩当预制桩的强度达到设计强度的100%,方可进行沉桩;沉桩时用纵横两方向的经纬仪调整垂直度,水准仪控制标高;如遇桩身发生较大幅度位移、倾斜,压入过程中桩身突然下沉或倾斜;桩顶砼破坏或压桩阻力剧变时应暂停压桩,会同设计院等有关单位研究处理后方可继续压桩。
4.2.4接桩接桩采用电焊接桩,焊条采用结422,接桩用角铁采用L75×8(50#厂房)L100 ×8(51#厂房)低碳角钢,40cm长。
焊接时预埋铁件表面应保持清洁,上、下节桩之间的间隙应用铁片垫实垫牢,焊缝应饱满,为减少焊接变形,应采用对角跳焊。
送桩器截面为400×400mm,长8m,送桩时应保持送桩器垂直,送桩快至标高时应缓压,严防超压。
4.2.6终止压桩的控制原则①控制桩顶标高达到设计要求。
50#厂房,桩顶标高为-2.2m,桩底标高为-31.2m,(其中124-129桩顶标高-2.9m,桩底标高-31.9m,175-180号桩顶标高-2.55m,桩底标高-31.55m),51#厂房桩顶标高-1.9m,桩底标高-30.9m( 其中39-43及98-105号桩顶标高-2.7m,桩底标高-31.7m)。
②当遇地下障碍物等特殊情况无法控制标高时,在经甲方代表及现场监理代表同意后,控制沉桩阻力为达到两倍的单桩设计承载力即可终止压入。
五、施工进度计划为保质、保量完成施工任务,我公司做了充分的施工准备,10月24日前完成防震沟的开挖,铺设好打桩场地,10月26日前铺设场内运输道路,接通施工用电,10月28日桩机进场调试组装完毕,10月29日-3日试压桩,1月31日正式开工。
罗店新镇地块商品住宅项目桩基工程施工组织设计二○一六年九月四日目录第一部分、工程概况 (3)1.1 一般概况 (3)1.2 场地工程地质条件 (4)1.3 施工组织设计编制依据 (4)第二部分、施工部署 (6)2.1 工程施工目标 (6)2.2 施工总体流程安排 (6)2.3 施工现场布置 (6)2.4 工程施工进度计划 (7)2.5 主要施工机械设备配备计划 (7)2.6 劳动力配备计划 (7)2.7 主要材料配备及进场计划 (8)2.8 项目部管理人员配置 (8)第三部分、主要施工方案 (10)3.1 静压预制桩施工方案 (10)3.2 施工临时用水用电方案 (23)第四部分、相关保证措施 (25)4.1 施工进度保证措施 (25)4.2 工程质量保证措施 (26)4.3 安全生产保证措施 (29)4.4 文明施工保证措施 (32)4.5 周围环境保护措施 (34)4.6 成品保护措施 (36)4.7 工程管理、施工配合服务措施 (36)4.8 相关单位协调配合措施 (37)4.9 项目售后服务 (38)4.10 施工应急措施 (39)附件:1、施工进度计划表2、施工平面布置图3、主要劳动力使用计划表4、项目组织管理机构情况表5、项目经理简历表、项目部主要人员简历表及证书第一部分、工程概况1.1 一般概况罗店新镇地块商品住宅项目桩基工程位于上海宝山罗店新镇抚远路一侧,包括联排16#,17#,19#,20#,22#,23#,25~38#楼,计20栋;合院53~57#楼,计5栋;类独栋62~65#楼,计4楼,合计29栋楼的桩基工程。
二期总建筑面积为54776.39平方米,其中地上建筑面积为28523.01平方米,地下建筑面积为26253.38平方米。
建设单位为上海远鑫置业有限公司,设计单位为上海正轶建筑设计有限公司,监理单位为上海三维工程建设咨询有限公司。
桩基采用PHC管桩,工程量根据招标文件,二期范围桩基数量为65317米,扣除一期桩基施工时已扩打部分3800米,实际本次二期桩基招标数量为61517米,其中PHC-400-AB-95管桩61471米,PHC-400-B-95管桩46米。
桩基(静压桩)施工方案一、项目背景桩基(静压桩)施工是建筑工程中常见的基础工程方法之一。
其施工方案的科学性和合理性对于工程的质量和进度起着至关重要的作用。
二、施工前准备1.对施工场地进行勘察,确定地质情况和承载力等重要参数。
2.准备施工所需的设备和工具,包括静压桩设备、吊机、钢筋等。
3.制定详细的施工计划,确保施工按照计划有序进行。
三、施工工艺1. 桩基施工准备阶段在施工前,需要进行场地清理、测量、打桩位置标志等准备工作,确保施工顺利进行。
2. 钢筋笼制作根据设计要求,制作合适长度和直径的钢筋笼,保证钢筋的品质和数量符合要求。
3. 钻孔选取合适的静压桩设备,按照设计要求进行孔位钻制,确保孔径和深度符合要求。
4. 静压桩施工将钢筋笼放入桩孔中,并通过静压桩设备将混凝土压入桩孔,直至达到设计标高。
5. 钢筋连接静压桩施工完成后,需要对钢筋进行连接,确保桩体的整体性和稳定性。
四、质量控制1.施工过程中要严格按照设计图纸和规范要求进行操作,确保施工质量符合标准。
2.桩基的沉桩度应该在设计范围内,否则需要及时调整施工方案。
3.对于施工中出现的质量问题要及时处理,确保施工质量达标。
五、安全措施1.施工现场要做好安全防护工作,建立完善的安全管理制度。
2.严格执行安全操作规程,做好作业人员的安全教育培训。
3.检查施工设备的安全状况,确保施工过程中不发生安全事故。
六、总结通过本文桩基(静压桩)施工方案的详细介绍,我们可以看到科学的施工方案对工程质量和安全起着至关重要的作用。
只有合理的施工规划和严格的质量控制,才能保证工程的顺利进行和质量可靠。
在实际施工中,我们需要根据具体情况不断总结经验,不断优化施工方案,提高施工效率和质量。
祝各位施工顺利,工程安全!。
某工程静压桩施工组织设计一、项目概况本工程是建筑工程的地基处理工程,需要进行静压桩施工。
静压桩是一种常见的地基处理方法,可以提高地基的稳定性和承载能力。
二、施工目标1.按照设计要求施工,确保静压桩的质量和强度;2.保证施工效率,优化施工进度;3.确保施工安全,防止事故发生。
三、施工方案1.预制桩材料的准备根据设计要求,选用符合标准的预制桩材料,并对材料进行检查,确保质量合格。
2.预制桩的制作根据设计要求,进行预制桩的制作。
制作过程中要注意以下事项:-具体预制桩的制作数量,按照设计要求提前预留一定数量的桩头和长度的延伸量,确保施工过程中的需要;-使用专业的预制桩设备进行制作,确保制作过程的质量。
3.施工准备工作-设计施工计划和施工方案,明确施工的每个阶段和活动;-准备施工所需的机械设备、工具和安全设施,并进行检查和试运行,确保设备正常工作;-组织人员培训,确保施工人员熟悉施工方案和操作流程。
4.桩基坑的开挖根据设计要求和桩基坑的具体情况,进行桩基坑的开挖。
开挖过程中要注意以下事项:-清除坑底上的杂物和泥浆,保持坑底平整;-桩基坑的边坡需按照设计要求进行支护,确保坑壁的稳定。
5.预埋桩头的安装根据设计要求,在桩基坑的底部先进行预埋桩头的安装。
安装过程中要注意以下事项:-预埋桩头的位置和数量根据设计要求进行安装;-使用专用的设备进行预埋桩头的安装,确保安装的准确性和稳定性。
6.预制桩的沉桩根据设计要求和现场条件,进行预制桩的沉桩。
沉桩过程中要注意以下事项:-选择适当的沉桩方式,根据实际情况进行施工;-控制沉桩的速度和水平度,确保沉桩的稳定性。
7.验收和记录-对每根沉桩进行验收,判断桩的质量和强度是否符合设计要求;-对施工过程进行记录,包括每根桩的沉桩时间、沉桩深度、桩头高度等,以便后续施工和验收。
四、施工安全措施1.对施工现场进行安全检查,确保施工道路、施工区域和设备设施的安全性;2.进行施工人员的安全培训,确保施工人员熟悉施工操作规程和安全措施;3.安排专人负责现场安全管理,如设置警示标志、安全警戒线等;4.加强现场安全巡查,及时发现和处理安全隐患。
会议室桩基工程施工方案审核人:审批人:编制人:公司年月目录一、工程概况 (1)二、施工组织设计编写依据 (1)三、项目组织管理 (2)3.1、工程管理目标 (2)3.2、管理模式 (2)3.3、项目部人员组成 (2)四、静力压桩施工方案 (3)4.1、施工准备 (3)4.2、桩的验收、起吊、搬运及堆放等 (3)4.3、施工工艺 (4)五、施工进度计划技术组织措施 (7)六、主要机械设备供应计划 (7)七、工程质量的控制管理 (8)7.1、保证工程质量的技术措施 (8)7.2、静压管桩的质量控制 (8)八、安全生产技术组织措施 (12)九、环保健康文明施工技术组织措施及环境保护措施 (13)一、工程概况工程名称:桩基工程工程地址:西安市建设单位:陕西省设计单位:陕西省监理单位:陕西施工总包单位:公司施工分包单位:依据施工图纸设计,本工程地基处理采用静压高强砼预应力管桩,管顶标高-2.2m。
桩型采用《预应力混凝土管桩》(10G409)中PHC- AB400(95)24,总桩数为82根,单桩竖向承载力特征值不小于950KN,单桩竖向极限承载力不小于1900KN二、施工组织设计编写依据2.1、施工图设计桩位平面布置图;2.2、《地基与基础工程施工及验收规范》(GB50202—2002);2.3、《建筑桩基技术规范》(JGJ94-2008);2.4、《建筑工程质量检验评定标准》(GB50300-2013);2.5、《工程测量规范》(GB50026-2007);2.6、《预制预应力混凝土管桩》(GBJT08-92-2000);2.7、国家及西安市颁布的安全操作规程及文明施工规定;2.8、场地及其周围环境实际情况;2.9、《预应力混凝土管桩》(10G409)。
三、项目组织管理3.1、工程管理目标质量:工程质量符合《建筑工程施工质量验收统一标准》的规定,确保分项工程合格率达100%,,争创优质工程。
安全:杜绝重大事故和伤亡事故,一般事故率控制在3‰以内,杜绝机械和火灾事故的发生,确保安全达标。
静压预制混凝土管桩打桩施工方案一、编制依照:依照国家标准《预应力钢筋混凝土管桩施工技术规程》YBJ235-98《预应力钢筋混凝土管桩施工技术规程》 DBJ15-98《建筑地基基础施工及查收规程》DBJ15-201-91 《国事安全法》,《安全生产条例》,基础平面图及地质资料。
为保证本桩基础工程施工质量及施工安全,保证工程顺利达成,编制本方案。
二、工程大概(一)工程项目结构特点、地理地址:本工程位于,工程名称为;由兴建;设计单位:施工单位:基础采用静力压预应力 PHCΦ300-AB 型管桩。
总桩数为根,依照地质资料设计有效桩长约7-23 米左右,工程约 1600 米左右,设计单桩竖向承载为600KN;我公司依照现场本质情况及周边特别环境,计划进一台静力全液压压桩机施工,机型号ZYJ-500 型;该台桩机拥有坟桩速度快,质量高等到优点,计划每天达成20 根桩。
(二)地质条件依照钻探揭穿所得的地质资料,经综合整理,可将场区地层按分种类由上至下划分为:(1)人工填土层;(2)粉质粘土;(3)全风化砂砾岩;(4)强风化砂砾岩层详细详阅《岩土工程勘探报告》。
(三)施工场所条件:由甲方供应施工场所地耐力承载力为13T/ ㎡,电源按130KW 供应到施工场所内,道路圆满后三通一平已基本达成。
三、设计要求(1)本工程采用高强预应力PHCΦ300-70AB 型。
(2)设计桩长依照地质资料暂定为H=7-23M 。
(3)设计桩端持力层为强风化砂砾,岩层。
(4)正式施工前必定先压试验桩,其数量很多于 2 根以确定其贯入度及桩长,并校验桩机设备设备工艺及技术措施可否切合要求。
(5)保证桩的纵横双向垂直念想不得高出0.5%。
控制施压速度,一般不宜高出2m/min 。
(6)压桩应连续进行,同一根桩的中间间歇时间不宜高出半小时。
(7)设计单桩竖向承载为600KN,终压力 1500-1800KN 。
(8)焊好桩接头应自然冷却时间不宜小于8min 严禁用水冷却或焊好即打。
一、工程概况及设计施工参数㈠工程概况本工程位于奉贤区庄行镇,西、北两侧为规划道路,东、南两侧为居民区。
拟建““庄行镇邬桥社区农贸市场及商业用房”由两部分建筑物组成,一部分为农贸市场,另一部分是商业用房。
其中农贸市场分为A、B、C三地块,均为框架结构,采用常规桩基础,由我单位承包施工。
建设单位:上海恒程置业有限公司设计单位:上海奉贤建筑设计有限公司勘察单位:上海奉贤建筑设计有限公司监理单位:新疆农一师监理站上海分站总包单位:长广工程建设有限公司施工单位:上海浦东王浦建筑工程公司㈡设计施工参数本工程桩采用预制钢筋混凝土方桩,桩制作按国家标准图集04G361《预制钢筋混凝土方桩》之规定方法施工。
其中A区采用250٭250٭20000(二节桩)和300٭300٭25000(二节桩)两种桩型,参照图集“04G361”编号分别为JZHb-225-1010B和JZHb-230-1213B,混凝土标号为C30。
JZHb-225-1010B型桩桩尖持力层为⑤1-1粘土层,JZHb-230-1213B型桩桩尖持力层为⑤1-2粉质粘土夹砂质粉土层;B 区采用JZHb-230-1213B型桩混凝土标号为C30;C区采用JZHb-230-1213B型桩,混凝土标号为C30,桩尖持力层为⑤1-2粉质粘土夹砂质粉土层。
⒈设计桩规格、桩型农贸市场A区:250×250×(10000+10000)mm 桩型号:JZHb-250-1010B 300×300×(12000+13000)mm 桩型号:JZHb-230-1213B 农贸市场B区:300×300×(12000+13000)mm 桩型号:JZHb-230-1213B 农贸市场C区:300×300×(12000+13000)mm 桩型号:JZHb-230-1213B ⒉设计桩顶标高农贸市场A区:±0.000相当于绝对标高m桩顶标高:相对标高m相当于绝对标高m 农贸市场B区:±0.000相当于绝对标高m桩顶标高:相对标高m相当于绝对标高m 农贸市场C区:±0.000相当于绝对标高m桩顶标高:相对标高m相当于绝对标高m⒊桩数农贸市场A区:JZHb-225-1010B 105套131.25立方米。
JZHb-230-1213B 138套310.5 立方米。
农贸市场B区:JZHb-230-1213B 267套600.75立方米。
农贸市场C区:JZHb-230-1213B 311套699.75立方米。
共:工程桩821 套合:1742.25 立方米。
二、编制依据⒈上海市工程建设规范《地基基础设计规范》(DGJ08-11-99)⒉上海市工程建设规范《地基处理技术规范》(DGJ08-40-94)⒊行标《建筑桩基技术规范》(JGJ94-94)⒋国标《建筑地基基础工程施工质量验收规范》(GB50202-2002)⒌国标《钢筋焊接及验收规程》(JGJ18-2003)⒍《预制钢筋混凝土方桩》标准设计图集04G361。
⒎《上海市浦东新区机场镇二期动迁基地3号地块—岩土工程勘察报告》(2005-100) 。
⒏总平面图及各栋楼桩位平面布置图。
(05SJ044-00总施-02)三、工程地质概况㈠地形地貌拟建场区位于长江三角洲入海口,属滨海平原地貌类型,场区及周围均为坦荡平原地形。
地面标高在4.45~5.30m,场地平均标高一般为4.50 m。
㈡地基土构成根据勘探时现场土层鉴别、原位测试和土试验成果综合分析,本场地自地表至15.45m深度范围内所揭露的土层均为第四纪松散沉积物,按其成因可分为五层,其中第①、⑤、⑦层按其土性及土色差异又可分为若干亚层,本场地缺失上海统编第④、⑥层,整个场地在拟建物下的土层层面出露变化基本平缓。
具体分析如下:①1层为素填土,其结构较松散,以粘性土为主;①2为浜填土,含腐植物、有机质,呈流塑状,高压缩性,物理力学性质极差;②层粉质粘土,属中压缩性土,强度高,C k为22.0kpa,фk为23.5,承载力特征值100f a kpa;③层为淤泥质粉质粘土,含水量高,孔隙比大,压缩模量小,C k为13.3kpa,фk为14.0,承载力特征值67f a kpa;⑤1-1为粘土,属中~高压缩性土,C k为13.4kpa,фk为14.0,承载力特征值67f a kpa;⑤1-2为粉质粘土夹砂质粉土,状态软塑,层顶标高在-19.35~ -20.66m,土的物理力学性质较好,C k为15.8kpa,фk为18.5,中等韧性;⑦1为砂质粉土,土性较好,孔隙比较小,压缩模量较大,顶标高在-32.0~-35.72m,Ps平均值6.32MPa,其标准贯入击数N63.5平均为18.1击;⑦2为粉沙,土的物理力学性质较好,Ps平均值19.19MPa,N63.5平均为17.1击,C k为2.3kpa,фk为27.0,是桩基持力层的良好下卧层。
详细资料请见,上海奉贤建筑设计有限公司,《庄行镇邬桥社区农贸市场及商业用房工程—岩土工程勘察报告》场地施工条件⒈施工现场做到“三通一平”,场地开阔,应铺设施工便道,便于运桩到位施工,可在今后小区规划道路范围上铺设,东西向及南北向都应予以考虑。
⒉施工区域地上地下障碍物予以清除。
明浜及明塘需水抽干后,分层填实。
⒊场地内有较多暗浜处,淤泥应清除外运,再回填素粘土分层压实。
⒋根据压桩荷载大小,地基应可承受ZGP-80T静压桩机重量(总重50T/台)。
⒌甲方提供150KW电力和生活用水满足施工要求。
四、施工设备的选用因场地较为开阔,且场地暗浜、暗塘分布教多,据勘察报告,桩端进入第⑤1层粘土层,比贯入阻力Ps平均值为0.85MPa,为保证沉桩质量,考虑场地条件因素沉桩选用ZGP-80T、DD1.8T型静压桩机、DD-1.8T型锤击桩机进行施工。
五、沉桩施工对周围环境的影响及防护措施⒈沉桩施工对环境的影响大量、密集的挤土桩在沉入饱和软粘土地基过程中会产生较高的超静孔隙水压力,使沉桩区一定范围内的地表和深层土体发生水平、竖向位移,并可能导致已沉入的桩偏位、扰曲和上浮,给邻近原有建筑物和地下管线等造成损害。
⒉施工防护措施合理安排沉桩流程,原则上宜离保护对象由近向远处沉桩。
在场地空旷的条件下,宜先中央后四周,由里及外的顺序沉桩。
也可采用由一侧向单一方向进行。
沉桩流程根据周围管线、设计要求施工前上报监理等有关部门。
⒊建议考虑场地周边环境,北靠石码头河的沉桩施工,注意适当控制沉桩速率、防止沉桩施工对已有河道造成损坏及影响。
六、施工前的准备工作⒈由总包方清除沉桩施工场地内地上地下障碍物。
⒉沉桩施工场地内应没有大石块、砼块等影响沉桩质量的建筑垃圾。
⒊沉桩前提供场地、场周地下综合管线图,以便在沉桩前确定保护周围管线不受影响而造成不必要的损失。
⒋沉桩区域内应无明显积水,地势较低处设明沟排水。
⒌沉桩前由建设方提供控制线,建立测量控制网点,在场地上进行轴线放样并用白灰撒出。
⒍施工场地内有较大范围暗浜区域,应铺设渣土,以便桩机移位及防止下陷和桩的堆放。
七、静压(锤击)桩施工㈠测量放样、定桩位:⒈由业主或总包提供引测水准点标高。
⒉由总包提供建筑物轴线,基准点。
⒊检查校核准确无误后,经监理人员复核认可,即建立测量控制网与设立控制点,控制点宜设在施工场地附近不受沉桩影响的区域,一般设置在离沉桩区10m以外。
⒋根据建筑物轴线及角桩,按桩位布置图测放桩位,桩位中心用细钢筋(或竹片)当样桩,并用红漆作好标示。
⒌桩位测放精度应不大于20mm。
⒍桩位测放结束后,需经监理验收通过,方能进行下道工序施工。
㈡进场预制桩的堆放和验收⒈桩的堆放①堆桩场地应平整、坚实及排水畅通。
②听从沉桩施工人员的要求,堆放平整并尽量靠近沉桩区域以方便沉桩施工和加快沉桩进度。
③桩的堆放位置应满足施工规范要求,严禁超距离和偏心起吊。
④多层堆放时,每层间应设垫木,垫木应水平稳定,上下对齐。
⑤堆放层数一般不宜超过二层。
⒉桩的验收本工程施工的主要材料是钢筋混凝土预制方桩,因此做好桩身质量的验收与检验是保证施工质量的主要措施,施工现场应设专职人员对桩的质量进行验收与检验。
验桩时由专职人员及时向制桩单位索取桩的质量合格证明依据,按《建筑桩基技术规范》(JGJ94-94)、《建筑地基基础工程施工质量验收规范》(GB50202-2002、)及《预制钢筋混凝土方桩》04G361中有关规定进行检查与验收,验收时应有以下资料:①供应商资质证书、营业执照复印件;②成品桩质量证明书;③制桩材料(钢筋、水泥、粗骨料、细骨料)的质量证明书及材料检验报告;④钢筋隐蔽验收记录;⑤砼试块强度测试报告;⑥钢筋砼预制桩验收记录;⒊桩的外观质量检验由专职人员对桩的外观情况逐根或抽样检验,检验的主要内容与要求如下:①桩身是否有裂缝出现,表面裂缝长度不得超过边长的0.5倍,裂缝深度不得大于20mm,宽度不得大于0.20mm。
②横向裂缝长度不得超过桩边长的一半。
③检查桩头表面的平整度,检查时可用小锤轻击检查其严密程度和平整度。
④桩身表面蜂窝深度不得超过10mm,蜂窝面积不得超过桩表面积的0.5%。
⑤桩顶和桩尖不得有蜂窝、麻面、裂缝和掉角,以及不得有钢筋裸露现象。
⑥桩的实际长度是否满足设计长度。
注:对资料不全及质量检验不合格必须作退货及报废处理。
㈢沉桩施工工艺流程见附页“沉桩施工工艺流程图”㈣接桩接桩采用焊接法⒈焊接材料电焊条:型号E4303,牌号J422角钢:∠63×63×6mm l=340mm⒉桩接头节点必须满足设计和规范要求。
⒊焊接接桩时,先将四角点焊牢固,然后对角对称满焊焊接,并确保焊缝质量和设计尺寸。
㈤沉桩工序及质量控制⒈沉桩施工工序及要求①桩机就位:桩机就位后检查对中,用水平尺校平桩机底架。
②吊桩:桩的起吊应立直。
③对桩位时做到桩帽处、桩顶与桩尖三点在一直线上,以保证桩头及桩的垂直度。
④插桩:插桩时桩尖对准竹签桩的中心,其偏差不大于20mm。
⑤沉桩:沉桩过程中应用经纬仪控制及保持桩的垂直度,垂直度偏差不得大于0.5%。
⑥送桩:上节桩沉入地面后,接送桩器将桩沉入至设计桩顶标高,送桩器上应刻有标记,以便控制送桩深度。
⑦施工记录:沉桩全过程现场应有完整的记录,内容包括桩号、压力表读数(最后贯入度击数)以及实际送桩标高与设计桩顶标高正负差值、沉桩过程的异常情况等。
⑧桩的偏位要求:垂直轴线方向<50mm,沿轴线方向<70mm。
垂直高差≤±50 mm。
⒉遇下列情况应暂停沉桩,并及时与设计单位联系,研究处理解决办法①初压(打)时,桩身发生较大幅度的位移或倾斜;沉桩过程中,桩身突然下沉或倾斜。
②桩身破损或桩阻力剧变。
