输变电工程安全施工作业票模板(试行) 使用说明
- 格式:doc
- 大小:41.50 KB
- 文档页数:6

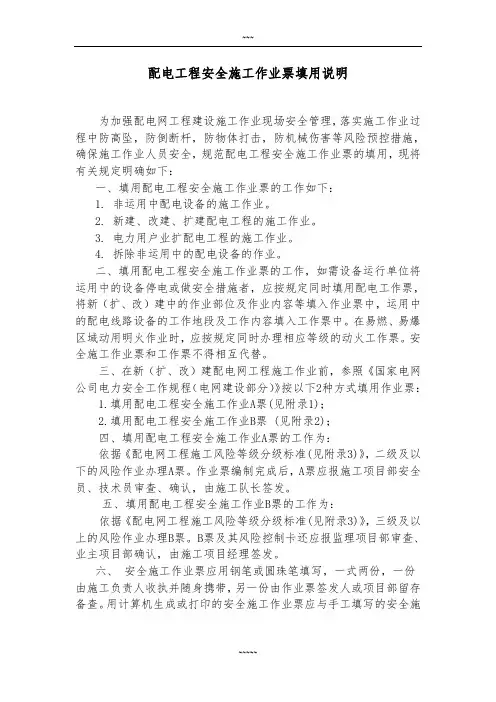

配电工程安全施工作业票填用说明为加强配电网工程建设施工作业现场安全管理,落实施工作业过程中防高坠,防倒断杆,防物体打击,防机械伤害等风险预控措施,确保施工作业人员安全,规范配电工程安全施工作业票的填用,现将有关规定明确如下:一、填用配电工程安全施工作业票的工作如下:1. 非运用中配电设备的施工作业。
2. 新建、改建、扩建配电工程的施工作业。
3. 电力用户业扩配电工程的施工作业。
4. 拆除非运用中的配电设备的作业。
二、填用配电工程安全施工作业票的工作,如需设备运行单位将运用中的设备停电或做安全措施者,应按规定同时填用配电工作票,将新(扩、改)建中的作业部位及作业内容等填入作业票中,运用中的配电线路设备的工作地段及工作内容填入工作票中。
在易燃、易爆区域动用明火作业时,应按规定同时办理相应等级的动火工作票。
安全施工作业票和工作票不得相互代替。
三、在新(扩、改)建配电网工程施工作业前,参照《国家电网公司电力安全工作规程(电网建设部分)》按以下2种方式填用作业票:1.填用配电工程安全施工作业A票(见附录1);2.填用配电工程安全施工作业B票 (见附录2);四、填用配电工程安全施工作业A票的工作为:依据《配电网工程施工风险等级分级标准(见附录3)》,二级及以下的风险作业办理A票。
作业票编制完成后,A票应报施工项目部安全员、技术员审查、确认,由施工队长签发。
五、填用配电工程安全施工作业B票的工作为:依据《配电网工程施工风险等级分级标准(见附录3)》,三级及以上的风险作业办理B票。
B票及其风险控制卡还应报监理项目部审查、业主项目部确认,由施工项目经理签发。
六、安全施工作业票应用钢笔或圆珠笔填写,一式两份,一份由施工负责人收执并随身携带,另一份由作业票签发人或项目部留存备查。
用计算机生成或打印的安全施工作业票应与手工填写的安全施工作业票格式一样,由作业票审核人、签发人审核无误,签名后方可执行。
七、作业票上的时间、工作地点、主要内容、主要风险等关键字不得涂改。

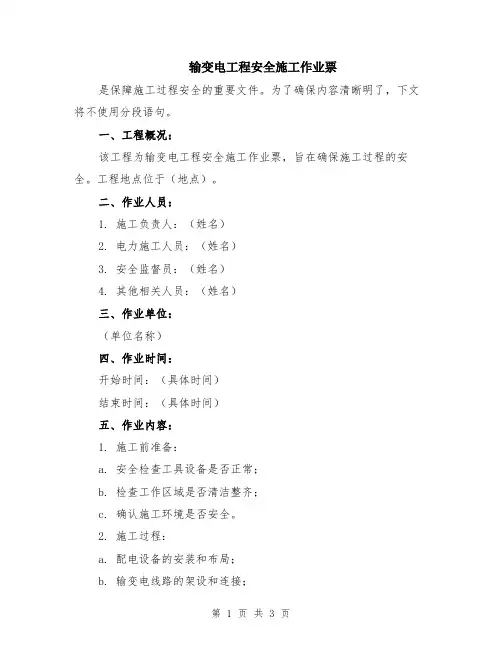

输变电工程安全施工作业票是保障施工过程安全的重要文件。
为了确保内容清晰明了,下文将不使用分段语句。
一、工程概况:该工程为输变电工程安全施工作业票,旨在确保施工过程的安全。
工程地点位于(地点)。
二、作业人员:1. 施工负责人:(姓名)2. 电力施工人员:(姓名)3. 安全监督员:(姓名)4. 其他相关人员:(姓名)三、作业单位:(单位名称)四、作业时间:开始时间:(具体时间)结束时间:(具体时间)五、作业内容:1. 施工前准备:a. 安全检查工具设备是否正常;b. 检查工作区域是否清洁整齐;c. 确认施工环境是否安全。
2. 施工过程:a. 配电设备的安装和布局;b. 输变电线路的架设和连接;c. 监测设备的安装和调试;d. 其他相关施工工作。
3. 施工后工作:a. 清理工作现场,确保周边环境整洁;b. 检查设备及线路连接是否牢固;c. 进行测试和调试,确保设备正常运行;d. 编制相关施工记录和报告。
六、安全要求:1. 作业人员必须佩戴个人防护用品,如安全帽、防护眼镜、防护手套等;2. 严格按照操作规程进行施工,并遵守相关安全标准;3. 施工现场必须设立明显的警示标志,确保周围人员的安全;4. 作业人员必须具备相关的电力安全知识和操作技能;5. 确保电源和电气设备与其他工具的正确连接;6. 进行施工前,必须对电气设备进行绝缘测试和压力测试,确保设备的安全性。
七、风险防范措施:1. 在施工过程中,禁止携带易燃易爆物品进入施工区;2. 严禁酒后施工,确保作业人员的身心状态良好;3. 施工现场必须保持良好的通风条件,防止空气污染和中毒事故发生;4. 确保现场设备和电源的安全接地,防止漏电和感电事故发生;5. 在高温天气施工时,必须做好防暑降温工作,确保作业人员不受高温伤害;6. 施工现场必须设立紧急救援通道,并配备相关急救设备。
八、安全事故处理:1. 若发生安全事故,立即采取紧急措施进行事故处理,并报告相关部门;2. 对安全事故进行调查和分析,推动改进施工安全措施;3. 对受伤人员进行及时救治和伤情评估。

输变电工程安全施工作业票管理办法输变电工程是电力系统中重要的一个环节,其涉及到高压电气设备,需要严格的安全管理。
工程施工作业票是施工管理中的重要文件,用于规范工程施工过程中的各项作业及安全管理。
本文将详细介绍输变电工程安全施工作业票管理办法。
1. 安全施工作业票的定义安全施工作业票是指在工程施工中,针对整个施工过程或其部分工序,根据有关的安全规范和标准要求,制定出的操作规程,用于监督、管理和控制施工作业中的安全风险。
2. 安全施工作业票的编制安全施工作业票编制是指将安全规程与施工规程进行整合并制定,便于现场工程施工人员理解,并确保作业的合理性和安全性。
编制安全施工作业票需要:•分析施工作业中可能出现的问题和安全风险;•确定适用的安全规范、标准、实施和监督方案;•编制施工作业详细规程、流程、要求和措施;•完成安全施工作业票书写、审批和备案工作;3. 安全施工作业票的范文以下是一份蓝桥输变电工程的安全施工作业票范本:安全施工作业票作业名称XXXX线路巡视养护施工单位某输变电有限公司作业地点XXXX线路作业时间XXXX年XX月XX日1. 作业内容1.巡视作业2. 作业人员1.巡视人员一名2.工作地点的负责人一名3. 风险管控措施1.巡视人员必须严格按照操作规程,检查路线的各个部分,发现任何存在的问题,并记录在记录表内。
2.工作地点的负责人要严格责任制,要求巡视人员必须服从他的命令和指示。
4. 安全注意事项1.巡视人员必须先进行身份确认,并在工作开始后,在巡视过程中必须保持通信状态,监督工作。
2.巡视人员必须穿戴好个人防护装备,确保自身安全。
5. 紧急事件应急处理方案1.出现突发情况时,应先确保自身安全,然后用紧急通道报告领导,并迅速采取应对措施。
6. 安全事件记录1.巡视人员要记录巡视的情况和发现的问题,应如实记录并于作业后报告领导。
2.情况记录完毕后,应及时提交给主管领导审核,并保存备份。
4. 安全施工作业票的审批和备案施工单位制定的安全施工作业票,必须经过严格的审核批准,并进行备案。

输变电工程安全施工作业票是为了保障输变电工程施工过程中的安全而制定的一项重要文件。
作为施工单位必须遵守和执行的一份文件,它明确了施工工作的具体内容、施工工序、安全措施和责任等,以确保施工作业过程中的安全。
一、施工单位名称:(填写施工单位的名称,例如:XX施工公司)二、施工项目名称:(填写施工项目的名称,例如:输变电工程改造项目)三、工程地点:(填写工程的具体地点,例如:XX市XX 区)四、施工内容:(具体描述施工项目的内容,例如:引入新的变电设备,更换变压器等)五、施工日期:(填写施工工作开始和结束的日期)六、施工标准:(填写施工所遵守的相关标准和规范,例如:国家电网公司输变电工程施工规范等)七、施工工序安排:1. 准备工作:(描述施工前的准备工作,例如:拆除老设备,清理现场等)2. 施工流程:(描述施工工程的具体流程,例如:安装新设备,接线等)3. 完工验收:(描述施工完工后的验收工作,例如:检测设备是否正常运行等)八、安全措施:1. 安全防护措施:(详细描述施工过程中所采取的安全防护措施,例如:佩戴安全帽、护目镜等)2. 用电安全:(描述施工过程中用电时所需要注意的安全事项,例如:确保用电设备正常运行,防止漏电等)3. 施工现场安全:(描述施工现场的安全管理措施,例如:设置警告标识,限制非施工人员进入施工区域等)4. 火灾防范:(描述施工现场的火灾防范措施,例如:使用防火材料,设置灭火器等)5. 紧急事故处理:(描述施工过程中紧急事故的处理措施,例如:设置应急通道,配备急救设备等)九、责任分工:1. 项目经理:(填写项目经理的姓名和联系方式)2. 安全员:(填写安全员的姓名和联系方式)3. 施工人员:(填写施工人员的姓名和联系方式)4. 监理单位:(填写监理单位的名称、姓名和联系方式)十、施工单位确认:(施工单位负责人签字和日期)十一、监理单位确认:(监理单位负责人签字和日期)该作业票的编制应根据实际工程情况进行调整和补充,以保证施工作业的安全性和有效性。
输变电工程安全施工作业票模版【作业票模板】输变电工程安全施工一、工程概况1. 施工单位:2. 工程名称:3. 变电站名称或输电线路名称:4. 工程地点:5. 工程开始日期:6. 工程结束日期:二、施工内容及作业要求1. 施工内容:2. 作业要求:2.1 安装需要遵守哪些施工规范?2.2 施工中是否需要关闭电源?如是,具体操作步骤是什么?2.3 施工中是否需要使用特殊工具或设备?如是,有哪些特殊要求?2.4 施工过程中需要注意哪些安全事项?2.5 施工过程中需要注意哪些防护措施?2.6 施工完成后,需要进行哪些验收工作?三、施工安全措施1. 现场安全措施:1.1 确定施工现场的安全区域,设置临时警示标志;1.2 设置坚固的防护栏杆,防止人员误入危险区域;1.3 按照规定穿戴个人防护用具,如安全帽、安全鞋、防护手套等;1.4 起重机械使用时,按照规定设置操作区域,并配备专职操作人员;1.5 确保现场通风良好,防止有害气体积聚;1.6 设置防火设施,确保消防安全。
2. 电气安全措施:2.1 施工前对相关设备进行检查,确保无故障和安全隐患;2.2 在施工区域开展电气设备局部停电或全面停电,确保人员安全;2.3 进行接地和短路保护,防止电流过大造成人身伤害;2.4 使用正确的电气工具和设备,确保操作安全;2.5 施工结束后,恢复电力供应前进行必要的测试和检查。
四、物料及设备清单1. 所需物料清单:1.1 物料名称1:数量:1.2 物料名称2:数量:1.3 物料名称3:数量:2. 所需设备清单:2.1 设备名称1:数量:2.2 设备名称2:数量:2.3 设备名称3:数量:五、作业人员名单及工作安排1. 进场作业人员名单:1.1 姓名1:职务:1.2 姓名2:职务:1.3 姓名3:职务:2. 工作安排:2.1 作业人员1的工作安排:2.2 作业人员2的工作安排:2.3 作业人员3的工作安排:六、工程质量安全要求1. 施工过程中,要保证工程质量符合相关标准和规范;2. 施工期间,遵守环境保护要求,防止环境污染;3. 施工结束后,进行工程质量验收,确保工程质量合格。
附件1输变电工程安全施工作业票模板(试行)一、公共部分(B票1张) (1)1. 施工用电布设 (1)施工用电布设作业B票 (1)二、变电站土建工程(A票21张、B票12张) (5)1. 变电站桩基础施工 (5)变电站桩基础施工作业A票 (5)变电站桩基础施工作业B票 (8)2. 变电站混凝土基础工程 (12)变电站混凝土基础工程作业A票 (12)变电站混建筑工程作业B票 (16)3. 变电站主建筑物工程 (19)变电站混建筑工程作业A票 (19)4. 变电站防火墙工程 (23)变电站防火墙工程作业A票 (23)5. 变电站构支架安装工程(通用于起重机吊装相关作业) (27)变电站构支架安装工程作业B票 (27)6. 变电站电缆沟道工程 (32)变电站电缆沟道工程作业A票 (32)7. 变电站接地工程 (35)变电站接地网工程作业A票 (35)8. 变电站站区道路工程及围墙工程 (38)变电站站区道路工程施工作业A票 (38)变电站站区道路工程施工作业B票 (40)变电站围墙工程施工作业A票 (43)9. 变电站消防工程 (45)变电站消防工程作业A票 (45)10. 地下变电站土建施工 (48)地下变电站维护结构施工作业B票 (48)地下变电站深基坑开挖施工作业B票 (51)地下变电站主体结构施工作业B票 (54)11. 钢结构及相关施工 (57)钢结构彩板安装施工作业A票 (57)隔音降躁装置安装施工作业A票 (60)钢结构建筑物地基基础接地施工作业A票 (62)12. 直流换流站专属工程 (64)水池、基槽土方开挖施工作业A票 (64)水池、基槽土方开挖施工作业B票 (67)换流变广场及轨道广场施工作业A票 (70)阀厅钢结构吊装施工作业B票 (73)大面积防火墙(超长、超高)钢模板安装施工作业A票 (77)阀厅建筑物地上部分接地施工作业A票 (80)阀厅通风空调设备安装施工作业A票 (82)阀厅辅助设备安装调试工程施工作业A票 (85)接地极基坑土方开挖施工作业A票 (88)接地极基坑土方开挖施工作业B票 (92)13. 钢管脚手架工程 (95)钢管脚手架搭设施工作业A票 (95)钢管脚手架搭设施工作业B票 (98)脚手架拆除施工作业B票 (101)其他专用脚手架施工作业A票 (104)三、变电站电气工程(A票12张、B票14张) (106)1. 变电站变压器、电抗器安装 (106)变电站变压器、电抗器安装作业B票 (106)2. 变电站一次设备安装 (111)变电站断路器作业A票 (111)变电站隔离开关作业A票 (114)变电站管母线作业B票 (116)变电站母线桥作业A票 (119)变电站其他户外安装作业A票 (121)变电站软母线作业A票 (124)3. 变电站GIS组合电气安装 (127)变电站GIS组合电气安装作业A票 (127)4. 变电站二次系统 (130)变电站二次系统开关柜、屏安装作业A票 (130)变电站二次系统电缆敷设及二次接线作业A票 (133)5. 变电站改扩建工程 (136)土建间隔扩建施工作业B票 (136)邻近带电作业B票 (139)二次盘柜安装施工作业B票 (142)运行盘柜上二次接线施工作业B票 (145)二次接入带电系统施工作业B票 (148)6. 地下变电站电气安装施工 (151)地下变电站设备安装作业B票 (151)7. 换流站电气安装 (155)阀组模块、阀式避雷器及阀冷却设备安装施工作业A票 (155)干式平波电抗器安装施工作业B票 (158)换流变压器安装工程施工作业B票 (161)牵引就位施工作业B票 (165)直流场设备安装施工作业A票 (168)直流穿墙套管安装施工作业B票 (170)8. 变电站工程电气试验调试 (173)一次电气设备调试作业A票 (173)一次电气设备试验作业B票 (176)系统调试作业B票 (180)9. 投产送电 (183)投产送电作业A票 (183)四、架空线路工程(A票16张、B票17张) (185)1. 线路复测 (185)复桩定位山区及森林线路作业A票 (185)复桩定位复杂地形作业A票 (187)2. 土石方工程 (189)基坑人工开挖施工作业A票 (189)基坑人工开挖施工作业B票 (191)机械开挖施工作业A票 (194)掏挖基础施工作业B票 (196)岩石基础施工作业B票 (199)特殊基坑基础施工作业B票 (203)水坑、沼泽地基坑开挖作业A票 (206)冻土基坑开挖作业A票 (208)机械冲、钻孔灌注桩基础作业A票 (210)锚杆基础作业A票 (212)人工挖孔桩基础施工作业B票 (214)高压旋喷桩基础施工作业A票 (217)3. 钢筋工程 (219)钢筋加工作业A票 (219)4. 基础施工 (222)人力运输作业A票 (222)机动车运输作业A票 (224)畜力运输作业A票 (226)水上运输作业A票 (228)索道运输作业B票 (230)混凝土基础作业A票 (233)5. 杆塔施工 (236)人力运输作业A票 (236)机动车运输作业A票 (238)畜力运输作业A票 (240)索道运输作业B票 (242)船舶运输施工作业B票 (245)水泥杆、钢管杆组立施工作业B票 (248)浮抱杆分解组立铁塔施工作业B票 (251)整体立塔(杆)施工作业B票 (254)落地通天抱杆分解吊装组立铁塔施工作业B票 (257)全倒装分解组立、起重机吊装、高塔组立铁塔施工作业B票 (260)6. 架线施工 (263)跨越公路、铁路、航道作业B票 (263)跨越(或同塔)电力线架线施工作业B票 (267)架线施工作业B票 (271)附件安装施工作业B票 (276)7. 线路防护工程 (279)线路防护作业A票 (279)8.线路拆旧工程 (281)线路拆旧施工作业B票 (281)五、电力沟道、隧道施工(A票10张、B票4张) (284)1. 明开沟道施工 (284)明开隧道沟槽开挖施工作业B票 (284)明开隧道主体结构施工A票 (287)明开隧道附属工程施工A票 (289)明开隧道沟槽回填施工A票 (291)2. 浅埋暗挖隧道施工 (293)龙门架安装、拆除施工作业B票 (293)浅埋暗挖隧道竖井开挖施工A票 (296)浅埋暗挖隧道围岩土加固施工A票 (298)浅埋暗挖隧道支护开挖工作业B票 (300)浅埋暗挖隧道施工竖井、隧道防水作业施工A票 (303)浅埋暗挖隧道施工附属工程施工A票 (305)浅埋暗挖隧道施工竖井回填A票 (307)3. 盾构隧道施工 (309)盾构隧道施工作业B票 (309)盾构隧道施工附属工程施工作业A票 (315)机械设备维护作业A票 (317)七、电缆线路工程(A票4张、B票2张) (319)1. 电缆敷设施工 (319)电缆敷设工程施工作业A票 (319)2. 电缆附件安装施工 (322)电缆附件安装工程施工作业A票 (322)3. 电缆试验 (325)电缆外护套试验工程施工作业A票 (325)电缆绝缘耐压试验作业B票 (327)4. 电缆停、发电施工 (330)电缆停电切改作业B票 (330)电缆核相施工作业A票 (333)附件:每日执行情况记录表 (335)一、公共部分(B票1张)1. 施工用电布设施工用电布设作业B票容施工用电布设作业风险控制专项措施一、重点控制措施1.直埋敷设的电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线;需要三相五线制配电的电缆线路必须采用五芯电缆。

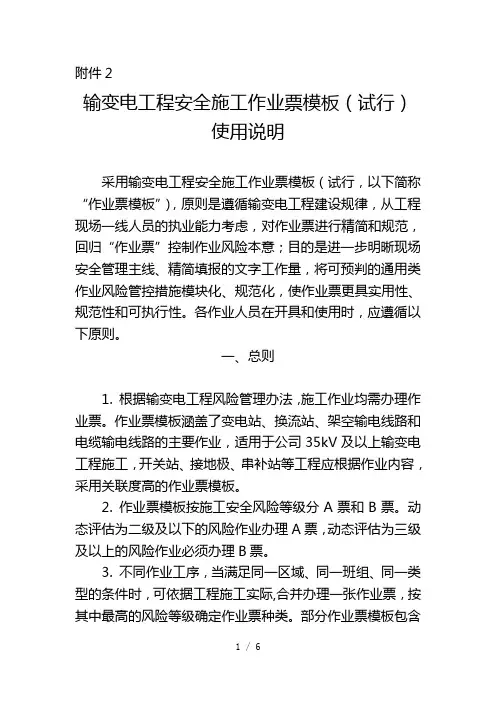

附件2输变电工程安全施工作业票模板(试行)使用说明采用输变电工程安全施工作业票模板(试行,以下简称“作业票模板”),原则是遵循输变电工程建设规律,从工程现场一线人员的执业能力考虑,对作业票进行精简和规范,回归“作业票”控制作业风险本意;目的是进一步明晰现场安全管理主线、精简填报的文字工作量,将可预判的通用类作业风险管控措施模块化、规范化,使作业票更具实用性、规范性和可执行性。
各作业人员在开具和使用时,应遵循以下原则。
一、总则1. 根据输变电工程风险管理办法,施工作业均需办理作业票。
作业票模板涵盖了变电站、换流站、架空输电线路和电缆输电线路的主要作业,适用于公司35kV及以上输变电工程施工,开关站、接地极、串补站等工程应根据作业内容,采用关联度高的作业票模板。
2. 作业票模板按施工安全风险等级分A票和B票。
动态评估为二级及以下的风险作业办理A票,动态评估为三级及以上的风险作业必须办理B票。
3. 不同作业工序,当满足同一区域、同一班组、同一类型的条件时,可依据工程施工实际,合并办理一张作业票,按其中最高的风险等级确定作业票种类。
部分作业票模板包含了较多类别的作业内容和控制措施,具体使用时应结合工程实际,删除无关的作业内容/类型、控制措施。
4. 作业票模板B票中包含着部分二级及以下风险作业,已包含相关控制措施,所以,所包含的二级及以下风险作业不再办理A票。
5. 每一作业票模板(A、B票)均包含了“作业必备条件及班前会检查”。
其中,作业票A票模板中的“作业过程风险预控措施及落实”是根据作业工序及内容编制的常规控制措施,另外提供了“现场变化情况及补充安全措施”,根据现场实际供使用者补充;作业票B票模板所附“风险控制卡”是根据作业工序及内容编制的常规控制措施,卡中包含“补充安全措施”,根据现场实际供使用者补充。
6. 作业票模板A票中涉及的作业内容,经风险动态评估后升级为三级及以上,则应办理B票,控制措施应对应风险变化原因对应制定。

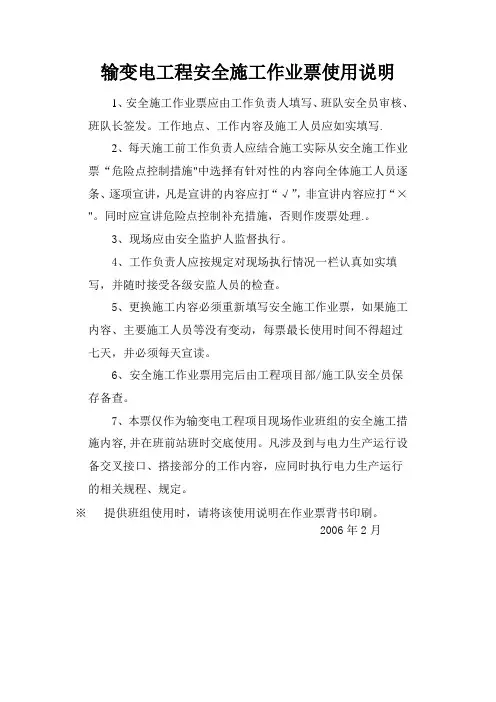

输变电工程安全施工作业票使用说明1、安全施工作业票应由工作负责人填写、班队安全员审核、班队长签发。
工作地点、工作内容及施工人员应如实填写.2、每天施工前工作负责人应结合施工实际从安全施工作业票“危险点控制措施"中选择有针对性的内容向全体施工人员逐条、逐项宣讲,凡是宣讲的内容应打“√”,非宣讲内容应打“×"。
同时应宣讲危险点控制补充措施,否则作废票处理.。
3、现场应由安全监护人监督执行。
4、工作负责人应按规定对现场执行情况一栏认真如实填写,并随时接受各级安监人员的检查。
5、更换施工内容必须重新填写安全施工作业票,如果施工内容、主要施工人员等没有变动,每票最长使用时间不得超过七天,并必须每天宣读。
6、安全施工作业票用完后由工程项目部/施工队安全员保存备查。
7、本票仅作为输变电工程项目现场作业班组的安全施工措施内容,并在班前站班时交底使用。
凡涉及到与电力生产运行设备交叉接口、搭接部分的工作内容,应同时执行电力生产运行的相关规程、规定。
※提供班组使用时,请将该使用说明在作业票背书印刷。
2006年2月变电工程安全施工作业票目录1. 临时用电安全施工作业票2. 构架吊装安全施工作业票3. 金属焊接、切割安全施工作业票4. 变压器运输安全施工作业票5。
变压器安装安全施工作业票6。
断路器安装安全施工作业票7. 蓄电池安装安全施工作业票8. 盘、柜安装安全施工作业票9. 瓷件设备安装安全施工作业票10。
软母线架设安全施工作业票11。
管母安装安全施工作业票12。
电缆敷设安全施工作业票13. 二次接线安全施工作业票14。
邻近带电安全施工作业票15。
交流耐压试验安全施工作业票16. 泄漏试验安全施工作业票17. 介损测量安全施工作业票18。
变压器试验安全施工作业票19。
断路器试验安全施工作业票20. 互感器试验安全施工作业票21. 直流屏检查安全施工作业票22。
保护元件调试安全施工作业票23。
附件3输变电工程施工作业票典型模板(2018版)使用说明输变电工程施工作业票典型模板(2018年版,以下简称“作业票”)是落实“深化基建队伍改革、强化施工安全管理”配套政策,从强化工程现场一线作业的必备条件、安全措施、技术要点、任务分工角度出发,对照《输变电工程施工现场关键点作业安全管控措施》要求,对2016版安全施工作业票进行补充和规范。
通过进一步明晰现场安全技术管理主线,精简填报的文字工作量,将成熟的作业风险安全管控措施模块化,同时提供结合工程实际补充填写相关措施及技术要点的空间,使作业票更具实用性、规范性和可执行性。
各作业人员在开具和使用时,应遵循以下原则。
一、总则1. 根据《输变电工程风险管理办法》,施工作业均需办理作业票。
作业票涵盖了变电站、换流站、架空输电线路、电缆输电线路和山地(水上)交通运输的主要作业,适用于公司35kV及以上输变电工程施工,开关站、接地极、串补站等工程作业内容。
2.新版作业票共计151张,其中:作业A 票76张(变电工程36张,架空线路工程22张,沟道、隧道施工13张,电缆线路工程5张);作业B 票74张(变电工程44张,架空线路工程21张,沟道、隧道施工7张,电缆线路工程2张);专业承包商通用作业票1张(未定义风险等级,据实填报),因专业承包商在变电工程较为普遍,所以该票纳入变电工程作业票模板的管理。
3. 不同作业工序,当满足同一区域、同一班组、同一类型的条件时,可依据工程施工实际,合并办理作业票,并按其中最高的风险等级确定作业票种类。
4. 经初勘复测后,风险等级为二级及以下的风险作业办理A票,三级及以上的风险作业办理B票。
作业票模板B 票中包含着部分二级及以下风险作业,已包含相关控制措施,不再重复办理A票。
5. 作业票(A、B票)包含了“作业必备条件”和“作业过程风险预控措施”,在内容上已根据作业工序及内容编制了模块化控制措施,其中的“现场风险复测变化情况及补充控制措施”,由工作负责人按照现场施工实际作业环境等现场勘察结果,进行补充填写。

输变电工程安全施工作业票范本
作业单位名称:(填写作业单位名称)
作业负责人:(填写作业负责人姓名)
施工日期:(填写施工日期)
施工地点:(填写施工地点)
施工作业类型:(填写施工作业类型,例如:架设输电线路、安装变电设备等)
施工作业内容:
(填写具体的施工作业内容和任务,包括所需的设备、材料和工具等)
作业人员及岗位:
(列出参与施工的人员姓名及其对应的岗位,例如:电工、钢筋工、泥水工等)
施工作业步骤:
(按照先后顺序,详细描述每个施工步骤,包括具体的操作方法和注意事项)
安全风险分析及防控措施:
(根据施工过程中可能存在的安全风险,进行分析并提出相应的预防和控制措施)
施工安全防护设施:
(根据施工作业类型,列出施工现场所必需的安全防护设施装置,例如:安全帽、防护手套、警示标牌、护栏等)
应急预案:
(根据施工过程中可能出现的应急情况,制定相应的应急预案,包括联系相关救援机构和采取的应急措施等)
施工现场责任人签字:日期:
作业单位负责人签字:日期:
(以上为作业票的模板范例,可以根据具体情况进行调整和完善)。
附件2
输变电工程安全施工作业票模板(试行)使用说明采用输变电工程安全施工作业票模板(试行,以下简称“作业票模板”),原则是遵循输变电工程建设规律,从工程现场一线人员的执业能力考虑,对作业票进行精简和规范,回归“作业票”控制作业风险本意;目的是进一步明晰现场安全管理主线、精简填报的文字工作量,将可预判的通用类作业风险管控措施模块化、规范化,使作业票更具实用性、规范性和可执行性。
各作业人员在开具和使用时,应遵循以下原则。
一、总则
1. 根据输变电工程风险管理办法,施工作业均需办理作业票。
作业票模板涵盖了变电站、换流站、架空输电线路和电缆输电线路的主要作业,适用于公司35kV及以上输变电工程施工,开关站、接地极、串补站等工程应根据作业内容,采用关联度高的作业票模板。
2. 作业票模板按施工安全风险等级分A票和B票。
动态评估为二级及以下的风险作业办理A票,动态评估为三级及以上的风险作业必须办理B票。
3. 不同作业工序,当满足同一区域、同一班组、同一类型的条件时,可依据工程施工实际,合并办理一张作业票,按其中最高的风险等级确定作业票种类。
部分作业票模板包含了较多类别的作业内容和控制措施,具体使用时应结合工程实际,删除无关的作业内容/类型、控制措施。
4. 作业票模板B票中包含着部分二级及以下风险作业,
已包含相关控制措施,所以,所包含的二级及以下风险作业不再办理A票。
5. 每一作业票模板(A、B票)均包含了“作业必备条件及班前会检查”。
其中,作业票A票模板中的“作业过程风险预控措施及落实”是根据作业工序及内容编制的常规控制措施,另外提供了“现场变化情况及补充安全措施”,根据现场实际供使用者补充;作业票B票模板所附“风险控制卡”是根据作业工序及内容编制的常规控制措施,卡中包含“补充安全措施”,根据现场实际供使用者补充。
6. 作业票模板A票中涉及的作业内容,经风险动态评估后升级为三级及以上,则应办理B票,控制措施应对应风险变化原因对应制定。
二、办理作业票
7. 办理作业票时,施工负责人选取相应的作业票模板,依据工程实际,进一步编辑、完善作业票信息,主要包括:作业的计划开始时间、工序及作业内容、作业部位、所执行方案名称和编号、参与作业的人员及分工、风险控制措施等。
如将多项作业合并开票,计划开始时间为最早一项作业开始的时间,工序及作业内容、作业部位应涵盖所有需开票的工作内容,所执行方案应包含每项作业内容对应的方案。
8. 作业票中的“具体分工(含特殊工种作业人员)”应包括工作负责人、安全监护人及特种作业人员、“其他施工人员”为具体配合人员。
“施工人数”应等于“具体分工(含特殊工种作业人员)”与“其他施工人员”的人数之和。
9. 除票面外,B票还包括两类附页,“一票一表”配套使用:
(1)风险控制卡,如涉及多个三级及以上风险作业,应配套选用多张风险控制卡,并由施工负责人按照现场施工实际作业环境等现场勘察结果,在风险控制卡后部的“补充安全措施”一栏中补充相关安全措施。
(2)每日执行情况记录表。
10. 作业票编制完成后,A票应报施工项目部安全员、技术员审查、确认,由施工队长签发;B票及其风险控制卡应报监理项目部审查、业主项目部确认,由施工项目经理签发。
11. 作业票签发完成后,应由签发人统一编号,具体编号规则参见图例,其中:
SZ为固定编号(即所有作业票编号均以SZ开头);
“S”代表施工,“Z”代表作业票;
“A”代表作业票种类,若为A票则编号为A,若为B 票则编号为B;
“D”代表作业票的最高风险等级,若最高风险等级为1级则编号为1,依此类推;
后缀为16位标段编码和4位流水号,标段编码应与基建管理系统保持一致(通过基建管理系统开票,会自动提取该编号),4位流水号以0001起始,按顺序逐次编号,最大编号为9999。
S Z - A D – XXXXXXXXXXXXXXXX - XXXX
流水编号(4位数字,0001~9999)
标段编码(16位编号,与系统一致)
最高风险等级(1,2,3,4)
作业票种类(A/B)
代表作业票
代表施工单位
示例:SZ-A2-1511UZ1350B10101-0001
表示此票是标段编码为1511UZ1350B10101标段的第一张作业票,其种类为作业A票,最高动态
风险等级为2级。
中途作废的作业票,仍需保留其编号,不可重复使用;
超过使用期限需要重新办理的作业票,其编号应在原票号基础上,增加后缀“-X”,X为1开始的流水号,代表该票是原作业票的续票。
12. 改扩建工程施工中,除办理作业票外,还应执行运行单位的管理要求,办理工作票(甲票或乙票)。
作业票和工作票的内容和安全措施应相匹配,不得前后矛盾。
三、使用作业票
13. 作业开始前,施工负责人要对作业人员进行全员安全风险交底,并组织作业人员在作业票“全员签名”一栏中进行手写签字确认。
14. 每天作业前,施工负责人或安全员要再次通过读票方式进行安全交底,对照“作业必备条件及班前会检查”栏中的16项内容进行检查。
作业过程中,按照作业流程,逐项确认风险控制措施落实,并随时检查有无变化。
对B票,本次新增了“每日执行情况记录表”,由施工负责人负责记录每天风险控制措施落实检查情况,确保落实到位后,在“项
目是否完整”和“结果是否满足要求”处进行确认,并注明检查人和检查日期后,方可开工,要求每日例行组织。
15. 作业过程中,如果主要作业人员、机械(机具)、环境等条件发生变化,应重新办理作业票,并根据实际情况,调整完善风险控制措施,重新交底。
16. 如果作业内容、安全措施、主要作业人员(安全监护人、工作负责人及特种作业人员)相同,虽作业地点不同(仅限于同一变电站的不同部位、同一架线段、电缆试验),仍可使用同一张作业票。
辅助作业人员发生变化时,应对新进人员进行补充交底。
17. 所有作业施工结束后,施工负责人在作业票中填写作业的实际开始时间和实际结束时间,将作业票留存作业班组备查。
如将多项作业合并开票,实际开始时间为最早一项作业实际开始的时间,实际结束时间为最后一项作业实际结束的时间。
18. 作业票最大使用期限为1个自然月(30天),超过1个月时,需重新办理、并重新交底。
四、基建管理系统应用要求
19. 基建管理系统已具备作业票编制与签发功能,对具备在线操作条件的工程现场,施工队伍通过系统完成作业票的编制与签发。
作业票签发后,施工负责人打印出纸质版,转入线下使用。
20. 作业过程中,仍需通过基建管理系统维护动态风险台账,及时记录每项风险作业的实际开始时间和实际结束时
间。
如将多项作业合并开票,每项作业的实际开始时间和实际结束时间需单独维护。
21. 所有作业施工结束后,施工负责人在基建管理系统中进行结票操作,过程中,可根据施工实际,补充填写退场人员和补充进场人员信息。
22. 对单独合同关系且未成立项目部的施工队伍(如电科院试验班组、火灾报警、监控设备厂商等),在进场前,监理项目部应对其进行培训和指导,明确相关责任人员,线下填报,报监理单位备案,方能进场作业。
