第六章金属结构工程
- 格式:ppt
- 大小:321.50 KB
- 文档页数:27
《山东省建筑工程消耗量定额》第六章金属结构工程定额内容1适用范围2 编制依据3项目设置的主要变化4目录CONTENTS目录CONTENTS工程量计算规则的主要变化6人工、材料、机械台班消耗量取定7定额说明的主要变化5定额使用中应注意的问题8一、定额内容本章共五节,第一节金属结构制作36个子目,第二节金属结构无损探伤检验7个子目,第三节金属结构除锈6个子目,第四节钢屋架、钢托架制作平台摊销4个子目,第五节金属结构安装29个子目,共82个子目。
二、适用范围本章定额适用于我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。
三、编制依据《山东省建筑工程消耗量定额》(2003年)(以下简称03定额);《山东省建筑工程量计算规则》(2003年);《山东省建筑工程消耗量定额》综合解释(2004年);《山东省建筑工程消耗量定额补充册》(2006年);《建设工程劳动定额》(建筑工程 LD/T72.1~11-2008);(以下简称08劳动定额) 《房屋建筑与装饰工程工程量计算规范》(GB50854-2013);三、编制依据《全国统一建筑工程基础定额》(土建 GJD-101-95);(以下简称95定额)《房屋建筑与装饰工程消耗量定额》(TY01-31-2015);《涂覆涂料前钢材表面处理表面清洁度的目视评定》(GBT 8923.1-2011);《钢结构工程施工质量验收规范》(GB50205-2001);其他省市有关定额及编制资料。
四、本章与03定额相比,项目设置的主要变化1.章节范围变化将03定额第十章中的金属结构安装内容纳入本章;按习惯顺序,将金属结构制作、金属结构探伤检验、金属结构除锈、金属结构平台摊销、金属结构安装分为五节。
2.定额项目变化近年来,随着科学技术的迅猛发展,施工技术和工艺水平也不断更新、提高,对于制作、安装同一类型金属构件工程消耗量的差异逐渐缩小,而一些新工艺在03定额中又没有对应子目。
因此,本次定额修编时将原03定额部分子目进行了合并,增编了部分新工艺子目,力求贴近实际、涵盖面广,下面就各节变化详细说明。

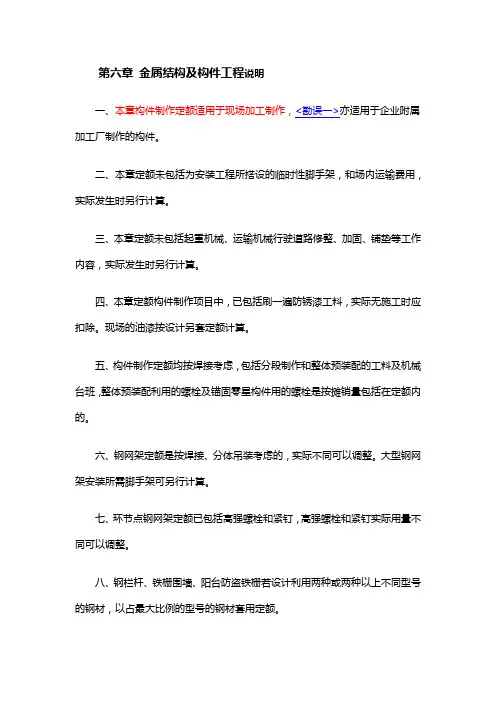

第六章金属结构及构件工程说明一、本章构件制作定额适用于现场加工制作,<勘误一>亦适用于企业附属加工厂制作的构件。
二、本章定额未包括为安装工程所搭设的临时性脚手架,和场内运输费用,实际发生时另行计算。
三、本章定额未包括起重机械、运输机械行驶道路修整、加固、铺垫等工作内容,实际发生时另行计算。
四、本章定额构件制作项目中,已包括刷一遍防锈漆工料,实际无施工时应扣除。
现场的油漆按设计另套定额计算。
五、构件制作定额均按焊接考虑,包括分段制作和整体预装配的工料及机械台班,整体预装配利用的螺栓及锚固零星构件用的螺栓是按摊销量包括在定额内的。
六、钢网架定额是按焊接、分体吊装考虑的,实际不同可以调整。
大型钢网架安装所需脚手架可另行计算。
七、环节点钢网架定额已包括高强螺栓和紧钉,高强螺栓和紧钉实际用量不同可以调整。
八、钢栏杆、铁栅围墙、阳台防盗铁栅若设计利用两种或两种以上不同型号的钢材,以占最大比例的型号的钢材套用定额。
九、钢构件安装定额所用螺栓按普通螺栓,如设计利用其他螺栓的,可以调整。
十、天窗挡风架、柱、侧挡风板、遮阳板、挡风雨板、支架均套用挡风架定额。
十一、钢柱安装在混凝土柱上,其人工、机械乘以系数。
十二、设计有要求金属超声波探伤或X光拍片的,按相应定额另行计算。
十三、梯子、平台制作定额的安装高度按离设计地面或楼面高5m之内考虑,如超过5m时,其定额人工、机械乘以下表系数:十四、金属构件的场外运输另列项目计算。
金属构件分为三类。
见下表:金属构件分类工程量计算规则一、钢构件按设计图示尺寸以质量计算。
不扣除孔眼、切边、切肢的质量,焊条、铆钉、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量计算,依附在钢构体上的型钢变量并入钢构件中。
二、压型钢板1.楼板:按设计图示尺寸以铺设水平投影面积计算,不扣除柱、垛及单个m2之内的孔洞所占面积;2.墙板:按设计图示尺寸以铺挂面积计算,不扣除单个之内的孔洞所占面积应扣除门窗洞口和单个以上孔洞所占面积,包角、包边、窗台泛水等不另增加面积。

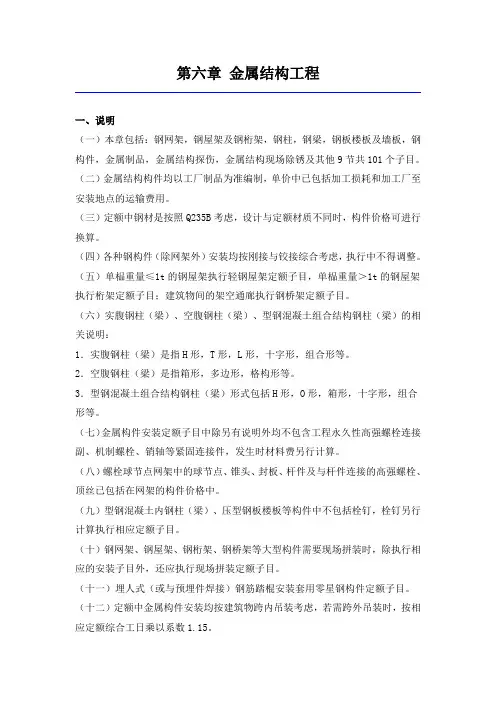

第六章金属结构工程一、说明(一)本章包括:钢网架,钢屋架及钢桁架,钢柱,钢梁,钢板楼板及墙板,钢构件,金属制品,金属结构探伤,金属结构现场除锈及其他9节共101个子目。
(二)金属结构构件均以工厂制品为准编制,单价中已包括加工损耗和加工厂至安装地点的运输费用。
(三)定额中钢材是按照Q235B考虑,设计与定额材质不同时,构件价格可进行换算。
(四)各种钢构件(除网架外)安装均按刚接与铰接综合考虑,执行中不得调整。
(五)单榀重量≤1t的钢屋架执行轻钢屋架定额子目,单榀重量>1t的钢屋架执行桁架定额子目;建筑物间的架空通廊执行钢桥架定额子目。
(六)实腹钢柱(梁)、空腹钢柱(梁)、型钢混凝土组合结构钢柱(梁)的相关说明:1.实腹钢柱(梁)是指H形,T形,L形,十字形,组合形等。
2.空腹钢柱(梁)是指箱形,多边形,格构形等。
3.型钢混凝土组合结构钢柱(梁)形式包括H形,O形,箱形,十字形,组合形等。
(七)金属构件安装定额子目中除另有说明外均不包含工程永久性高强螺栓连接副、机制螺栓、销轴等紧固连接件,发生时材料费另行计算。
(八)螺栓球节点网架中的球节点、锥头、封板、杆件及与杆件连接的高强螺栓、顶丝已包括在网架的构件价格中。
(九)型钢混凝土内钢柱(梁)、压型钢板楼板等构件中不包括栓钉,栓钉另行计算执行相应定额子目。
(十)钢网架、钢屋架、钢桁架、钢桥架等大型构件需要现场拼装时,除执行相应的安装子目外,还应执行现场拼装定额子目。
(十一)埋人式(或与预埋件焊接)钢筋踏棍安装套用零星钢构件定额子目。
(十二)定额中金属构件安装均按建筑物跨内吊装考虑,若需跨外吊装时,按相应定额综合工日乘以系数1.15。
(十三)定额中金属构件安装均按建筑物檐高≤25m考虑。
建筑物檐高>25m时,按照附表系数调整综合工日含量。
附表高层建筑综合工日调整表(十四)金属构件安装定额子目均不包括为安装构件所搭设的临时性脚手架、支撑、平台、爬梯、吊篮以及为构件安装所设置的吊环、吊耳等零部件,发生时另行计算。

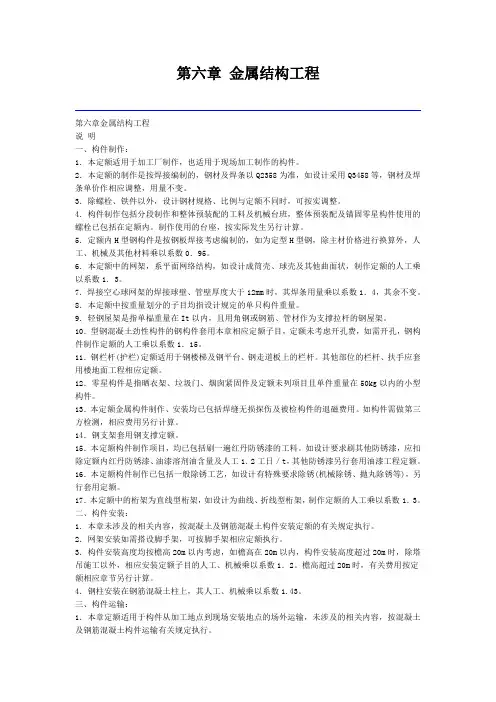

第六章金属结构工程说明一、金属结构制作、安装。

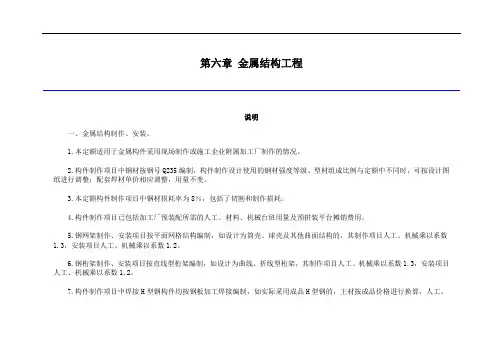

1.本定额适用于金属构件采用现场制作或施工企业附属加工厂制作的情况。
2.构件制作项目中钢材按钢号Q235编制,构件制作设计使用的钢材强度等级、型材组成比例与定额中不同时,可按设计图纸进行调整;配套焊材单价相应调整,用量不变。
3.本定额构件制作项目中钢材损耗率为8%,包括了切割和制作损耗。
4.构件制作项目已包括加工厂预装配所需的人工、材料、机械台班用量及预拼装平台摊销费用。
5.钢网架制作、安装项目按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构的,其制作项目人工、机械乘以系数1.3,安装项目人工、机械乘以系数1.2。
6.钢桁架制作、安装项目按直线型桁架编制,如设计为曲线、折线型桁架,其制作项目人工、机械乘以系数1.3,安装项目人工、机械乘以系数1.2。
7.构件制作项目中焊接H型钢构件均按钢板加工焊接编制,如实际采用成品H型钢的,主材按成品价格进行换算,人工、机械及除主材外的其他材料乘以系数0.6。
8.定额中圆(方)钢管构件按成品钢管编制,如实际采用钢板加工而成的,主材价格调整,加工费用另计。
9.构件制作按构件种类及截面形式不同套用相应项目,构件安装按构件种类及质量不同套用相应项目,构件安装项目中的质量指按设计图纸所确定的构件单元质量。
10.轻钢屋架是指单榀质量在1t以内,且用角钢或圆钢、管材作为支撑、拉杆的钢屋架。
11.实腹钢柱(梁)是指H形、箱形、T形、L形、十字形等,空腹钢柱是指格构形等。
12.制动梁、制动板、车挡套用钢吊车梁相应项目。
13.柱间、梁间、屋架间的H形或箱形支撑,套相应的钢柱或钢梁制作、安装项目;墙架柱、墙架梁和相配套连接杆件套用钢墙架相应项目。
14.型钢混凝土组合结构中的钢构件套用本章相应的项目,制作项目人工、机械乘以系数1.15。
15.钢栏杆(钢护栏)定额适用于钢楼梯、钢平台及钢走道板等与金属结构相连的栏杆,其他部位的栏杆、扶手应套用装饰工程计价定额“第六章其他装饰工程”相应项目。
金属结构工程施工定额第一章总则第一条为规范金属结构工程施工,提高工程质量,保障工程安全,制定本定额。
第二条本定额适用于金属结构工程施工中的工艺和工程量清单编制。
第三条金属结构工程施工定额应符合国家有关法律法规,并严格执行国家有关标准和规范。
第四条施工定额的编制应科学合理、准确可靠,并且便于施工管理和监理单位使用。
第五条建设单位应严格执行金属结构工程施工定额,对施工单位进行合理检查和评估,保障工程的质量和安全。
第二章名词和术语第六条本定额中所涉及的名词和术语应当严格按照国家标准和规范的定义和解释执行。
第七条金属结构:由金属材料制成并用于承担建筑荷载的结构。
第八条金属结构工程:通过组合连接金属构件所形成的结构体系。
第九条钢结构:以钢材制成的金属结构。
第十条铝合金结构:以铝合金材料制成的金属结构。
第十一条建筑荷载:指建筑物在使用过程中所受到的各种外荷载。
第十二条抗震设计:根据建筑物所在地震烈度等级进行的抗震设计。
第十三条焊接工艺:指金属结构构件的连接方式,包括手工焊接、气保焊接、埋弧焊接、氩弧焊接等。
第十四条防腐处理:对金属结构构件进行的防锈涂层和耐蚀处理。
第三章施工准备和组织第十五条施工单位应组织专业技术人员进行施工前勘察和设计复核,明确施工方案和工程量。
第十六条施工单位应编制金属结构工程施工方案,并经建设单位审核批准后方可施工。
第十七条施工单位应按照建设单位和设计单位的要求,配备必要的工程机械设备、施工人员和安全保障措施。
第十八条施工单位应对施工现场进行安全防护,保障施工人员和施工设备的安全。
第十九条施工单位应与建筑材料供应商签订采购合同,确保施工材料的质量和供应及时。
第二十条施工单位应制定施工进度计划和质量控制计划,并按计划进行施工。
第四章施工工艺和工序第二十一条施工单位应按照设计要求和施工方案,组织施工作业。
第二十二条金属结构工程的焊接作业应按照国家标准和规范进行,并由具有焊工资格证的焊工进行。
第六章金属结构工程第六章金属结构工程说明一、构件制作:1.本定额适用于加工厂制作,也适用于现场加工制作的构件。
2.本定额的制作是按焊接编制的,钢材及焊条以Q2358为准,如设计采用Q3458等,钢材及焊条单价作相应调整,用量不变。
3.除螺栓、铁件以外,设计钢材规格、比例与定额不同时,可按实调整。
4.构件制作包括分段制作和整体预装配的工料及机械台班,整体预装配及锚固零星构件使用的螺栓已包括在定额内。
制作使用的台座,按实际发生另行计算。
5.定额内H型钢构件是按钢板焊接考虑编制的,如为定型H型钢,除主材价格进行换算外,人工、机械及其他材料乘以系数0.95。
6.本定额中的网架,系平面网络结构,如设计成筒壳、球壳及其他曲面状,制作定额的人工乘以系数1.3。
7.焊接空心球网架的焊接球壁、管壁厚度大于12mm时,其焊条用量乘以系数1.4,其余不变。
8.本定额中按重量划分的子目均指设计规定的单只构件重量。
9.轻钢屋架是指单榀重量在It以内,且用角钢或钢筋、管材作为支撑拉杆的钢屋架。
10.型钢混凝土劲性构件的钢构件套用本章相应定额子目,定额未考虑开孔费,如需开孔,钢构件制作定额的人工乘以系数1.15。
11.钢栏杆(护栏)定额适用于钢楼梯及钢平台、钢走道板上的栏杆。
其他部位的栏杆、扶手应套用楼地面工程相应定额。
12.零星构件是指晒衣架、垃圾门、烟囱紧固件及定额未列项目且单件重量在50kg以内的小型构件。
13.本定额金属构件制作、安装均已包括焊缝无损探伤及被检构件的退磁费用。
如构件需做第三方检测,相应费用另行计算。
14.钢支架套用钢支撑定额。
15.本定额构件制作项目,均已包括刷一遍红丹防锈漆的工料。
如设计要求刷其他防锈漆,应扣除定额内红丹防锈漆、油漆溶剂油含量及人工1.2工日/t,其他防锈漆另行套用油漆工程定额。
16.本定额构件制作已包括一般除锈工艺,如设计有特殊要求除锈(机械除锈、抛丸除锈等),另行套用定额。
17.本定额中的桁架为直线型桁架,如设计为曲线、折线型桁架,制作定额的人工乘以系数1.3。
辽宁2004建筑定额第六章金属结构工程说明一、金属结构制作:1. 定额适用于现场加工制作,亦适用于企业附属加工厂制作的构件。
2. 定额除注明者外,均包括现场内(工厂内)的材料运输,号料、加工、组装及成品堆放等全部工序。
制作均按焊接编制的,均已包括刷一遍防锈漆工料。
3. 构件制作,包括分段制作和整体预装配的人工、材料及机械台班用量,整体预装配用的螺栓及锚固构件用的螺栓,己包括在定额内。
4. 钢屋架、钢托架制作所需临时钢平台的搭设、拆除按措施项目计算。
5. H型钢制作定额适用于现场制作的H型钢。
6. 钢栏杆制作安装定额仅适用于工业厂房中平台、操作台的钢栏杆。
民用建筑中铁栏杆等可按《辽宁省建筑装饰装修工程消耗量定额》计算。
二、金属构件运输:1. 金属结构构件分类2. 金属构件运输,定额的运输距离是按20km以内考虑的,超过时,其超过部分按交通部门运费标准计算。
3. 其他说明可按第四章预制砼构件运输的有关说明。
三、金属构件安装:1. 本定额已综合考虑了金属构件的安装高度。
2. 钢屋架单榀质量在lt以下者,按轻钢屋架定额计算。
3. 钢网架、钢屋架、天窗架安装定额中,不包括拼装工序,如需拼装时,按拼装定额项目计算。
(1) 钢网架拼装定额不包括拼装后所用材料,可按施工组织设计进行计算。
(2) 钢网架定额是按焊接考虑的,安装是按分体吊装考虑的,若施工方法与定额不同时,可按施工组织设计另行计算。
4. 金属构件如需跨外安装时,其人工、机械台班乘系数1.18。
5. 钢柱安装在混凝土柱上,其人工、机械乘以系数1.43。
6. 金属构件的安装螺栓,定额均为普通螺栓,若使用其他螺栓时,可进行调整。
7. 金属构件吊装机械按第十章相应项目计算。
工程量计算规则一、金属结构制作、运输及安装工程量,均按设计图示尺寸以质量计算,不扣除孔眼、切边、边肢的质量。
焊条、铆钉、螺栓等不另增加,不规则或多边形钢板,以其外接矩形面积乘以厚度乘以单位理论质量计算。
贵州省房屋建筑与装饰工程计价定额(2016)第一章土石方工程说明一、本章定额包括人工土方、机械土方、人工石方、机械石方、石方爆破、回填及其他六节。
二、土壤,、岩石分类表。
1。
土壤分类,土壤按一、二类土,三、四类土分类,其具体分类见表1.1—1.2。
岩石分类,岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见表1.1-2.三、天然湿度土、湿土、淤泥的划分.天然湿度土、湿土的划分以地质勘测资料为准。
地下常水位以上为天然湿度土,地下常水位以下为湿土。
地表水排出后,土壤含水率≥25%时为湿土。
含水率超过液限,土和水的混合物呈现流动状态时为淤泥。
四、沟槽、基坑、一般土石方的划分底宽(含工作面,下同)≤7m且底长〉3倍底宽为沟槽;底长≤3倍底宽且底面积(含工作面,下同)≤150m2为基坑;超出上述范围,为一般土石方。
五、土方定额项目按挖运天然湿度土编制。
人工挖、运湿土时,相应定额项目人工乘以系数1。
18;机械挖、运湿土时,相应定额项目人工、机械乘以系数1.15。
采取降水措施后,人工挖、运土相应定额项目人工乘以系数1.09,机械挖、运土不再乘以系数。
六、挡土板内人工挖槽坑时,相应定额项目人工乘以系数1。
2.七、桩间挖土不扣除桩体和空孔所占体积.桩间挖土时,相应挖土定额项目的人工、机械乘以系数1。
5。
八、满堂基础垫层底以下局部加深的槽坑,按槽坑相应规则计算工程量,相应定额项目人工、机械乘以系数1.25.九、挖掘机(含小型挖掘机)挖土石方,机械不能作业的边角,需要人工配合清理挖运的,其工程量按施工组织设计规定计算,土方执行相应的人工挖土方定额项目,人工乘以系数1.5;石方执行人工凿石定额项目,人工乘以系数1.2.十、小型挖掘机,系指斗容量≤0。
3m3的挖掘机,适用于基础(含垫层)底宽≤1。
2m 的沟槽土石方工程或底面积≤8m2的基坑土石方工程。
十一、推土机推土,当土层平均厚度≤0.3m时,相应定额项目人工、机械乘以系数1.25。
第一章土石方工程1.挖湿土时,人工乘以系数1.182.地下水位以上为干土,以下为湿土3.在有挡土板挖土时,人工乘以系数1.434.石方爆破时,闷炮的覆盖材料应另行计算5.人机配合挖土,机械土方90%,人工10%6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,且另套垫板子目7.凡图示基坑底面积在20m2以内的为基坑;图示沟槽底宽在3m以内,且槽长大于槽宽三倍以上的为沟槽;图示沟槽底宽在3m以上,基坑底面积在20m2以上的为挖土方;设计室外地坪以上的挖土为山坡切土。
8.人工平整场地是指在建筑物场地内,挖、填土方厚度在±30cm以内的就地找平。
挖填土方厚度超过±30cm时,另按有关规定计算。
当进行场地竖向挖填土方时,不再计算平整场地的工程量。
9.在同一槽、坑或沟内有干、湿土时,应分别计算工程量10.挖沟槽、基坑、土方放坡系数按下表规定计算放坡。
第二章桩与地基工程1.打试验桩按相应定额项目的人工、机械乘以系数2计算2.定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
3.定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
4.因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
5 人工挖孔桩护壁体积,按设计图示护壁尺寸从自然地面至扩大头(或桩底)以立方米计算。
桩芯体积,按设计图示尺寸,从桩顶至桩底以立方米计算第三章砌筑工程1、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
2、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。
