高标准基本农田项目监理规划
- 格式:doc
- 大小:142.50 KB
- 文档页数:30
高标准基本农田建设项目监理规划临漳县称勾集镇称东村等十五个村高标准基本农田建设项目监理规划河北中通工程项目管理有限公司二O一六年七月二十日目录一、工程概况: (1)二、监理范围、内容 ...................................... .. (1)三、监理依据、机构、岗位职责及程序 ....................... . (3)1、监理依据 (3)2、监理机构 .......................................... (4)3、各级监理人员岗位职责 (4)4、质量监理程序 (5)四、工程质量要求 (5)1、田间道路 (5)2、建筑材料的审查 .................................... .. (6)五、施工安全 (6)1、安全监理的原则 (6)2、监理人员安全守则 (7)3、安全员的岗位职责 (8)六、监理工作制度 (9)1、工地会议制度 (9)2、监理记录及档案管理办法 (11)七、保修期监理 (13)1、工程保修期的起算、终止和延长的依据和程序 (13)2、保修期监理的主要工作内容 (13)一、工程概况:1.1建设单位:临漳县土地整理服务中心1.2工程名称:临漳县称勾集镇称东村等十五个村高标准基本农田建设项目1.3工程地点:称勾集镇称东村、集后李村、黄村、薛庄村、北杨庄村、南寨村、小呼村、呼西村、东寨村、舒刘村、常红村、常中村、常西村、西刘村、郭小屯村等十五个村1.4项目区总建设规模为1382.5234h㎡,其中基本农田面积为1347.2184h㎡,站总面积的97.45%。
1.5工程内容:道路工程、其它工程(标志牌1座)1.6工程投资:1391.7306万元1.7施工单位:邯郸市第一建筑安装有限公司、河北兴途路桥工程有限公司、河北远实建筑安装有限公司、邯郸市亦翔市政工程有限公司、河北利宝建筑工程有限公司、河北晟传市政工程有限公司、河北康企建筑安装有限公司、河北达诚建筑工程有限公司、河北越祥建筑有限公司、河南开宇建筑有限公司、邯郸市嘉泰建筑工程有限公司、邯郸市丰宏市政工程有限公司、江苏大汉建设实业集团有限责任公司。

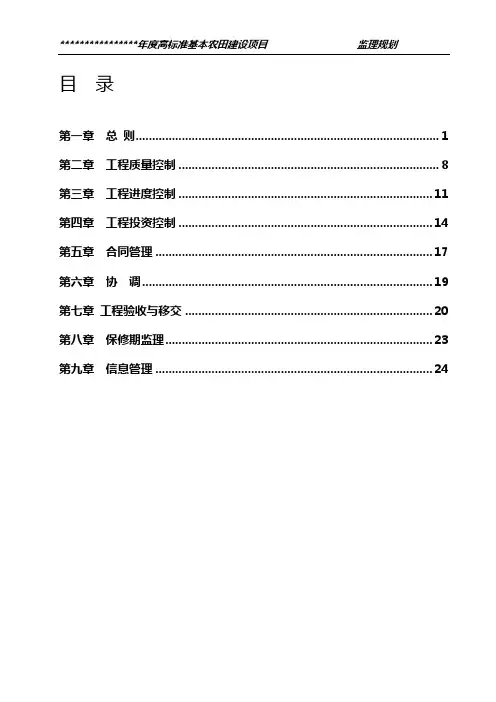

目录第一章总则 (1)第二章工程质量控制 (8)第三章工程进度控制 (11)第四章工程投资控制 (14)第五章合同管理 (17)第六章协调 (19)第七章工程验收与移交 (20)第八章保修期监理 (23)第九章信息管理 (24)第一章总则根据*************镇人民政府与我公司签订的委托监理合同确定的监理范围,为便于监理工作的规范化、标准化,便于有序的开展监理工作,依据国家和行业有关工程建设的政策法规;水利工程建设方面的规范、标准;设计文件和建设方与承建方签订的工程建设施工承包合同内容,并根据该项目的特点编制本规划。
1.1工程基本概况1.1.1工程名称: *************镇2013年度高标准基本农田建设项目;1.1.2工程地点: *************镇;1.1.3工程建设内容:高标准农田建设范围***亩。
主要建设内容为:渠道3条,总长5443米,其中***沟长3850米,***沟长1100米,***村排水渠长493米;泥结碎石路面机耕路5条,总长2855米,其中***渠道上机耕路长782米,***渠道下机耕路长650米,***机耕路长500米,***村机耕路长430米***村机耕路长493米。
工程预算总造价为********** 元。
1.2工程项目主要目标1.2.1工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同约定、经批准的设计文件及相应的施工技术规范要求。
在保证合格的基础上争创优良工程。
1.2.2工期目标: 按照施工合同约定。
1.2.3 投资目标: *************镇2013年度高标准基本农田建设项目财政审核预算总投资为***元,施工中标价为:*** 元,投资总目标以批准的概算总投资为控制额,不能突破概算。
1.3 监理工程范围按照监理合同对施工合同中所有的工程项目进行质量、进度、投资全面控制和合同、信息、安全管理。
临漳县称勾集镇称东村等十五个村高标准基本农田建设项目监理规划河北中通工程项目管理有限公司二O一六年七月二十日目录一、工程概况: (1)二、监理范围、内容 ...................................... .. (1)三、监理依据、机构、岗位职责及程序 ....................... . (3)1、监理依据 (3)2、监理机构 .......................................... (4)3、各级监理人员岗位职责 (4)4、质量监理程序 (5)四、工程质量要求 (5)1、田间道路 (5)2、建筑材料的审查 .................................... .. (6)五、施工安全 (6)1、安全监理的原则 (6)2、监理人员安全守则 (7)3、安全员的岗位职责 (8)六、监理工作制度 (9)1、工地会议制度 (9)2、监理记录及档案管理办法 (11)七、保修期监理 (13)1、工程保修期的起算、终止和延长的依据和程序 (13)2、保修期监理的主要工作内容 (13)一、工程概况:1.1建设单位:临漳县土地整理服务中心1.2工程名称:临漳县称勾集镇称东村等十五个村高标准基本农田建设项目1.3工程地点:称勾集镇称东村、集后李村、黄村、薛庄村、北杨庄村、南寨村、小呼村、呼西村、东寨村、舒刘村、常红村、常中村、常西村、西刘村、郭小屯村等十五个村1.4项目区总建设规模为1382.5234h㎡,其中基本农田面积为1347.2184h㎡,站总面积的97.45%。
1.5工程内容:道路工程、其他工程(标志牌1座)1.6工程投资:1391.7306万元1.7施工单位:邯郸市第一建筑安装有限公司、河北兴途路桥工程有限公司、河北远实建筑安装有限公司、邯郸市亦翔市政工程有限公司、河北利宝建筑工程有限公司、河北晟传市政工程有限公司、河北康企建筑安装有限公司、河北达诚建筑工程有限公司、河北越祥建筑有限公司、河南开宇建筑有限公司、邯郸市嘉泰建筑工程有限公司、邯郸市丰宏市政工程有限公司、江苏大汉建设实业集团有限责任公司。
高标准农田建设项目监理规划目录一、建筑材料监理实施细则 (1)二、工程测量监理实施细则 (8)三、混凝土工程监理实施细则 (12)四、土方工程监理实施细则 (35)五、金属结构监理细则 (46)六、砼机耕路施工监理实施细则 (52)七、安全监理实施细则 (55)八、进度控制监理工作细则 (64)九、投资控制监理实施细则 (72)十、商品混凝土监理实施细则 (82)一、建筑材料监理实施细则(一)编制依据(1)设计图纸及施工技术说明(2)《混凝土结构工程施工及验收规范》(GB50204-2011)(3)《实用建筑材料试验手册》(中国建筑工业出版社2003年8月第二版)(4)《硅酸盐水泥、普通硅酸盐水泥》(GB 175-2007)(5)《钢筋焊接及验收规范》(JGJ18-2012)(6)《混凝土强度检验评定标准》(GB/T50107-2010)(7)《水工混凝土外加剂技术规程》(DL/T5100-1999)(8)《建设工程质量检测见证取样手册》(9)《铜及铜合金板材》(GB/T2040-2008)(10)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)(11)《土工合成材料应用技术规范》(GB50290-98)(12)《普通混凝土用砂质量标准及检验方法》(JGJ52-2006)(13)《建筑用砂》(GB/T14684-2011)(13)《水工混凝土砂石骨料试验规程》(SL352-2006)(二)施工质量控制标准的目标及检验方法注:确保整个工程所用材料、成品、半成品、设备质量符合规范规定及设计要求,经济合理。
(三)质量控制措施1、事前控制(1)审查承包单位及材料供应商资质及质量保证体系的层次性,全面性。
(2)审查施工组织设计。
2、审查施工规范、标准采用的准确性。
3、审查承包单位工地试验室的建立,检查试验室场地、配置设备、主要试验人员资格等。
4、检查承包单位委托的试验单位资质。
5、审查承包单位上报的建筑材料报审表,所有建筑材料进场前,审查承包单位提供的材料质量保证书。
临漳县称勾集镇称东村等十五个村高标准基本农田建设项目监理规划工程项目管理二O一六年七月二十日目录一、工程概况: (1)二、监理围、容 ...................................... .. (1)三、监理依据、机构、岗位职责及程序 ....................... . (3)1、监理依据 (3)2、监理机构 .......................................... (4)3、各级监理人员岗位职责 (4)4、质量监理程序 (5)四、工程质量要求 (5)1、田间道路 (5)2、建筑材料的审查 .................................... .. (6)五、施工安全 (6)1、安全监理的原则 (6)2、监理人员安全守则 (7)3、安全员的岗位职责 (8)六、监理工作制度 (9)1、工地会议制度 (9)2、监理记录及档案管理办法 (11)七、保修期监理 (13)1、工程保修期的起算、终止和延长的依据和程序 (13)2、保修期监理的主要工作容 (13)一、工程概况:1.1建设单位:临漳县土地整理服务中心1.2工程名称:临漳县称勾集镇称东村等十五个村高标准基本农田建设项目1.3工程地点:称勾集镇称东村、集后村、黄村、薛庄村、北庄村、南寨村、小呼村、呼西村、东寨村、舒村、常红村、常中村、常西村、西村、郭小屯村等十五个村1.4项目区总建设规模为1382.5234h㎡,其中基本农田面积为1347.2184h㎡,站总面积的97.45%。
1.5工程容:道路工程、其他工程(标志牌1座)1.6工程投资:1391.7306万元1.7施工单位:市第筑安装、兴途路桥工程、远实建筑安装、市亦翔市政工程、利宝建筑工程、晟传市政工程、康企建筑安装、达诚建筑工程、越祥建筑、开宇建筑、市嘉泰建筑工程、市丰宏市政工程、大汉建设实业集团有限责任公司。
高标准农田改造提升项目监理实施方案以下是 7 条关于高标准农田改造提升项目监理实施方案:
1. 咱得严格把控工程质量这一关呀!就像给农田打造一件坚固的铠甲!比如说,每次材料进场,咱都得瞪大眼仔细检查,不放过任何一个小瑕疵。
这可不是闹着玩的,要是质量不行,那后续咋能行呢?要是不严格,那不是对农民伯伯们不负责任嘛!大家说对吧!
2. 进度也不能马虎哇!要像赛跑一样紧跟每一个节点!想想看,如果进度拖拖拉拉,那不是耽误了农田发挥作用的时机?咱们必须时刻督促施工方,不能让他们有一丝懈怠!
3. 安全问题可太重要啦!简直就是高悬的警钟!就好比走钢丝,稍有不慎就会出大问题。
在施工现场,咱们得时刻提醒大家注意安全,任何隐患都不能放过,这可关系到每个人的生命呐!
4. 资金的使用得精打细算呐!得像管家一样把每一分钱都花在刀刃上!万一浪费了,那多可惜呀。
要严格审核各项开支,确保每一笔钱都用得合理合法,这可是为了项目的长久运作呀!
5. 人员管理也不能松呀!他们可是这个项目的核心力量!就像一支军队,得纪律严明、齐心协力。
要和大家多沟通、多协调,让整个团队都充满干劲,为了高标准农田改造努力拼搏呀!
6. 协调各方关系那也是必不可少的呀!这就好比是在织一张大网,把各个环节都紧密连接起来!不能让矛盾和问题阻碍项目推进呀,大家都得相互配合好,多不容易呀!
7. 监督检查要频繁进行呀!就像啄木鸟一样发现问题及时解决!不能等问题变大了才着急,那可就晚啦!要全方位、无死角地进行检查,让高标准农田改造提升项目完美呈现!
我觉得高标准农田改造提升项目监理实施方案一定要认真细致地落实,只有这样才能真正为农田带来好的改变,为农业发展助力!。
高标准农田监理实施方案高标准农田监理实施方案1. 监理目标确保高标准农田(包括高产农田、优质农田和生态农田)建设符合相关标准和要求,提高农田利用效率,推动农业可持续发展。
2. 监理内容- 土地利用规划:核实农田规划文件的合法性和完整性,评估规划是否符合农田质量、粮食安全和环境保护要求。
- 土壤质量监测:采集土壤样品进行分析,评估土壤质量,确保土壤肥力和养分平衡,防止土壤退化和污染。
- 水资源管理:监测水源供应情况,评估水资源利用效率,推动节水灌溉技术的应用,防止水资源浪费和污染。
- 植物保护:监测农田病虫害情况,制定防治方案,指导农民科学施药,减少农药使用量,保护生态环境。
- 农田灌溉管理:监测灌溉系统运行情况,调整灌水量和灌水时间,减少灌溉水量和提高灌溉效率,防止土壤盐碱化和水资源浪费。
- 农田排水管理:评估土地排水状况,修复土地排水设施,确保农田排水顺畅,防止土壤水logging和水源污染。
- 农田环境保护:评估农田环境污染风险,制定环境保护措施,推动农业生产的绿色发展,减少农用化学品对环境的负面影响。
3. 监理步骤- 前期调研:了解农田建设的规划和设计要求,调查农田的土地利用情况和现状问题。
- 设计监理方案:根据调研结果确定监理的重点和内容,制定监理方案和工作计划。
- 监理实施:对农田建设过程进行实地检查和抽样检测,收集数据和样本,进行分析和评估。
- 结果反馈:向农田建设单位和相关部门汇报监理结果,提出问题和建议,推动问题解决和改进措施的落实。
- 监督跟踪:定期进行监督检查,确保农田持续符合监理要求,及时发现和解决问题。
4. 监理机构设立专门的农田监理机构或委托专业机构进行监理工作,确保监理的独立性和专业性。
5. 监理要求- 监理工作要在农田建设全过程中进行,包括规划设计、施工和使用阶段。
- 监理要符合法律法规和政策要求,确保监理工作合法合规。
- 监理要与相关部门和农田建设单位保持紧密联系,共同推动高标准农田建设。
高标准基本农田建设项目监理规划临漳县勾集镇东村等15个村进行高标准农田建设工程,XXX工程负责监理规划。
以下是该监理规划的详细内容。
一、工程概况:该工程包括15个村的高标准农田建设,总面积约为2000亩。
二、监理范围、内容:监理范围包括工程建设过程中的所有环节,包括设计、施工、监理等。
监理内容包括质量、安全、进度等方面的监管。
三、监理依据、机构、岗位职责及程序:1.监理依据:依据国家相关法律法规、技术标准和合同要求进行监理。
2.监理机构:监理机构由XXX工程师、监理工程师、监理员等组成。
3.各级监理人员岗位职责:XXX负责整个工程的监理工作,监理工程师负责现场监理,监理员负责日常监理工作。
4.质量监理程序:监理人员对施工过程中的质量进行监控,对发现的问题及时提出整改意见。
四、工程质量要求:1.田间道路:田间道路必须平整、宽敞,便于农业机械作业。
2.建筑材料的审查:监理人员对建筑材料的质量进行审查,确保符合要求。
五、施工平安:1.平安监理的原则:平安第一,质量第二。
2.监理人员平安守则:监理人员必须穿戴安全装备,遵守安全规定,确保自身安全。
3、平安员的岗位职责作为工地的平安员,其主要职责是确保工地安全,避免发生事故。
具体职责包括但不限于以下几点:1.负责安全生产教育和培训,提高工人的安全意识和技能水平;2.监督和检查工地的安全生产工作,及时发现并处理安全隐患;3.制定和执行安全管理制度,规范工地的安全生产行为;4.协助有关部门处理工地安全事故,并及时向上级汇报。
平安员是工地上负责安全管理的人员,其主要任务是确保工地安全,避免事故的发生。
具体职责包括但不限于以下几点:对工人进行安全生产教育和培训,提高他们的安全意识和技能水平;监督和检查工地的安全生产工作,发现并及时处理安全隐患;制定和执行安全管理制度,规范工地的安全生产行为;协助有关部门处理工地安全事故,并及时向上级汇报。
六、监理工作制度1、工地会议制度为了确保工程施工的顺利进行,加强监理工作,制定了工地会议制度。
完整版)高标准基本农田项目监理规划本规划旨在规范年度高标准基本农田建设项目的监理工作,确保工程质量、进度和投资控制,保障项目的顺利进行。
本规划适用于所有年度高标准基本农田建设项目的监理工作。
第二章工程质量控制为确保工程质量,监理人员应严格按照国家和地方相关标准进行监督检查,及时发现和纠正工程质量问题。
监理人员应对施工过程中的质量问题进行记录,并及时向建设单位和承包商提出整改要求。
第三章工程进度控制监理人员应根据工程进度计划,对施工进度进行监督和控制。
如发现工程进度偏差,应及时提出整改要求,确保工程按照计划顺利进行。
第四章工程投资控制监理人员应对工程投资进行监督和控制,确保工程投资符合预算和合同要求。
如发现工程投资超预算,应及时提出整改要求,并与建设单位和承包商协商解决。
第五章合同管理监理人员应对工程合同进行管理,确保建设单位和承包商遵守合同要求。
如发现合同违规行为,应及时提出整改要求,并与建设单位和承包商协商解决。
第六章协调监理人员应与建设单位、设计单位和承包商进行协调,解决工程质量、进度、投资和合同等方面的问题。
如有争议,应及时提出解决方案并协商解决。
第七章工程验收与移交监理人员应对工程进行验收,确保工程符合规定标准和要求。
如发现问题,应及时提出整改要求,并在整改后进行重新验收。
工程移交前,监理人员应对工程进行最终验收,并出具验收报告。
第八章保修期监理监理人员应对工程保修期进行监理,确保工程在保修期内保持良好状态。
如发现问题,应及时提出整改要求,并监督整改情况。
第九章信息管理监理人员应对工程相关信息进行管理,包括工程文件、工程图纸、工程变更等。
监理人员应对工程变更进行审查和管理,确保变更符合规定要求。
同时,监理人员应对工程文件和图纸进行管理,确保其完整和准确。
监理服务是一项高智能工作,它的质量直接影响着工程建设的质量。
因此,监理人员的素质、监理组织机构的设置、管理制度、监理手段和监理方法等都非常重要。
高标准农田项目监理规划教材1. 引言高标准农田是农业现代化建设的重要内容之一,旨在提高农田生产力、保护资源和环境、改善农民生产生活条件。
为确保高标准农田项目的顺利实施,监理工作起着至关重要的作用。
本教材旨在为高标准农田项目的监理人员提供规划指南,帮助他们正确进行监理工作,确保项目的质量和效益。
2. 监理工作概述2.1 监理定义和职责监理是指在工程施工过程中对工程质量、进度、安全等方面进行监督和检查的工作。
高标准农田项目的监理工作主要包括对土地整备、灌溉设施建设、作物种植等环节进行监管,确保项目按照规划和设计要求进行施工,并达到预期的效果。
2.2 监理工作流程高标准农田项目的监理工作流程主要包括前期准备、施工监理、工程检验和验收、项目总结四个阶段。
前期准备阶段主要包括监理合同签订、监理计划编制等工作;施工监理阶段是监理工作的核心,包括对施工过程进行监督、检查施工质量;工程检验和验收阶段是对项目进行质量检查和验收的阶段;项目总结阶段是对整个项目进行总结和评价,为后续类似项目提供经验和借鉴。
3. 监理规划3.1 监理目标高标准农田项目的监理目标主要包括确保土地整备工程质量、灌溉设施建设符合规划要求、作物种植达到预期产量和品质等。
监理人员应准确理解监理目标,并制定相应的监理计划和措施,确保监理工作的实施。
3.2 监理计划为了实现监理目标,必须制定详细的监理计划,包括监理工作任务、工作时间安排、监理人员配备等。
监理计划应根据高标准农田项目的具体情况进行制定,并与施工方和相关管理部门进行协商和沟通,确保监理工作的顺利进行。
4. 监理实施4.1 监理组织高标准农田项目的监理工作应由专业监理机构或具备相关资质的监理人员负责执行。
监理组织应具备丰富的农田工程技术经验和监理经验,能够有效地组织和指导监理工作。
4.2 监理要点在高标准农田项目的监理工作中,需要重点关注以下几个方面:•土地整备工程的施工质量:包括地面平整度、排水系统建设、土壤改良等方面的监督和检查。
目录第一章总则 (1)第二章工程质量控制 (8)第三章工程进度控制 (11)第四章工程投资控制 (14)第五章合同管理 (17)第六章协调 (19)第七章工程验收与移交 (20)第八章保修期监理 (23)第九章信息管理 (24)第一章总则根据*************镇人民政府与我公司签订的委托监理合同确定的监理范围,为便于监理工作的规范化、标准化,便于有序的开展监理工作,依据国家和行业有关工程建设的政策法规;水利工程建设方面的规范、标准;设计文件和建设方与承建方签订的工程建设施工承包合同内容,并根据该项目的特点编制本规划。
1.1工程基本概况1.1.1工程名称: *************镇2013年度高标准基本农田建设项目;1.1.2工程地点: *************镇;1.1.3工程建设内容:高标准农田建设范围***亩。
主要建设内容为:渠道3条,总长5443米,其中***沟长3850米,***沟长1100米,***村排水渠长493米;泥结碎石路面机耕路5条,总长2855米,其中***渠道上机耕路长782米,***渠道下机耕路长650米,***机耕路长500米,***村机耕路长430米***村机耕路长493米。
工程预算总造价为********** 元。
1.2工程项目主要目标1.2.1工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同约定、经批准的设计文件及相应的施工技术规范要求。
在保证合格的基础上争创优良工程。
1.2.2工期目标: 按照施工合同约定。
1.2.3 投资目标: *************镇2013年度高标准基本农田建设项目财政审核预算总投资为***元,施工中标价为:*** 元,投资总目标以批准的概算总投资为控制额,不能突破概算。
1.3 监理工程范围按照监理合同对施工合同中所有的工程项目进行质量、进度、投资全面控制和合同、信息、安全管理。
1.4 监理依据1.4.1发包人与监理人签订的监理合同;1.4.2发包人与承包单位签订的施工合同;1.4.3设计图纸及设计文件和说明等;1.4.4发包人和监理人下发的文件;1.4.5《水利工程建设项目施工监理规范》(SL288-2003);1.4.6《中华人民共和国水法》2002;1.4.7《水利水电工程等级划分及洪水标准》(SL252-2000);1.4.8国家、地方有关法律法规、规章及汕头市的有关规定。
1.5 监理组织1.5.1监理机构监理服务是一项“高智能”工作,监理人员的素质、监理组织机构的设置、管理制度、监理手段和监理方法等都直接影响着监理服务质量。
1.5.2 监理岗位设置、岗位职责监理单位:***工程监理有限公司监理部人员安排: 项目总监:***专业监理工程师:***、***监理员:***1.5.2.1 总监理工程师职责(1)、主持编制监理规划,制定监理机构规章制度,审批监理实施细则。
签发监理机构的文件。
(2)、确定监理机构各部门职责分工及各级监理人员职责权限,协调监理机构内部工作。
(3)、指导监理工程师开展监理工作。
负责本监理机构中监理人员的工作考核;调换不称职的监理人员;根据工程建设进展情况,调整监理人员。
(4)、主持审核承包人提出的分包项目和分包人,报发包人批准。
(5)、审批承包人提交的施工组织设计、施工措施计划、施工进度计划和资金流计划。
(6)、组织或授权监理工程师进行设计交底,签发施工图纸。
(7)、主持第一次工地会议,主持或授权监理工程师主持监理例会和监理专题会议(8)、签发进场通知、合同项目开工令、分部工程开工通知、暂停施工通知和复工通知等重要监理文件。
(9)、组织审核付款申请,签发各类付款证书。
(10)、主持处理合同违约、变更和索赔等事宜,签发变更和索赔的有关文件。
(11)、主持施工合同实施中的协调工作,调解合同争议,必要时对施工合同条款做出解释。
(12)、要求承包人撤换不称职或不宜在本工程工作的现场施工人员或技术、管理人员。
(13)、审核质量保证体系文件并监督其实施情况;审批工程质量缺陷的处理方案;参与或协助发包人组织处理工程质量问题及安全事故。
(14)、组织或协助发包人组织工程项目的分部工程验收、单位工程完工验收、合同项目完工验收,参加阶段验收、单位工程投入使用验收和工程竣工验收。
(15)、签发工程移交证书和保修责任终止证书。
(16 )、检查监理日志;组织编写并签发监理月报、监理专题报告、监理工作报告;组织整理监理合同文件和档案资料。
(17 )、对工程质量进度作出杰出贡献员工进行嘉奖。
1.5.2.2驻地监理工程师职责(1)、参与编写监理规划,编制监理实施细则。
(2)、预审承包人提出的分包项目和分包人。
(3)、预审承包人提出的施工组织设计、施工措施计划、施工进度计划和资金流计划。
(4)、预审或经授权签发施工图纸。
(5)、核查进场材料、构配件、工程设备的原始凭证、检测报告等质量证明文件及其质量情况。
(6)、审批分部工程开工申请报告。
(7)、协助总监理工程师协调参建各方之间的工作关系。
按照职责权限处理施工现场发生的有关问题,签发一般监理文件。
(8)、检验工程施工质量,并予以确认或否认。
(9)、审核工程计量的数据和原始凭证,确认工程量计量结果。
(10)、预审各类付款证书。
(11)、提出变更、索赔及质量和安全事故处理等方面的初步意见。
(12)、按照职责权限参与工程的质量评定工作和验收工作。
(13)、收集、汇总、整理监理资料,参与编写监理月报,填写监理日志。
(14)、施工中发生重大问题和遇到紧急情况时,及时想总监理工程师报告、请示。
(15)、指导、检查监理员工作。
必要时可向总监理工程师建议调换监理员。
1.5.2.3监理员——按照监理工程师所授予的职责权限承担现场监理具体工作。
监理员的主要职责是:(1)、核实进场原材料质量检验报告和施工测量成果报告等原始资料。
(2)、检查承包人用于工程建设的材料、构配件、工程设备使用情况,并做好现场记录。
(3)、检查并记录现场施工程序、施工工法等实施过程情况。
(4)、检查和统计计日工情况。
核实工程量计量结果。
(5)、核查关键岗位施工人员的上岗资格。
检查、监督工程现场的施工安全和环境保护措施的落实情况,发现异常情况及时向监理工程师报告。
(6)、检查承包人的施工日志和试验室记录。
(7)、核实承包人质量评定的相关原始记录。
1.6 监理工作基本程序1.6.1签订监理合同、明确监理工作范围、内容、责任、权利和义务。
1.6.2 根据监理合同成立监理机构,监理部工作人员按照合同要求按时到位。
1.6.3 熟悉工程建设有关法律、法规、规章以及技术标准、工程设计文件和图纸、施工合同文件、监理合同文件等。
1.6.4 在总监理工程师的主持下,编制工程项目监理规划。
1.6.5 编制各专业、各项目监理工作实施细则。
1.6.6 实施施工监理工作。
1.6.7 督促承包人及时整理、归档各类资料。
1.6.8 参加工程验收工作,签发工程移交证书和工程保修责任终止证书。
1.6.9 向发包人提交有关档案资料,监理工作总结报告。
1.6.10 向发包人移交其所有提供的文件资料和设施设备等。
1.7 监理工作主要方法和工作制度1.7.1 主要工作方法1.7.1.1审查设计文件(图纸)在收到发包人或设计人提交的设计文件(图纸)后,2天之内监理部审查后按合同要求发给承包人工程师图(设计文件),要求承包人认真核查,然后,总监主持召开图纸会审与设计交底会,了解设计意图、澄清图纸问题。
1.7.1.2现场记录认真完整的编写监理日志,记录施工现场人员、设备和材料、天气、施工环境以及施工中出现的各种情况。
1.7.1.3发布文件采用通知、指示、批复、签认等文件形式进行施工全过程的控制和管理。
1.7.1.4 旁站监理根据监理合同规定,对清基放样进占工程实施旁站监理,对隐蔽部位和关键工序的施工实施连续性的全过程检查、监督与管理。
1.7.1.5巡视检验对所有各工程项目进行定期和不定期的检查、监督和管理。
1.7.1.5跟踪检测试样检测前对其检测人员、仪器设备以及拟定的检测程序和方法进行审核,试样检测时,实施全过程监督,确认其程序、方法的有效性以及检测结果的可信性,并对结果确定。
1.7.1.6 平行检测监理机构对试件独立抽样进行检测。
核验承包人的检测结果,即抽检。
1.7.2 监理工作制度1.7.2.1开工审批制度单位工程的施工准备工作完成后,承包人必须在开工前提出申请,经总监理工程师审核批准签字后,方可开始施工。
未提出申请或申请未经总监理工程师批准的,承包人不得擅自开工。
分部工程开工申请由项目监理工程师审查批准。
1.7.2.2 工作会议制度监理工程师每周末召开监理例会,检查本周监理工作、沟通情况、提出工程中存在的问题,确定解决办法;布置下周监理工作计划,总结经验,不断提高监理业务水平。
工程开工后每半月召开一次工地例会,工地例会由总监理工程师主持,发包人代表、设计代表和承包人领导及有关领导及有关人员参加。
工地例会的目的在于:总结上半月施工计划执行情况和施工质量及安全情况,指出存在的主要问题及其解决办法,协调各方的工作,讨论确定下半月施工计划及主要措施。
根据工程进展的需要而临时决定召开工地专题会议。
工程参建各方的代表都可以提议召开工地专题会议。
工地专题会议一般由总监主持召开。
工地专题会议的目的在于:协调或研究解决工程进展过程中出现的重大技术、质量、进度、或费用问题。
根据具体情况定期或不定期召开现场协调会,并根据不同层次分别由总监、项目监理工程师主持。
现场协调会的目的是对近期施工活动进行证实、协调和落实,对发现的施工质量问题及时予以纠正,对其它重大问题只提出,另召开专题会议解决。
工地例会和工地专题会议,应由监理工程师作出记录,会后根据记录整理出纪要,由发包人代表、承包人及监理工程师等会议参加各方代表签字确认。
会议纪要对各方起约束作用,会议决定执行的有关问题,仍应按规定的程序办理必要的手续。
现场协调会由与会各方代表在会议纪录上签字即可。
会议纪要或记录确定的事项应严格依据合同的规定作出。
1.7.2.3 监理工作报告和资料管理制度(1)、监理工程师应按公司发布的《监理月报编制规定》或发包人要求的监理月报编写内容方法,逐月编写《监理月报》并报送发包人,监理月报内容应当真实,数据可靠,全面反映当月施工质量、施工进度、工程投资、施工安全和事故处理以及合同执行情况等方面监理工作的开展。
(2)、各级监理人员应按照建设监理工作日志管理的要求,将当天监理情况写入监理工作日志,重大问题应及时报告总监理工程师。
任何人不得擅自销毁、修改监理工作日志。
监理工作日志应按规定进行审阅和保管。
