地下连续墙施工工艺要点汇总【最新版】
- 格式:docx
- 大小:15.64 KB
- 文档页数:5
简述地下连续墙的施工工艺地下连续墙是一种常用的地下结构,其施工工艺涉及到多个环节,需要严格按照要求进行施工。
下面就地下连续墙的施工工艺进行详细介绍。
1. 地面准备地下连续墙施工前需要对地面进行准备。
首先清理施工区域,将其平整。
然后根据设计要求进行标高,用钢制模板或木制模板搭建出地下连续墙的模板。
模板的搭建需要严格按照设计要求进行,并且要进行检查,确保没有误差。
2. 打钢筋地下连续墙的钢筋要求严格,需要按照设计图纸上的要求进行打钢筋。
钢筋的直径、弯曲角度、间距等参数都需要符合设计要求。
打钢筋时需要注意钢筋的捆绑,使其紧密相连,不得出现错位、松散等现象。
3. 浇筑混凝土地下连续墙的混凝土浇筑需要严格控制水灰比和混凝土的配合比。
混凝土要求骨料、水泥、砂子等原材料的质量和比例都要符合标准。
浇筑时需要从一个端点开始,逐渐向另一个端点浇筑,控制浇筑速度和浇筑厚度。
浇筑混凝土过程中需要用振动器进行振动,使混凝土紧密相连,避免出现空隙。
4. 拆模板混凝土浇筑完成后,需要等待一定时间(一般在24小时以上)进行养护。
养护期间需要对浇筑墙面进行养护,保持墙面湿润。
养护结束后,进行拆模板。
拆模板时需要注意不要损坏墙体表面,拆除时要从下往上拆除,避免墙体变形。
5. 后续工序地下连续墙的后续工序包括地下连续墙的防水、验收等工作。
地下连续墙防水需要严格按照设计要求进行,防止墙体渗水。
验收时需要对地下连续墙的钢筋、混凝土、防水等工艺进行检查,确保符合设计要求。
地下连续墙的施工工艺需要严格控制每一个环节,确保施工质量和安全。
在施工中,需要严格按照设计要求进行操作,避免出现误差和缺陷。
同时,需要进行检查和养护,确保地下连续墙的质量和使用寿命。
地下连续墙主要施工工艺控制要点一、施工前准备工作1.地下连续墙的位置和尺寸的确定:在施工前需要根据工程设计要求确定地下连续墙的位置和尺寸,包括墙体的深度、宽度和长度等。
2.墙体的施工方案设计:根据地下连续墙的位置和尺寸,设计施工方案,包括基坑的开挖工艺、基坑的支护结构以及施工过程中的监测和控制措施等。
3.土壤的力学性质测试和分析:在施工前对地下连续墙的施工区域进行土壤力学性质的测试和分析,包括土壤的含水量、密实度、剪切强度等参数的测定。
4.施工材料的准备:包括钢筋、混凝土等材料的采购和储存。
5.施工设备和工具的准备:根据施工方案,准备好相应的挖掘机械、支撑设备和其他工具。
6.安全措施的制定:根据施工中可能出现的各种风险和危险,制定相应的安全措施和应急预案。
二、连续墙的施工过程控制1.基坑的开挖:根据施工方案,采用合适的挖掘机械进行基坑的开挖,同时对基坑进行监测,确保基坑的尺寸和形状满足设计要求。
2.基坑的支护:根据地下连续墙的尺寸和深度,采用适当的支护结构进行基坑的支护,确保施工过程中的安全。
3.墙体的施工:在基坑中设置钢筋骨架,然后进行混凝土的浇筑。
4.墙体的监测和控制:在墙体的施工过程中,对施工现场进行监测和控制,包括土壤的变形监测、周边建筑物的沉降监测等。
5.墙体的施工质量控制:对墙体的施工过程进行质量控制,包括混凝土的配合比的控制、浇筑过程的控制、混凝土的养护等。
6.施工进度的控制:根据施工计划和监测情况,对施工进度进行调整和控制,确保工期的顺利进行。
三、施工后的检验与验收1.墙体的检验:对施工完成的地下连续墙进行检验,包括墙体的几何尺寸、表面平整度、墙体的强度等。
2.墙体的外观检查:对墙体的外观进行检查,包括表面是否平整、无裂缝、无渗漏等。
3.墙体的水密性测试:对墙体的水密性进行测试,确保墙体的防水性能满足设计要求。
4.施工记录和检查资料的整理:整理施工过程中的记录和检查资料,包括施工图纸、检测报告等。

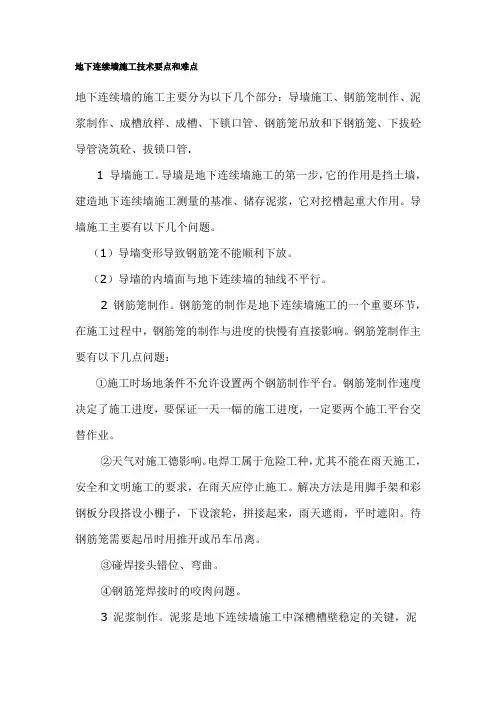

地下连续墙施工技术要点和难点地下连续墙的施工主要分为以下几个部分:导墙施工、钢筋笼制作、泥浆制作、成槽放样、成槽、下锁口管、钢筋笼吊放和下钢筋笼、下拔砼导管浇筑砼、拔锁口管.1 导墙施工。
导墙是地下连续墙施工的第一步,它的作用是挡土墙,建造地下连续墙施工测量的基准、储存泥浆,它对挖槽起重大作用。
导墙施工主要有以下几个问题。
(1)导墙变形导致钢筋笼不能顺利下放。
(2)导墙的内墙面与地下连续墙的轴线不平行。
2 钢筋笼制作。
钢筋笼的制作是地下连续墙施工的一个重要环节,在施工过程中,钢筋笼的制作与进度的快慢有直接影响。
钢筋笼制作主要有以下几点问题:①施工时场地条件不允许设置两个钢筋制作平台。
钢筋笼制作速度决定了施工进度,要保证一天一幅的施工进度,一定要两个施工平台交替作业。
②天气对施工德影响。
电焊工属于危险工种,尤其不能在雨天施工,安全和文明施工的要求,在雨天应停止施工。
解决方法是用脚手架和彩钢板分段搭设小棚子,下设滚轮,拼接起来,雨天遮雨,平时遮阳。
待钢筋笼需要起吊时用推开或吊车吊离。
③碰焊接头错位、弯曲。
④钢筋笼焊接时的咬肉问题。
3 泥浆制作。
泥浆是地下连续墙施工中深槽槽壁稳定的关键,泥浆制作过程中应该注意以下几个问题:(1)要按泥浆的使用状态及时进行泥浆指标的检验。
(2)成本控制,泥浆制作主要用三种原材料,膨润土、cmc、纯碱。
其中膨润土最廉价,纯碱和cmc则非常昂贵。
如何在保证质量的情况下节约成本,就成为一个关键问题。
(3)泥浆制作与工程整体的衔接问题。
泥浆制作工艺要求,新配制的泥浆应该在池中放置一天充分发酵后才可投入使用。
旧泥浆也应该在成槽之前进行回收处理和利用。
当工程进行得非常紧张的时候,一天一幅的进度对泥浆制作是一个严峻的考验。
(4)泥浆制作具体方量的确定。
泥浆制作需要一定的方量,到底多少方量才是合适的呢。
方量的确定在理论书籍上有许多复杂的公式。
一般情况,以拌制理论方量的1.5倍比较合适。
地下连续墙施工注意事项总结在城市建设和基础设施建设中,地下连续墙是非常常见的一种工程结构。
它具有承载、隔离和支护作用,在地下工程中起着重要的作用。
然而,地下连续墙施工不容忽视的问题也是很多的。
本文将从多个方面对地下连续墙施工的注意事项进行总结。
1. 施工前的准备工作在地下连续墙施工之前,必须进行详细的准备工作。
首先,要进行全面的勘测和测量,确定施工场地的地质情况和地下水位,以便针对性地选择施工方案。
其次,要编制详细的施工图纸和施工方案,明确施工的步骤和要求。
还要确保施工现场的安全措施得到有效执行,为施工人员提供良好的工作环境。
2. 土体处理与工序控制地下连续墙的施工离不开土体处理和工序控制。
首先,对地下连续墙的施工土体要进行充分的压实和加固,确保其稳定性。
其次,要根据地质情况和设计要求,采取合适的施工方法,如挖孔灌注桩、螺旋钻孔等。
对于控制工序,要合理安排施工的顺序和时间,避免因施工不当导致的风险和质量问题。
3. 墙体材料的选择和质量控制地下连续墙的墙体材料是保证施工质量的关键。
一方面,要选择具有良好抗压和抗震性能的材料,如高强度钢筋和混凝土。
另一方面,要进行严格的质量控制,确保墙体的配比和浇筑质量符合设计要求。
施工人员还应进行现场检测和监控,确保施工质量的稳定和可靠。
4. 地下连续墙的周边环境保护施工的同时,要注重对地下连续墙周边环境的保护。
首先,要采取有效的措施避免施工引起的地下水位下降或水体污染。
其次,要对施工现场进行严格的管理,防止扬尘、噪音和振动对周边居民和建筑物的影响。
同时,要加强对施工废弃物的处理和回收利用,减少对环境的负面影响。
5. 安全风险的预防与应对地下连续墙施工中存在一定的安全风险,需要做好预防和应对工作。
首先,要进行全面的安全培训,提高施工人员的安全意识和应急能力。
其次,要建立完善的安全管理机制,制定详细的施工安全规程和操作规范。
同时,要定期进行安全检查和隐患排查,及时处理和解决存在的安全问题。
地下连续墙的施工工艺流程及注意事项地下连续墙是一种用于深基坑支护的常见工程结构,具有抗倾覆能力强、刚度大、施工周期短等优点。
在进行地下连续墙的施工工艺流程时,需要注意一些关键点和细节。
本文将详细介绍地下连续墙的施工工艺流程及注意事项。
一、地下连续墙的施工工艺流程:1. 基坑开挖:首先根据设计要求和现场实际情况进行基坑开挖。
开挖深度应根据工程需要和土层情况合理确定,并在开挖过程中及时进行土质分析,确保基坑的稳定性。
2. 基坑支护:在基坑开挖后,需要进行基坑支护,以防止土体坍塌和基坑变形。
常用的基坑支护方式有钢支撑、混凝土支撑等,根据具体情况选择合适的支护方式。
3. 连续墙桩施工:在基坑支护完成后,开始进行连续墙桩的施工。
连续墙桩是地下连续墙的主要承载结构,其施工质量直接影响地下连续墙的稳定性和使用寿命。
施工时需根据设计要求进行桩身的钢筋布置和混凝土浇筑,确保桩身的强度和稳定性。
4. 连续墙槽挖掘:连续墙桩施工完毕后,进行连续墙槽的挖掘。
连续墙槽的挖掘应根据设计要求和土层情况进行,保证连续墙槽的形状和尺寸符合设计要求。
5. 连续墙钢筋制作和安装:连续墙槽挖掘完成后,开始进行连续墙钢筋的制作和安装。
连续墙钢筋的制作应按照设计要求进行,确保钢筋的质量和强度。
安装时应注意保持钢筋的垂直度和水平度,确保连续墙的稳定性。
6. 连续墙混凝土浇筑:连续墙钢筋安装完毕后,进行连续墙的混凝土浇筑工作。
在浇筑过程中,应注意浇筑速度和浇筑质量,确保混凝土的均匀性和密实性。
7. 连续墙养护:连续墙混凝土浇筑完成后,进行连续墙的养护工作。
养护时间一般为7-14天,养护期间应保持墙体湿润,防止龟裂和温度变化对墙体产生不利影响。
二、地下连续墙施工的注意事项:1. 施工人员应熟悉施工工艺流程,按照规范要求进行施工,确保施工质量。
2. 基坑开挖前需进行地质勘察,了解土层情况和地下水位,以便合理确定基坑支护方式和施工工艺。
3. 连续墙桩的施工应保持桩身的垂直度和水平度,避免出现偏斜或倾斜现象。
地下连续墙施工质量控制要点地下连续墙,听起来是不是有点高大上的感觉?其实,它就是我们在建筑施工中用来防止土壤渗水和保持结构稳定的一种方法。
就像打个牢固的基础,不让水跑出来,建筑才能稳稳当当地站着。
可是,要想把这活儿做好,质量控制可是得下足功夫。
今天,就让我们轻松聊聊地下连续墙施工中需要注意的质量控制要点。
1. 材料选用1.1 水泥与砂浆的选择首先,材料是关键。
别小看水泥和砂浆,这可是地下连续墙的“命根子”。
一般来说,水泥的强度要达到一定标准,才能保证墙体的承载力。
可不能随便找个便宜的水泥就上,质量不过关,那后果可就严重了,想想看,墙一旦塌了,咱可就真的“摊上事”了。
还有,砂浆的配比也很重要,太稀或者太干都不行,适中的比例才能让墙体坚固又耐用。
1.2 钢筋的选择与布置再说说钢筋,别小看这些金属条,它们就像是墙体的“骨骼”。
钢筋的直径、数量和布置都要仔细考虑,毕竟要是钢筋没放好,墙体受力的时候可就“吃不消”了。
钢筋的连接也得牢靠,像我们打麻将一样,必须连成一片才能稳赢。
总之,选材和布置得下功夫,别图省事。
2. 施工工艺2.1 施工流程的规范化施工流程就像做菜的步骤,得一步一步来,少了哪个环节都不行。
在地下连续墙的施工中,首先要做好开挖,然后是浇筑混凝土,最后再进行墙体的养护。
每一步都得认真对待,尤其是浇筑这一环,混凝土的浇筑速度、振捣密实度,都是直接影响墙体质量的关键因素。
大家可别大意,像走钢丝一样小心翼翼,别让一不小心的失误毁了之前的努力。
2.2 监测与控制监测就像是给施工过程装了个“监控摄像头”,随时观察墙体的状态,发现问题及时处理。
比如说,混凝土浇筑过程中,要定期检查温度和湿度,确保它们在合理范围内,别让墙体因为温差过大而出现裂缝。
另外,施工人员的操作也要规范,要是哪个小哥心急忙慌,搞错了步骤,那可真是“赔了夫人又折兵”啊。
3. 质量检查3.1 定期检查说到质量检查,这可是施工中不可或缺的一部分。

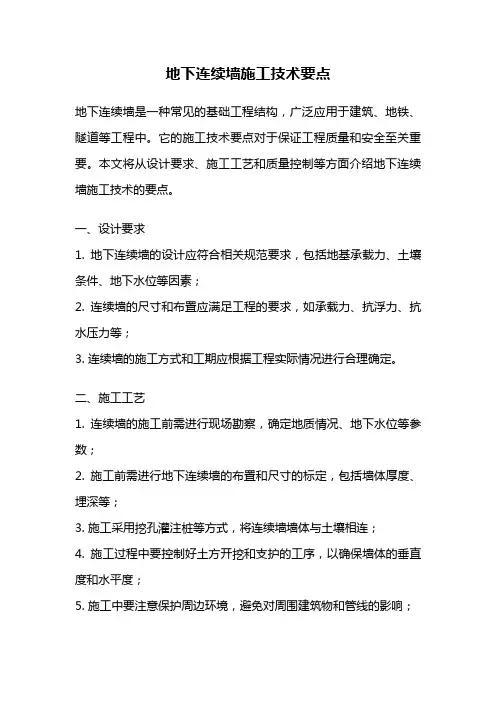

地下连续墙施工技术要点地下连续墙是一种常见的基础工程结构,广泛应用于建筑、地铁、隧道等工程中。
它的施工技术要点对于保证工程质量和安全至关重要。
本文将从设计要求、施工工艺和质量控制等方面介绍地下连续墙施工技术的要点。
一、设计要求1. 地下连续墙的设计应符合相关规范要求,包括地基承载力、土壤条件、地下水位等因素;2. 连续墙的尺寸和布置应满足工程的要求,如承载力、抗浮力、抗水压力等;3. 连续墙的施工方式和工期应根据工程实际情况进行合理确定。
二、施工工艺1. 连续墙的施工前需进行现场勘察,确定地质情况、地下水位等参数;2. 施工前需进行地下连续墙的布置和尺寸的标定,包括墙体厚度、埋深等;3. 施工采用挖孔灌注桩等方式,将连续墙墙体与土壤相连;4. 施工过程中要控制好土方开挖和支护的工序,以确保墙体的垂直度和水平度;5. 施工中要注意保护周边环境,避免对周围建筑物和管线的影响;6. 施工结束后,需进行墙体的检查和验收,确保质量符合设计要求。
三、质量控制1. 施工前需进行材料的检验,确保材料符合相关标准;2. 施工中要采取严格的质量控制措施,包括检查挖孔灌注桩的质量、墙体的垂直度和水平度等;3. 施工过程中要进行监测和记录,及时发现和处理施工中的问题;4. 施工结束后要进行墙体的质量检测,包括强度、密实度、渗漏等指标的测试。
四、安全措施1. 施工前要制定详细的施工方案和安全措施,并进行安全教育和培训;2. 施工现场要设置必要的警示标志和安全设施,保证人员和设备的安全;3. 施工中要严格执行操作规程,遵守施工安全操作规范;4. 施工结束后要进行安全检查,确保施工现场的安全。
总结起来,地下连续墙的施工技术要点包括设计要求、施工工艺、质量控制和安全措施等方面。
合理的设计、科学的施工工艺、严格的质量控制和完善的安全措施是保证地下连续墙工程质量和安全的关键。
通过严谨的施工流程和专业的施工团队,可以确保地下连续墙的稳定性和可靠性,为工程的顺利进行提供保障。
地下连续墙施工要点地下连续墙是一种常见的地下工程结构,用于控制土体的稳定性和水流。
它被广泛应用于基坑支护、地下室、地铁隧道等工程中。
然而,地下连续墙的施工并不简单,需要注意一些要点,以确保工程质量和安全性。
本文将介绍地下连续墙施工的要点和注意事项。
1. 墙体设计和施工方案在进行地下连续墙施工前,必须进行墙体设计和施工方案的制定。
墙体设计应考虑到地下水位、土体类型、地下水压力等因素,并采用适当的墙体结构形式和材料。
施工方案应详细规定施工工序、施工方法、施工顺序等,并确保与设计方案相符合。
2. 土壤勘察和地下水处理在进行地下连续墙施工前,必须进行土壤勘察,了解土体的物理力学性质、水文地质情况等。
根据勘察结果,可以进行地下水处理,采取降低地下水位或控制地下水压力的措施,以确保施工的安全性和稳定性。
3. 墙体施工材料和设备地下连续墙的施工材料包括钢筋、混凝土、支撑材料等。
这些材料必须符合相关的标准和规范,并经过质量检测。
施工设备包括挖掘机、钢筋剪切机、混凝土搅拌机等,必须具备相应的性能和安全保障措施。
4. 墙体施工工序地下连续墙的施工一般分为挖掘、支护、浇筑等工序。
在挖掘工序中,必须根据设计要求进行开挖,控制开挖的尺寸和形状。
在支护工序中,必须采取适当的支护措施,如钢支撑、混凝土支撑等,以确保开挖面的稳定。
在浇筑工序中,必须控制混凝土的配合比、浇筑质量等,以确保墙体的强度和密实度。
5. 墙体监测和质量控制在地下连续墙施工过程中,必须进行墙体监测和质量控制。
墙体监测可以采用测斜仪、测孔仪等设备,监测墙体的变形和应力。
质量控制包括混凝土强度检测、钢筋焊接质量检测等,以确保墙体的质量符合设计要求。
6. 施工安全和环境保护地下连续墙施工必须严格遵守相关的安全规范和环境保护要求。
施工现场必须设置安全警示标志,采取必要的安全防护措施,如安全网、安全帽等。
施工过程中必须注意环境保护,控制噪音、粉尘等污染物的排放。
总结起来,地下连续墙施工要点包括墙体设计和施工方案的制定、土壤勘察和地下水处理、墙体施工材料和设备的选择、墙体施工工序的控制、墙体监测和质量控制、施工安全和环境保护等。
地下连续墙施工工艺要点地下连续墙是在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重、挡水结构,是基础工程在地面上采用一种挖槽机械,沿深开挖工程的周边轴线,在泥浆护壁条件下,挖出一条狭长的深槽,清槽后,在槽内吊放钢筋笼,然后用导管法灌注水下混凝土筑成一个单元槽段,如此逐段进行。
NO.1导墙1、测量放样根据地下连续墙轴线定出导墙挖土位置;测量放样完成后,请总包单位复核。
2、挖土测量放样后,洒白灰线,采用机械挖土和人工修整相结合的方法开挖导墙。
挖土标高由人工修整控制。
3、立模及浇混凝土绑扎钢筋之前,再次采用全站仪放样出导墙中线桩位,而后再绑扎钢筋、立模,立模完成后,请总包单位和监理单位进行复核。
4、拆模及加撑混凝土达到一定强度后拆模,同时在内墙上面分层支撑,防止导墙向内挤压,方木水平间距2m,上下间距1.0m。
5、回填土导墙拆完模并加撑后,应立即在导墙背后分层回填粘性土并压实;施工缝:导墙施工缝处应凿毛,增加钢筋插筋,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开。
6、养护导墙制作好后自然养护到70%设计强度以上时,方可进行成槽作业,在此之前禁止车辆和起重机等重型机械靠近导墙。
NO.2泥浆护壁护壁泥浆在使用前,应进行室内性能试验,施工过程中根据监控数据及时调整泥浆指标。
不符合灌注水下混凝土泥浆指标要求的应作为废弃泥浆处理。
1、泥浆储存泥浆储存采用半埋式砖砌泥浆池。
盛装泥浆的泥浆池的容量应能满足成槽施工时的泥浆用量。
2、泥浆的分离净化泥浆使用一个循环之后,利用泥浆净化装置对泥浆进行分离净化并补充新制泥浆,以提高泥浆的重复使用率。
提高泥浆技术指标的方法是向净化泥浆中补充重晶石粉、烧碱、钠土等,使净化泥浆基本上恢复原有的护壁性能。
3、泥浆施工管理成槽作业过程中,槽内泥浆液面应保持在不致泥浆外溢的最高液位,并且必须高出地下水位1m以上,成槽作业暂停施工时,泥浆面不应低于导墙顶面50cm。
地下连续墙的施工工艺
地下连续墙是一种常用的地下工程结构,它通常用于围堰、挡土墙、隧道和基坑等工程中。
地下连续墙的施工工艺如下:
1. 基础处理:地下连续墙施工前,需要对场地进行基础处理。
一般情况下,需要清除场地上的杂物和障碍物,然后进行地面平整、压实和表面处理。
2. 建立导墙:在地下连续墙施工前,需要先建立导墙,用以指导墙板的定位和挖掘。
导墙通常使用钢桩或混凝土梁构成,其位置和高度应依据设计要求进行设置。
3. 开挖:开挖是地下连续墙施工的关键步骤,其目的是挖掘出地下墙的基础和墙板。
挖掘工作一般使用挖掘机进行,同时需要注意挖掘机的深度和角度,以避免损坏导墙或挖掘过度。
4. 安装钢筋:在地下连续墙的基础和墙板上,需要安装钢筋来增强其强度和稳定性。
钢筋布置应按照设计要求进行,在固定钢筋时要确保其位置和间距的准确性。
5. 浇筑混凝土:钢筋安装完成后,需要进行混凝土的浇筑。
混凝土应按照设计配合比进行配制,在浇筑时需要注意混凝土的均匀性和密实度。
6. 安装支撑墙:当混凝土达到一定强度后,需要安装支撑墙来支撑地下连续墙的稳定。
支撑墙可以使用钢板或混凝土板构成,其位置和高度应按照设计要求进行设置。
7. 移除导墙和支撑墙:当地下连续墙完全固结后,需要移除导墙和支撑墙。
移除时需要注意不要影响地下连续墙的稳定性和安全性。
通过上述步骤,地下连续墙的施工工艺就完成了。
在施工过程中,需要注意安全、质量和环保等方面的要求,以确保工程质量和施工安全。
地下连续墙基础施工工艺1.导墙施工(1)用泥浆护壁挖槽的地下连续墙应先构筑导墙,导墙又称导向槽或护井。
(2)导墙的材料、平面位置、形式、埋置深度、墙体厚度、顶面高程应符合设计要求。
当设计无要求时,应符合下列规定。
①导墙宜采用钢筋混凝土构筑,混凝土等级宜不低于C20。
②导墙的平面轴线应与地下连续墙平行,两导墙的内侧间距宜比地下连续墙体厚度大40~60mm。
③导墙断面形式应根据土质情况确定,可采用板形或倒形。
④导墙底端埋入土体内深度宜大于1m。
基底土层应夯实。
导墙顶端应高出地下水位,墙后填土应与墙顶齐平,导墙顶面应水平,内墙面应竖直。
⑤导墙支撑间距宜为1.0~1.5m。
(3)混凝土导墙施工应符合下列规定。
①导墙分段现浇时,段落划分应与地下连续墙划分的节段错开。
②安装预制导墙段时,必须保证连接处质量,防止渗漏。
③混凝土导墙在浇筑及养护期间,重型机械、车辆不得在附近作业、行驶。
2.成槽地下连续墙的成槽施工,应根据地质条件和施工条件选用挖槽机械,并采用间隔式开挖,一般地质条件应间隔一个单元槽段。
挖槽时,抓头中心平面应与导墙中心平面吻合。
挖槽过程中观察槽壁变形、垂直度、泥浆液面高度,并应控制抓斗上下运行速度。
当发现较严重坍塌时,应及时将机械设备提出,分析原因,妥善处理。
槽段挖至设计高程后,应及时检查槽位、槽深、槽宽和垂直度,合格后方可进行清底。
清底应自底部抽吸并及时补浆,沉淀物淤积厚度不得大于100mm。
3.清底槽段挖至设计高程后,应及时检查槽位、槽深、槽宽和垂直度,合格后方可进行清底。
当用正循环成槽时,则将钻头提离槽底200mm左右进行空转,中速压入相对密度1.05~1.10的稀泥浆,把槽内悬浮渣及稠泥浆置换出来。
当采用自成泥浆成槽,终槽后,可使钻头空转不进尺,同时射水,待排出泥浆相对密度降到1.10左右即合格。
4.接头地下连续墙接头施工应符合下列要求。
(1)锁口管应能承受灌注混凝土时的侧压力,且不得产生位移。
地下连续墙施工要点小编结合相关网络资料和咨询建设施工单位专业人士了解到,最新地下连续墙施工工艺情况如下:在挖基槽前先作保护基槽上口的导墙,用泥浆护壁,按设计的墙宽与深分段挖槽,放置钢筋骨架,用导管灌注混凝土置换出护壁泥浆,形成一段钢筋混凝土墙。
逐段连续施工成为连续墙。
施工主要工艺为导墙、泥浆护壁、成槽施工、水下灌注混凝土、墙段接头处理等。
建筑企业在地下连续墙施工中,基本施工控制要点情况如下:第一点:槽壁防坍方措施应根据现有施工所处的地层地质状况,如为软土地层,局部有砂层,且局部地下连续墙布置形式特殊,在成槽过程中容易造成槽壁坍方现象。
为确保地下连续墙施工质量,在施工过程中应采取以下措施。
①异型槽段在施工过程中,应选用粘度大、失水量小,能形成护壁泥薄而坚韧的优质泥浆。
在成槽过程中,应时刻注意槽壁的变化情况,如有泥浆指标不能满足槽壁土体稳定要求时,要及时调整泥浆性能指标,确保槽壁的稳定性。
②在成槽过程中,应保证泥浆液面高于地下水位50cm,并不低于导墙顶面以下30cm,如有不足应及时补浆。
③在成槽结束后,尽可能缩短槽壁暴露时间,槽基清理后应立即进行新浆置换,吊装钢筋笼,吊装时应做到稳、准、平、防止钢筋笼在吊装过程中上下移动而造成槽壁坍方。
第二点:垂直度控制措施地下连续墙垂直度是影响地下连续墙质量的重要因素,直接关系到地下主体结构的质量。
因此在成槽开挖过程中,要求应采取以下几种措施进行控制,以确保垂直的精度满足要求。
①导墙内壁要垂直,导墙内净尺寸间距应比地连墙宽度大于4~6cm,墙面的平整度应不大于5mm,在导墙混凝土未达到一定强度的养护期间,起重机等重型设备,车辆不应在导墙附近作业停留,拆模时,边拆模边支撑,成槽前支撑不得拆除,防止导墙变形。
②在成槽过程中,应利用成槽机上的垂直度仪表及自动纠偏装置来保证成槽的垂直度,抓斗入槽、出槽应慢速,平稳,根据成槽机仪表及实测的垂直度情况及时进行纠偏,严格做到随挖、随测、随纠偏,以达到1/300的垂直度要求。
地下连续墙的施工工艺与要点地下连续墙是一种常见的地下工程结构,主要用于围护地下建筑物或挡土边坡。
它具有刚性较强、稳定性好的特点,可以有效地防止土体的滑动和侵蚀,提高工程的安全性和稳定性。
本文将介绍地下连续墙的施工工艺与要点,以期对相关从业人员有所帮助。
一、施工前准备地下连续墙的施工前准备工作非常重要。
首先是地质勘察,了解施工区域的地质条件,确定地下连续墙的类型和尺寸。
其次是设计施工方案,确定施工工艺与要点。
还需要进行场地准备,清除施工区域的杂物和障碍物,确保施工安全和顺利进行。
二、施工材料与设备准备地下连续墙的主要材料是混凝土和钢筋,因此需要准备优质的水泥、沙子、石子等原材料,以及符合规范要求的钢筋。
此外,还需要配备施工所需的设备和机械,如挖掘机、混凝土搅拌车、钢筋弯曲机等,确保施工的顺利进行。
三、挖掘基坑与墙身施工在施工现场,首先进行基坑开挖工作。
根据设计要求,使用挖掘机或其他适用设备进行挖掘,确保基坑的平整和边坡的稳定。
然后,按设计要求进行混凝土浇筑和钢筋布置,形成地下连续墙的墙身结构。
在墙身施工过程中,需要注意混凝土浇筑的均匀性和钢筋的正确布置以及保护,以确保墙身的稳定性和强度。
四、关键节点与质量控制地下连续墙的施工过程中存在一些关键节点,如浇筑接头、施工缝、墙顶等。
在这些关键节点上,需要进行质量控制,确保施工质量符合设计规范要求。
具体措施包括密实混凝土的浇筑、钢筋的正确连接和保护、接头的精确定位等。
此外,还需要进行定期的质量检测和监督,确保地下连续墙的整体质量达到设计要求。
五、施工安全与环保地下连续墙的施工过程中,施工安全和环保问题都需要重视。
施工现场要做好安全防护工作,如悬挂警示标语、设置安全防护栏杆等,防止人员伤害和事故发生。
同时,还要合理规划施工工期,减少对周边环境的影响,对工地噪音、扬尘等污染要进行有效控制,确保施工的安全和环保。
六、施工后验收与维护地下连续墙施工完成后,需要进行验收工作。
地下连续墙施工工艺一、背景介绍地下连续墙是一种常见的地下工程结构,广泛应用于基坑支护、抗渗、防止地基沉降等。
本文将详细介绍地下连续墙的施工工艺及相关要点。
二、施工准备在开始地下连续墙的施工前,需要进行一系列的准备工作,包括但不限于以下几个方面:2.1 设计确定根据工程要求,确定地下连续墙的尺寸、类型和深度等设计参数。
2.2 材料准备准备好所需的施工材料,包括钢筋、混凝土、隔水材料等。
2.3 环境检查检查施工现场周围的环境,确保施工安全,并对可能存在的隐患进行处理。
2.4 施工设备准备准备好所需的施工设备,包括挖掘机、钢筋切断机、混凝土搅拌机等。
三、施工步骤地下连续墙的施工可以分为以下步骤进行:3.1 基坑开挖首先,在施工现场挖掘出地下连续墙所需的基坑,确保基坑的尺寸和形状与设计要求一致。
3.2 钢筋绑扎在基坑中搭设好钢筋骨架,并进行绑扎,确保钢筋的布置符合设计要求,并且具有足够的强度和稳定性。
3.3 模板安装在钢筋骨架外围安装好模板,模板的选择应符合设计要求,并能确保混凝土浇筑时不发生渗漏和变形。
3.4 混凝土浇筑在模板安装完成后,进行混凝土的浇筑,确保混凝土质量符合相关标准,并进行必要的振捣以提高混凝土的密实度。
3.5 模板拆除等待混凝土充分凝固后,拆除模板,并进行一定的养护以确保混凝土的强度和稳定性。
3.6 后续处理对地下连续墙进行必要的后续处理工作,包括填缝、防渗处理等,以保证整体结构的完整性和功能性。
四、质量控制为确保地下连续墙施工质量,需要进行一系列的质量控制措施,包括但不限于以下几个方面:4.1 材料检验对使用的施工材料进行检验,确保其符合相关标准,保证施工质量。
4.2 施工工艺控制严格按照施工工艺要求进行操作,确保每一个环节的施工质量。
4.3 现场监控通过现场监控手段,对地下连续墙的施工过程进行实时监控,及时发现并处理问题。
4.4 质量检测对施工完成的地下连续墙进行质量检测,确保其满足相关要求和标准。
论述地下连续墙施工技术要点
地下连续墙施工技术要点:
施工前的准备工作:在进行地下连续墙施工之前,需要进行详细的准备工作。
包括进行地质勘察和土层分析,以确定地下连续墙的设计参数和施工方案。
同时,需要对施工现场进行清理和平整,并确保施工区域周围的安全。
墙体结构设计:地下连续墙的结构设计要考虑地下水位、土体的稳定性和承载能力等因素。
墙体的宽度、深度和间距等参数需要根据具体情况确定,以确保墙体的稳定性和承载能力。
桩基施工:地下连续墙通常需要与桩基结合施工,以增加墙体的稳定性和承载能力。
桩基施工包括打桩和灌注桩两种常用方法。
在打桩过程中,需要选择适当的桩型和桩长,并确保桩的垂直度和位置准确。
土壤处理:为了提高地下连续墙的稳定性,需要进行土壤处理。
常用的土壤处理方法包括土体加固和土壤改良。
土体加固可以采用钢筋混凝土或预应力混凝土等材料加固墙体。
土壤改良可以采用注浆、土壤固化或土壤改良剂等方法,以提高土壤的强度和稳定性。
墙体施工:地下连续墙的墙体施工通常采用分段施工的方法。
首先,在施工现场挖掘出墙体的一段,然后进行钢筋安装和混凝土浇筑。
在施工过程中,需要严格控制混凝土的配比和浇筑质量,以确保墙体的均匀性和强度。
施工监控和质量检验:地下连续墙施工过程中需要进行施工监控
和质量检验。
监控包括对施工现场的安全监测和施工进度监控,以及对墙体施工过程的监控。
质量检验包括对土壤处理和墙体施工质量的检验,以确保施工质量符合设计要求和规范标准。
以上就是地下连续墙施工技术的要点。
地下连续墙主要施工工艺控制要点下面是本店铺给大家带来关于地下连续墙主要施工工艺控制要点的相关内容,以供参考。
1.槽壁防坍方施工措施(1)成槽机成槽施工时。
履带下面应铺设路基钢板。
减少对地面压强。
相应减少对槽壁影响。
(2)成槽施工过程中,抓斗掘进应遵循一定原则即:轻提慢放、严禁蛮抓。
(3)施工中防止泥浆漏失并及时补浆。
始终维持稳定槽段所必须的液位高度。
(4)定期检查泥浆质量。
及时调整泥浆指标。
(5)雨天地下水位上升时。
及时加大泥浆比重和粘度。
雨量较大时暂停成槽。
并封盖槽口。
(6)及时拦截施工过程中发现的通至槽内的地下水流。
(7)每幅槽段施工应做到紧凑、连续,把好每一道工序质量关,使整幅槽段施工速度缩短。
2.垂直度控制及预防措施(1)成槽过程中利用经纬仪和成槽机的显示仪进行垂直度跟踪观测,用水平仪校正成槽机的水平度。
用经纬仪控制成槽机导板抓斗的垂直度,严格做到随挖随测随纠。
达到1/400的垂直度要求。
(2)合理安排一个槽段中的挖槽顺序,使抓斗二侧的阻力均衡。
(3)消除成槽设备的垂直度偏差。
根据成槽机的仪表控制垂直度。
3.地下墙渗漏水的预防措施(1)槽段接头处不许有夹泥砂,施工时必须用接头刷上下多次刷。
直到接头处无泥。
(2)地墙成槽时应有足够的措施,防止槽壁坍方。
(3)一旦接头箱位置有坍方现象发生。
应先清淤,后吊放钢筋笼,并在十字钢板外侧用碎石充填。
防止砼在浇注过程中发生绕流现象。
影响接头箱起拔及下一幅槽段成槽施工。
(4)严格控制导管埋入砼中的深度。
不允许发生气柱和导管拔空现象。
(5)保证商品砼的供应量。
工地施工技术人员必须对拌站提供的砼级配单进行审核并测试其到达施工现场后的砼坍落度。
保证商品砼供应的质量。
(6)如开挖后发现接头有渗漏现象,应立即堵漏。
4.槽底沉渣控制措施(1)在钢筋笼中设置两跟注浆管,注浆管下端比成槽深度长出最少0.5m.待地下墙混凝土达到设计强度后。
开始注入水泥浆。
能达到很好的效果。
预制地下连续墙施工工艺要点全总结一、预制墙的一般规定1、预制地下连续墙单元槽段长度和幅宽应根据开挖深度、基坑平面尺寸、起重机能力和构件长细比合理确定。
单元槽段幅宽宜为3m~4m o2、导墙的设置和施工与常规地下墙施工方法一样。
3、成槽施工应符合下列规定:1)成槽前应进行槽壁稳定验算。
2 )宜采用连续成槽法进行成槽施工。
3 )成槽顺序应先转角幅后直线幅。
4 )成槽深度应大于墙段埋置深度IOOmm-200mm o5)清基后槽内泥浆的性能指标应符合规定。
二、预制墙段的施工要求1预制墙段宜在工厂制作,有条件时也可在现场预制。
预制墙段可叠层制作,叠层数不应大于三层。
叠层制作时,下层墙段混凝土达到设计强度的30%以后,方可进行上层墙段的制作。
各层墙段间应做好隔离措施。
2、预制墙段厚度应小于成槽厚度20mmβ预制墙段尺寸偏差应符合下表的规定。
三、预制墙段的堆放和运输1预制墙段应达到设计强度的100%后方可运输及吊放。
2、预制墙段的就位吊点位置应按设计要求。
设计无规定时,吊点位置应计算确定。
3、预制墙段水平起吊应四点吊,起重钢丝绳与墙段水平的夹角不应小于45。
4、预制墙段的堆放场地应平整、坚实、排水畅通。
垫块宜放置在吊点处。
底层垫块面积应满足墙段自重对地基荷载的有效扩散。
预制墙段叠放层数不宜超过三层,上、下层垫块应放置在同一直线上。
5、预制墙段运输叠放层数不宜超过二层。
墙段装车后应采用紧绳器与车板固定,钢丝绳与墙段阳角接触处应有护角措施。
异形截面墙段运输时应有可靠的支撑措施。
四.预制墙段的安放1预制墙段的安放顺序为先转角墙段后直线墙段。
预制墙段安放闭合位置宜设在直线墙段上。
闭合幅安放前,应实测闭合幅槽段上、下槽宽,并根据实测数据,对闭合幅墙段安放作相应调整。
2、预制墙段安放允许偏差应符合下表的规定。
五、预制墙段墙缝和墙槽隙处理1、预制墙段墙缝宜采用现浇钢筋混凝土接头,预制墙段与槽壁间的前后缝隙宜采用压密注浆填充。
地下连续墙施工工艺要点汇总
地下连续墙具有整体性好、刚度大、止水效果好等优点,适用于各类基坑。
地下连续墙适用范围
1.开挖深度超过10m的深基坑工程。
2.围护结构亦作为主体结构的一部分,且对防水、抗渗有较严格要求的工程。
3.采用逆作法施工,地上和地下同步施工时,一般采用地下连续墙作为围护墙。
4.邻近存在保护要求较高的建(构)筑物,对基坑本身的变形和防水要求较高的工程。
5.基坑内空间有限,地下室外墙与红线距离极近,采用其他围护形式无法满足留设施工操作要求的工程。
6.在超深基坑中,例如30~50m的深基坑工程,采用其他围护体
无法满足要求时,常采用地下连续墙作为围护结构。
地下连续墙施工工艺
导墙
导墙通常为就地灌注的钢筋混凝土结构。
主要作用为:保证地下连续墙设计的几何尺寸和形状;承受挖槽机械的荷载,保护槽口土壁不破坏,并作为安装钢筋骨架的基准;容蓄部分水泥砂浆,保证成槽施工时液面稳定。
水泥砂浆护壁
通过水泥砂浆对槽壁施加压力以保护挖成的深槽形状不变,灌注混凝土把水泥砂浆置换出来。
水泥砂浆的作用是在槽壁上形成不透水的泥皮,从而使静水压力有效地作用在槽壁上,防止地下水渗水和槽壁剥落,保持壁面稳定,同时水泥砂浆还有悬浮土渣和将土渣携带出地面的功能。
泥浆使用方法分为静止式和循环式。
成槽施工
成槽的专用机械有:旋转切削多头钻、导板抓斗、冲击钻等。
施
工时应视地质条件和筑墙深度选用。
一般土质较软,深度在15m左右时,可选用普通导板抓斗;对密实的砂层或含砾土层可选用多头钻或加重型液压导板抓斗;在含有大颗粒卵砾石或岩基中成槽,以选用冲击钻为宜。
槽段的单元长度一般为6~8m,通常结合土质情况、钢筋骨架重量及结构尺寸和划分段落等决定。
成槽后需静置4h,并使槽内水泥砂浆比重小于1.3。
灌注混凝土
采用导管法按水下混凝土灌注法进行,为防止水泥砂浆混入混凝土,在用导管开始灌注混凝土前可在导管内吊放一管塞,依靠灌入的混凝土压力将管内水泥砂浆挤出。
混凝土要连续灌注且要测量混凝土灌注量和上升高度。
所溢出的水泥砂浆送回水泥砂浆沉淀池。
墙段接头处理
地下连续墙由许多墙段拼组而成,为保证墙段间连续施工,接头采用锁口管工艺。
灌注槽段混凝土之前,在槽段的端部预插一根锁口管,待混凝土初凝后将钢管缓慢拔出,使端部形成半凹榫状接状。
地下连续墙施工要点
(1)利用成槽机进行成槽施工时,应在履带下铺设路基钢板,以减少其对地面的压强及对槽壁的影响,同时应按照“轻提慢放,严禁蛮抓”的原则使用抓斗掘进。
(2)应按照一定比例进行泥浆配制,新配制的泥浆须在池中放置1d并充分发酵后方可投入使用,且应按泥浆的使用状态及时对泥浆指标进行检验。
(3)施工时,应在导墙内侧采用木柱、木枋等进行侧向支顶,以抵抗土体侧压力,避免导墙出现变形,同时内外导墙面的净距应为地下连续墙的设计厚度加50mm,且误差不得大于5mm,以保证导墙中心线与地下连续墙轴重合,不出现偏差。
(4)钢筋笼宽度应比槽段宽度小200 ~ 300mm,并在钢筋笼与两端留有空隙,避免因钢筋笼尺寸不准导致钢筋笼无法吊放。
另外,2期槽段钢筋笼的制作尺寸应以从现场实测两个1期槽段之间的实际宽度为准。
(5)应使用横吊梁或吊架进行钢筋笼起吊,避免钢筋网片出现扭曲变形,而进行钢筋笼下放时,应尽量保证钢筋笼的中心线与槽段的纵向轴线重合,且垂直度应随下降过程进行矫正。
(6)混凝土浇筑时应连续进行,停顿间隔不得超过30min,同时应将导管埋深控制在2~6m,且混凝土不得溢出导管落入槽内,而相邻两导管内混凝土高差也不得大于0.5m。
(7)泥浆护壁操作时,泥浆是可以根据当地的地址条件、水文条件等进行制备。
在墙槽中依靠槽壁内部充满泥浆,并且要将泥浆的液面高出地下的水位。
应注意泥浆的制备性能及粘结力。
(8)泥浆护壁应控制泥浆的液面,施工时保证好泥浆液面的高度,确保泥浆槽壁不出现塌方的现象。
