独立基础的施工步骤Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT独立基础的施工步骤施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于时,底板受力钢筋的长度可取边长的倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
钢筋混凝土独立基础工程施工一、钢筋混凝土独立基础构造要求钢筋混凝土独立基础可分为现浇柱下独立基础和预制柱杯形基础,这里主要介绍现浇柱下独立基础的构造要求。
现浇柱下独立基础有锥形和阶梯形两种,如图5-19所示,其构造应符合下列要求:图5-19 现浇柱下独立基础(1)锥形基础的边缘高度不宜小于200mm; 阶梯形基础的每阶高度宜为300~500m,基础顶面每边从柱子边缘放出不小于50mm,以便柱子立模。
(2)垫层的厚度不宜小于70mm,垫层混凝土强度等级应为C10。
(3)基础底板受力钢筋的最小直径不宜小于10mm; 间距不宜大于200mm,也不宜小于100mm。
当有垫层时,钢筋保护层的厚度不小于40mm; 无垫层时,不小于70mm。
(4)混凝土强度等级不应低于C20。
(5)当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍并宜交错布置,如图5-19(a)所示。
(6)现浇柱的基础,其插筋的数量、直径以及钢筋种类应与柱内纵向受力钢筋相同。
插筋的锚固长度应满足相关要求,插筋与柱的纵向受力钢筋的连接方法应符合现行《混凝土结构设计规范》的规定。
插筋的下端宜做成直钩,放在基础底板钢筋网上。
当符合下列条件之一时,可仅将四角的插筋伸至底板钢筋网上,其余插筋锚固在基础顶面下La 或La E(有抗震设防要求时)处,如图5-20(b)所示:①柱为轴心受压和偏心受压,基础高度大于和等于1200mm;②柱为大偏心受压,基础高度大于等于1400mm。
图5-20 柱插筋构造布置二、钢筋混凝土独立基础设计(一)设计思路1. 确定基础埋置深度d2. 确定地基承载特征值fafa =fak+ηbγ(b-3) +ηdγm(d-0.5) (5-1)3. 确定基础的底面面积持力层强度验算:式中: pk——相应于荷载效应标准组合时,基础底面处的平均压力值(kPa);pkmax——相应于荷载效应标准组合时,基础底面边缘的最大压力值(kPa);pkmin——相应于荷载效应标准组合时,基础底面边缘的最小压力值(kPa);Fk——相应于荷载效应标准组合时,上部结构传至基础顶面的竖向力值(k N);Gk——基础自重和基础上的土重(k N);A——基础底面面积(m2);e——偏心距(m);fa——修正后的地基承载力特征值(kPa);l——矩形基础的长度(m)。
独立基础工程施工工艺一、独立基础的概念独立基础,顾名思义,就是一个个单独的基础。
在建筑物上部结构采用框架结构或单层排架结构承重时,基础常采用方形、圆柱形和多边形等形式的独立式基础,这类基础称为独立式基础,也称单独基础。
独立基础的施工质量直接关系到建筑物的稳定性和使用寿命,因此,施工过程中必须严格按照施工工艺进行。
二、独立基础工程施工工艺1. 清理基坑及抄平施工前,首先要对基坑进行清理,清除表层浮土及扰动土,不留积水。
这是为了保证基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2. 垫层施工地基验槽完成后,应立即进行垫层混凝土施工。
在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工的目的是为了保护基础的钢筋。
3. 定位放线用全站仪将所有独立基础的中心线,控制线全部放出来。
这是为了确保基础的位置和尺寸符合设计要求。
4. 钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎。
钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45度角绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板钢筋应采用双层双向布筋。
5. 模板安装钢筋绑扎及相关专业施工完成后立即进行模板安装。
模板采用小钢模或木模,利用架子管或木方加固。
对于阶梯形基础模板,每一阶模板由4块侧板拼订而成,其中两块侧板的尺寸与相应的台阶侧面尺寸相等,另两块侧板长度则长150~200mm。
6. 混凝土浇筑与振捣混凝土浇筑前,应检查模板、钢筋和预埋件等是否符合设计要求。
浇筑时,应采用串筒、溜管或振动棒等辅助工具,确保混凝土浇筑均匀。

1.5 钢筋混凝土独立基础1.5.1施工准备1.5.1.1材料准备1.水泥:宜用PO32.5号或PO42.5号的普硅水泥,有出厂合格证并经试验合格。
2.砂:中砂或粗砂,含泥量不大于3%。
3.碎石或卵石:粒径25~50mm,含泥量不大于2%。
4.钢筋:品种和规格均应符合设计规定,并有出厂合格证和按规定进行二次试验合格后才能使用。
1.5.1.2作业条件1. 钢筋按计划进场,现场按图下料,并做好标识。
2.垫层浇筑完毕,强度达到50%以上。
1.5.2 工艺流程垫层放线→安放钢筋网片→安放柱插筋→支立侧模→浇筑底板混凝土。
1.5.3 施工方法1.5.3.1用经纬仪将轴线引放到垫层上,并依据轴线弹出各个柱边框线;1.5.3.2画出网片钢筋分布间距,安放钢筋,用水泥砂浆垫块支垫;1.5.3.3 安放柱插筋,其底部用电焊与底层钢筋焊接固定,上部并采用临时支护措施,防止歪斜或倒伏。
1.5.3.4依据避雷及接地设计,将避雷接地铁件与地板钢筋焊接牢固。
1.5.3.5侧模采用钢模支立,用斜撑固定于基坑土层中。
1.5.3.6基础如为多层退台,可采用吊模支立上部侧模。
1.5.3.7基础上部如为斜坡,可在浇筑振捣后随打随人工找坡。
1.5.4 质量标准1.5.4.1 保证项目1. 钢材、砂、石等原材料质量必须达到设计要求和施工规范的规定。
2. 采用商混灌注;其各项技术指标必须符合设计或规范要求3. 混凝土振捣严密,不得蜂窝漏筋现象;4. 模型加固牢靠,不得出现跑模、涨模、漏浆现象5. 施工前固定预留上部主筋,不得位移。
6. 混凝土浇筑后12小时之后及时养护,养护时间为14天以上。
1.5.4.2 允许偏差项目1.5.5 劳动组织1.5.5.1劳动力组织方式:采用综合队组织模式。
1.5.5.2施工人员包括技术员、施工员、现场领班人员和作业人员,应根据工程数量、工期要求,在施工组织中进行合理配置。
其中负责人、施工员、技术人员、专兼职安全员必须由施工企业正式员工担任,并可根据工程情况适当配备若干劳务工人。

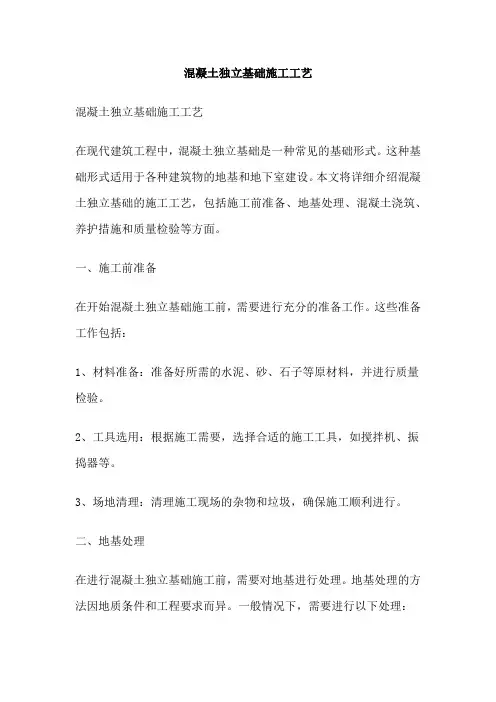

混凝土独立基础施工工艺混凝土独立基础施工工艺在现代建筑工程中,混凝土独立基础是一种常见的基础形式。
这种基础形式适用于各种建筑物的地基和地下室建设。
本文将详细介绍混凝土独立基础的施工工艺,包括施工前准备、地基处理、混凝土浇筑、养护措施和质量检验等方面。
一、施工前准备在开始混凝土独立基础施工前,需要进行充分的准备工作。
这些准备工作包括:1、材料准备:准备好所需的水泥、砂、石子等原材料,并进行质量检验。
2、工具选用:根据施工需要,选择合适的施工工具,如搅拌机、振捣器等。
3、场地清理:清理施工现场的杂物和垃圾,确保施工顺利进行。
二、地基处理在进行混凝土独立基础施工前,需要对地基进行处理。
地基处理的方法因地质条件和工程要求而异。
一般情况下,需要进行以下处理:1、换填:对于软弱地基,需要进行换填处理,将软弱土层替换为透水性好的砂石材料。
2、加固:对于承载力不足的地基,需要进行加固处理,以提高地基的承载能力。
3、压实:对于回填土层,需要进行压实处理,以确保地基的稳定性。
三、混凝土浇筑在进行地基处理后,可以进行混凝土浇筑。
混凝土浇筑是混凝土独立基础施工的关键环节,需要注意以下几点:1、配比设计:根据设计要求,进行混凝土的配比设计,确保混凝土的强度和稳定性。
2、浇筑厚度:根据设计要求和施工经验,确定合适的浇筑厚度。
3、浇筑顺序:按照一定的浇筑顺序,进行混凝土的浇筑。
4、振捣:在浇筑过程中,需要进行振捣,以确保混凝土的密实度。
四、养护措施在混凝土浇筑完成后,需要进行养护。
混凝土养护的目的是为了保持混凝土的湿度和温度,防止裂缝的产生,保证混凝土的强度和稳定性。
常用的养护方法有:1、洒水养护:在混凝土浇筑完成后,定期进行洒水养护,保持混凝土表面的湿润。
2、覆盖养护:在混凝土表面覆盖一层薄膜或草帘等材料,以防止混凝土表面受到风吹日晒的影响。
3、养护剂养护:在混凝土表面涂刷养护剂,以防止混凝土表面水分蒸发过快,保持混凝土的湿润。
独立基础施工工艺及控制要点施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。
独立基础的施工步骤施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。

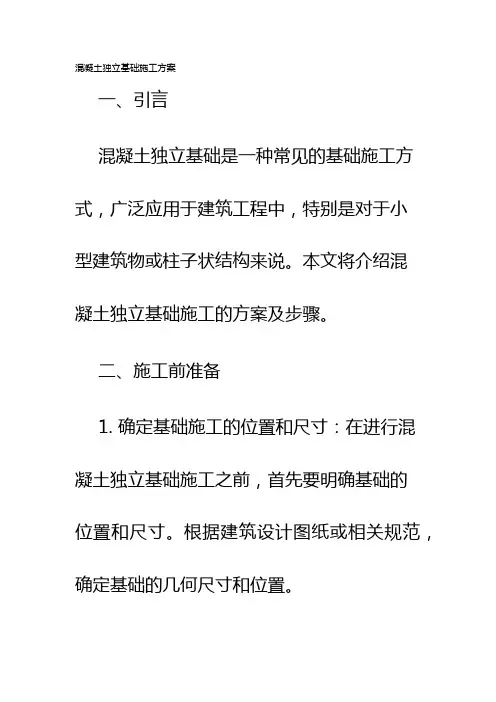

混凝土独立基础施工方案一、引言混凝土独立基础是一种常见的基础施工方式,广泛应用于建筑工程中,特别是对于小型建筑物或柱子状结构来说。
本文将介绍混凝土独立基础施工的方案及步骤。
二、施工前准备1. 确定基础施工的位置和尺寸:在进行混凝土独立基础施工之前,首先要明确基础的位置和尺寸。
根据建筑设计图纸或相关规范,确定基础的几何尺寸和位置。
2. 确定基础承载力:基础的承载力是设计和施工的重要参数,需要根据设计要求和土壤的承载力来确定。
可以通过地质勘察和土壤力学试验等方式获取相关数据。
3. 准备施工的材料和设备:根据施工方案,准备好所需的混凝土、砂石、水泥等材料,以及搅拌机、砼泵、工具等必要的施工设备。
三、施工步骤1. 土地准备:清除基础施工区域内的草坪、杂物和表层土,并进行必要的平整和排水处理。
2. 基础标志与基准点的设置:根据设计图纸和相关要求,设置好基础标志和基准点,以确保基础施工的准确性和一致性。
3. 基础挖掘:按照基础尺寸和深度要求,在标志和基准点的指引下,开始挖掘基础。
确保挖掘的深度和尺寸与设计图纸一致,并严格按照设计要求进行斜度、坡度等相关处理。
4. 底板垫层:在挖掘的基础坑中,铺设一层砂石垫层,用以提供基础底部的稳定性和排水功能。
垫层的厚度和材料应根据设计要求确定。
5. 钢筋安装:根据设计图纸和计算,将钢筋按照设计要求进行剪切、弯曲和焊接等处理,并安装到基础框架中。
确保钢筋的位置、间距和连接方式符合设计要求。
6. 模板搭设:根据基础尺寸和形状,搭设好模板,用以固定混凝土的形状和体积。
7. 混凝土浇筑:在模板和钢筋安装完成后,开始进行混凝土的浇筑。
在浇筑过程中,要注意控制混凝土的浇注速度、均匀性和密实性,确保混凝土能够充分填充模板内部,消除空隙和气泡。
8. 养护和防护:在混凝土浇筑完毕后,应及时进行养护和防护措施,以防止混凝土过早干燥、开裂和受到外界因素的影响。
通常采用喷水养护、遮阳遮风等方式,确保混凝土的强度和稳定性。
第1篇一、工程概况本项目位于我国某城市,主要建筑物为一栋多层住宅楼,总建筑面积约2.5万平方米。
独立基础施工是本工程的关键环节,为确保工程质量、进度和安全生产,特制定本施工方案。
二、施工准备1.技术准备(1)组织施工技术人员学习相关规范、标准,确保施工质量符合要求。
(2)编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法等。
(3)编制施工安全措施,确保施工过程中人员安全。
2.材料准备(1)水泥、砂、石子、钢筋等原材料应符合国家相关标准。
(2)提前采购施工材料,确保施工过程中材料供应。
3.机械设备准备(1)挖掘机、装载机、平板运输车等机械设备。
(2)混凝土搅拌机、振捣器、切割机等施工设备。
(3)安全防护设施,如安全帽、安全带、防护眼镜等。
三、施工工艺1.场地平整(1)对施工场地进行平整,确保基础施工的平整度。
(2)根据设计图纸,设置基础轴线、标高控制点。
2.土方开挖(1)根据设计要求,开挖土方至设计标高。
(2)在开挖过程中,注意保护地下管线、电缆等设施。
3.基础垫层施工(1)铺设基础垫层,采用砂石混合料,厚度应符合设计要求。
(2)对垫层进行平整、压实,确保基础垫层的密实度。
4.钢筋施工(1)根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度等符合要求。
(2)对钢筋进行焊接、切割、弯曲等加工,确保钢筋质量。
5.混凝土浇筑(1)根据混凝土配合比,拌制混凝土。
(2)采用泵送或汽车运输方式,将混凝土浇筑至基础模板内。
(3)振捣混凝土,确保混凝土密实、无蜂窝、麻面等缺陷。
6.养护(1)混凝土浇筑完成后,及时进行养护,保证混凝土强度。
(2)养护期间,注意防水、防晒、防冻等。
四、质量控制1.严格控制原材料质量,确保原材料符合国家相关标准。
2.加强施工过程控制,确保施工质量符合设计要求。
3.对施工过程中出现的质量问题,及时进行处理,确保工程质量。
五、安全措施1.加强施工人员安全教育培训,提高安全意识。
2.设置安全警示标志,确保施工现场安全。
独立基础的施工步骤施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。

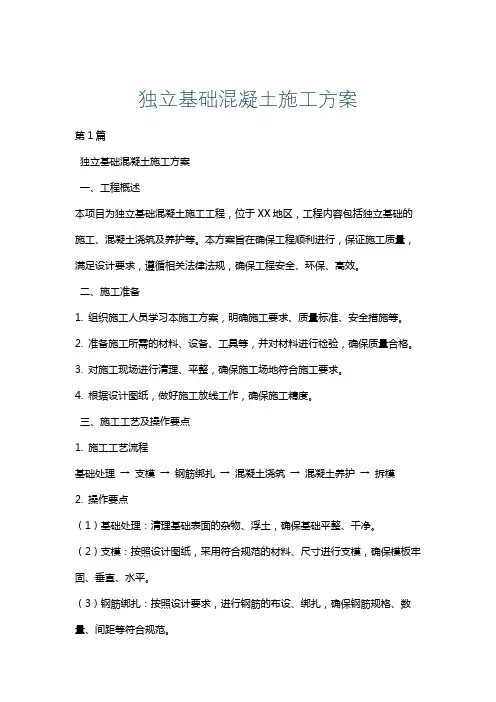

独立基础混凝土施工方案第1篇独立基础混凝土施工方案一、工程概述本项目为独立基础混凝土施工工程,位于XX地区,工程内容包括独立基础的施工、混凝土浇筑及养护等。
本方案旨在确保工程顺利进行,保证施工质量,满足设计要求,遵循相关法律法规,确保工程安全、环保、高效。
二、施工准备1. 组织施工人员学习本施工方案,明确施工要求、质量标准、安全措施等。
2. 准备施工所需的材料、设备、工具等,并对材料进行检验,确保质量合格。
3. 对施工现场进行清理、平整,确保施工场地符合施工要求。
4. 根据设计图纸,做好施工放线工作,确保施工精度。
三、施工工艺及操作要点1. 施工工艺流程基础处理 → 支模 → 钢筋绑扎 → 混凝土浇筑 → 混凝土养护 → 拆模2. 操作要点(1)基础处理:清理基础表面的杂物、浮土,确保基础平整、干净。
(2)支模:按照设计图纸,采用符合规范的材料、尺寸进行支模,确保模板牢固、垂直、水平。
(3)钢筋绑扎:按照设计要求,进行钢筋的布设、绑扎,确保钢筋规格、数量、间距等符合规范。
(4)混凝土浇筑:采用泵送混凝土,分层浇筑,每层厚度控制在500px以内,确保混凝土密实、均匀。
(5)混凝土养护:浇筑完成后,及时进行养护,保持混凝土表面湿润,防止裂缝。
(6)拆模:混凝土强度达到设计要求后,进行拆模,注意保护混凝土表面,避免损伤。
四、质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 做好施工记录,确保施工过程可追溯。
4. 定期对施工人员进行培训,提高施工技能。
五、安全及环保措施1. 施工现场设立安全警示标志,提醒施工人员注意安全。
2. 严格遵守国家及地方安全法规,做好施工现场的安全防护。
3. 加强施工现场的环保管理,控制噪音、粉尘污染,做到文明施工。
4. 做好施工现场的消防工作,确保消防设施齐全、有效。
六、工程进度计划1. 施工准备:XX天2. 基础处理:XX天3. 支模、钢筋绑扎:XX天4. 混凝土浇筑、养护:XX天5. 拆模:XX天6. 工程总工期:XX天七、结语本施工方案旨在确保独立基础混凝土施工工程的顺利进行,满足设计要求,保证施工质量。
独立基础施工工艺施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。
第1篇一、概述独立基础是建筑物中承受上部荷载的主要基础形式之一,广泛应用于工业与民用建筑中。
独立基础施工工艺包括基础定位、基础开挖、基础垫层、钢筋绑扎、模板安装、混凝土浇筑、混凝土养护等环节。
二、施工工艺流程1. 基础定位(1)根据设计图纸,确定基础位置,设置控制点。
(2)利用全站仪进行放线,确保基础位置准确。
(3)在基础位置周边设置控制桩,以便后续施工。
2. 基础开挖(1)根据设计图纸和地质勘察报告,确定基础开挖深度。
(2)采用人工或机械进行基础开挖,确保基础形状符合设计要求。
(3)在基础开挖过程中,注意边坡稳定,防止坍塌。
3. 基础垫层(1)在基础垫层施工前,对基础进行清理,确保表面平整。
(2)浇筑C10细石混凝土垫层,厚度根据设计要求确定。
(3)垫层混凝土必须振捣密实,表面平整。
4. 钢筋绑扎(1)根据设计图纸,确定钢筋规格、间距、锚固长度等。
(2)钢筋绑扎时,注意钢筋保护层厚度,确保钢筋位置准确。
(3)钢筋绑扎完成后,进行验收。
5. 模板安装(1)根据设计图纸,选择合适的模板材料。
(2)模板安装前,对模板进行检查,确保其尺寸、形状符合要求。
(3)模板安装时,注意模板接缝严密,防止漏浆。
6. 混凝土浇筑(1)根据设计要求,选择合适的混凝土配合比。
(2)混凝土浇筑前,对模板、钢筋进行检查,确保其符合要求。
(3)混凝土浇筑时,采用分层浇筑、分段振捣的方法,确保混凝土密实。
7. 混凝土养护(1)混凝土浇筑完成后,进行覆盖养护。
(2)养护期间,保持混凝土表面湿润,防止裂缝产生。
(3)养护时间根据混凝土强度要求和环境条件确定。
8. 模板拆除(1)混凝土强度达到设计要求后,方可拆除模板。
(2)拆除模板时,注意保护混凝土表面,防止损坏。
三、质量控制要点1. 基础定位准确,控制桩牢固。
2. 基础开挖深度、形状符合设计要求。
3. 基础垫层平整、密实。
4. 钢筋绑扎牢固,位置准确。
5. 模板安装牢固,接缝严密。
独立基础施工工艺施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1. 清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2.垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3. 定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4.钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板125px处绑扎第一个箍筋,距基础顶125px处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm (视设计钢筋直径确定),以防出现露筋的质量通病。
5.模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6.清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7.混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~250px厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。
工艺流程: 作业准备→砼运输→砼浇筑→拆模、砼养护1、砼运输:保持运输均衡,考虑商砼站较近且浇筑方便,确定初凝时间6小时,终凝时间8小时,如果出现异常情况造成不能在初凝前完成入模振捣成型,则必须退砼,不得违规使用.保证混凝土从搅拌机卸出后到浇筑完毕并且上层混凝土覆盖振捣完的时间,不超过初凝时间。
2、砼离析:砼在运输后出现离析,必须进行二次搅拌.当坍落度损失后不能满足施工要求时应加入原水灰比的水泥砂浆或二次掺加减水剂进行搅拌,事先经试验室验证可行,严禁直接加水。
3、砼浇筑:1)、连续浇筑不分层,设置溜槽下砼,浇筑前对垫层及帮模浇水润湿,以湿润无明水为宜。
2)、振捣:插入式振捣器振捣密实,快插慢拔,插点均匀排列,逐点移动,顺序进行,不得遗漏,要求振捣棒移动间距不大于400mm,振捣持续时间应使砼表面全部泛浆、无气泡、不下沉为止.到设计标高后振捣完毕用木杠刮平,待混凝土收水时,木抹子压实、搓平,至少压三遍,将表面裂纹压回,使表面密实平整,用2m靠尺检查平整.3)、砼养护:砼浇筑完成后12h内应立即进行养护,应使用草帘子或麻包片覆盖表面,在其上洇水保持砼表面润湿。
不但可以节约用水并防止溢流进地基土内,还能确保砼在持续润湿状态下养护.养护时间不少于7d。
4)、雨期施工:选择无雨天气进行。
浇筑过程中遇中雨以上天气马上停止施工,已施部位合理留好水平施工缝(不得留垂直施工缝),并用塑料布覆盖防雨,小雨天气连续作业必须确保及时覆盖。
浇筑后未完成压面或已压面但尚未硬化到足以抵抗雨水冲刷的程度前则必须覆盖防雨并保证及时搓平压面且不受雨水入侵冲刷影响。
5)、施工缝处理:施工缝处须待已浇筑混凝土的抗压强度不小于1。
2MPa时,才允许继续接槎浇筑。
在继续浇筑混凝土前,水平施工缝应全部剔除软弱层及浮浆到露出石子。
并用水冲洗干净后先浇50~100mm同混凝土配比无石子砂浆一层,然后继续浇筑混凝土,应细致操作振实,以使新旧混凝土紧密结合。
混凝土独立基础施工工艺摘要:混凝土独立基础是建筑工程中常见的一种基础形式。
本文将介绍混凝土独立基础的施工工艺,包括基础准备、模板搭设、钢筋安装、混凝土浇筑等方面。
通过正确的施工工艺,可保证混凝土独立基础的质量,提高建筑物的稳定性和耐久性。
一、基础准备混凝土独立基础施工前需要进行基础准备工作,包括地面清理、测量、放线等。
首先,清理基础施工区域,确保地面平整并将杂物清理干净。
其次,进行测量,根据设计要求确定基础的尺寸和位置。
最后,根据测量结果进行放线,框定基础的范围。
二、模板搭设模板是混凝土独立基础的支撑结构,搭设模板是施工的关键环节。
首先,根据设计要求制作模板,确保尺寸准确、结构牢固。
然后,根据放线结果,在基础范围内搭设模板,设置支撑物,保证模板水平平整。
搭设完毕后,进行检查,确保模板的质量和位置符合要求。
三、钢筋安装混凝土独立基础的钢筋安装是保证基础强度和稳定性的重要环节。
根据设计要求,选用符合标准的钢筋,并进行弯曲、修剪等加工。
钢筋按照设计图纸的要求放置在模板内部,垂直安装,并使用钢筋连接件连接。
在钢筋安装完成后,进行二次检查,确保钢筋的精确位置和固定状态。
四、混凝土浇筑混凝土独立基础的浇筑是最后一个环节,直接影响基础的质量和稳定性。
首先,要准备好混凝土材料,包括水泥、砂子、骨料等。
按照设计要求制定混凝土配合比,控制水灰比和骨料粒径。
其次,在浇筑前先进行湿润处理,保持模板内表面湿润,防止混凝土吸水。
然后,将混凝土均匀地倒入模板内,并利用振捣器进行振动,确保混凝土充实,并排除气泡。
最后,进行养护,保持混凝土表面湿润,防止开裂。
五、施工注意事项在混凝土独立基础施工的过程中,需要注意以下几点:首先,要保证施工人员具备相应的资质和技能,熟悉施工工艺和安全规范。
其次,要严格按照设计要求进行施工,避免尺寸、质量等方面的差错。
同时,要控制施工过程中的环境因素,如温度、湿度等,确保施工质量。
最后,在施工过程中要加强安全管理,确保人员安全。
独立基础主要施工方法1、工艺操作流程:测量、定位放线→砌筑维护定位砖→基槽开挖→局部基坑支护(回填层及破碎层位置)→基坑护壁混凝土浇筑(回填层及破碎层位置)→修整基坑→基坑清理→基槽验收→垫层砼→基础钢筋绑扎→钢筋隐检→砼浇筑→砼养护;2 、施工测量:当挖土施工完毕转入基础结构工程时,根据建筑物位置和轴线进行定位测量,对现有轴线进行复核。
在测量过程中,必须从整个施工考虑。
从挖土、浇筑基础及主体结构,建立施工控制点。
经过平面测量,再传递竖向控制,进行变形观察及竣工测量等工作。
测量设备选用如下:(1)、总体控制网线的施放:按总平面图提供的坐标,建立总控制网。
控制网总的设置将考虑场内回填和施工的影响,网点设置为网格式,以便进行各点的复核与复设。
施工过程中定期对总控制网进行复核,发现有偏位时立即修复。
修复时利用坐标点与控制网点和控制桩作为基准确定。
(2)、基坑开挖定位与测量:利用总体控制测量网络与坐标点对工程进行定位。
由于土方开挖的水平影响范围较大,故工程轴线控制桩网点的设置距基槽保持5m以上的距离,用木桩打入地面,混凝土堆码,设置永久控制点。
3、独立基础、条形基础等基坑(槽)开挖:(1)、根据基础施工平面图放出独立基础、条形基础等基坑(槽)开挖线后,砌筑围护定位砖,定位砖采用MU10砖、M5.0水泥砂浆砌筑240mm厚,高度约3~5皮200mm~300mm(因平场原因,应根据现场实际情况确定)。
表面采用1:3水泥砂浆抹面,厚度25mm。
(2)、将房屋基础纵横轴线引到围护定位砖上,弹好墨线,用红油漆在轴线上做好标识,将设计高程引至每根桩的定位砖上,以利控制桩的深度,有条件的将每根轴线引到建筑物以外,做好标识进行保护,并复核其准确性。
(3)、铲除表层松散的岩土用尖锹风镐开挖,直至挖到基础嵌岩深度范围内岩体完整,无破碎带和水平裂隙,然后根据甲方及监理的要求,指定桩基,取岩芯送检,送检合格后及时封闭桩、槽基底。
工艺流程:作业准备→砼运输→砼浇筑→拆模、砼养护
1、砼运输:保持运输均衡,考虑商砼站较近且浇筑方便,确定初凝时间6小时,终凝时间8小时,如果出现异常情况造成不能在初凝前完成入模振捣成型,则必须退砼,不得违规使用。
保证混凝土从搅拌机卸出后到浇筑完毕并且上层混凝土覆盖振捣完的时间,不超过初凝时间。
2、砼离析:砼在运输后出现离析,必须进行二次搅拌。
当坍落度损失后不能满足施工要求时应加入原水灰比的水泥砂浆或二次掺加减水剂进行搅拌,事先经试验室验证可行,严禁直接加水。
3、砼浇筑:
1)、连续浇筑不分层,设置溜槽下砼,浇筑前对垫层及帮模浇水润湿,以湿润无明水为宜。
2)、振捣:插入式振捣器振捣密实,快插慢拔,插点均匀排列,逐点移动,顺序进行,不得遗漏,要求振捣棒移动间距不大于400mm,振捣持续时间应使砼表面全部泛浆、无气泡、不下沉为止。
到设计标高后振捣完毕用木杠刮平,待混凝土收水时,木抹子压实、搓平,至少压三遍,将表面裂纹压回,使表面密实平整,用2m靠尺检查平整。
3)、砼养护:砼浇筑完成后12h内应立即进行养护,应使用草帘子或麻包片覆盖表面,在其上洇水保持砼表面润湿。
不但可以节约用水并防止溢流进地基土内,还能确保砼在持续润湿状态下养护。
养护时间不少于7d。
4)、雨期施工:选择无雨天气进行。
浇筑过程中遇中雨以上天
气马上停止施工,已施部位合理留好水平施工缝(不得留垂直施工缝),并用塑料布覆盖防雨,小雨天气连续作业必须确保及时覆盖。
浇筑后未完成压面或已压面但尚未硬化到足以抵抗雨水冲刷的程度前则必须覆盖防雨并保证及时搓平压面且不受雨水入侵冲刷影响。
5)、施工缝处理:施工缝处须待已浇筑混凝土的抗压强度不小于时,才允许继续接槎浇筑。
在继续浇筑混凝土前,水平施工缝应全部剔除软弱层及浮浆到露出石子。
并用水冲洗干净后先浇50~100mm同混凝土配比无石子砂浆一层,然后继续浇筑混凝土,应细致操作振实,以使新旧混凝土紧密结合。
