装饰工程质量控制要点

  • 格式:docx
  • 大小:12.77 KB
  • 文档页数:2

装饰工程质量控制要点

序号 工程项目 质量控制要点 施工单位

控制方法 监理单位

控制方法 项目工程部

控制方法 其它单位控制

1

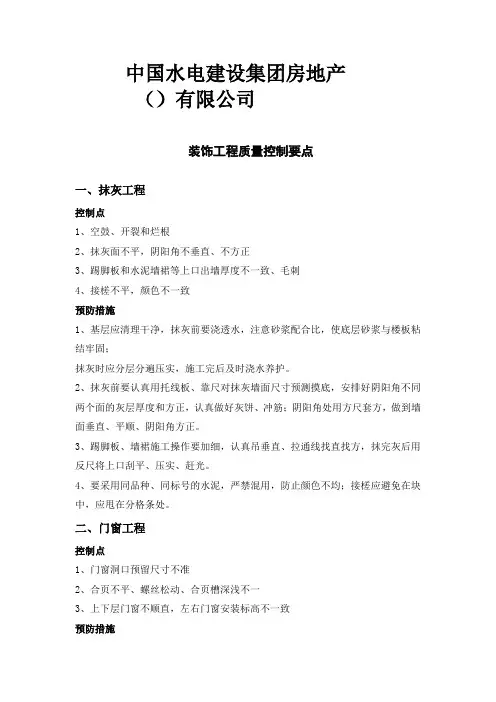

墙面、地面

装修工程 (1)工程原材料检验、砂浆配合比 检验、取样、试验 见证送检15%

控制试验结果 见证、跟综

(2)抹灰层厚度,平整度,垂直度,密实度 编制施工工艺(方案)送审

施工过程管理100% 审查批准施工方案

施工时巡视检查控制部位50%,实测30% 复核、认可

施工时巡视20%

实测10%

(3)墙面装饰在不同基体材料相接处铺钢丝网

按设计要求施工

施工过程管理100%

施工时巡视检查控制部位50%,实测20%

施工时巡视20%

实测10%

(4)面砖色泽、分格、粘接牢固 编制施工工艺(方案)送审

大面积施工前做样板报验

施工过程管理100% 审查批准施工方案认可样板施工时巡视控制检查部位100%,实测控制部位30% 复核、认可

施工时巡视检查50%,实测控制部位10%

(5)回填土密实度、地坪垫层厚度、平整度、板块面层的分格、平整、均匀及整体协调

编制施工工艺(方案)送审

大面积施工前做样板报验

施工过程管理100%

审查批准施工方案认可样板施工时巡视控制部位50%,实测控制部位20%

复核、认可

施工时巡视20%

(6)功能房(车库、设备用房)地坪质量为重点控制区 编制施工工艺(方案)送审

大面积施工前做样板报验

施工过程管理100% 审查批准施工方案认可样板施工时巡视控制部位50%,实测控制部位20% 复核、认可

施工时巡视20%

2 门窗(1)工程原材检验、取样、见证送检15% 见证、跟综 工程 料及半成品检验 试验 控制试验结果

(2)门:位置、尺寸、开关、安装方向 编制施工工艺(方案)送审

大面积施工前做样板报验

施工过程管理100% 审查批准施工方案认可样板施工时巡视控制部位50%,实测控制部位20% 复核、认可

施工时巡视检查20%,实测控制部位10%

(3)窗:嵌填、定位、安装、开关、水密性

编制施工工艺(方案)送审

大面积施工前做样板报验

施工过程管理100%

审查批准施工方案认可样板施工时巡视控制部位50%,实测控制部位20%

复核、认可

施工时巡视检查20%,实测控制部位10%
