路基施工质量监理控制要点及方法

  • 格式:docx
  • 大小:180.21 KB
  • 文档页数:20

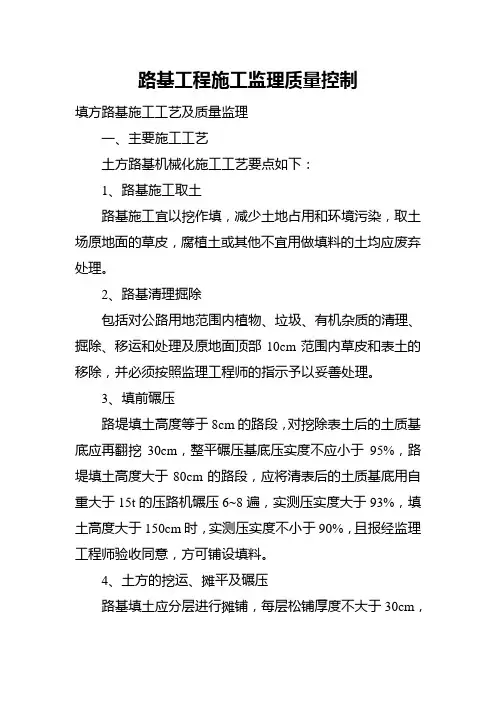

填方路基施工工艺及质量监理

一、主要施工工艺

土方路基机械化施工工艺要点如下:

1、路基施工取土

路基施工宜以挖作填,减少土地占用和环境污染,取土

场原地面的草皮,腐植土或者其他不宜用做填料的土均应废弃 处理。

2、路基清理掘除

包括对公路用地范围内植物、垃圾、有机杂质的清理、

掘除、移运和处理及原地面顶部 10cm 范围内草皮和表土的

移除,并必须按照监理工程师的指示予以妥善处理。

3、填前碾压

路堤填土高度等于 8cm 的路段,对挖除表土后的土质基

底应再翻挖 30cm ,整平碾压基底压实度不应小于 95% ,路

堤填土高度大于 80cm 的路段,应将清表后的土质基底用自

重大于 15t 的压路机碾压 6~8 遍,实测压实度大于 93% ,填

土高度大于 150cm 时,实测压实度不小于 90%,且报经监理

工程师验收允许,方可铺设填料。

4、土方的挖运、摊平及碾压

路基填土应分层进行摊铺,每层松铺厚度不大于 30cm, 每层铺设宽度应超出每层路堤的设计宽度至少 30cm。使用

平地机整平,并应做成 2%~4%的横坡,并保证每层在碾压

之前都有均匀一致的厚度和平整度,压实期间土的含水量应

均匀,时刻测量压前含水量,并根据标准试验确定的最佳含

水量调整填土的含水量。在填土材料接近最佳含水量时进行

碾压。在摊铺上一层之前下一层的施工质量须经监理工程师

检验合格,如检测不合格需做返工处理。

5、路基的整修

路基表面平整密实,无轮迹、坑洼及软弹现象,边坡坡

面平顺稳定,曲线圆滑。

二、施工质量监理的重点:

1、填前压实

在填筑路堤前,将原地面上的杂草、耕作物及地表腐植

土清除干净,用平地机整平,用压路机进行填前压实。

2、严格控制松铺厚度

填筑路堤时分层松铺土整平后,应检查每一松铺土层的

厚度,严格控制在 30cm 摆布,并依据试验段所确定的松铺

系数 1~10 ,保证压实后每层厚度不超过 27cm。

3、碾压、检查压实厚度及压实度

路堤必须在全宽段面内水平分层填筑,在最佳含水量条

件下分层碾压,并依照试验路段所确定的碾压机械组合,严

格的遵照碾压程序及遍数施工。然后检查压实度及压实厚

度。承包人自检合格后,报监理工程师抽检,评定合格方可

进行下一层施工,并相应的形成现场检测承包人自检资料及

监理抽检资料。

4、施工中路基土标准试验项目

( 1 )路基土标准试验项目:

开工前,由驻地办试验室核查承包人所完成的土的各种

标准试验,并将数据提供给路基专业监理工程师作为现场控

制的依据和标准。

( 2 )路基施工过程中质量现场控制的检测项目:

路基施工过程中质量现场控制的检测项目及资料表格

填写如表所示

路基施工质量控制现场检测项目

质量标准

每一层 2000

不小于规定值

m2 8 个点

接近最佳含水量

方可碾压 控制横坡及每层 水准测量记录

压实厚度

施工放线测量记

全站仪 录,平面位置检

查表 检查项目

压实度( % )

松铺土原始含

水量( % )

纵断高程 随 机

每 200m 测

4 断面

每 200m 测

4 断面 资料表格

压实度试验记录

表 检测方法

环刀法

中线偏位

(mm) 酒精燃烧法 检查频率

水准仪

50

5、路基整型及交验

路基工程完工后,应对路床表面的路拱及路基边坡进行

整修,并对已成型的路床按照 1~3km 为一个评定,并形成相

应的中间交验报告及证书。其中间交验实测项目如表所列:

项 检查项目

零填及路堑 0~30cm

压实度 0~80

1

( % ) 路堤 cm 80~150

>150

2 弯沉值( 0.01mm)

3 纵断高程

4 中线偏位(mm)

5 宽度(mm)

6 平整度(mm) 频率及方法

按 JTJ071-98 附录 B 检查

2000m28 个点

按 JTJ071-98 附录 I 检查

水准仪,每 200m 测 4 断

全站仪,每 200m 测 4 断

米尺,每 200m 测 4 断面

3 米直尺,每 200m 测 4

处×3 尺 规定值及允许

偏差

95

95

93

90

不大于设计值

+10,-15

50

不小于设计值

15 每 200m 测 4 路基宽度 检

宽度(mm) 米尺 大于设计值

处 查表

水准仪,每 200m 测 4 断

7 横坡( % ) ±0.5

水准仪,每 200m 测 4 断

8 边 坡 不陡于设计值 面

三、填方路基施工工艺及质量监理流程图

施工工艺

取土场:推土机清场,取土 监理程序

路基清理掘除

施 填

工 方

放 材

样 料

检 复

查 检

填前碾压抽检

检查压实度

检查松铺厚度

监理抽检压实度

不合格 监理工程师签认 检查压实度、压实厚度、填筑宽度

1、承包人申请分项工程验收

2、监理抽检与签认 犁、耙、翻松、

打碎、晾晒

不合格

随时检查含水量

合格

平地机整平

12t ~ 18t 压路机静

压一遍后,羊足碾振

动碾压达到要求的压 自卸汽车运土至填前压

实后的路基内

平 施

填前压实

循环 铺筑下一层(段)填土

分项工程完工验收

挖方路基施工质量控制

一、挖方路基施工的普通要求:

1、挖方路基施工前做好以下准备工作

( 1 )进行施工放样,核实挖方数量及挖方调运路线图。

( 2 )路基开挖前对沿线挖方土质进行试验。

( 3 )做好挖方路基的排水设施。

(4)检查各种施工机械的品种、数量及运行质量,做好

保养工作。

二、路堑开挖的质量监理

1、开挖前进行清理掘除,并运至监理工程师指定的地

点。

2、挖方路基应按设计的横断面及边坡坡度要求自上而

下逐层开挖,不得乱挖,超挖和欠挖。严禁掏洞取土,更不

得因开挖方式不当而引起边坡失稳或者坍塌。

3、挖方路基施工边坡修整与边坡稳定是影响施工质量

的主要工序之一。当遇到高的边坡或者挖方路段水文地质不良 时,应采取措施或者设置必要的防护工程。
