B13灌云县人民东路绿地景观绿化工程监理细则内容提要:□专业工程特点□监理工作流程□监理工作控制目标及控制要点□监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:园林绿化工程监理实施细则1. 本细则编写依椐1.1本项目工程已批准的监理规划。
1.2规范、规程:1.2.1《建设工程监理规范》GB50319--20001.2.2《建筑工程施工质量验收统一标准》1.2.3工程建设标准强制性条文1.2.4各分部工程质量验收规范如:(根据工程项目具体情况增加删减)《建筑工程施工质量验收统一标准》 GB50300-2001《建筑工程质量检验评定标准》 GB50301-2002《城镇规划与园林绿化规范》《城市绿化工程施工及验收规范》CJJ/T 82-1999《江苏省园林绿化质量评定标准》1.3监理工作流程如下工程规模:绿化面积11000平方米施工单位:上海锦展园林设计有限公司二、质量控制1、各类苗木土球挖掘规格:乔木:土球直径(cm)按胸高直径的8 倍,土球厚度按胸高直径7—8 倍;灌木:土球直径(cm)按冠径的80 %,土球厚度按冠径60 %;2、裸根树木挖掘一定要用用锐利铁锹,直径3 cm 以上的根要用锯锯断;细根可用剪枝剪剪断,不得强拉或劈断,尽量保护毛细根;带土球树木,保证不使土球松散,在整修土球时必须先扎腰箍;3、树木土球的包扎常用草绳,采用橘子辫、五角形、铜钱形皆可;但必须做到牢固、不露根、不掉土、确保土球不破碎、不脱绑;对名贵或较大树的包扎,除了用草绳缠绕,还必须用细麻绳加固包扎;4、树木运输前的修剪可在树木挖掘前或后进行皆可,但大树必须在挖掘前修去一部分非保留枝;修剪强度要根据树木的生物学特性、不同季节,以保证原有姿态为前提来确定修剪量;5、树木装运时应做到:轻抬、轻卸、轻装、轻放严禁拖拉,保证土球不破碎,根盘无损伤、撕裂、不伤干、不折冠,严禁提拉主干装卸带土球树木;不得损伤竹竿和竹鞭之间着生点(螺丝钉)和鞭芽;6、树木种植时应对苗木根系、树冠进行修剪,必须将劈裂、病虫、过长根系剪除,确保树木原有的自然姿态;剪口(或锯口)大于2 cm 的,必须进行防腐处理;(1)高大落叶乔木应保留原有树形,适当疏剪,保留的主侧枝应在健壮芽上短截,剪去1/5—1/3 枝条;(2)花灌木以疏剪老枝为主,短截为辅;应根据移植季节、树种特性确定移剪措施,当短截的短截,不该修剪的不要重剪;(3)球类修修剪必须做到整齐一致,线条挺拔,造型美观,切口平整,园艺效果好;8、树木的种植(1)树木种植要做到:“四随”即“随挖、随运、随种、随管”,如遇恶劣天气必须采取措施保护树木土球;裸根苗木必须当天种植完毕,否则必须做好假植处理;(2)植物种植点放样必须符合设计要求,并标明定点位置,树种名称、规格;树木种植时应选择丰满完整、生长好、姿态美的树冠,面朝向主要视线;孤植树木的冠幅应完整,丛植树木将冠幅完满面朝向外,并做到前低后高;藤本植物应栽在建筑物或棚架基部,并将枝蔓固定在支架上;(3)种植深度应保证在土壤下沉后,根茎和地面等高或略高;竹类应较原来的深度加深5—10cm,四周围紧,培土捣实,勿伤鞭芽;(4)土球包装物、培土、浇水:a.必须自下而上取下土球包装物,泥球如松散,底下包装物可剪断不取出;b.填达到土球深度2/3 时,初步覆土夯实,浇足第一次水,待水份渗透后继续填土至地面平行,再浇第二次水,然后再填好种植土;(5)树木垂直度、支撑、和绕杆:a.树干或树干重心必须与地面垂直;b.支撑应因树设桩,(十字架撑、扁担撑、三角撑、单柱撑、井字架皆可);支撑时严禁将竹木桩打穿土球或损伤根盘;支撑高度,必须控制在树高的1/2;单支撑必须立于风的盛行方向一侧,扎缚必须用软性物垫衬,做到牢固、整齐、美观;乔木干径在5cm以上的主干,必须进行绕杆,绕干的高视树种不同而不同,必须用草绳或麻布片等软性材料密密缠绕,必须做到牢固、整齐、美观。
市政绿化工程监理细则一、监理准则1.监理应与设计、施工单位建立良好的沟通与协调机制,确保设计意图得以准确传达和落实。
2.监理应具备熟悉相关法律法规和工程标准、规范的专业人员,能进行合理判断和决策。
3.监理要及时发现、纠正和防范工程质量问题,确保施工质量达到要求。
4.监理要全面掌握项目的各项技术要求,可以独立进行技术交流和评判。
5.监理要实现事前预防,及时发现和纠正问题,确保工程按计划、质量和安全要求进行。
二、监理职责1.监理应对施工过程进行全程监督,对施工单位的技术和安全措施进行审核和把关。
2.监理应每周对工程进度进行检查,确保施工按时间节点进行,及时发现和解决施工中的问题。
3.监理应对绿化工程材料进行抽样检测,确保施工使用的材料符合相关标准和规范。
4.监理应对设计图纸进行审查,确保设计与实际施工相符合,技术方案可行。
5.监理应参与施工单位的技术交底会,确保施工人员理解并按要求执行施工方案。
6.监理要进行现场施工质量检查,对施工过程中的质量问题进行及时纠正。
7.监理应按照相关法律法规和规定,进行绿化工程的验收和评定。
8.监理要向建设单位和政府提供工程进展和质量情况的报告,及时汇报问题和解决方案。
三、监理要求1.监理要严格遵守法律法规和监理规定,不得接受贿赂或利益输送。
2.监理要尊重施工单位的合法权益,要公正、公平、公开地对待施工单位。
3.监理要做到专业化、综合化,具备熟悉现代监理技术和工程管理经验。
4.监理要加强与施工单位和相关部门的沟通与协作,共同推进工程进展。
5.监理要不断提升自身素质和能力,积极参与相关培训和学习,提高监理工作的专业水平。
6.监理要重视安全生产,加强现场安全管理,确保施工人员的人身安全和工程质量安全。
绿化工程是城市建设的重要组成部分,它能够美化城市环境、改善空气质量和生态环境,提升居民的生活质量和幸福感。
因此,市政绿化工程监理工作的重要性不言而喻。
只有通过合理的监理管理,才能确保绿化工程的质量和效果达到预期目标,使城市更加宜居和宜游。
绿化工程监理实施细则一、工程概况工程名称:湿地建设工程二、编制依据及原则1.专业工程相关的标准、设计文件、技术资料2、已批准的本工程。
3、已批准的施工组织设计。
4、本着科学、公正的原则编制三、专业工程施工特点绿化工程的特点是综合性、艺术性和独特性。
绿化工程内容多样性、复杂性、工程规模日趋大化,绿化工程与土木、建筑、市政、灯光、湿地及其它工程协同作业日趋增多,绿化工程还涉及美学艺术文学等相关领域,其艺术文化内涵逐步提高,此外本工程外还包括庭院工程、给排水工程和电气工程等交叉作业量大,还具有施工方法不一,质量要求不一,季节性强,受自然条件影响大等特点,因而施工项目质量比一般项目的质量更难以控制。
四、植被种植的专业特点及应注意的施工事项1.土壤要求(1)施工方应对现场使用的种植土进行土壤检测,施工前应将检测结果及改良方案提交业主和景观设计师认可后方可施工。
(2)土壤应疏松,排水良好,PH5~7,含有机质的肥沃土壤。
强酸碱,盐土、重粘土、沙土等应经过土壤改良后方可进行种植施工。
(3)对草坪、花卉种植地应施基肥,翻耕25~30,搂平耙细,去除杂物,平整度和坡度等符合设计要求。
(4)植物生长最低种植土层厚度应符合《城市绿化工程施工及验收规范》等相关规范规定。
(5)乔木种植时土球根茎表面要求结合地形造坡持平,按规范切边种植穴时不能有明显抬高的感觉。
如果庭院内的乔木受地下水位高的影响,则做暗沟排至集水井处。
为保证黄土不见天,种植穴上可种植以下植物:白三叶、酢浆草。
草坪卷之间的间隙不得超过0.2cm。
(6)普通草坪做法:20cm种植层[20%土壤改良剂十中砂(其中80%以上为0.1~lmm的砂颗粒)]。
(7)种植土标高须低于路面与花槽边50mm o(8)绿地内用于种植植物的部位,均要求按照当地圆林绿化相关规定标准进行土壤改良取现状土(40公分表层土壤,不含其它建筑垃圾及污染物)。
加草炭(土壤体积的20%),商品有机肥(每方土10公斤,发酵充分),缓释复合肥1公斤,均匀搅拌后覆盖于土面。
绿化工程监理实施细则引言概述:绿化工程监理是指对绿化工程施工过程中的质量、进度、安全等方面进行全面监督和管理的工作。
绿化工程监理实施细则的制定对于保证绿化工程的质量和效果具有重要意义。
本文将从四个方面详细阐述绿化工程监理实施细则。
一、监理人员的资质要求1.1 监理人员应具备相关专业知识和技能,熟悉绿化工程的施工规范和要求。
1.2 监理人员应具备一定的管理能力和沟通能力,能够有效协调施工方和设计方之间的关系。
1.3 监理人员应具备良好的职业道德和责任心,能够严格按照规定进行监督和管理。
二、监理范围和内容2.1 监理范围包括绿化工程的设计、施工和养护阶段。
2.2 监理内容包括对绿化工程施工图纸的审核、现场施工过程的监督、质量检查和验收等。
2.3 监理人员应对绿化工程的施工过程进行全程记录和监测,及时发现和解决问题。
三、监理程序和要求3.1 监理程序包括前期准备、施工过程监理和竣工验收等阶段。
3.2 监理人员应按照规定的程序进行监理工作,确保每个阶段的监理工作得以顺利进行。
3.3 监理人员应按照要求编制监理报告,及时向相关部门和单位反馈监理结果。
四、监理的责任和权利4.1 监理人员应对绿化工程的施工质量负责,及时发现和纠正施工中存在的问题。
4.2 监理人员有权对施工方和设计方提出合理的要求和建议,确保绿化工程的顺利进行。
4.3 监理人员应与相关单位和部门保持良好的沟通和合作,共同推动绿化工程的顺利实施。
结论:绿化工程监理实施细则的制定和执行对于保证绿化工程的质量和效果具有重要意义。
监理人员的资质要求、监理范围和内容、监理程序和要求以及监理的责任和权利是绿化工程监理实施细则的核心内容。
只有严格按照这些规定进行监理工作,才能确保绿化工程的质量和效果达到预期目标。

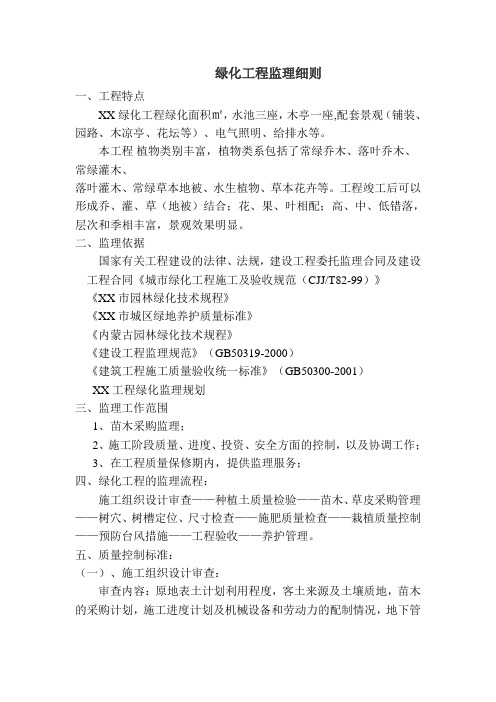

绿化工程监理细则一、工程特点XX绿化工程绿化面积㎡,水池三座,木亭一座,配套景观(铺装、园路、木凉亭、花坛等)、电气照明、给排水等。
本工程植物类别丰富,植物类系包括了常绿乔木、落叶乔木、常绿灌木、落叶灌木、常绿草本地被、水生植物、草本花卉等。
工程竣工后可以形成乔、灌、草(地被)结合;花、果、叶相配;高、中、低错落,层次和季相丰富,景观效果明显。
二、监理依据国家有关工程建设的法律、法规,建设工程委托监理合同及建设工程合同《城市绿化工程施工及验收规范(CJJ/T82-99)》《XX市园林绿化技术规程》《XX市城区绿地养护质量标准》《内蒙古园林绿化技术规程》《建设工程监理规范》(GB50319-2000)《建筑工程施工质量验收统一标准》(GB50300-2001)XX工程绿化监理规划三、监理工作范围1、苗木采购监理;2、施工阶段质量、进度、投资、安全方面的控制,以及协调工作;3、在工程质量保修期内,提供监理服务;四、绿化工程的监理流程:施工组织设计审查——种植土质量检验——苗木、草皮采购管理——树穴、树槽定位、尺寸检查——施肥质量检查——栽植质量控制——预防台风措施——工程验收——养护管理。
五、质量控制标准:(一)、施工组织设计审查:审查内容:原地表土计划利用程度,客土来源及土壤质地,苗木的采购计划,施工进度计划及机械设备和劳动力的配制情况,地下管线的保护措施,施工质量的保证措施,及安全施工措施等内容。
施工组织设计必须经施工单位的技术负责人审核签字后才能报监理审查。
(二)、种植土质量要求:1土壤是园林植物生长的基础,种植土中影响植物生长发育的石砾、瓦砾、、砖块,树根、杂草根、玻璃、塑料废弃物、泡沫等混杂物,必须清除;在绿化工程施工前必须进行土壤化验,对不合格土壤,采取相应措施,改善土壤理化性质,提高土壤肥力,达到植物生长的条件。
园林植物种植土的质量要求(1)花坛土:PH值=6.0-7.5;EC值(mmho/cm)0.50-1.00;有机质(%)≥2.5;容重(g/cm3)≤1.20;有效土层≥30cm,石砾粒径(cm)≤1,含量<8%;(2)树穴土:PH值=6.5-7.8;EC值(mmho/cm)0.35-0.75;有机质(%)≥2.0;容重(g/cm3)≤1.30;有效土层>100cm,灌木≥60cm;(3)草坪土:PH值=6.5-8.0;EC值(mmho/cm)0.35-0.75;有机质(%)≥1.5;容重(g/cm3)≤1.30;有效土层≥30cm;2、种植土层下若遇有不透水层必须设法粉碎、穿孔使其透水淋溶;3、在土壤含水量过高的情况下禁用推土机反复碾压堆土或改造地形,防止形成不透水层;4、种植土土层厚度必须满足不同植物根系正常发育生长所需的土层深度:(1)乔木:(深根)150CM,乔木(浅根)100CM;(2)灌木(大)90CM,灌大(小)45CM;(3)草坪30CM以上,花坛30CM以上;5、地形的改造必须符合设计要求;地形改造的标高必须在允许偏差之内,即>100cm,允许偏差±5cm;100-300cm,允许偏差±20cm;>300cm,允许偏差±50cm;6、种植土质量检验方法(1)检验土壤分析报告;(2)地形标高抽查一定的数量,即每3000㎡抽查一点,每点为500㎡,但不少于3点,是否在允许偏差范围,:大中乔木为-8cm;小乔木及大中灌木为-5cm小灌木、宿根花卉为-3cm;草本、地被、草坪及一、二年草花为-2cm;(三)、苗木、草皮采购管理:1、苗源的提供必须经监理工程师认可。
监理细则园林绿化工程一、前言园林绿化工程是城市绿化的重要组成部分,能够提升城市环境质量,改善人居条件,增添城市艺术氛围。
为了保证园林绿化工程的顺利进行,需要有专业的监理团队进行监督和管理。
本文将阐述园林绿化工程的监理细则,以期为相关人员和机构提供一份准确有效的参考。
二、监理组织与管理1.监理组织的组成(1)监理工程师:具备相关专业背景知识和经验的工程技术人员,负责总体监理工作。
(2)监理助理:协助监理工程师进行工程检查、记录和报告等工作。
(3)监理员:执行监理工作,负责工程现场的巡检和质量验收等。
(4)资料员:负责记录和整理相关工程资料和文件。
2.监理组织的管理(1)监理组织应与建设单位和施工单位签订监理合同,明确双方的权责和工作内容。
(2)监理组织应定期向建设单位和有关部门提交监理报告,及时反馈工程进展情况和存在的问题。
(3)监理组织应按照相关法律法规和标准要求,对工程质量进行监督和检验,并提出合理的改进建议。
(4)监理组织应做好工程记录和资料整理工作,确保工程的档案资料完整可靠。
三、施工前的准备工作1.文件审查(1)监理组织应审核施工单位提交的相关资料,包括项目设计图纸、施工方案、材料质量证明和施工人员的合格证明等。
(2)监理组织应与建设单位一同审查并批准施工单位提交的施工图纸和施工方案。
2.施工现场的准备工作(1)施工单位应在工程施工前进行场地清理和平整工作,确保施工现场干净整洁。
(2)施工单位应对相关设备和材料进行检查,确保其完好并达到相关质量标准。
(3)施工单位应按照设计要求进行工程定位和标高控制。
四、施工过程的监督和管理1.施工质量监督(1)监理员应对施工过程中的各道工序进行监督和验收,确保其质量符合设计要求和标准规范。
(2)监理员应对施工现场的环境保护和安全措施进行检查和监督。
2.工程记录和资料整理(1)监理组织应对施工过程进行详细的记录,包括工程进度、材料验收和施工质量情况等。
(2)监理组织应按照建设单位和有关部门的要求,整理和归档工程资料和文件。
监理细则(绿化)文档标题:监理细则(绿化工程)一、前言本《监理细则》旨在明确并细化绿化工程项目的监理工作程序与内容,确保绿化工程质量、进度、安全得到有效控制,满足设计要求和国家相关标准规范。
本细则适用于各类新建、改建、扩建的公共绿地、居住区绿地、道路附属绿地等绿化工程项目的监理工作。
二、监理内容与要求1. **设计方案审查**:对绿化工程的设计方案进行严格审核,包括植物配置、种植土改良、灌溉设施、景观构筑物等是否符合规划设计要求和生态环境保护原则。
2. **施工准备阶段监理**:检查施工单位的资质、施工组织设计、施工人员技术培训及特殊工种持证上岗情况;核查施工现场的围挡、临时设施、机械设备的安全性与合理性。
3. **施工过程监理**:监督施工过程中苗木质量、种植深度、种植密度等是否满足设计要求;定期巡查土壤改良、灌溉系统安装、病虫害防治等情况,确保绿化工程的质量和效果。
4. **工程进度监理**:对照施工计划,监控绿化工程施工进度,协调解决影响工程进展的问题,保证项目按期完工。
5. **安全生产与文明施工**:督促施工单位严格执行安全生产法规,落实安全防护措施,做到文明施工,减少环境污染。
6. **竣工验收阶段监理**:参与绿化工程的阶段性验收和竣工验收,按照验收规范进行全面细致的核查,确保工程达到设计标准和技术要求。
三、监理工作方法与程序根据绿化工程的特点,采取巡视、旁站、平行检验等多种监理手段,并及时记录监理日志,编写监理报告,发现问题及时通知施工单位整改,必要时向建设单位报告。
四、结语本监理细则是指导绿化工程项目实施有效监理的重要依据,全体监理人员应深入理解和执行,以严谨的工作态度,科学的监理方法,全力保障绿化工程项目的顺利推进和高质量完成。
以上细则如有未尽事宜或随着国家政策、行业标准变化需要调整,将适时予以修订完善。
编制日期:______编制单位:______(注:此文档为示例性模板,具体内容需结合实际项目特点和相关规定进行详细编写)。
绿化监理细则绿化监理细则1. 监理目的绿化监理的目的是确保绿化工程按照设计要求和相关法规进行施工,保证绿化质量和效果达到预期目标。
监理旨在监督施工过程中的质量控制、进度管理和技术要求,促进项目顺利进行。
2. 监理范围及工作内容2.1 施工前期准备2.1.1 绿化设计方案评审:审核设计方案的合理性、可行性和符合法规要求。
2.1.2 资料准备:收集相关绿化工程的文件、证照和合同等资料,确保施工方及供应商具备相关资质。
2.1.3 施工组织方案:评审施工方的施工组织方案,包括施工工序、技术要求和人员安排等。
2.2 施工过程监管2.2.1 材料验收:对绿化工程所需的材料进行抽样检测,确保材料质量符合标准要求。
2.2.2 土壤改良:监督土壤改良工程的施工过程,包括土壤检测、施肥、施药等。
2.2.3 植物选植:指导植物的选取和摆放,确保植物的存活率和景观效果。
2.2.4 灌溉系统:监督灌溉系统的安装和调试,确保水源供应和灌溉效果。
2.2.5 施工总进度:定期检查施工进度,及时发现并解决施工中的问题。
2.3 施工质量检查2.3.1 绿化工程质量:对植物生长情况、灌溉效果、绿化景观等进行检查,确保施工质量达到设计要求。
2.3.2 绿化工程安全:注意绿化工程施工中的安全问题,包括施工现场的安全设施和人员安全意识等。
2.3.3 绿化工程文明施工:要求施工方遵守相关法规,保持施工现场的整洁和环境卫生。
3. 监理报告及处理措施3.1 监理报告:监理过程中发现的问题和不符合要求的情况,及时记录并编写监理报告,报告内容包括问题描述、原因分析和处理措施建议。
3.2 处理措施:当发现问题时,监理人员应及时通知施工方采取必要的整改措施,确保问题得到解决。
3.3 监理总结:项目结束后,编写监理总结报告,总结项目施工过程中的问题和经验教训,并提出改进措施。
4. 附件本所涉及附件如下:附件1:绿化设计方案附件2:施工组织方案附件3:绿化工程材料检测报告附件4:施工进度表附件5:施工质量检查记录表5. 法律名词及注释5.1 绿化工程:指对城市空地、公园、道路、建筑物周围等进行植物修建和绿化美化的工程。
绿化工程监理实施细则一、前言绿化工程监理是指对绿化工程施工过程中的质量、安全、进度等方面进行监督和管理的工作。
为了保证绿化工程的顺利实施,确保绿化效果达到预期目标,制定本绿化工程监理实施细则。
二、监理范围1. 绿化工程监理涵盖的范围包括但不限于:绿化设计方案的评审、施工图纸的审查、施工过程的监督、绿化材料的质量把控、绿化设施的安装验收等。
2. 监理人员应按照相关法律法规和技术标准进行监督,确保绿化工程符合相关规范要求。
三、监理程序1. 绿化工程监理程序包括:前期准备、施工前监理、施工过程监理、竣工验收等环节。
2. 前期准备阶段,监理人员应对绿化设计方案进行评审,并与设计单位进行沟通,确保设计方案符合相关规范要求。
3. 施工前监理阶段,监理人员应对施工图纸进行审查,确保图纸的合理性和可行性。
4. 施工过程监理阶段,监理人员应定期到施工现场进行检查,监督施工过程中的质量、安全等方面的问题,并及时提出整改意见。
5. 竣工验收阶段,监理人员应对绿化工程的成果进行验收,确保绿化效果符合预期目标。
四、监理要求1. 监理人员应具备相关专业知识和技能,熟悉绿化工程施工的各个环节。
2. 监理人员应按照合同约定的监理职责和监理标准进行工作,不得超越职权或滥用职权。
3. 监理人员应及时向业主报告工作进展情况,并提出合理化建议。
4. 监理人员应保持独立、公正的立场,不得与施工单位发生利益冲突。
5. 监理人员应遵守保密义务,不得泄露与绿化工程相关的商业机密或技术秘密。
五、监理报告1. 监理人员应每周向业主提交监理报告,详细记录施工过程中的问题和整改情况。
2. 监理报告应包括但不限于:工程进度、质量验收情况、安全事故处理、施工单位的合作情况等。
3. 监理报告应以书面形式提交,并在报告中提出改进意见和建议。
六、监理成果评价1. 监理人员应根据绿化工程的实际情况,评价绿化工程的质量、进度和效果。
2. 监理人员应与业主进行沟通,了解业主的满意度和改进建议,以进一步提高监理工作的质量和效果。
绿化监理实施细则绿化监理实施细则1. 绪论1.1 目的绿化监理实施细则的目的是确保绿化施工过程的合规性和质量,保护环境,并提供指导和标准,以确保绿化工程的顺利进行和成功完成。
1.2 范围本细则适用于任何绿化工程的监理实施,包括公共绿地、城市道路、园区以及其他各类绿化项目。
2. 审查和批准2.1 审查在开始绿化工程之前,监理者必须对绿化设计文件进行审查。
审查的内容包括但不限于:绿化设计方案、种植方案、土壤改良方案、材料选择等。
2.2 批准监理者按照审查结果,对绿化设计文件进行评估,并作出批准或建议修改的决定。
一旦批准,施工可以开始。
3. 施工前准备3.1 绿化施工组织施工前应明确绿化施工组织结构、责任分工和沟通机制。
确保所有参与方能相互配合,协调工作。
3.2 绿化材料采购根据设计要求,完成对绿化材料的采购工作。
采购时应注意质量、价格和供货周期等因素,确保材料的及时交付。
4. 施工技术要求4.1 土壤改良根据设计要求,进行土壤改良工作。
主要包括施加有机肥料、石灰调整酸碱度、疏浚松土以及施加矿质肥料等。
4.2 植物配置在绿化区域内根据设计要求进行植物配置,包括种植树木、草坪、花卉等。
根据植物的生长特点和环境条件,合理安排植物的种植密度和间距。
4.3 灌溉建立合理的灌溉系统,根据不同的植物需求进行灌溉工作。
确保植物能够得到适量的水分,同时避免水分过多导致植物病害。
5. 施工质量控制5.1 监测和检验监测和检验绿化施工过程中的各项关键参数和指标。
监测的内容包括土壤酸碱度、含水率、植物生长情况等。
5.2 整改措施如发现施工过程中存在问题或不合格项,应及时采取整改措施进行修复,并确保修复质量达到设计要求。
6. 完工验收6.1 完工条件绿化工程完成后,应满足设计文件中规定的所有要求,包括植物生长情况、绿化效果等。
6.2 完工验收程序对绿化工程进行验收,由监理者组织进行。
验收内容包括但不限于绿化实施情况、绿化设施使用情况等。
河南宏业建设管理有限公司三亚市海棠湾南区水系一期工程园林绿化监理细则编制人:审批人:河南宏业建设管理有限公司三亚市海棠湾南区水系一期工程监理部2010年11月园林绿化监理实施细则为实现监理规划预期总目标,在尽可能不突破计划投资额的前提下保质保量,如期完成施工任务,特制定本工程实施细则。
一、严格执行审查报验制必须对施工承包方通过以下几方面审查和报验手续后才予签发主体工程开工令。
1.施工组织设计和施工技术方案审查审查其施工组织的项目经理、技术负责人是否与投标书拟派的人一致、即其是否履行了投标的承诺,审查其质量保证体系,安全生产体系是否完善,是否落实到人,审查其施工部署及施工技术方案、施工进度计划、施工现场平面布置及需要增加的施工措施费用等是否体现科学、合理、安全、经济、可靠在确保施工安全和质量、进度的前提下节省投资,以及审查施工设备是否符合施工要求等。
2.进场材料报验进场的种植土、肥料等必需送检及苗木的报验。
3.进场人员审查审查项目经理部机构是否健全,技工、普通工人数是否满足施工需要,对项目经理、技术负责人、质检员、等重要技术人员、还要求提交职称证书复印件(有疑问者还要出具原件),必须持证上岗的技工要查其上岗证,不得违章和窜岗。
4.施工质量责任状查其法定代表人是否向发包人签署了信守合同,施工质量终身负责的质量保证书或(责任状)。
5.施工放样报验现场旁站监理、复测、抽验其轴线放样位置是否符合设计要求,是否满足规范规定。
二、质量控制1、栽植土质量:杜绝影响树木、草皮生长成活的活碱土、化学污染土、大石块等进施工现场,坡度符合土壤安息角要求,排水通畅不积水;表层20㎝内无石砾、砖瓦等杂物,土壤疏松,块径<4cm,种植土土层厚度必须达到设计要求。
2、植物材料质量:树木干茎挺直、树冠完整、无病虫害、土球完好、包扎牢固、裸根根系完整;草皮草块大小一致,厚度不小于1.5-2cm,厚度均匀、无病虫杂草;花苗及地被植物生长良好、发育均齐、根系发达、无病虫害、无损伤。
3、栽植质量:放样定位正确;偏差不超过5%(除有其他障碍物外);树穴大于泥球或树根20-40cm,深度与泥球或根颈相齐;翻松底土、坑上下垂直;栽时分层夯实,不伤根部;高大乔木及时立桩支撑;定向排列正确,树木朝向的主视线丰满完好,株行距林缘线、树冠线符合设计要求;土球大小及包扎符合规范要求;修除病残枝、枯枝;剪口平滑,树枝疏截适当,树型匀称,园艺效果好,绿篱高度正确整齐,小灌木拼行图案符合设计要求,栽植小灌木的数量按设计不得减少或超过5%。
大小一致通过,均匀平整,铺草的草块与土壤密实,草坪外观平整;4、草坪、地被植物的质量:栽植位置和面积符合设计要求;栽植土面平整,表土块径>2cm,排水良好,无积水、无杂草、砖瓦杂物;插种地被出苗均匀,疏密适当,无空缺;满铺草坪块间缝>1.5cm,草块大小一致通过,均匀平整,铺草的草块与土壤密实,草坪外观平整;草坪与树坛、花坛、地被植物间边界切边线清晰、自然。
5、绿化植物种植后及时浇水、喷水、培土、扶正;发现病虫害及时防治;树木死亡及时挖除补种;经常除草松土,保持整洁。
6、裸根树木挖掘一定要用用锐利铁锹,直径3 cm 以上的根要用锯锯断;细根可用剪枝剪剪断,不得强拉或劈断,尽量保护毛细根;带土球树木,保证不使土球松散,在整修土球时必须先扎腰箍;7、树木土球的包扎常用草绳,采用橘子辫、五角形、铜钱形皆可;但必须做到牢固、不露根、不掉土、确保土球不破碎、不脱绑;对名贵或较大树的包扎,除了用草绳缠绕,还必须用细麻绳加固包扎;8、树木运输前的修剪可在树木挖掘前或后进行皆可,但大树必须在挖掘前修去一部分非保留枝;修剪强度要根据树木的生物学特性、不同季节,以保证原有姿态为前提来确定修剪量;9、树木装运时应做到:轻抬、轻卸、轻装、轻放严禁拖拉,保证土球不破碎,根盘无损伤、撕裂、不伤干、不折冠,严禁提拉主干装卸带土球树木;不得损伤竹竿和竹鞭之间着生点(螺丝钉)和鞭芽;10、树木种植穴(或槽:指散生竹)规格必须符合设计要求:坑(穴)的直径要大于土球(裸根苗根系长)40 cm,深度同土球或裸根系的直径,但必须松翻底土10 cm 以上,坑(穴)上下垂直;另外高燥砂性土树穴宜稍深,低洼粘土地可稍浅;11、树木种植时应对苗木根系、树冠进行修剪,必须将劈裂、病虫、过长根系剪除,确保树木原有的自然姿态;剪口(或锯口)大于2 cm 的,必须进行防腐处理;(1)高大落叶乔木应保留原有树形,适当疏剪,保留的主侧枝应在健壮芽上短截,剪去1/5—1/3 枝条;(2)常绿针叶树不宜修剪,只剪病虫枝、枯死枝、生长衰弱枝、过密枝与轮生枝、下垂枝和机械磨损枝;(3)常绿阔叶树基本保证树形,收缩树冠,正常季节种植疏剪树冠总量度1/3—3/5 保留主骨架,截去外围枝条,疏稀树冠内膛枝,摘除大部分树叶;(4)花灌木以疏剪老枝为主,短截为辅;应根据移植季节、树种特性确定移剪措施,当短截的短截,不该修剪的不要重剪;(5)绿篱、球类修修剪必须做到整齐一致,线条挺拔,造型美观,切口平整,园艺效果好;(6)攀缘和蔓生藤本,可剪去枯死和过长藤蔓,交错枝、横向生长枝蔓。
12、树木的种植(1)树木种植要做到:“四随”即“随挖、随运、随种、随管”,如遇恶劣天气必须采取措施保护树木土球;裸根苗木必须当天种植完毕,否则必须做好假植处理;(2)植物种植点放样必须符合设计要求,并标明定点位置,树种名称、规格;树木种植时应选择丰满完整、生长好、姿态美的树冠,面朝向主要视线;孤植树木的冠幅应完整,丛植树木将冠幅完满面朝向外,并做到前低后高;藤本植物应栽在建筑物或棚架基部,并将枝蔓固定在支架上;(3)种植深度应保证在土壤下沉后,根茎和地面等高或略高;竹类应较原来的深度加深5—10cm,四周围紧,培土捣实,勿伤鞭芽;(4)土球包装物、培土、浇水:a.必须自下而上取下土球包装物,泥球如松散,底下包装物可剪断不取出;b.填达到土球深度2/3 时,初步覆土夯实,浇足第一次水,待水份渗透后继续填土至地面平行,再浇第二次水,然后再填好种植土;(5)树木垂直度、支撑、和绕杆:a.树干或树干重心必须与地面垂直;b.支撑应因树设桩,(十字架撑、扁担撑、三角撑、单柱撑、井字架皆可);支撑时严禁将竹木桩打穿土球或损伤根盘;支撑高度,必须控制在树高的1/2;单支撑必须立于风的盛行方向一侧,扎缚必须用软性物垫衬,做到牢固、整齐、美观;乔木干径在5cm以上的主干,必须进行绕杆,绕干的高视树种不同而不同,必须用草绳或麻布片等软性材料密密缠绕,必须做到牢固、整齐、美观。
13.养护期间监理a、松土:乔灌木每年不少于三次,一般定于每年的春、夏、秋季,具体情况按实际调整,要保持乔、灌木根部周围或树空范围土壤的疏松透气,应无板结现象,松土深度以不影响根的生长为限。
b、淋水:确保植物生长所必需的水分。
春季雨水多,视天气而定,灵活掌握淋水量,夏、秋两季每天淋水不少于两次,冬季对不耐寒植物水分不宜太多,淋水时要求喷洒枝叶。
c、施肥:定期进行施肥,乔木每月一次,灌木、地被在春、夏季每月两次,秋、冬季每月一次,新种植物要施放基肥。
d、喷药:如发现有病虫害必须采取措施,有针对性使用不同的农药对症下药,预防病虫害方面,在植物生长期内每十天喷药,喷药时,就尽量降低对游人的影响。
冬、春季翻土时,应适量加放石灰,以达到除菌的目的。
e、修剪:主要修剪时间是春、夏季。
乔木主要是修剪枯枝、徒长枝,应保持主干基本挺直,主干道行道定于高度为2.3米,主干的分枝点以下不应有萌芽和枝条;灌木按不同的造型进行修剪,要求1个月修剪一次,地被四季均要修剪,按要求控制高度和造型,不能出现空脚现象。
f、草坪的管理:草坪要求保持表绿旺盛,边缘草要修剪整齐,草坪高度保持在3-7厘米,并及时疏早和加沙,以确保草坪外观平整。
春季内应根据实际情况部分松土重新种植,对于凹陷的地方需利用春季草坪生长旺盛的时间定期填薄沙至平整为止,一般十五天左右填一次,并保持草坪内无杂草及病虫害,一般每100平方米草地的草种纯度不低于百分之九十五,草地无裸露、结块现象,缺株及时补种。
每月施肥1-2次,经常喷杀药物预防病虫害发生。
g、地被和地花的管理:注意控制其生长,植株过密要及时清疏,保持边缘清晰。
及时清理枯枝落叶、垃圾、杂草,对黄土裸处及时进行补植。
h、安全措施:养护单位应符合行业安全规范,制订完善的、严谨的、详细的安全防护制度,并严格遵守执行。
在实施养护作业过程中,作业人员要穿着荧光衣和做好保护施工安全措施14.园路铺设(1)园路纵横坡应符合设计要求,主干道应设置无障碍通道。
设计无要求时横坡2%---3%,主路纵坡宜小于8%,支路和小路,纵坡宜小于18%横坡,纵坡超过15%路(2)园路基层宜采用透水透气的砂、石等材料,除机动车行车道外尽量不采用混凝土基层。
园路基层必须压实并符合设计要求。
如遇软土地基,应进行补强处理。
(3)园路路面应耐磨、平整、防滑、适用、美观。
除起装饰、点缀作用的线条等部位,不应使用光滑面层。
面层材料宜选用当地材料,充分体现自然特色,面层图案应丰富多样,避免单调乏味。
(4)路缘石安装其色泽、尺寸等应与路面协调并符合设计要求,无缘石路面应作好周围土体保护,防止水土流失、污染路面。
(5)施工单位园路施工时应作好充分的施工组织工作,确保工程质量符合有关要求。
(6)园路工程、地坪等应在主体工程、地下管线工程完工后,方可进行施工。
(7)施工时应严格执行材料进场验收制度,进场材料未经验收不准使用。
有些对环境景观效果影响较大的材料要经上级有关领导批准。
(8)石板、块石、弹石、侧石的强度、色泽和加工精度均应达到设计及要求。
棱角应完整、无翘曲。
(9)施工单位在施工前应进行施工放样,经有关单位和部门验收后再大面积施工。
有些对环境景观效果影响较大的部位,其施工放样要经上级有关领导验收。
施工放样尤其应注意交叉路口,不同材质的路面结合处等特殊部位。
(10)园路交叉口及二种不同路面材料衔接点的放样,面层铺设以主路优先,次路服从主路为原则,应注意标高和坡向,防止积水。
(11)园路放样时,应尽量利用自然地形,减少踏步,减少土方挖填。
(12)园路铺设时结合层应密实、牢固。
如发现结合层不平,应取出路面材料,以结合材料重新找平,严禁用砖、石材料临空填、塞。
(13)卵石面层施工,在基础层上浇筑后3—4天方可铺设面层。
卵石要求质地好,色泽均匀,颗粒大小均匀,粒径3—5cm为宜。
基础层上的粘结层以厚度为5cm的1:2砂浆为宜,卵石在水泥砂浆层嵌入应大于2/3,并应竖向排列不得平铺。
要求排列美观,面层均匀高低一致,面层卵石无水泥浆等污染物。
(14)大理石碎片、广场砖的铺砌,宜座浆施工,要求结合层密实,表面平整。
