脚手架验收表
- 格式:doc
- 大小:88.00 KB
- 文档页数:4

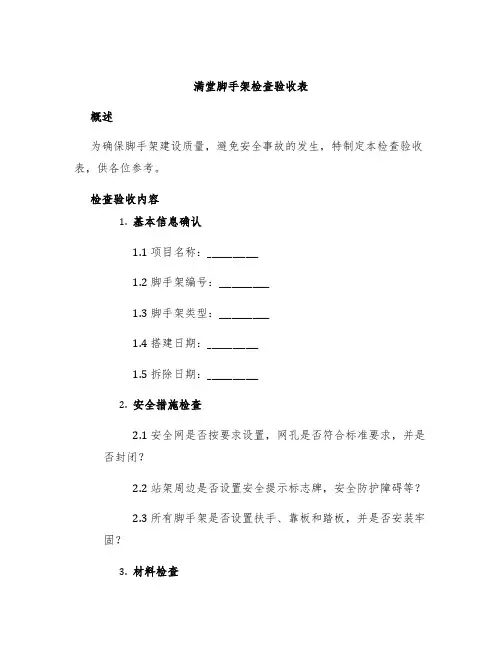

满堂脚手架检查验收表概述为确保脚手架建设质量,避免安全事故的发生,特制定本检查验收表,供各位参考。
检查验收内容1.基本信息确认1.1 项目名称:____________1.2 脚手架编号:____________1.3 脚手架类型:____________1.4 搭建日期:____________1.5 拆除日期:____________2.安全措施检查2.1 安全网是否按要求设置,网孔是否符合标准要求,并是否封闭?2.2 站架周边是否设置安全提示标志牌,安全防护障碍等?2.3 所有脚手架是否设置扶手、靠板和踏板,并是否安装牢固?3.材料检查3.1 脚手架的搭建是否采用规定的材料(如:钢管、踏板等)?3.2 脚手架的材料是否符合国家标准?4.尺寸检查4.1 脚手架的高度是否符合规定,脚手架立杆卸荷是否在500KG以内?5.接头检查5.1 接头是否按要求设置?5.2 有无虚接、漏接、错接或者焊接不牢固的现象?6.使用检查6.1 验证施工过程中脚手架框架、立杆无裂纹、变形和变色、弯曲等现象?6.2 所有工作台板是否整齐排列,有无杂乱现象?验收标准1.安全标准1.1 安全网完好、有效、严密。
1.2 所有楼层配备足够的安全防护措施。
1.3 所有扶手、靠板和踏板的安装牢固可靠,且无锈蚀、破损等现象。
1.4 满足施工所需的所有安全标准。
2.材料标准2.1 使用国家标准材料,严格按照使用规范操作。
2.2 调查所有材料的质量证明文件和检验报告。
2.3 满足施工所需的所有材料标准。
3.使用标准3.1 所有工人均接受脚手架安全培训和操作规范的培训,并取得了相应的证件。
3.2 工人按照标准程序正确搭建和使用脚手架。
3.3 工人操作正确,没有违规现象。
结论本次验收经过全面细致的检查,脚手架使用符合规范,各项指标均符合要求,建议施工单位与施工队员严格按照验收标准进行操作,并加强对脚手架制造和搭建的监管,确保施工过程安全、规范、高效。

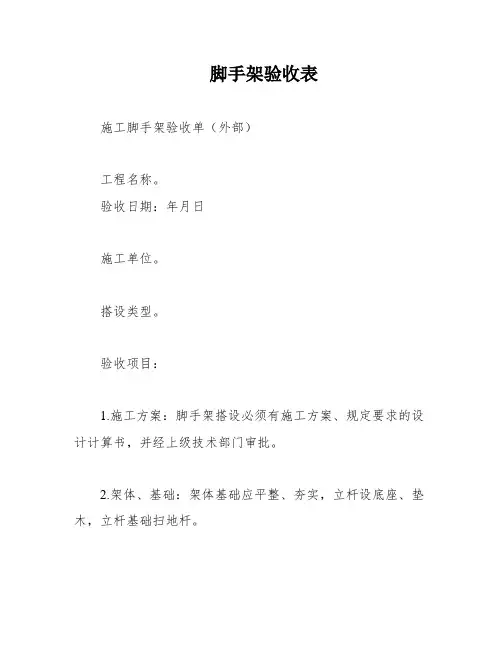

脚手架验收表施工脚手架验收单(外部)工程名称。
验收日期:年月日施工单位。
搭设类型。

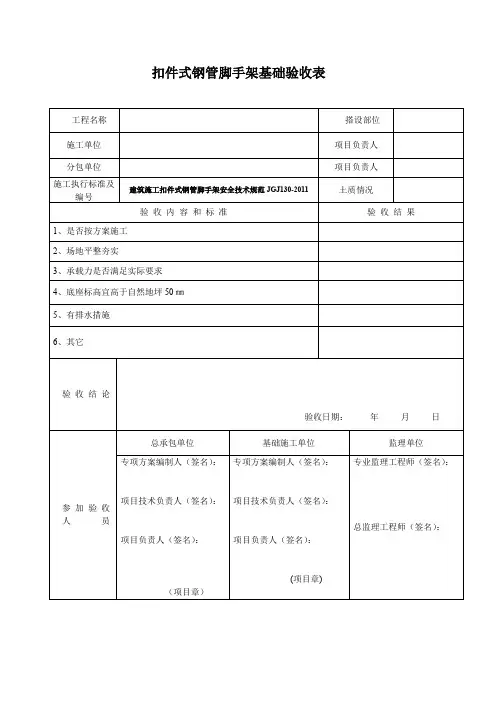

验收项目:1.施工方案:脚手架搭设必须有施工方案、规定要求的设计计算书,并经上级技术部门审批。
2.架体、基础:架体基础应平整、夯实,立杆设底座、垫木,立杆基础扫地杆。
3.架体稳定:架体连结点牢固,与建筑结构按规定间距拉结,杆件间距与剪刀立杆、大横杆、小横杆间距应符合规范要求,同时按规范设置撑剪刀撑。
4.搭设验收高度:脚手板脚手板材质应符合要求,铺设严密、牢固,不得有探头板。
脚手架外侧挂密目式安全网,网间封闭严密,施工作业层及作业层以下每隔10米铺设平网。
作业层脚手板与建筑物间大于15㎝必须采取防护措施。
5.建筑面积。
验收日期。
6.结果验收要求。
脚手架搭设验收单(内部)工程名称。
安3-2-3序号验收项目搭设要求检点记录结果1 立杆基础坚实平整、有排水措施,立杆下铺设木板,设扫地杆2 架体与建筑物拉结拉结点间距、水平垂直,距离符合要求、拉结材料符合要求3 防护栏杆及围网自第二步起设栏杆扶手,按规定设置围档封闭,密目网符合要求,操作层三步应设踢脚板。
4 施工层底笆满铺底笆与大横杆绑扎点不少于4点5 剪刀撑设置每隔()m设一道剪刀撑,夹角为45○~60○,自下而上连续设置。
6 钢管脚手管外径不得小于φ48mm,壁厚不得低于3.5mm,无严重锈蚀、裂纹、变形。
不准使用竹脚手架。
7 脚手架宽度按设计宽度()m搭设8 立杆间距立杆垂直偏差不大于全长的1/200,立杆间距按设计()m设置9 大小横杆横杆竖直、大横杆的固定间距不大于6m、扰度不大于杆长1/15010 四步一隔离每隔四步设一道隔离措施验收意见:企业安全部门(盖章)监理意见:总监:(公章)监督核查意见:监督员:(公章)企业安全部门负责人:项目经理:安全员:验收证明:架子工班长:(公章)年月日注:本表供外部验收时使用建议改写后的文章:登高设施应该安装在脚手架的外侧,斜道的坡度应该按照设计要求设置,并且设有防滑条。
(工程验收套表)各种脚手架验收记录表
1、落地式脚手架搭设验收记录表
工程名称:单位名称:监理X公司名称:
2.挂脚手架验收记录表
工程名称:单位名称:监理X公司名称:
3.悬挑式脚手架验收记录表
工程名称:单位名称:监理X公司名称:
1.吊篮脚手架验收记录表(手动和电动)
工程名称:单位名称:监理X公司名称:
2.门型脚手架验收记录表
工程名称:单位名称:监理X公司名称:
6.附着式脚手架(升、降)验收记录表
壹、资料检查要求
二、被验收附着式升降脚手架的主要技术参数被检附着升降脚手架的主要技术参数
三、架子架体验收内容
(续表)
注:脚手架每次升降以后必须实施验收、合格后方能投入使用,验收项目中:18~35要做验收记录
7.安全防护措施搭设验收记录表
工程名称:单位名称:监理X公司名称:
8.横板支撑系统验收记录表
模板工程名称:施工部位:
施工单位:支撑材料:监理X公司名称:
9.井架和龙门架搭设验收记录表
单位名称:工程名称:搭设高度:监理X公司名称:
壹、资料验收
二、硬件验收
(续表)
10、上回转塔式起重机安装(加节)验收记录表
使用单位:设备所属单位:
工程名称:安装单位:监理X公司名称:
(续表)
11.下回转塔式起重机安装验收纪录表使用单位:设备所属单位:
工程名称:安装单位:
机械标号:规格型号:监理X公司名称:
(续表)
12施工升降机安装(加节)验收纪录表规格编号设备所属单位名称:
工程名称:使用单位名称:
机械标号:监理X公司名称:
(续表)(87页)。

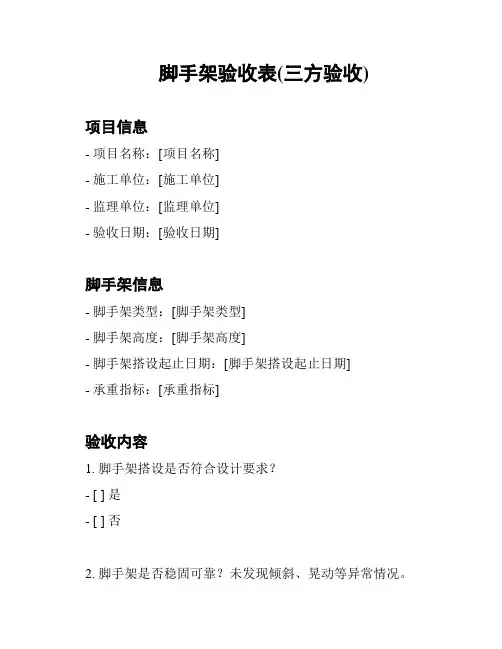

脚手架验收表(三方验收)
项目信息
- 项目名称:[项目名称]
- 施工单位:[施工单位]
- 监理单位:[监理单位]
- 验收日期:[验收日期]
脚手架信息
- 脚手架类型:[脚手架类型]
- 脚手架高度:[脚手架高度]
- 脚手架搭设起止日期:[脚手架搭设起止日期]
- 承重指标:[承重指标]
验收内容
1. 脚手架搭设是否符合设计要求?
- [ ] 是
- [ ] 否
2. 脚手架是否稳固可靠?未发现倾斜、晃动等异常情况。
- [ ] 是
- [ ] 否
3. 脚手架的支撑、连接件是否完整并安装正确?
- [ ] 是
- [ ] 否
4. 脚手架的承重材料是否符合要求,并与设计方案一致?- [ ] 是
- [ ] 否
5. 脚手架的防护措施是否到位,包括安全带、护栏等?- [ ] 是
- [ ] 否
6. 是否存在其他异常情况?
- [ ] 是(如有,请在下方备注说明)
- [ ] 否
验收意见
验收工作组评定脚手架是否通过验收:
- [ ] 是
- [ ] 否
如有未通过验收的情况,请说明具体原因,并提出整改要求:
备注:
验收人员
- 施工方代表签字:________________
- 监理方代表签字:________________
- 验收日期:________________
注意:本文档仅为示例,具体内容需要根据实际情况进行调整。

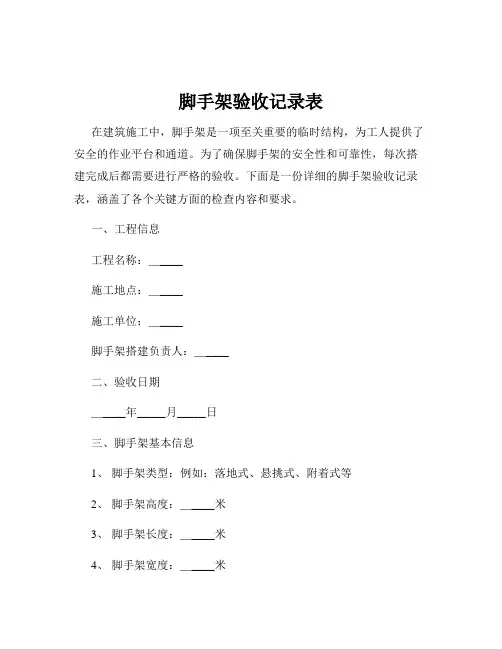

脚手架验收记录表在建筑施工中,脚手架是一项至关重要的临时结构,为工人提供了安全的作业平台和通道。
为了确保脚手架的安全性和可靠性,每次搭建完成后都需要进行严格的验收。
下面是一份详细的脚手架验收记录表,涵盖了各个关键方面的检查内容和要求。
一、工程信息工程名称:_____施工地点:_____施工单位:_____脚手架搭建负责人:_____二、验收日期_____年_____月_____日三、脚手架基本信息1、脚手架类型:例如:落地式、悬挑式、附着式等2、脚手架高度:_____米3、脚手架长度:_____米4、脚手架宽度:_____米四、基础与底座1、基础是否坚实平整,无积水、无下沉现象。
是否若否,具体问题描述:____________________2、底座是否稳固,有无松动。
是否若否,具体问题描述:____________________五、立杆1、立杆间距是否符合设计要求。
是否若否,具体间距及偏差:____________________2、立杆垂直度偏差是否在规定范围内(≤H/200,且≤100mm,H 为脚手架高度)。
是否若否,具体偏差值:____________________3、相邻立杆接头是否错开,且不在同一步距内。
是否若否,具体情况描述:____________________1、横杆步距是否符合设计要求。
是否若否,具体步距及偏差:____________________2、横杆水平度偏差是否在规定范围内(≤L/400,且≤50mm,L 为横杆长度)。
是否若否,具体偏差值:____________________七、剪刀撑1、剪刀撑设置是否符合规范要求(如:高度在 24m 以下的脚手架,在外侧两端、转角及中间间隔不超过15m 的立面上各设置一道剪刀撑;高度在 24m 及以上的脚手架,在外侧全立面连续设置剪刀撑)。
是否若否,具体问题描述:____________________2、剪刀撑斜杆的接长是否符合要求(搭接长度不应小于 1m,并应采用不少于 2 个旋转扣件固定)。

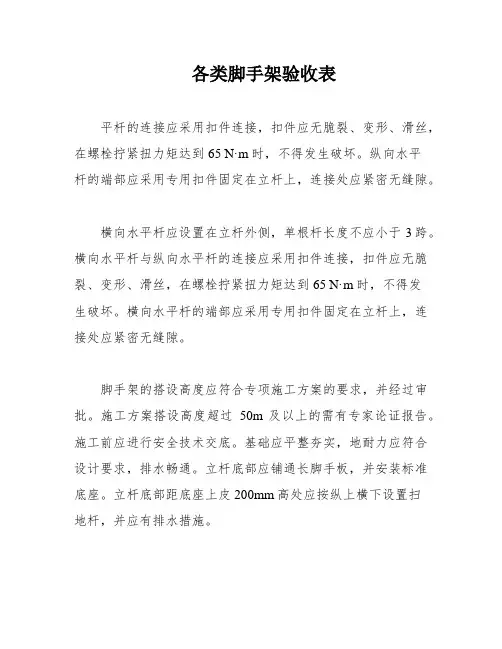

各类脚手架验收表平杆的连接应采用扣件连接,扣件应无脆裂、变形、滑丝,在螺栓拧紧扭力矩达到65 N·m时,不得发生破坏。
纵向水平杆的端部应采用专用扣件固定在立杆上,连接处应紧密无缝隙。
横向水平杆应设置在立杆外侧,单根杆长度不应小于3跨。
横向水平杆与纵向水平杆的连接应采用扣件连接,扣件应无脆裂、变形、滑丝,在螺栓拧紧扭力矩达到65 N·m时,不得发生破坏。
横向水平杆的端部应采用专用扣件固定在立杆上,连接处应紧密无缝隙。
脚手架的搭设高度应符合专项施工方案的要求,并经过审批。
施工方案搭设高度超过50m及以上的需有专家论证报告。
施工前应进行安全技术交底。
基础应平整夯实,地耐力应符合设计要求,排水畅通。
立杆底部应铺通长脚手板,并安装标准底座。
立杆底部距底座上皮200mm高处应按纵上横下设置扫地杆,并应有排水措施。
钢管脚手架宜采用符合国家现行标准的φ48.3×3.6钢管,每根钢管的最大质量不应大于25.8㎏。
可调托撑螺杆外径不得小于36mm,直径与螺距应符合现行标准,螺杆与支托板焊接应牢固。
可调托撑受压承载力设计值不应小于40kN,支托板厚不应小于5mm。
钢脚手板的材质应符合现行国家标准;木脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道;竹脚手板宜采用由毛竹或楠竹制作的竹串片板、竹笆板。
连墙件应按专项施工方案确定位置和数量,应靠近主节点设置,并从底层第一步纵向水平杆处开始优先采用菱形或方形、矩形布置。
开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4 m。
连墙件必须采用可承受拉力和压力的构造。
高度24m以上的双排脚手架,应采用刚性连墙件与建筑物连接。
脚手架下部暂不能设连墙件时应采取防倾覆措施;架高超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
双排脚手架应设置剪刀撑与横向斜撑,单排脚手架应设置剪刀撑。
开口型双排脚手架的两端必须设置横向斜撑。
