钢管排水管路安全技术措施示范文本
- 格式:docx
- 大小:80.24 KB
- 文档页数:5
编号:AQ-JS-02444( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑排水管路安全技术措施Safety technical measures of drainage pipeline排水管路安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
按照排水管路安装设计要求在回风斜井安装一回临时排水管路和2台水泵,设计要求从井口排水点至井下337米处安装一回直径为108mm,每根钢管长9米,大约38根。
为了施工安全顺利地进行,特编制本措施,机电科在安装过程中必须按照安全技术措施施工。
一、安装工程量安装一回临时排水管路和2台水泵,排水管路从回风斜井井口出水口到井下337米处,安装9米长的Φ108mm无缝钢管38根,每根钢管重约80Kg。
二、铺设方法人工从井口延井筒铺钢管(2人抬一根摆放)把钢管延井筒右帮全部摆开,然后进行连接。
链接由秦文斌、孙耀华、王文俊负责把关。
三、施工注意事项1、施工前,安装人员必须先把井口右帮至井下337米处的浮矸石和杂物全部清理干净,然后从井口开始钢管摆放。
钢管摆放,后一根必须放在前一根尾部前300mm的地方。
施工开始前,主提升绞车必须停止运行,安全员负责现场安全管理。
所有参加此项工作的人员,必须听从机电科、安全员的指挥。
安监员必须加强对施工现场的安全检查和监督,对于不服从指挥的,安监员有权制止其停止工作。
2、人工搬运排水管时,协同作业人员要齐心协力,抬起、行走、放下都要相互沟通好,步调一致,保证安全。
3、因排水管比较重,搬运要协同合作,严禁任何人在排水管长度范围内行走或者逗留,严防排水管摆动伤人。
排水管路运输、安装安全技术措施因工作面出水严重,影响正常生产,根据矿总体安排对2301回顺外段直暗风井2号风井下口连接325排水管,为确保施工安全。
特制定本安全技术措施。
一、装车1、装车时必须使用专用花车并仔细检查车辆状况,对不合格及存在安全隐患的车辆严禁装运管路。
2、装车时,要根据专用花车实际状况合理装运,严禁超装超运。
3、装车时管路重心必须与车辆重心保持一致,管路伸出车辆两端长度相同。
4、管路装完后必须用钢丝绳捆绑结实牢固,管子两端的法兰盘必须用钢丝绳和16mm的铁钩,勾住法兰盘然后与花车用华兰螺丝紧固好,防止管子前后左右转动。
二、拉运1、管路拉运前必须对花车的连接装置,完好及稳固等情况进行全面检查,发现问题立即处理,确保运输安全。
2、管路运送过程中必须安排专人跟车,跟车工要时刻观察车辆运行情况,发现异常及时发出停车信号,待查明原因,处理完毕,确定安全后,方可拉运。
3、小绞车拉运时,必须严格执行小绞车各项管理制度,未经签字确认任何人不得私自开启绞车。
4、其他严格执行《煤矿安全规程》规定的相关内容。
三、卸车1、管路运送到位后,必须将所有花车用卡轨器卡死挡牢,防止车辆下滑。
2、每次只准卸一辆车,被卸车辆必须卡牢掩死,倾斜巷道卸车时必须用卡轨式阻车器卡死后方可卸车。
3、卸车前必须先将花车两侧垫稳,防止卸车过程中车辆重心偏移造成侧翻。
4、卸管子时人员应站在车辆两端的安全地点,做到互叫呼应,动作协调,口号一致。
5、卸车过程中,必须对卸料点的管线进行有效保护,严禁损坏。
四、安装1、管路安装、铺设必须做到平、直、稳、缓的原则。
管路吊挂高度严格按照施工要求规定吊挂。
2、325管子必须采用合格的钢绳进行吊挂,吊挂点必须选取牢固、可靠有足够锚固力的锚杆上固定,严禁吊挂在松动的锚杆或钢带上。
每节管路吊挂点不少于两处,绳卡打牢打死,吊挂间距统一。
3、管路连接必须平整,胶垫、螺栓、垫片齐全,且紧固到位,做到严密不漏水。
某给排水管道施工安全措施(通用版)范本1:一、前言为确保某给排水管道施工过程中的安全性,保障工作人员的生命财产安全,遵守相关法律法规的要求,制定本安全措施。
二、施工前准备2.1 施工前需做好充分的项目准备工作,包括施工方案、设计图纸等的编制与审核,并获得施工许可证。
2.2 编制施工过程中的应急预案,明确各类突发事件的应对措施。
三、人员管理3.1 所有参与施工的工作人员必须具备相关专业资质,并经过岗前培训和合格性评估。
3.2 需明确各岗位的职责,并提供必要的防护设备和个人防护用具。
3.3 加强对施工人员的安全教育,强化施工现场的安全意识和风险防范意识。
四、施工现场管理4.1 施工现场应设立警示标志,并做好现场的安全提示和宣传工作。
4.2 确保施工区域的通风良好,并采取必要的防尘措施。
4.3 建立安全生产责任制,明确各部门的安全职责和工作流程。
五、施工设备与机械5.1 施工设备和机械的选用应符合相关标准和规范,并定期进行维护和检修。
5.2 施工设备和机械的操作人员必须熟练掌握相关操作技能,并做好安全操作。
5.3 配备必要的安全保护装置,包括防护栏杆、安全网等。
六、材料与工艺控制6.1 所使用的材料必须符合国家标准和规范,经过检验合格的材料才能使用。
6.2 严格按照施工图纸和技术要求进行施工,不得擅自更改工艺和构造。
6.3 建立材料和工艺控制记录,对施工过程中的关键工艺节点进行监控和记录。
七、施工质量管理7.1 做好施工质量的检查和验收工作,确保施工质量符合相关要求。
7.2 建立施工质量问题的整改与追踪机制,对施工过程中发现的质量问题及时处理。
7.3 做好施工记录和档案管理工作,以备后续的质量评估和追责。
八、施工安全巡检8.1 定期进行施工现场的安全巡检,发现问题及时处理。
8.2 做好巡检记录和报告,对施工过程中的安全隐患进行分析总结。
九、附件本文档涉及附件如下:1. 给排水管道施工方案2. 施工许可证3. 突发事件应急预案4. 安全教育培训资料十、法律名词及注释1.施工许可证:获得施工许可的合法文件,证明施工项目符合法定要求,具备施工条件和安全措施。

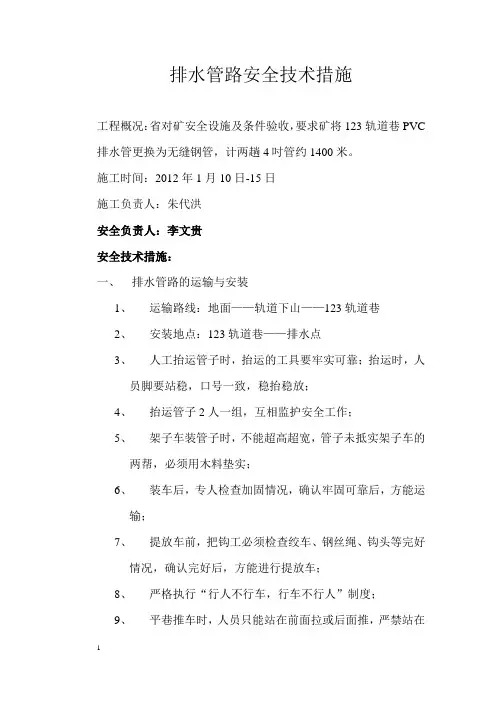

排水管路安全技术措施工程概况:省对矿安全设施及条件验收,要求矿将123轨道巷PVC 排水管更换为无缝钢管,计两趟4吋管约1400米。
施工时间:2012年1月10日-15日施工负责人:朱代洪安全负责人:李文贵安全技术措施:一、排水管路的运输与安装1、运输路线:地面——轨道下山——123轨道巷2、安装地点:123轨道巷——排水点3、人工抬运管子时,抬运的工具要牢实可靠;抬运时,人员脚要站稳,口号一致,稳抬稳放;4、抬运管子2人一组,互相监护安全工作;5、架子车装管子时,不能超高超宽,管子未抵实架子车的两帮,必须用木料垫实;6、装车后,专人检查加固情况,确认牢固可靠后,方能运输;7、提放车前,把钩工必须检查绞车、钢丝绳、钩头等完好情况,确认完好后,方能进行提放车;8、严格执行“行人不行车,行车不行人”制度;9、平巷推车时,人员只能站在前面拉或后面推,严禁站在车辆两边进行推车,两车必须相距15米以上;10、处理跳道车时,专人进行指挥,严禁用绞车硬拉上道;11、斜坡上擺放管子时,专人和绞车司机进行联系,专人负责安全,且从下往上进行;12、斜坡上摆放管子时,必须用木楔垫实,防止管子下滑;13、安装管子所用的支撑架及用于起吊管子的吊环必须安设牢固,托梁在安装前要预埋好,待其牢固后,再进行安装;14、安装管子时,必须设专人指挥,并负责安全事宜;15、安装管子时,手指不能放在管子和法兰的接合处,以免接管夹伤手指;16、管路安装必须平、直、稳,严禁拐死弯;17、管子法兰接头螺丝必须上紧上齐,胶垫必须垫到位,严禁错位。
18、管子安装高度离巷道底板不小于300MM,与轨道的安全距离不小于950MM。
二、注意事项:1、绞车司机必须持证上岗,严禁无证人员开绞车;2、运输时,挡车门、阻车器必须完好可靠;3、运管子及设备时,必须捆绑牢固,并设专人检查其牢固性,确认无误方可运输。
4、斜巷放车时,保险绳、插销等要正确使用;5、斜坡处理跳道时,矿车下方严禁站人,绞车司机必须坚持岗位;6、管子安装前,必须将管子内的杂物清理干净。

井下排水管路安装安全技术措施370泵房排水管路安装安全措施一、工程概况:因矿井开采深度延伸。
现有的排水系统已经不能满足生产需要。
为完善矿井排水系统,机电队根据矿井要求,计划于2015年2月7日至8日在-370泵房内安装排水管路两趟。
二、施工方案:此次排水管路的安装由XXX组负责,将地面车间加工好的4寸无缝钢管及管件运送到安装地点进行安装,并成立施工小组:安全负责人:XXX施工负责人:XXX主要参加人员:XXXXXXXXX三、施工方法与步骤1)施工前,应把周围杂物清理干净,并观察周围环境确保安全。
2)施工人员施工时,必须由专职瓦斯检查员检查周围环境,20m内瓦斯浓度,只有在瓦斯浓度在0.5%以下时,方可施工。
3)安装排水管采用4寸无缝钢管,两头焊接高压法兰盘,焊接工序在地面进行,焊接好后运到安装地点进行安装。
四、施工前的准备工作1)根据设计提前加工好短接、弯头和三通等,将施工所需的材料、工具(扳手、尖锥、铁丝、绳套)、配件(螺栓、螺帽、平垫、胶垫、闸阀)、以及各配件运送到现场;并检查所用的工具、材料等是不是合格,分歧格的不准使用。
2)施工负责人应与调度室及队值班接洽,经允许前方可施工。
5、安全措施1.在安装过程中严格按设计的位置安装三通和闸阀,施工职员的手、脚不克不及伸进管路的下方和两个接头之间,只能用尖锥找眼,不克不及将手指伸进螺栓孔内,避免发生意外。
2、支撑管路时,要先查看顶、帮的支护情况,确认安全可靠后才能进行吊挂和支撑,吊挂管路的下方严禁站人,防止人员受伤。
3施工职员配备工具袋,施工工具和工件应避免滑落施。
严禁向下抛投杂物。
4、检查所用的登高工具和安全用具必须安全可行,严禁冒险作业。
起吊管子时使用的葫芦要完好,使用前有专人认真检查,其额定吨位要大于管子的吨位。
根据单根管路重量为1200kg,固选用3t手拉葫芦起吊,起吊工具不完好时不得进行起吊。
5、登高作业时,应使用死扳手,如用活动扳手必须用绳子拴牢,操作人员必须站在安全可行位置。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改2021版钢管排水管路安全技术措施Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes2021版钢管排水管路安全技术措施一、工程概况:1、排水管路为Dg200钢管。
长度200余米。
2、位置:从风机至风井井底,大约20度倾角斜坡。
二、工程负责人:技术负责人:三、安全技术措施1、管道工应具备一定的钳工基本操作及流体力学的基础知识,经技术培训并考试合格后,方可上岗。
2、施工前沿线所有的障碍物及险段提前清理加固,确保施工的安全和进度。
3、应将用到的所有工具、材料准备齐全,规格质量符合要求。
4、法兰盘应与管子焊接牢固,所选的螺栓长度应适当。
5、连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。
6、由于管路沿20度的倾角安装,施工过程中,在风机至井底两端,各设标志牌,并各设一名警戒人员,防止人员误入及其他杂物滚落伤人。
7、由于管路的安装在风井的风道中,风流较大,管路安装人员必须佩带安全带,施工时将保险带绑扎在Dg200钢管上,并且要系紧安全带、戴好安全帽。
8、要制定专用联络信号,即敲击管路作为联络信号。
9、管路安装时必须2人以上相互配合,协调作业,即一人开始上弹簧垫、穿螺栓、紧固,另外一人调整水管到合适位置。
10、螺栓紧固后,观察管路是否平直,待管路调平直后,用8#铁丝将管路固定牢固。
11、安装方法:①管路必须由下向上逐节连接,即从井底向风机方向连接。
②每隔15-20米加一处拉线,拉线必须绑扎牢固,防止管路位置发生移动、拉线采用多股的8#铁丝、绑扎。

排水管路安全技术排水管路安全技术一、引言排水管路是城市基础设施的重要组成部分,对城市的正常运行和居民的生活质量起着重要的作用。
但是,排水管路存在着一些安全隐患,如漏水、堵塞、老化等问题。
为了保障排水系统的安全运行,需要采取一些安全技术措施。
二、漏水预防技术1. 管道材料的选择:选择耐腐蚀、耐压力、耐磨损的材料制作管道,如玻璃钢、不锈钢等材料。
2. 好的施工工艺:采用标准的施工工艺,确保管道连接牢固,防止管道漏水。
3. 定期检查和维护:及时发现管道的漏水问题,及时进行修复和维护。
三、管道堵塞防治技术1. 设计合理的管道布局:合理设计管道的坡度和弯头位置,避免积水和死角,减少堵塞的风险。
2. 定期清理管道:定期清理管道内的污物和异物,防止堵塞发生。
可以采用高压水射流清洗等方法。
3. 安装防堵塞设备:在管道中安装过滤器、隔离器等设备,防止大块异物进入管道引起堵塞。
四、排水管路老化处理技术1. 使用寿命预测:通过对排水管路材料的使用寿命进行预测,及时进行更换和维护。
2. 定期检查和维护:定期对排水管路进行检查,发现老化问题及时进行维修和更换。
3. 加强材料的防腐措施:在管路使用过程中,加强材料的防腐措施,延长其使用寿命。
五、安全管理技术1. 建立完善的管理制度:制定相关的管理制度和操作规程,明确责任人和工作流程。
(比如,建立巡检制度,明确巡检频率和内容)2. 培训操作人员:对操作人员进行专业培训,提高操作技能和安全意识,减少操作失误。
3. 专业监测设备的使用:安装专业的监测设备,及时监测排水管路的运行状况,发现问题并及时采取措施。
六、案例分析某城市排水管路老化严重,漏水、堵塞问题频发,严重影响了市民的正常生活。
为了解决这个问题,该市采取了以下措施:对老化严重的排水管路进行了片段性更换和维修,更新了部分的管道材料;加强了排水系统的巡检频率,定期对管道进行清洗和维护;采用了先进的监测设备,实时监测管道的运行情况,及时发现问题并进行处理。
编订:__________________单位:__________________时间:__________________钢管排水管路安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4862-40 钢管排水管路安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:1、排水管路为Dg200钢管。
长度200余米。
2、位置:从风机至风井井底,大约20度倾角斜坡。
二、工程负责人:技术负责人:三、安全技术措施1、管道工应具备一定的钳工基本操作及流体力学的基础知识,经技术培训并考试合格后,方可上岗。
2、施工前沿线所有的障碍物及险段提前清理加固,确保施工的安全和进度。
3、应将用到的所有工具、材料准备齐全,规格质量符合要求。
4、法兰盘应与管子焊接牢固,所选的螺栓长度应适当。
5、连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。
6、由于管路沿20度的倾角安装,施工过程中,在风机至井底两端,各设标志牌,并各设一名警戒人员,防止人员误入及其他杂物滚落伤人。
7、由于管路的安装在风井的风道中,风流较大,管路安装人员必须佩带安全带,施工时将保险带绑扎在Dg200钢管上,并且要系紧安全带、戴好安全帽。
8、要制定专用联络信号,即敲击管路作为联络信号。
9、管路安装时必须2人以上相互配合,协调作业,即一人开始上弹簧垫、穿螺栓、紧固,另外一人调整水管到合适位置。
管道安全施工技术要求范本一、前言管道安全施工技术是加强管道工程安全管理的基础,保障施工过程中的人员安全、财产安全和环境安全。
本文将从技术要求的角度,全面介绍管道安全施工的相关要求和措施,以期提高工程施工的安全性和可靠性。
二、基本原则1. 人员安全为首要原则:所有施工人员必须严格遵守安全规章制度,具备相关的安全技能和知识,保持高度的安全意识,切实保障自身安全。
2. 预防为主,防护配套:在施工过程中,应充分利用科技手段和现代设备,开展防护配套工作,减少安全事故的发生。
三、施工前的准备工作1. 编制施工方案:根据设计要求和施工情况,编制管道施工方案,明确各项施工任务和施工节点,并制定合理的施工进度计划。
2. 评估施工风险:根据施工方案,评估施工过程中可能存在的风险和隐患,并采取有效的措施进行预防和控制。
3. 人员培训:对施工人员进行安全教育和培训,提高其安全意识和技能水平,增强施工现场的安全保障能力。
4. 设备检查:对施工所需的设备和工具进行全面检查和维护,确保其正常运行和安全可靠。
四、施工中的安全管理1. 安全区域划定:在施工现场设置明显的安全区域,并进行标识,禁止非施工人员进入,确保施工过程中的人员安全。
2. 施工工序管理:按照施工方案和规定的工序流程进行管道施工,严格遵循安全操作规程,确保每道工序的安全顺利进行。
3. 物料储存管理:合理规划和布局施工现场的物料储存区域,按照要求进行分类储存,并进行定期检查,确保物料的安全和质量。
4. 通风与排气管理:在需要进行焊接、切割等作业的区域,应根据现场情况采取合适的通风措施,保证工作环境的安全和健康。
5. 施工设备管理:对施工设备进行严格管理,确保设备的正常运行和安全使用,并经常检查设备的安全措施是否完善。
6. 火灾防护与应急处置:施工现场应设置消防器材,并定期对其进行检查和保养,加强火灾防护措施,提前制定应急处置预案,做好应急救援准备工作。
五、施工后的安全管理1. 工地清理整理:施工完成后,应及时清理工地,清除施工过程中产生的垃圾和废弃物,确保工地的整洁和安全。
钢管排水管路安全技术措
施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
钢管排水管路安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、工程概况:
1、排水管路为Dg200钢管。
长度200余米。
2、位置:从风机至风井井底,大约20度倾角斜坡。
二、工程负责人:
技术负责人:
三、安全技术措施
1、管道工应具备一定的钳工基本操作及流体力学的基
础知识,经技术培训并考试合格后,方可上岗。
2、施工前沿线所有的障碍物及险段提前清理加固,确
保施工的安全和进度。
3、应将用到的所有工具、材料准备齐全,规格质量符
合要求。
4、法兰盘应与管子焊接牢固,所选的螺栓长度应适当。
5、连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。
6、由于管路沿20度的倾角安装,施工过程中,在风机至井底两端,各设标志牌,并各设一名警戒人员,防止人员误入及其他杂物滚落伤人。
7、由于管路的安装在风井的风道中,风流较大,管路安装人员必须佩带安全带,施工时将保险带绑扎在Dg200钢管上,并且要系紧安全带、戴好安全帽。
8、要制定专用联络信号,即敲击管路作为联络信号。
9、管路安装时必须2人以上相互配合,协调作业,即一人开始上弹簧垫、穿螺栓、紧固,另外一人调整水管到合适位置。
10、螺栓紧固后,观察管路是否平直,待管路调平直
后,用8#铁丝将管路固定牢固。
11、安装方法:
①管路必须由下向上逐节连接,即从井底向风机方向连接。
②每隔15-20米加一处拉线,拉线必须绑扎牢固,防止管路位置发生移动、拉线采用多股的8#铁丝、绑扎。
③管路安装时,要做到文明施工,严禁乱抛配件及工具。
12、管路检查
①管路连接好以后,再次认真检查所安装管路的平直度、三通数量,检查各三通及端头、堵头的阀门是否关闭好。
②开总阀门后,沿途安排人员查看管路,发现漏水或三通损坏等要及时处理,在试水的过程中,确保管路不漏水,观察时间为4小时。
13、工作结束后,清点人员、清点工具及剩余的材料配件,并妥善保存。
