(完整word版)围墙资料
- 格式:doc
- 大小:328.00 KB
- 文档页数:20
一、工程概况本工程围墙新建项目位于XX市XX区,主要目的是为了围合、分割和保护施工现场,确保施工顺利进行。
围墙总长度约为500米,包括砖混结构围墙和彩钢板围墙。
砖混结构围墙采用MU10标准页岩烧结砖,厚度为240mm,高度为2.4米;彩钢板围墙采用50mm厚彩钢板,高度为2.4米。
本方案旨在确保围墙施工质量、安全、环保、高效。
二、施工准备1. 技术准备(1)熟悉、了解并审查图纸设计以及会审记录、工程洽商、变更等内容。
(2)完成工程测量控制点的定位、移交、复核工作。
(3)完成进场材料的见证取样复核及砌筑砂浆的适配工作。
(4)施工前组织施工人员进行安全、技术、质量、环境交底工作。
2. 材料准备(1)砖混结构围墙材料:MU10标准页岩烧结砖、水泥、砂、水、石灰膏等。
(2)彩钢板围墙材料:50mm厚彩钢板、C20混凝土、焊接材料等。
(3)施工工具:搅拌机、振捣棒、脚手架、切割机、焊接机等。
三、施工方法及工艺1. 砖混结构围墙施工(1)土方开挖:采用小型挖掘机开挖,基槽开挖后进行清底钎探及基础处理等。
(2)基础施工:C15毛石混凝土基础,毛石部分不超过30%。
(3)基础梁施工:按照设计要求绑扎基础梁钢筋,安装铁艺栏杆预埋件,浇筑C20混凝土。
(4)墙体砌筑:MU10标准页岩烧结砖,厚度为240mm,高度为2.4米,砂浆强度等级为M5。
(5)墙体装饰:外立面贴米白色文化石,每隔36m设变形缝一道。
2. 彩钢板围墙施工(1)基础施工:C20混凝土柱墩,采用483.5mm焊管立柱,背设斜撑间距3m。
(2)墙体施工:50mm厚彩钢板,采用503角钢内衬,0.325单层彩钢板封面。
四、施工质量控制1. 施工过程中严格控制材料质量,确保符合设计要求。
2. 施工过程中严格控制施工工艺,确保施工质量。
3. 施工过程中加强施工过程中的质量检查,发现问题及时整改。
4. 施工完成后进行整体质量验收,确保围墙质量达到设计要求。
五、施工安全及环保措施1. 施工过程中严格遵守安全生产规章制度,确保施工安全。

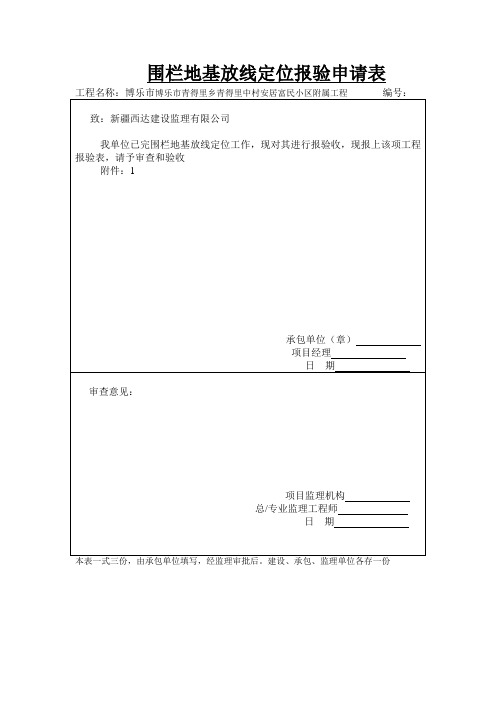

围栏地基放线定位报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份放线定位验收记录工程名称:博乐市博乐市青得里乡青得里中村安居富民小区附属工程土方挖填整平报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份土方挖填整平工程检验批质量验收记录表GB50202土方回填压实报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份土方回填工程检验批质量验收记录表工程名称:博乐市博乐市青得里乡青得里中村安居富民小区附属工程地基验槽报验申请表砼围栏地基验槽记录工程名称:博乐市博乐市青得里乡青得里中村安居富民小区附属工程C20砼基础浇筑报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份混凝土施工检验批质量验收记录表混凝土施工检验批质量验收记录表C20商砼报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份混凝土原材料及配合比设计检验批质量验收记录表工程名称:博乐市青得里乡青得里中村安居富民小区附属工程模板工程报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份模板安装工程检验批质量验收记录表拆模报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份模板拆除工程检验批质量验收记录表GB50204-2002工程名称:博乐市青得里乡青得里中村安居富民小区附属工程砼柱安装植筋报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份砼柱筋隐蔽工程检查记录表砼柱安装固定报验申请表砼柱安装隐蔽工程检查记录表工程名称:博乐市青得里乡青得里中村安居富民小区附属工程编号:基础抹灰报验申请表本表一式三份,由承包单位填写,经监理审批后。
建设、承包、监理单位各存一份一般抹灰工程检验批质量验收记录表GB50210-2001工程名称:博乐市博乐市青得里乡青得里中村安居富民小区附属工程GB50210-2001博乐市青得里乡青得里中村安居富民小区附属工程砼柱涂料报验申请表水性涂料涂饰工程检验批质量验收记录表工程名称:博乐市博乐市青得里乡青得里中村安居富民小区附属工程水性涂料涂饰工程检验批质量验收记录表工程名称:博乐市博乐市青得里乡青得里中村安居富民小区附属工程砼柱压线安装报验申请表本表一式三份,由承包单位填写,经监理审批后。

技术交底记录编号表 C2-1工程名称机务段围墙交底日期施工单位中铁六局石枢货迁第四项目部分项工程名称构筑物工程交底提要围墙交底内容:一、施工准备1.材料①白灰;石灰选用新鲜的消石灰,其颗粒不得大于5mm。
每100T一个检验批。
②粘土实心砖:采用MU10级,每15万块一个检验批,且砌筑前一天必须浇水。
③水泥:采用P²S²A32.5。
④钢筋:HPB235Φ10.Φ8。
⑤砂:Ⅱ级中砂,含泥量不超过5% 。
⑥砼:C20砼以上各种材料,要提前进场,进场后必须有合格证及相应检验报告,并经复试合格且报监理验收后方能使用。
2.主要机具:装载机、挖掘机、搅拌机、打夯机、手推车等3.根据灰土击实报告中最优含水率严格控制含水量。
4.每层虚铺灰土前,必须在填土场内均匀布置标高控制点,每个控制点均用水准仪找平,严格控制虚铺土厚度。
二、工艺流程定位放线→抄平→开挖基槽→基底夯实→灰土垫层→砼垫层→基础墙体→主体墙体→压顶→勒脚粉刷→墙体勾缝1.开挖基槽时,水准仪随挖随测,严格控制标高。
2.回填灰土前,先将基底表面上的垃圾杂物都处理完毕,清理干净;并用打夯机将基底夯实。
3.灰土垫层施工:回填土料为3:7灰土。
每班均现场检测灰土含水量,当灰土含水量偏低时,可采用洒水润湿灰土,并拌制样品,控制灰土比例。
回填土时,每层虚铺土厚度≤200mm,夯实遍数不少于6遍,压实系数不小于0.95,方能进行下层施工。
灰土厚度为300mm。
5.砼垫层施工:绑扎砼基础钢筋,按照图纸中的钢筋型号与间距施工,经验收合格后,再进行模板与混凝土施工。
模板经验收合格后方能浇筑混凝土。
每班浇筑混凝土时,至少做两组(六块)试块,一组标准养护试件,一组同条件养护试件。
标准养护试件必须及时送试验室养护。
采用C20混凝土。
6.主体墙体施工,在混凝土达到一定强度后进行。
施工时严格按照图纸及施工规范,确保平整度及垂直度。
墙体高度为2.2m(地坪以上)。
围墙施工方案范本围墙施工方案范本一、前言本方案为某围墙施工项目设计方案,详细介绍了围墙施工的具体过程和要求,目的在于确保围墙施工的质量,并提高效率,降低成本。
二、施工基本原则1.施工前应根据工程要求,进行充分的准备工作,包括施工人员、工程材料等方面的准备。
2.施工期间应按照相关规定进行施工,确保施工质量。
3.施工完成后,应及时进行验收,确保符合要求。
三、主要施工内容1.围墙设计:根据业主要求和场地实际情况,设计出相应的围墙方案,并明确墙体高度、厚度、颜色等具体要求。
2.基础测量:在施工前,对围墙施工地进行测量和勘察,确定围墙的位置和基础的大小。
3.基础施工:按照设计要求进行基础施工,包括挖槽、垫层、浇筑混凝土等环节。
4.墙体施工:按照设计要求逐层施工墙体,包括石材、砖块等材料的砌筑、抹灰、刮腻子等环节。
5.围墙装饰:根据业主要求进行围墙装饰,主要包括滚涂、壁画、雕刻等环节。
4、施工要求1.施工前必须进行安全检查,防止因安全问题导致的事故。
2.施工期间必须按照设计要求完成施工,确保质量。
3.施工完成后,必须进行验收,确保符合设计要求和标准。
4.施工人员必须全程佩戴安全帽、安全绳、防滑鞋等安全防护设备,确保施工人员的人身安全。
5.当施工现场有堆放材料时,必须对周围环境进行防护,避免污染环境。
5、施工进度安排1.在确定施工方案后,根据场地情况和施工要求进行施工进度安排。
2.当施工进度出现问题时,应及时调整加快施工。
3.施工完成后,必须进行环保检查,确认无环境问题后再进行竣工。
6、施工风险分析1.在施工过程中,可能出现的风险包括不符合设计要求、人员意外伤害、环境污染等问题。
2.施工过程中必须制定详细的安全计划,确保施工过程中人员安全,并遵守相关安全规范和制度。
七、施工管理与监督1.引入专业施工管理团队,对施工过程进行管理和控制。
2.通过监督,强化对施工质量和安全的监管。
3.及时解决施工过程中出现的问题。
围墙施工方案范本围墙施工方案范本:一、项目名称:围墙施工工程公司名称:XXX建筑施工有限公司工程地点:XXXX区XXX街XX号二、工程概述:围墙施工工程是为了围合指定区域,保护场地安全、美观、实用而进行的建设工程。
本项目的目标是按照设计图纸和要求,精确施工,确保施工质量和工程安全。
三、施工内容:1.施工范围:本项目的施工范围包括围墙的基础施工、围墙的砌筑、围墙的涂料喷涂、围墙的边界标示等相关工作。
2.施工材料:本工程所使用的主要材料包括水泥、砂石、钢筋、砖块、环氧涂料等,全部材料将按照国家相关标准进行采购和使用。
3.施工流程:(1)围墙基础施工:按照设计图纸要求,进行地面清理、挖土、填筑砂石、压实等工作,确保围墙的基础牢固、平整。
(2)围墙砌筑:根据设计要求,按照图纸指示,砌筑围墙,并对墙体进行水平、垂直检查,确保墙体平整、牢固。
(3)围墙涂料喷涂:在围墙完工后,进行涂料预处理,然后进行喷涂涂料,按照设计要求进行色彩搭配和施工。
(4)围墙边界标示:根据设计要求,在围墙边界处设置相应的标示标志,以突出边界的位置和界限。
四、施工人员:1.项目经理:负责全面组织、协调和管理项目工程,确保施工进度、质量和安全;2.技术负责人:负责施工技术指导和技术问题的解决;3.施工人员:负责具体施工工作,按照要求和图纸进行施工;4.安全员:负责工地安全管理和安全事故的预防。
五、质量控制:1.本项目施工按照相关法律法规和国家标准进行,确保施工质量符合规定。
2.在施工过程中,按照设计要求和施工工艺进行,确保施工质量和工程安全。
3.对施工质量进行监控和抽样检测,发现问题及时整改。
4.验收合格后,进行竣工交付。
六、安全保障:1.建立和完善施工安全制度,确保施工人员安全生产。
2.对施工现场进行安全巡查,避免安全隐患。
3.施工过程中,严禁乱丢杂物,保持施工现场的整洁和安全。
4.安排专人进行危险作业的监督和指导。
七、投资估算:本围墙施工工程的投资估算为XXXX万元,具体投资项目包括人力、材料、设备、管理费用等。
围墙工程施工资料一、工程概况本工程为XX小区围墙工程施工项目,位于XX城市中心区域,是一项重要的住宅小区基础设施工程。
围墙的主要作用是为了保护小区内部的安全和安宁,同时也能起到美化小区环境的作用。
本工程围墙采用的材料为砖墙和铁艺栏杆,墙体高度为2.5米,总长度约为1000米。
二、施工准备1. 测量放线:根据设计图纸,进行现场测量放线,确定围墙的位置和尺寸,保证围墙的水平和垂直度。
2. 材料准备:根据施工方案,提前准备好所需的砖块、水泥、砂浆、铁艺栏杆等材料,并确保材料的质量和数量。
3. 设备准备:准备好混凝土搅拌机、砖块切割机、砌筑工具、焊接设备等施工设备,并确保设备的正常运行。
4. 人员组织:组织技术工人和施工队伍,进行技术培训和安全教育,确保施工人员熟悉施工工艺和操作规程。
三、施工方法及技术措施1. 基础施工:首先进行基础的开挖和浇筑,采用C20混凝土条形基础,基础深度应满足设计要求。
在基础浇筑完成后,进行基础的养护。
2. 墙体施工:采用砖砌墙体,砖块应提前湿润,砂浆应搅拌均匀。
墙体高度为2.5米,墙体厚度为240mm。
墙体施工时应按照设计要求设置拉结筋和钢筋网片,以增加墙体的稳定性和抗震性。
3. 栏杆安装:在墙体施工完成后,进行铁艺栏杆的安装。
栏杆应按照设计要求进行预埋,预埋深度应满足设计要求。
栏杆安装应牢固可靠,垂直度和水平度应符合设计要求。
4. 外墙装修:在墙体和栏杆施工完成后,进行外墙的装修。
采用外墙涂料或外墙砖进行装饰,以提高围墙的美观性和耐久性。
5. 变形缝施工:在墙体中设置变形缝,以防止墙体的热胀冷缩和地震等因素引起的变形。
变形缝的设置应符合设计要求,填充材料应采用沥青麻丝或泡沫塑料等材料。
四、质量控制1. 材料控制:对施工所用的材料进行严格的质量检查,确保材料的质量符合国家标准和设计要求。
2. 施工控制:施工过程中应严格按照施工方案和操作规程进行,确保施工的质量。
3. 验收控制:工程完成后,进行验收,确保工程的质量符合设计和规范要求。
工程质量验收记录表
混凝土施工检验批质量验收记录表
水性涂料涂饰工程检验批质量验收记录表
砖砌体(混水)工程检验批质量验收记录
围栏制作与安装工程检验批质量验收记录表
围墙灯具安装工程检验批质量验收记录表
工程质量验收记录表
混凝土施工检验批质量验收记录表
水性涂料涂饰工程检验批质量验收记录表
砖砌体(混水)工程检验批质量验收记录
围栏制作与安装工程检验批质量验收记录表
围墙灯具安装工程检验批质量验收记录表。
《围墙》知识清单与导读设计围墙知识清单与导读设计一、背景介绍围墙是一种常见的建筑结构,被广泛应用于公共和私人领域。
它可以用于划分空间、提供安全保护以及美化环境。
本文档将介绍关于围墙的基本概念、种类、材料以及建造过程等知识,并为读者提供导读设计,帮助读者更好地了解围墙相关的知识。
二、围墙的基本概念- 围墙是指用于围住或界定特定区域的结构物,通常由垂直的柱子和横向的横梁组成。
- 围墙可以用于居民区、公园、学校、工业园区等各种场所,起到隔离和保护的作用。
三、围墙的种类1. 根据用途分类:- 安全围墙:用于保护建筑、区域或人群的安全,如防护墙、护栏等。
- 隔离围墙:用于隔离不同区域,限制进出。
如院墙、园林围墙等。
2. 根据材料分类:- 砖石围墙:由砖块砌筑而成,结构坚固、美观大方。
- 钢铁围墙:采用钢材或铁材构建,具有高强度和防腐性能。
- 木质围墙:使用木材制作,自然环保,适用于园林等场所。
- 混凝土围墙:采用混凝土材料浇筑而成,耐久性强。
四、围墙的建造过程1. 规划设计:确定围墙的用途和样式,根据场地和需求进行设计规划。
2. 材料选购:根据设计要求,选择适当的围墙材料,如砖块、钢材、木材或混凝土等。
3. 基础施工:准备施工地点,进行基础的地基开挖和加固。
4. 结构建设:根据设计图纸进行围墙的建设,包括砌墙、钢铁结构组装、木质构造搭建或混凝土浇筑等。
5. 完善细节:完成围墙结构后,进行涂刷、装饰、安装围墙门等细节处理。
6. 审查验收:经过检验和验收合格后,围墙可以投入使用。
五、导读设计为了帮助读者更好地理解围墙相关知识,以下是本文档的导读设计:- 第一部分:背景介绍,简要介绍围墙的基本概念和应用领域。
- 第二部分:围墙的种类,详细介绍围墙的不同分类方法以及各类围墙的特点和应用场景。
- 第三部分:围墙的建造过程,逐步介绍从规划设计到最终验收的围墙建造流程。
- 第四部分:总结与展望,对围墙的作用和未来发展进行简要总结和展望。
围墙工程施工内容一、设计阶段在进行围墙工程施工之前,首先需要进行设计。
设计阶段主要包括如下内容:1.1、方案设计方案设计是围墙工程的基础,主要包括整体方案设计和细部设计。
整体方案设计要考虑围墙的位置、高度、长度、材料和风格等因素,细部设计则要考虑围墙的节点、连接处和装饰等部分。
1.2、初步预算初步预算是围墙工程的前期工作之一,要根据方案设计提出的需求和要求来进行初步预算,确定工程所需的材料、人工和设备成本。
1.3、施工图纸施工图纸是围墙工程的重要组成部分,包括结构图、平面图、剖面图、地基图等,施工人员根据施工图纸来进行实际施工。
二、材料选购2.1、水泥水泥是围墙工程的主要材料之一,主要用于围墙的基础和墙体砌筑。
水泥要选择品质好、符合标准的产品,以确保围墙的强度和稳定性。
2.2、砖块砖块是围墙工程的主要材料之一,主要用于围墙的墙体砌筑。
砖块要选择规格统一、质地均匀的产品,以确保围墙的美观和坚固。
2.3、钢筋钢筋是围墙工程的主要材料之一,主要用于围墙的基础和墙体的加固。
钢筋要选择规格合适、质量可靠的产品,以确保围墙的承重能力。
2.4、外墙涂料外墙涂料是围墙工程的主要装饰材料,主要用于围墙的表面装饰和保护。
外墙涂料要选择色彩鲜明、质地坚固的产品,以确保围墙的美观和耐久性。
三、基础施工3.1、测量在进行基础施工之前,首先要进行测量。
测量要准确无误,确定围墙的位置、高度和长度等参数,为后续施工提供参考。
3.2、开挖基槽开挖基槽是围墙基础施工的第一步,要根据设计要求和实际情况来确定基槽的长度、宽度和深度,确保基础的稳固性和承重能力。
3.3、浇筑混凝土浇筑混凝土是围墙基础施工的关键环节,要选择合适的混凝土配比和施工工艺,确保基础的强度和稳定性。
3.4、安装钢筋安装钢筋是围墙基础施工的重要步骤,要根据设计要求和实际情况来确定钢筋的数量、规格和布置方式,确保基础的抗震能力和承载能力。
四、墙体砌筑4.1、规范施工墙体砌筑是围墙工程的核心环节,要严格按照设计要求和施工图纸来进行施工,保证墙体的垂直度、水平度和平整度。
围墙土方开挖报验申请表
围墙钢筋安装工作报验申请表
围墙混凝土施工报验申请表
混凝土施工检验批质量验收记录表
GB50204-2002
(Ⅱ)
混凝土原材料及配合比设计检验批质量验收记录表
GB50204-2002
(Ⅰ)
围墙模板安装工作报验申请表
模板安装工程检验批质量验收记录表
GB50204-2002
(Ⅰ)
围墙模板拆除工作报验申请表
模板拆除工程检验批质量验收记录表
GB50204-2002
(Ⅲ)
隐蔽工程检查记录表
围墙抹灰工作报验申请表
一般抹灰工程检验批质量验收记录表
GB50210-2001
水性涂料涂饰工程检验批质量验收记录表
GB50210-2001
钢筋安装工程检验批质量验收记录表
GB50204-2002
(Ⅱ)
钢筋加工检验批质量验收记录表
GB50204-2002
(Ⅰ)
砖砌体(混水)工程检验批质量验收记录表
GB50203-2002
土方开挖工程检验批质量验收记录表
GB50202-2002
土方回填工程检验批质量验收记录表
GB50202-2002
围墙大门安装报验申请表工程名称:华新骨料(武穴)有限公司二期厂区围墙施工工程
金属门安装工程检验批质量验收记录表
(入户门)
GB50210-2001
(Ⅱ)。
