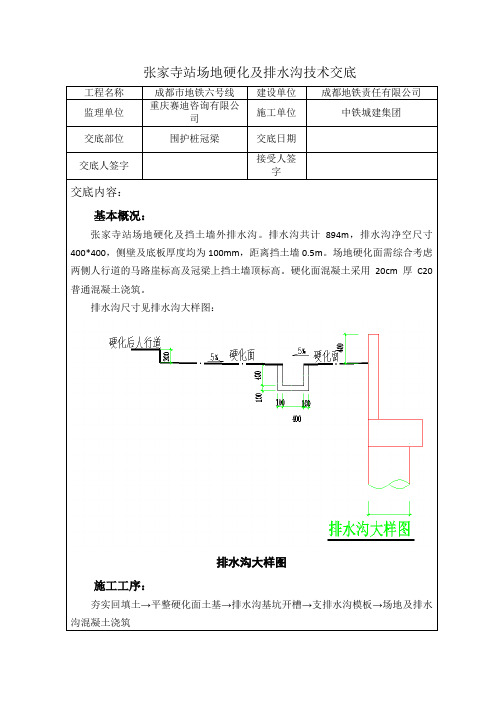

张家寺站场地硬化及排水沟技术交底
字
交底内容:
基本概况:
张家寺站场地硬化及挡土墙外排水沟。
排水沟共计894m,排水沟净空尺寸400*400,侧壁及底板厚度均为100mm,距离挡土墙0.5m。
场地硬化面需综合考虑两侧人行道的马路崖标高及冠梁上挡土墙顶标高。
硬化面混凝土采用20cm厚C20普通混凝土浇筑。
排水沟尺寸见排水沟大样图:
排水沟大样图
施工工序:
夯实回填土→平整硬化面土基→排水沟基坑开槽→支排水沟模板→场地及排水沟混凝土浇筑。
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设厅制。

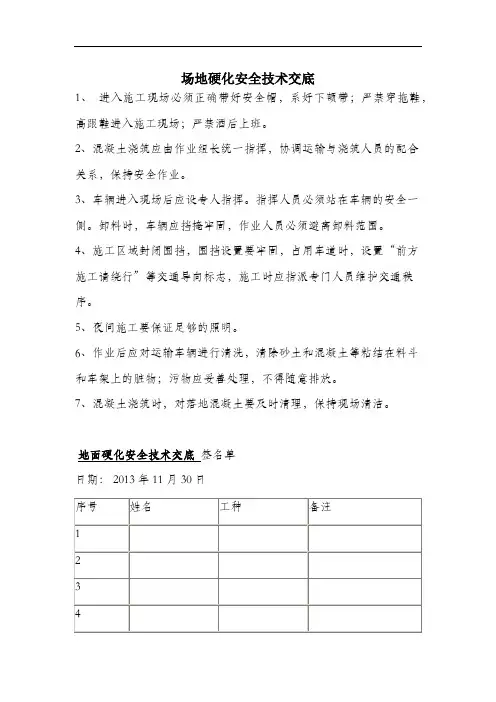

场地硬化安全技术交底
1、进入施工现场必须正确带好安全帽,系好下额带;严禁穿拖鞋,高跟鞋进入施工现场;严禁酒后上班。
2、混凝土浇筑应由作业组长统一指挥,协调运输与浇筑人员的配合关系,保持安全作业。
3、车辆进入现场后应设专人指挥。
指挥人员必须站在车辆的安全一侧。
卸料时,车辆应挡掩牢固,作业人员必须避离卸料范围。
4、施工区域封闭围挡,围挡设置要牢固,占用车道时,设置“前方施工请绕行”等交通导向标志,施工时应指派专门人员维护交通秩序。
5、夜间施工要保证足够的照明。
6、作业后应对运输车辆进行清洗,清除砂土和混凝土等粘结在料斗和车架上的脏物;污物应妥善处理,不得随意排放。
7、混凝土浇筑时,对落地混凝土要及时清理,保持现场清洁。
地面硬化安全技术交底签名单
日期: 2013年11月30日
字段2。

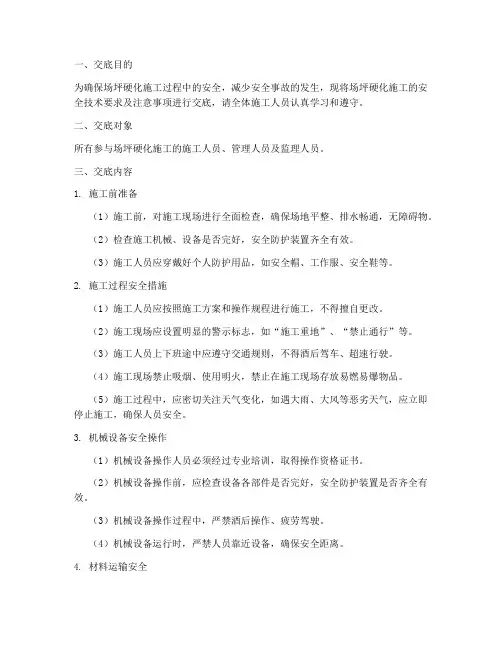

一、交底目的为确保场坪硬化施工过程中的安全,减少安全事故的发生,现将场坪硬化施工的安全技术要求及注意事项进行交底,请全体施工人员认真学习和遵守。
二、交底对象所有参与场坪硬化施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前准备(1)施工前,对施工现场进行全面检查,确保场地平整、排水畅通,无障碍物。
(2)检查施工机械、设备是否完好,安全防护装置齐全有效。
(3)施工人员应穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
2. 施工过程安全措施(1)施工人员应按照施工方案和操作规程进行施工,不得擅自更改。
(2)施工现场应设置明显的警示标志,如“施工重地”、“禁止通行”等。
(3)施工人员上下班途中应遵守交通规则,不得酒后驾车、超速行驶。
(4)施工现场禁止吸烟、使用明火,禁止在施工现场存放易燃易爆物品。
(5)施工过程中,应密切关注天气变化,如遇大雨、大风等恶劣天气,应立即停止施工,确保人员安全。
3. 机械设备安全操作(1)机械设备操作人员必须经过专业培训,取得操作资格证书。
(2)机械设备操作前,应检查设备各部件是否完好,安全防护装置是否齐全有效。
(3)机械设备操作过程中,严禁酒后操作、疲劳驾驶。
(4)机械设备运行时,严禁人员靠近设备,确保安全距离。
4. 材料运输安全(1)材料运输过程中,应遵守交通规则,不得超载、超速。
(2)材料装卸过程中,应采取安全措施,防止货物滑落、碰撞。
(3)施工现场材料堆放整齐,不得占用消防通道。
5. 安全防护措施(1)施工现场设置安全防护设施,如围栏、安全网等。
(2)高空作业人员应佩戴安全带,并设置安全防护网。
(3)施工现场设置紧急疏散通道,确保人员安全撤离。
四、交底要求1. 施工人员必须认真学习本安全技术交底内容,确保掌握各项安全要求。
2. 施工过程中,严格遵守各项安全规定,不得违章作业。
3. 施工人员应相互监督,发现安全隐患及时报告。
4. 施工单位应定期对施工人员进行安全教育,提高安全意识。
施工便道硬化技术交底
施工技术交底书
主控
部门
公司
技术部
编号
工程名称
成都轨道交通13号线一期工程土建5工区工程名称
净居寺站~三官堂站区间
设计文件图号
施工部位
施工便道
交底日期
2023年11月
一、技术交底范围
对净居寺站施工便道进展技术交底。
二、设计情况
〔1〕本施工场地内硬化部位为车站部位第一、二段南侧施工道路,该区域采用C35钢筋混凝土进展硬化处理,硬化厚度10cm,铺设一层φ12间距为300mm*300mm钢筋网,迎土面保护层为5cm,主要施工便道利用现有净居寺路面,以便弃渣运输车、材料运输车、管片运输车、等大型车辆运行。
〔2〕主要施工道路既有通讯、电力、水井盖保护。
井盖周围砌筑一层砖墙,砖墙低于地面1cm,通讯、电力井里面填充沙袋,沙袋覆盖通讯、电力线不低于50cm厚,水井盖砖墙砌筑密实以防混凝土流入造成堵塞。

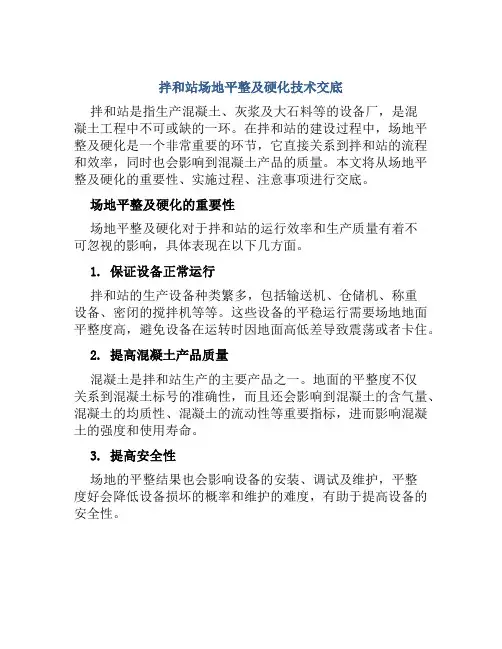

拌和站场地平整及硬化技术交底拌和站是指生产混凝土、灰浆及大石料等的设备厂,是混凝土工程中不可或缺的一环。
在拌和站的建设过程中,场地平整及硬化是一个非常重要的环节,它直接关系到拌和站的流程和效率,同时也会影响到混凝土产品的质量。
本文将从场地平整及硬化的重要性、实施过程、注意事项进行交底。
场地平整及硬化的重要性场地平整及硬化对于拌和站的运行效率和生产质量有着不可忽视的影响,具体表现在以下几方面。
1. 保证设备正常运行拌和站的生产设备种类繁多,包括输送机、仓储机、称重设备、密闭的搅拌机等等。
这些设备的平稳运行需要场地地面平整度高,避免设备在运转时因地面高低差导致震荡或者卡住。
2. 提高混凝土产品质量混凝土是拌和站生产的主要产品之一。
地面的平整度不仅关系到混凝土标号的准确性,而且还会影响到混凝土的含气量、混凝土的均质性、混凝土的流动性等重要指标,进而影响混凝土的强度和使用寿命。
3. 提高安全性场地的平整结果也会影响设备的安装、调试及维护,平整度好会降低设备损坏的概率和维护的难度,有助于提高设备的安全性。
实施过程1. 场地平整地面平整是场地硬化的前继环节。
场地平整的首要目的是消除地面的高低差,使得场地具有平滑的基础,并达到平整、坚实、平直的地面设计要求。
场地平整的执行步骤如下:1.采用现代化的测量仪器对场地进行精确定位及测量;2.清理场地上的杂物及垃圾,并对固体垃圾进行分类处理;3.施工前在场地上设置标杆和线桩,制作出平整表面的蓝图图纸;4.接下来对场地进行初步的地面处理,如填砂、土改、石灰处理、碎石攀爬甚至进行打桩;5.利用平地机、铲车、推土机、平地机等各种平整设备进行地面铲平,得到平整、坚实的地面;6.使用重型压路机对地面进行压实,以达到平整、紧实、耐磨的目的;7.最后对场地进行检查和评估,查看地面是否满足平整、坚实的管理要求。
2. 场地硬化场地硬化是指对已经完成平整的场地进行后继处理,以满足特定的管理和质量要求(如防尘、防滑等)。
一、交底标题道路地面硬化安全技术交底二、交底日期年月日三、施工单位(填写施工单位名称)四、工程名称(填写工程名称)五、分项工程名称道路地面硬化工程六、交底提要为确保道路地面硬化工程安全、顺利进行,现将有关安全技术要求交底如下,请全体施工人员认真学习并严格执行。
七、交底内容1. 安全管理(1)项目部应成立安全生产领导小组,负责施工现场的安全管理工作。
(2)项目部应严格执行安全生产责任制,实行全员安全生产责任制。
(3)项目部应配备专职安全员,负责工程项目的安全管理及安全资料的整理。
2. 施工现场布置(1)施工现场应设立明显的安全警示标志,确保施工区域安全。
(2)施工场地应坚实、平坦,无障碍物,确保施工车辆及人员通行安全。
(3)施工现场应设置排水设施,防止积水,确保施工环境干燥。
3. 施工材料及设备(1)施工材料应按照设计要求进行采购,确保材料质量。
(2)施工设备应定期检查、保养,确保设备安全运行。
4. 施工过程安全(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工人员应严格遵守操作规程,确保施工安全。
5. 道路地面硬化施工安全要点(1)基层处理:在施工前,应对路基进行压实、平整,确保基层质量。
(2)水泥混凝土拌和:水泥混凝土拌和应严格按照配合比进行,确保混凝土质量。
(3)浇筑:浇筑过程中,应保证混凝土均匀、密实,避免出现蜂窝、麻面等缺陷。
(4)养护:硬化后的道路地面应进行养护,防止开裂、变形。
(5)施工间隙:施工过程中,应合理安排施工间隙,确保施工安全。
6. 应急措施(1)发生安全事故时,应立即停止施工,采取应急措施。
(2)及时上报事故情况,并配合相关部门进行调查处理。
八、交底要求1. 施工单位应将本交底内容传达给所有施工人员,确保人人知晓。
2. 施工人员应认真学习并严格执行安全技术要求,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
生产车间地面硬化施工技术交底交底内容:一、工程概况场地硬化采用 自拌混凝土,硬化厚度为有 和两种,,硬化厚度为 的要捆扎钢,筋钢筋采用©钢筋,钢筋网格间距为。
详见生产车间场地硬化平面布置图。
二、施工工艺顺序场地硬化工序如下:场地平整7支模7预留沉降缝7混凝土浇筑、振捣、收面 7混 凝土 养护7切割伸缩缝。
三、主要技术要点和控制措施、施工准备及技术要点. 场地平整 按设计要求标高进行场地平整。
场地初步平整后,压路机碾压,减小土层沉降。
. 立模板)模板采用槽钢模板,浇筑混凝土的模板经检查符合设计要求。
)模板支设前将场地面清理干净,不得有积水、杂物。
)立模板时对模板进行加固,保证在混凝土浇筑前后模板都能保持直立。
当硬化面积较大,需要用两块或两块以上模板时,两块模板之间拼缝W 保持模板在同一直线上,以保证硬化路面的美观。
. 地面铺设钢筋。
钢筋详细布置参照图纸。
. 设置沉降缝。
沉降缝布置见《生产车间道路施工图》。
沉降缝宽度约 ,沥青填充;。
.设置伸缩缝。
施工单位:中铁隧道集团有限公司编号: 工程名长株潭I 标三工区木工、钢筋道路浇筑完成后需要设置道路的伸缩缝。
伸缩缝为电锯切割而成,深度伸入路面 ,宽度为锯宽,约 ,切割完成后需填充沥青。
伸缩缝的布置如下图所示 道路纵断面方向的中线为一伸缩缝,中线两边沿道路方向每间隔 设置一伸缩缝。
道路方向I I I I u 彳彳彳彳彳 伸缩缝、材料、土方、设备、机械等堆(停)放合埋,各种物资标识清楚,排放有序,并符合安全防火标准。
进入作业现场的材料(包括周转性材料)、设备、机械、施工器材及临时设施与作业需求和文明施工管理的要求相适应,控制进入的顺序、时间、数量,保持通道的畅通,施工完毕后及时撤出。
、振动器必须有漏电保护装置,操作人员应佩戴劳动保护用品。
、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
