作业交底记录基层刨平、清理顶板预留洞口涂刷防水涂料2、地暖盘管:地暖管必须为合同约定品牌,钢丝网片规格、聚苯板规格符合图纸设计要求。
聚苯板、地暖反射膜、钢丝网片铺贴平整、无缺失,相互搭接的反射膜使用胶带粘接处理。
地暖盘管顺直,间距符合设计要求,固定卡间距20cm、转弯处加强处理。
各功能房间墙体四周伸缩缝提前将保温材料粘贴到位,比地坪完成面低5mm,保证连续尤其墙转角处不得断开,并在同一水平线上。
所有地暖、给排水全部安装完成进行打压,确保无渗漏。
3、标高打点:地暖铺贴完成后,在房间四角及中间进行标高打点,要求标高点设置有效、稳定牢靠。
确保净高偏差±15mm以内,极差≯20mm。
4、带压浇筑:地面砼浇筑时,地暖盘管需带压施工,压力值符合图纸设计要求,浇筑面砼在各功能房间(厨房、卫生间除外)四周留设10cm光带。
中间区域进行扫毛,扫毛方向平行于窗口,光带与扫毛边界压分隔条分隔、交圈,同时地坪表面压入一层玻纤网,有效防止开裂;厨房、卫生间门口部位左右方向及前方30cm区域压分隔条,交界处要求成矩形。
注:分隔条压入应掌控时间,地面浇筑完成、砼初凝前完成。
5、地面养护:地面施工完成后要及时进行养护(每天浇水2次),养护期内严禁随意上人踩踏(7天后方准上人)。
冬季施工须采取保温措施,使用棉毡毯等满铺做防护处理,防止地坪开裂、受冻起皮等现象。
四、公司质量管理要点1、地暖施工前,顶板所有预留洞口必须涂刷防水涂料,减少渗漏隐患;2、地暖挤塑板、钢筋网片铺设全面、无缺失、遗漏现象;3、阳角转角处设置“L”形钢筋网片进行加强处理,上层钢筋网片使用扎带与地暖管绑扎连接,防止浇筑砼时发生起伏、露筋现象。
4、地暖铺贴完成后墙体四周须设置膨胀分隔条,阳角转角处必须保持一次弯折、不得断开;膨胀条高度统一低于地坪完成面5mm,防止后期外露,二次切割、封堵。
5、地坪浇筑初步找平后压入分隔条,收面时在表面压入一道玻纤网,防止开裂。

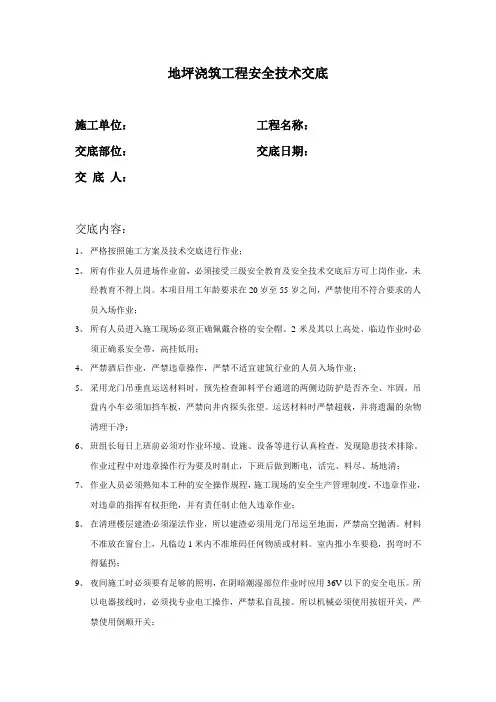

地坪浇筑工程安全技术交底施工单位:工程名称:交底部位:交底日期:交底人:交底内容:1、严格按照施工方案及技术交底进行作业;2、所有作业人员进场作业前,必须接受三级安全教育及安全技术交底后方可上岗作业,未经教育不得上岗。
本项目用工年龄要求在20岁至55岁之间,严禁使用不符合要求的人员入场作业;3、所有人员进入施工现场必须正确佩戴合格的安全帽。
2米及其以上高处、临边作业时必须正确系安全带,高挂低用;4、严禁酒后作业,严禁违章操作,严禁不适宜建筑行业的人员入场作业;5、采用龙门吊垂直运送材料时,预先检查卸料平台通道的两侧边防护是否齐全、牢固,吊盘内小车必须加挡车板,严禁向井内探头张望。
运送材料时严禁超载,并将遗漏的杂物清理干净;6、班组长每日上班前必须对作业环境、设施、设备等进行认真检查,发现隐患技术排除。
作业过程中对违章操作行为要及时制止,下班后做到断电,活完、料尽、场地清;7、作业人员必须熟知本工种的安全操作规程,施工现场的安全生产管理制度,不违章作业,对违章的指挥有权拒绝,并有责任制止他人违章作业;8、在清理楼层建渣必须湿法作业,所以建渣必须用龙门吊运至地面,严禁高空抛洒。
材料不准放在窗台上,凡临边1米内不准堆码任何物质或材料。
室内推小车要稳,拐弯时不得猛拐;9、夜间施工时必须要有足够的照明,在阴暗潮湿部位作业时应用36V以下的安全电压。
所以电器接线时,必须找专业电工操作,严禁私自乱接。
所以机械必须使用按钮开关,严禁使用倒顺开关;10、在工地上与其他班组密切配合,严禁打架斗殴、酒后闹事,遇事不能自己解决的,找班组长或工长协调解决。
严禁偷拿公司或私人的财物,一经发现,将按项目部相关规定进行处罚,情节严重者将送公安机关处理;11、做好寝室卫生,预防疾病发生。
严禁抽倒床烟,严格遵守宿舍管理制度。
合理安排休息时间,保证上班期间有足够的精神,严禁疲劳作业。
宿舍内严禁使用大功率电器,严禁私拉乱接;12、所以作业人员严格按照相关操作规程作业,若发生事故,应立即报告,将伤员送往最近的公立医院进行治疗,同时保护好现场,等候各级部门的调查。
室内陆坪技术交底记录工程名称施工单位分部分项名称楼地面抹灰找平交底部位各楼层楼地面交底班组地坪班组交底日期一、施工准备1、资料准备:砂、水泥、甲基纤维素。
2、机具准备:施工电梯、搅拌机、手推车、喷壶、水桶、扫帚、錾子、木抹子、铁抹子。
3、人员准备:依据项目部有关人员供给的地面沙浆量、项当今达的工期计划,联合人工产量合理安排专业技术工、杂工等劳动力分配,并按规准时间安排劳动力进场。
二、施工工艺1、工艺流程:基层办理→找标高、弹线→洒水润湿→做灰饼→刷水泥浆联合层→铺水泥沙浆面层(25mm厚)→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光、拉细毛→养护2、基层办理:先将基层上的尘埃扫掉,用钢丝刷和錾子刷净,剔掉灰浆皮和灰渣层,并用清水实时冲净,用机械把地面抓毛一遍。
2、找标高弹线:把建筑 1 米标高线弹在墙上。
3、洒水润湿:将地面基层平均洒水一遍。
4、抹灰饼:依据房间内周围墙上弹的面层标高水平线,确立面层抹灰厚度(30㎜/20mm),而后拉水平线开始抹灰饼( 5 ㎝× 5 ㎝),横竖间距为 1.5 ~,灰饼上平面即为地面面层标高。
5、刷水泥浆联合层:在铺设水泥沙浆以前,应涂刷水泥浆一层,其水灰比为1:0.4 ~(涂刷以前要将抹灰饼的余灰打扫干净,再洒水润湿),不要涂刷面积过大,随刷随店面层砂浆。
6、铺水泥沙浆面层:涂刷水泥浆以后紧随着铺水泥沙浆,在灰饼之间将沙浆铺平均,然后按灰饼高度刮平。
7、木抹子搓平:木刮杠(铝合金板)刮平后,立刻用木抹子搓平,从内向外退着操作。
8、铁抹子压第一遍:木抹子抹平后,立刻用铁抹子压第一遍,直到出浆为止。
上述操作均在水泥沙浆初凝以前达成。
10、第二遍压光:面层沙浆初凝后,人踩上去,有脚迹但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光。
有分格的地面压事后,应用溜子溜压,做到缝边光直、空隙清楚、缝内圆滑顺直。
11、第三遍压光:在水泥沙浆终凝行进行第三遍压光(人踩上稍有脚迹),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的所有抹纹压平、压实、压光(一定在终凝前完成),随后用细毛刷将面层拉出细毛。
地下室金刚石砂地坪技术交底1. 项目介绍地下室金刚石砂地坪是一种高效耐磨的地面铺装材料,适用于地下室、车库、仓库等需要承受重载物品和频繁运输的区域。
本文档将详细介绍地下室金刚石砂地坪的技术要求和施工交底事项。
2. 材料准备2.1 金刚石砂地坪材料:确保选用高质量的金刚石砂地坪材料,满足相关标准要求。
2.2 底层处理材料:选择合适的底层处理材料,如底漆和防潮层,以确保地坪的粘结性和防潮性能。
3. 工程施工要求3.1 地面准备:将施工区域进行清理,确保地面平整、清洁,并处理好任何存在的裂缝或破损。
3.2 施工工序:按照金刚石砂地坪施工的工艺进行操作,包括底漆施工、中间层施工和面层施工。
3.3 施工环境要求:施工过程中,确保室内的温度和湿度处于合适的范围,以保证地坪的质量。
3.4 施工工具:选择适当的工具和设备进行施工,如刷子、辊子和涂料喷枪等。
4. 安全注意事项4.1 防护措施:在施工现场设置明显的警示标志,并提供必要的个人防护装备。
4.2 通风措施:确保施工区域有良好的通风条件,避免工人长时间吸入有害气体。
4.3 废弃物处理:正确处理施工过程中产生的废弃物,避免对环境造成污染。
5. 施工后维护5.1 保养周期:地下室金刚石砂地坪的保养周期一般为3至5年,根据实际使用情况定期进行保养。
5.2 清洁方法:使用中性清洁剂和软质拖把进行清洁,避免使用过于侵蚀性的清洁剂。
5.3 注意事项:避免尖锐物体和重物碰撞地坪表面,以免造成划痕和损坏。
请在施工前详细阅读本文档,并根据其中的要求进行实际操作。
如有任何疑问或需要进一步的指导,请随时与相关负责人联系。
室内地坪浇筑技术交底一、工程概述本次室内地坪浇筑工程旨在为建筑物内部提供平整、坚固、美观且具有良好使用性能的地面。
施工范围涵盖了_____(具体房间或区域),总面积约为_____平方米。
二、施工准备1、材料准备水泥:选用_____品牌的_____型号水泥,其质量应符合国家标准。
砂:采用中砂,含泥量不超过_____%。
石子:选用粒径为_____的碎石,含泥量不超过_____%。
水:使用清洁的自来水。
2、主要机具搅拌机:_____型号的强制式搅拌机。
运输工具:手推车、翻斗车等。
振捣工具:平板振捣器、插入式振捣器。
抹光工具:铁抹子、木抹子。
3、作业条件基层已清理干净,无杂物、油污等。
室内墙面已弹出+50cm 水平控制线。
穿过楼板的立管已安装完毕,管洞堵塞密实。
施工前应做好排水措施,防止地面水流入室内。
三、施工工艺流程1、基层处理清扫基层表面的浮土、杂物,并凿毛基层表面,使其粗糙。
用清水冲洗基层,确保基层湿润但无明水。
2、找标高、弹线根据墙上的+50cm 水平控制线,向下量测出面层标高,并弹在墙上。
3、搅拌混凝土按照设计配合比,准确计量各种材料的用量。
先将石子、砂倒入搅拌机内干拌均匀,再加入水泥和水继续搅拌,搅拌时间不少于 2 分钟,确保混凝土拌合物均匀。
4、铺设混凝土将搅拌好的混凝土用手推车或翻斗车运至施工部位,均匀铺设。
铺设时应从房间内的一端开始,由内向外逐步推进。
5、振捣混凝土用平板振捣器振捣密实,然后用插入式振捣器振捣边角部位。
振捣时应快插慢拔,插点均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。
6、找平振捣完毕后,用水平刮杠刮平,表面再用木抹子搓平。
7、抹面压光当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第一遍抹压。
当面层上人稍有脚印,而抹压不出现抹子纹时,进行第二遍抹压。
当面层砂浆终凝前,进行第三遍抹压,抹压时要用力稍大,将抹子纹抹平压光。
8、养护抹压完毕后,应在 12h 内加以覆盖和浇水养护,养护时间不少于7d。
本交底合用于楼地面为水泥砂浆拉毛地面作法,本工程住宅内除厨卫间外旳其他房间、阳台(包括下无房间旳露台)、底商均为水泥砂浆拉毛地坪,地坪总厚度详各栋图纸设计。
一、施工准备1.材料及重要机具∶1)水泥∶硅酸盐水泥、一般硅酸盐水泥,其标号不应不不不大于425号,并严禁混用不同样品种,不同样标号旳水泥。
2)砂∶应采用中砂或粗砂,过8mm孔径筛子,含泥量不应不不大于3%。
3)水泥砂浆配制、运送工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等。
4)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、棕刷、滚筒等。
2.作业条件∶1)地面(或楼面)旳垫层以及预埋在地面内多种管线已做完。
穿过楼面旳竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水,有防水房间应作好防水层并经验收合格。
2)墙面旳水平标高线已弹在四面墙上。
3)墙、顶抹灰已做好。
屋面防水做完,腻子基层完毕,抵达刮面料规定。
二、操作工艺1.工艺流程∶基层处理→找标高、弹线→抹灰饼和冲筋→洒水湿润→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→找平压实→压光拉毛→养护。
2.施工工艺:1)基层处理∶清除楼面建渣,用地坪清理机清理楼地面基层砼表面粉刷残存砂浆等,清除洁净后将基层上旳灰尘扫掉,然后浇水湿润,检查基层旳残存砂浆等,没有清除洁净旳用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,若有油污污染旳用10%旳火碱水溶液刷掉基层上旳油污,并用清水及时将碱液冲净,基层残存砂浆等清理是防止空鼓旳重要工作,必须清除洁净方可进行下道工序。
2)找标高弹线∶根据原主体施工时旳水平控制线,在墙上弹出1米控制水平线,然后在一户内测量楼地面高度,根据层高及地面厚度计算出打巴控制高度,写于墙上便于查询,注意一套房内地坪应控制在一种标高内,同一楼层各户间旳地面标高相差不得超过1.5Cm。
3)抹灰饼和冲筋∶根据房间内四面墙上弹旳标高水平线及测出旳控制高度,拉线在房间旳四角(墙角出来50Cm位置)及房间旳几何中心位置打巴,打巴应用1:2水泥砂浆抹出灰饼(5cm 5cm),然后使用测距仪测量各巴子处楼层净高度,当所有满足规定后再拉线布密,布密后旳巴子以横竖间距为1.8~2.50m为宜,灰饼上平面即为地面面层标高,灰饼面应光滑平整。
楼室内地坪施工技术交底1施工工序:水电开槽一-基层清理、抓毛一-安装水电一-做灰饼一T刷素水泥浆结合层一-铺保温砂浆一-铺细石混凝土一-收光(细毛)一-养护。
2、施工作业:(1)、水电开槽,应注意开槽深度,开槽前应先进行定位弹线,严禁应开槽过深伤害楼板钢筋,严禁采用大型电钻剔凿线槽。
(2)、基层清理、抓毛:地面基层上、地墙相交的阴角处粘结杂物清理干净,影响面层厚度的凸出部位应剔除平整。
基层表面的积灰、浮浆、油污及杂物清扫干净。
用机械把地面抓毛一遍,地坪在施工前浸水润湿基层1天。
(3)、做灰饼:根据建筑1.05m标高水平线,用1:2干硬性水泥砂浆在地面四周做灰饼,大约50mm见方,纵横间距1.5m左右。
水泥砂浆面层厚度应符合设计要求,原则上是灰饼面标高为建筑标高水平线以下1.03m。
(4)、刷素水泥浆结合层:先扫净作业面积水后,在基层上均匀扫水灰比为1:0.4—0.5的素水泥浆一遍,经扫涂形成均匀的水泥浆粘结层厚3mm,并应随扫随铺水泥砂浆。
(5)、保温砂浆要求:在铺保温砂浆期间注意厚度、砂浆的和易性、做到第一次找平。
(6)、细石混凝土要求:细石混凝土为工地现场搅拌相对比较均匀,合易性好,过程中严禁随意添加水,以免造成楼面起皮、起砂。
(7)、铺保温砂浆找平第一遍收压:铺抹砂浆后,用木抹子赶铺拍实,再用木杠按灰饼和冲筋标高刮平,上木抹子搓平压实,将砂浆脚印等清除后用靠尺检查平整度。
(此时若灰饼已硬化应将利用过的灰饼敲掉并用砂浆填平)待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。
(8)、第二遍收压:待水泥砂浆初凝后,终凝前时间掌握在人踩上去有脚印但不下陷时,用铁抹子压第二遍,此时应边抹边压,保证楼面平整并达到细毛效果。
(9)、养护:地面压光交活24h内,洒水养护并保持湿润,养护时间不少于7d。
养护期间不允许压重物和碰撞。
3、注意事项:(1)地坪成活后,要清理干净溅到墙面上的砂浆。
(2)在留施工缝处用木方做挡板,并使留设端头整齐。
室内地坪技术交底工程名称:施工单位:1、作业部位包括:客厅、卧室、厨房、卫生间、电梯前室、强弱电井、管道井、有防水的外空调板的地面。
2、作业前准备:提前做好灰饼,钢丝网片到位,墙边四周1cm宽的保温条按要求放到位,地泵管用马蹬架好(严禁压在采暖管或水管上),阳台必须提前铺2cm的FTC保温层。
3、标高控制(按室内1m线向下):客厅、卧室、厨房为103cm;卫生间和电梯前室(比客厅低2cm)为105cm;阳台(比客厅低1cm)为104cm;以上标高不得高,可以适当降1cm。
4、平整度:大面(客厅、卧室)不得超过8mm,小面(厨房、卫生间、阳台、前室)平整度不得超过10mm。
卫生间、管道井、外空调板向地漏找1%的坡。
室内脚印严格控制。
5、过程中:钢丝网片随打随放,网片必须满搭接(防止地面开裂),收活时不得露筋,主意采暖管的成品保护。
检查保温条是否到位,没有的干紧补上。
6、完成面交活要求:客厅、卧室:沿墙体四周用铝合金靠尺切齐10cm光面,或者不压光直接拉毛,第二天用墨线弹齐(还是10cm宽),面层撒干灰,上磨光机,用铁板乘湿溜光,再拉水平直毛(沿短向成直线,必须平行),所有没有高低差的门口必须下滴水线,有高低差的门口收活时必须用尺条收直(错台相对于室内,应齐外口错台)。
电梯门口应齐内口收活,强弱电井、管道井毛面交活,墙体四周一次性收光到位,高出的保温条立即切除清扫干净。
7、保证平整度,标高尺寸,面层不得起砂、开裂,没有脚印,采暖管、网片严禁外露,墙体根部不得有烂根,墙面的灰浆随手清理铲干净。
8、用电必须注意安全,线缆不得拖地。
电梯口的临边维护完活后及时恢复。
9、成活后垃圾及时清理(电梯口、楼梯间),24小时后及时养护,注意成品保护。
交底人:接受交底人:交底日期:。
一、工程概况1. 工程名称:_________工程2. 工程地点:_________地点3. 施工单位:_________单位4. 施工负责人:_________同志5. 施工时间:_________年__月__日至_________年__月__日二、施工内容及要求1. 施工内容:室内地坪浇筑,包括混凝土的运输、浇筑、振捣、养护等工序。
2. 施工要求:严格按照施工图纸及规范要求进行,确保施工质量及安全。
三、安全技术交底1. 个人防护- 作业人员进入现场必须佩戴安全帽,扣好帽带。
- 穿着符合规范的劳动防护用品,如防滑鞋、手套、防护眼镜等。
- 高处作业时,必须系好安全带,并使用安全绳。
2. 施工准备- 施工前,对施工现场进行安全检查,确保施工环境安全。
- 检查模板、支架的稳定性,确保其符合规范要求。
- 检查施工机械和工具,确保其处于良好状态。
3. 施工操作- 浇筑混凝土前,对模板、钢筋、预埋件进行检查,确认无误后方可进行浇筑。
- 浇筑过程中,严格控制混凝土的坍落度,确保混凝土质量。
- 使用振捣器振捣混凝土时,注意振捣器不得接触模板、钢筋等。
- 浇筑过程中,严禁在模板上行走或放置工具、材料等物品。
4. 施工注意事项- 严禁酒后作业、疲劳作业。
- 高处作业时,必须遵守高处作业安全规程。
- 电气设备操作人员必须持有相关操作证。
- 施工现场严禁吸烟、动火。
- 临时用电线路必须符合规范要求,并定期检查。
5. 紧急情况处理- 发生火灾时,立即切断电源,使用灭火器进行灭火。
- 发生触电事故时,立即切断电源,进行急救。
- 发生物体打击事故时,立即对受伤人员进行急救,并上报事故情况。
四、质量要求1. 混凝土强度等级、坍落度、浇筑厚度等均应符合设计要求。
2. 混凝土表面应平整、密实,无蜂窝、麻面、裂缝等缺陷。
3. 混凝土养护期间,应保持湿润,防止出现干裂。
五、施工验收1. 施工完毕后,对室内地坪进行自检,确保符合质量要求。
