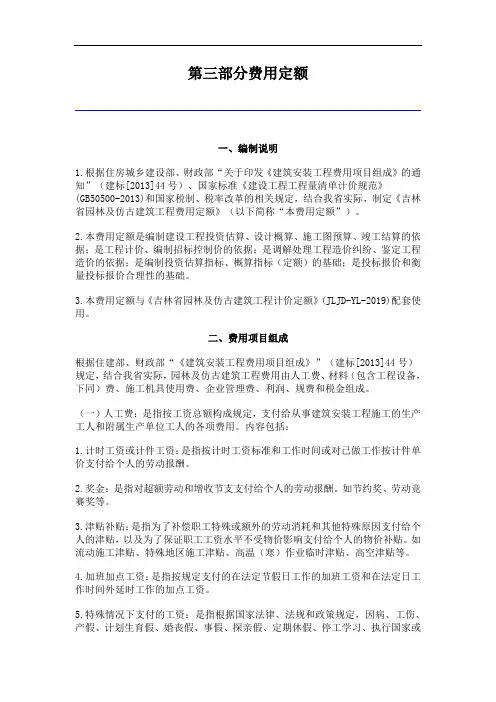

第三部分费用定额一、编制说明1.根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标[2013]44号)、国家标准《建设工程工程量清单计价规范》(GB50500-2013)和国家税制、税率改革的相关规定,结合我省实际,制定《吉林省园林及仿古建筑工程费用定额》(以下简称“本费用定额”)。
2.本费用定额是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是工程计价、编制招标控制价的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算指标、概算指标(定额)的基础;是投标报价和衡量投标报价合理性的基础。
3.本费用定额与《吉林省园林及仿古建筑工程计价定额》(JLJD-YL-2019)配套使用。
二、费用项目组成根据住建部、财政部“《建筑安装工程费用项目组成》”(建标[2013]44号)规定,结合我省实际,园林及仿古建筑工程费用由人工费、材料(包含工程设备,下同)费、施工机具使用费、企业管理费、利润、规费和税金组成。
(一)人工费:是指按工资总额构成规定,支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。
内容包括:1.计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
2.奖金:是指对超额劳动和增收节支支付给个人的劳动报酬。
如节约奖、劳动竞赛奖等。
3.津贴补贴:是指为了补偿职工特殊或额外的劳动消耗和其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。
如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
4.加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
5.特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
2012年《北京市建设工程计价依据-预算定额》03 仿古建筑工程册说明一、仿古建筑工程预算定额:包括砖作工程,石作工程,琉璃砖砌体工程,混凝土及钢筋混凝土工程、木作工程,屋面工程,地面工程,抹灰工程,油饰彩画工程,工程水电费,措施项目共十一章。
二、本定额适用于各类仿古建筑工程、旧址复建及易地复建的仿古建筑工程以及在新建小区和原有园林中新建、扩建的仿古建筑景点。
三、有关檐高、层高的规定:(一)檐高:无台基的从自然地坪(有台基的从台基上表面)至檐下梁头下皮计算。
(二)层高:首层从±0.00至首层顶部结构顶面的高度计算;其余各层的层高均以上下结构层顶面标高之差计算。
四、工程成品保护费已包括在定额相应项目中,不得另行计算。
五、本定额的机械费是指大型机械使用费。
六、仿古建筑工程中设计有部分土建、装饰的项目,应执行第一册《房屋建筑与装饰工程预算定额》相应子目。
七、定额中注明的材料材质、型号、规格与设计要求不同时,材料价格可以换算。
八、预拌混凝土价格中不包括外加剂的费用,发生时另行计算。
第1 页共60 页2012年《北京市建设工程计价依据-预算定额》九、建筑面积计算规则(一)计算建筑面积的范围[一] 单层建筑不论其出檐层数及高度如何,均按一层计算建筑面积,其中:1.有台明的按台明外边线内包水平面积计算:2.无台明的:(1)有围护结构的,按围护结构外围水平面积计算。
其中围护结构外有檐廊柱者,按檐廊柱外边线水平面积计算;围护结构的外边线未及构架柱外边线者,按构架柱外边线计算。
(2)无围护结构的,按构架柱外边线水平面积计算。
[二] 多层建筑不论出檐层数如何,均按楼层(楼板分层或自然结构层)的分层水平面积总和计算其建筑面积。
其中:1.首层建筑面积按上述单层建筑的规定计算;2.二层及二层以上的建筑面积,按上述单层建筑无台明的规定计算;[三] 单层建筑或多层建筑楼层内,带有固定楼梯的局部楼层或内回廊者,按其局部楼层或回廊层的水平投影面积计算。
江苏省仿古建筑与园林工程费用计算规则一、说明(一)为了适应社会主义市场经济发展的需要,我厅根据国家标准《建设工程工程量清单计价规范》(GB50500—2003)精神,结合我省的实际情况,组织编制了《江苏省仿古建筑与园林工程费用计算规则》,作为编制江苏省仿古建筑与园林工程预算、标底和竣工结算时的依据,同时也是施工企业投标报价时确定费用计算规则的依据、确定费用标准及内部核算的参考。
(二)《江苏省仿古建筑与园林工程费用计算规则》(以下简称本费用计算规则)与《江苏省仿古建筑与园林工程计价表》配套执行。
(三) 适用范围。
1、古典建筑与园林建设包工包料工程。
(1)适用于新建、扩建的殿、堂、楼、阁、榭、舫、斋、轩、廊、亭、塔、城墙等独立建造的单位古典建筑工程。
以及上述古建筑中的基础、墙体、油漆、彩画以及脚手架等工程。
(2)按照《营造法原》和具有我国民族风格传统做法设计、施工的仿古建筑工程。
(3)园林建设中的园路、园桥以及小品设施。
(4)城市、园林建设中的黄石假山、湖石假山、塑石工程。
(5)城市、园林中的绿化工程。
(6)一般建筑土程中仿古部分的项目,执行《江苏省仿古建筑与园林工程计价表》,按仿古建筑工程费用标准取费,其他套用《江苏省建筑与装饰工程计价表》,按一般建筑工程费用标准取费。
计价表与费用计算规则应配套使用,用什么计价表,就配用什么费用计算规则。
(7)仿古建筑工程:适用于以《江苏省仿古建筑与园林工程计价表》中第一、二册编制预(结)算的工程。
(8)园林工程:适用于以《江苏省仿古建筑与园林工程计价表》中第三册编制预(结)算的工程。
2、包工不包料、点工。
(1) 包工不包料:适用于只包计价表人工的工程。
(2)点工:适用于在建工程中由于各种因素(建设单位认可的)所造成的损失、清理等不在计价表范围内的用工。
(四)仿古建筑与园林工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程费及部分措施项目费(计价表项目)由人工费、材料费、、机械费、管理费、利润等五项费用组成。

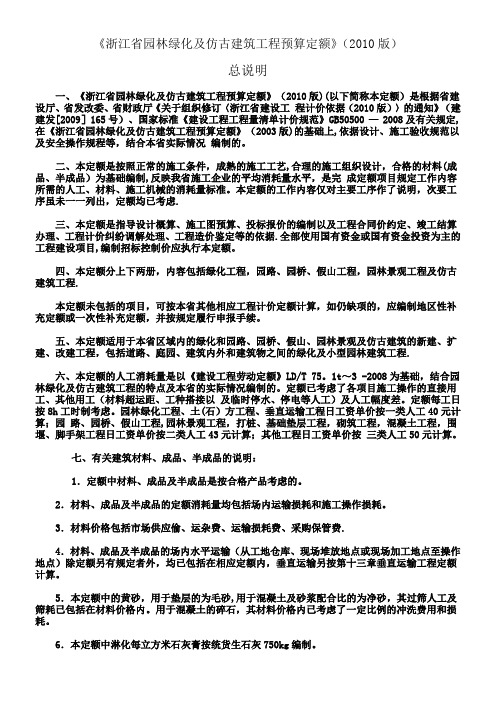

《浙江省园林绿化及仿古建筑工程预算定额》(2010版)总说明一、《浙江省园林绿化及仿古建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订〈浙江省建设工程计价依据(2010版)〉的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》GB50500 — 2008及有关规定,在《浙江省园林绿化及仿古建筑工程预算定额》(2003版)的基础上,依据设计、施工验收规范以及安全操作规程等,结合本省实际情况编制的。
二、本定额是按照正常的施工条件,成熟的施工工艺,合理的施工组织设计,合格的材料(成品、半成品)为基础编制,反映我省施工企业的平均消耗量水平,是完成定额项目规定工作内容所需的人工、材料、施工机械的消耗量标准。
本定额的工作内容仅对主要工序作了说明,次要工序虽未一一列出,定额均已考虑.三、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据.全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
四、本定额分上下两册,内容包括绿化工程,园路、园桥、假山工程,园林景观工程及仿古建筑工程.本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
五、本定额适用于本省区域内的绿化和园路、园桥、假山、园林景观及仿古建筑的新建、扩建、改建工程,包括道路、庭园、建筑内外和建筑物之间的绿化及小型园林建筑工程.六、本定额的人工消耗量是以《建设工程劳动定额》LD/T 75。
1t~3 -2008为基础,结合园林绿化及仿古建筑工程的特点及本省的实际情况编制的。
定额已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接以及临时停水、停电等人工)及人工幅度差。
定额每工日按8h工时制考虑。
园林绿化工程、土(石)方工程、垂直运输工程日工资单价按一类人工40元计算;园路、园桥、假山工程,园林景观工程,打桩、基础垫层工程,砌筑工程,混凝土工程,围堰、脚手架工程日工资单价按二类人工43元计算;其他工程日工资单价按三类人工50元计算。
《浙江省园林绿化及仿古建筑工程预算定额》(2010版)总说明一、《浙江省园林绿化及仿古建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2010版)>的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》GB50500 - 2008及有关规定,在《浙江省园林绿化及仿古建筑工程预算定额》(2003版)的基础上,依据设计、施工验收规范以及安全操作规程等,结合本省实际情况编制的。
二、本定额是按照正常的施工条件,成熟的施工工艺,合理的施工组织设计,合格的材料(成品、半成品)为基础编制,反映我省施工企业的平均消耗量水平,是完成定额项目规定工作内容所需的人工、材料、施工机械的消耗量标准。
本定额的工作内容仅对主要工序作了说明,次要工序虽未一一列出,定额均已考虑。
三、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
四、本定额分上下两册,内容包括绿化工程,园路、园桥、假山工程,园林景观工程及仿古建筑工程。
本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
五、本定额适用于本省区域内的绿化和园路、园桥、假山、园林景观及仿古建筑的新建、扩建、改建工程,包括道路、庭园、建筑内外和建筑物之间的绿化及小型园林建筑工程。
六、本定额的人工消耗量是以《建设工程劳动定额》LD/T 75.1t~3 -2008为基础,结合园林绿化及仿古建筑工程的特点及本省的实际情况编制的。
定额已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接以及临时停水、停电等人工)及人工幅度差。
定额每工日按8h工时制考虑。
3仿古建筑工程说明及计算规则目录册说明A.砖作工程B.石作工程C.琉璃作工程D.混凝土及钢筋混凝土工程E.木作工程F.屋面工程G.地面工程H.抹灰工程J.油漆彩画工程K.措施项目册说明一、2022年《四川省建设工程工程量清单计价定额——仿古建筑工程》(以下简称本定额)包括砖作工程、石作工程、琉璃作工程、混凝土及钢筋混凝土工程、木作工程、屋面工程、地面工程、抹灰工程、油漆彩画工程、措施项目等内容。
二、本定额是在原2022年《四川省建设工程工程量清单计价定额》建筑工程、园林绿化工程基础上,根据四川古建筑风格特点和传统做法进行编制的。
三、本定额适用于新建、扩建和改建的仿古建筑工程,以及其他建筑物的仿古部分,也适用于庭院景观的仿古项目。
四、本定额只编制有仿古做法项目,若遇现代做法或未编制的工程项目按照2022年《四川省建设工程工程量清单计价定额》其他专业册相应定额项目执行。
五、本定额章节设置以国家标准《仿古建筑工程工程量计算规范》为准,鉴于仿古建筑具有专业性、地域性、做法和称谓的特殊性,凡四川没有的做法、艺术性很强及非传统的花样立异新颖且偶尔使用的仿古工程项目本定额未编制。
另外,国家规范根据传统的部位和名词叫法列项,做法可能一样的仿古工程项目,未重复编制。
仿古建筑面积计算规则一、计算建筑面积的范围:1.单层建筑不论其出檐层数及高度如何,均按一层计算建筑面积;其中有台明的按上边外围水平面积计算;无台明有围护结构的按围护结构外边外围水平面积计算;围护结构外有檐廊柱、构架柱的,按柱外边线内水平面积计算;无围护结构,按其构架柱外边线内水平面积计算。
2.一般阶沿如果达到古建筑的台明(高度大于或等于500mm)者,按台明上边外围水平面积计算建筑面积;如果只是一般的无柱走廊和檐廊的,按走廊和檐廊的规定“计算一半的建筑面积”。
走廊和檐廊的规定如下:挑出墙外作为主要交通道的廊为挑廊,挑廊下底层或架空通廊下底层有阶沿作为主要交通道的廊,且阶沿高度大于400mm者称为走廊,单层建筑屋檐下有阶沿作为主要通道的且阶沿高度大于400mm的廊称为檐廊。
关于贵州省2004版五部计价定额有关问题的综合解释黔建施通[2007]285号各有关单位:《贵州省建筑工程计价定额(2004版)》、《贵州省装饰装修工程计价定额(2004版)》、《贵州省安装工程计价定额(2004版)》、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(简称04建筑定额、04装饰装修定额、04安装定额、04市政定额、04园林仿古定额)自2005年4月1日正式颁发以来,各有关单位在执行中反映了一些问题。
为了正确贯彻执行贵州省2004版五部计价定额,现对带有普遍性、共通性的问题综合解释如下:一、安全防护、文明施工措施费安全防护、文明施工措施费是指工程施工期间按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置搭设和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
其内容由三部分费用组成。
分别为:定额已含费用、可套用定额计算的费用、定额未包括需另行计算的费用。
定额已含费用:是指建筑工程、装饰装修工程、安装工程、市政工程、园林绿化及仿古建筑工程,定额中已列入的在正常施工条件下,采用合理施工工艺所发生的常规安全生产设施、临时设施的费用。
如:人工挖孔桩孔口防护、人工挖孔桩桩内照明及通风设施、脚手架中安全网设置、定额规定范围内的现场临时设施搭设等。
可套用定额计算的费用:如安全防护架及防护棚的搭设(包括各级安检部门提出且符合国家安检规定范围内增加搭设的费用)、深基坑开挖中的边坡支护、土石方开挖中的支挡土板等。
定额未包括需另行计算的费用:现场围挡的美化(包括内外粉刷、刷白、标语、压顶装饰等)、五板一图、企业标志、施工现场地面硬化、绿化、外运渣土管理、有毒有害物质及建筑垃圾运输的密闭设施以及为保障施工现场周边建筑物、构筑物和电力、通信、给排水、天然气等城市基础设施而采取的其它安全防护及文明施工措施费等等。
1. 在编制投资估算、设计概算时,安全防护措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×1.5%计算,文明施工措施费(内容见“建筑工程安全防护、文明施工措施项目清单及费用计算参考表”)可单独计算的部分按单位工程的直接工程费×0.75%计算,作为控制投资的依据。
第三部分费用定额一、编制说明1.根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标[2013]44号)、国家标准《建设工程工程量清单计价规范》(GB50500-2013)和国家税制、税率改革的相关规定,结合我省实际,制定《吉林省园林及仿古建筑工程费用定额》(以下简称“本费用定额”)。
2.本费用定额是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是工程计价、编制招标控制价的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算指标、概算指标(定额)的基础;是投标报价和衡量投标报价合理性的基础。
3.本费用定额与《吉林省园林及仿古建筑工程计价定额》(JLJD-YL-2019)配套使用。
二、费用项目组成根据住建部、财政部“《建筑安装工程费用项目组成》”(建标[2013]44号)规定,结合我省实际,园林及仿古建筑工程费用由人工费、材料(包含工程设备,下同)费、施工机具使用费、企业管理费、利润、规费和税金组成。
(一)人工费:是指按工资总额构成规定,支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。
内容包括:1.计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
2.奖金:是指对超额劳动和增收节支支付给个人的劳动报酬。
如节约奖、劳动竞赛奖等。
3.津贴补贴:是指为了补偿职工特殊或额外的劳动消耗和其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。
如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
4.加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
5.特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
2022仿古建筑说明与计算规则总说明一、为了继承和发扬我省古建筑文化遗产,使其得到不断提高和发展,为适应我省仿古建筑工程计价的需求,特编制《河南省仿古建筑工程计价综合单价》(以下简称“本仿古综合单价”)。
二、本仿古综合单价是按照正常的施工条件、成熟的施工工艺、合理的施工组织设计和现行的国家及有关部门颁发的设计规范、施工及验收规范、质量评定标准和安全技术操作规程编制的,反映了完成仿古建筑工程所需人工、材料、机械、管理费、利润的社会平均水平。
三、本综合单价适用于河南省范围内新建、扩建、翻建、复建的仿古建筑工程及其他建筑的仿古部分。
四、本仿古综合单价是编审仿古建筑工程投资估算指标和概算的基础;是编审施工图预算、工程招标控制价、调解处理工程造价纠纷、工程造价鉴定的依据;是编制企业内部定额和投标报价的基础;是考核工程成本、选择经济合理的施工组织设计与施工方案的参考。
五、综合单价由人工费、材料费、机械费、管理费和利润组成。
综合单价所确定的人、材、机消耗是依据合理的施工方法综合取定,其他材料费和辅助机械费以“元”表示,除另有规定外,不得调整。
管理费是施工企业组织施工生产和经营管理所需的费用,不同分部工程实行差别管理费率。
利润是施工企业完成工程后应获得的盈利,不同分部工程实行差别利润率。
六、本仿古综合单价中的综合工日包括定额工日和机械台班工日,其中定额工日包括基本用工、其他用工、其他用工包括超运距用工、人工幅度差和辅助用工。
人工单价为43元,包括基本工资、工资性补贴、辅助工资、职工福利费、生产工人劳动保护费。
综合工日为定额工日与机械操作人员的工日之和,机械操作人员的工资已含在相应的机械台班费中。
七、本仿古综合单价的材料单价按《河南省工程造价信息》2007年第一季度郑州地区材料价格取定。
该价格为材料送达工地仓库(或现场堆放点)的完全价格,包含运输损耗、运杂费和采购保管费。
材料运输损耗、材料采购保管费的计算方法详见表1.八、本仿古综合单价中的机械费是依据2022年《河南省统一施工机械台班费用定额》,按合理的施工方法综合计算。

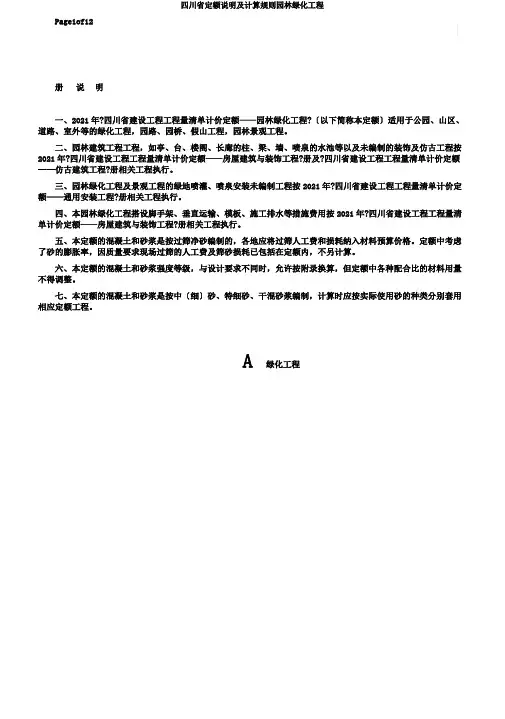

Page1of12册说明一、2021年?四川省建设工程工程量清单计价定额——园林绿化工程?〔以下简称本定额〕适用于公园、山区、道路、室外等的绿化工程,园路、园桥、假山工程,园林景观工程。
二、园林建筑工程工程,如亭、台、楼阁、长廊的柱、梁、墙、喷泉的水池等以及未编制的装饰及仿古工程按2021年?四川省建设工程工程量清单计价定额——房屋建筑与装饰工程?册及?四川省建设工程工程量清单计价定额——仿古建筑工程?册相关工程执行。
三、园林绿化工程及景观工程的绿地喷灌、喷泉安装未编制工程按2021年?四川省建设工程工程量清单计价定额——通用安装工程?册相关工程执行。
四、本园林绿化工程搭设脚手架、垂直运输、模板、施工排水等措施费用按2021年?四川省建设工程工程量清单计价定额——房屋建筑与装饰工程?册相关工程执行。
五、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格。
定额中考虑了砂的膨胀率,因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
六、本定额的混凝土和砂浆强度等级,与设计要求不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
七、本定额的混凝土和砂浆是按中〔细〕砂、特细砂、干混砂浆编制,计算时应按实际使用砂的种类分别套用相应定额工程。
A绿化工程2021/10/8星期日Page2of12说明一、一般说明〔一〕绿地喷灌设施中阀门、管道附件、刷漆按2021年?四川省建设工程工程量清单计价定额——通用安装工程?册相关工程执行;阀门井按2021年?四川省建设工程工程量清单计价定额——市政工程?册相关工程执行;挖填土石方按2021年?四川省建设工程工程量清单计价定额——房屋建筑与装饰工程?册相关工程执行。
〔二〕苗木计算应符合以下规定:1.“胸径〞应为地外表向上高处树干直径。
2.“冠径〞又称冠幅,应为苗木冠丛垂直投影面的最大直径和最小直径之间的平均值。
3.“蓬径〞应为灌木、灌木丛垂直投影面的直径。
《浙江省园林绿化及仿古建筑工程预算定额》(2018版)总说明《浙江省园林绿化及仿古建筑工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发展和改革委员会、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)要求,以及国家标准《建设工程工程量清单计价规范》GB50500 - 2013、《仿古建筑工程工程量计算规范》GB50855 - 2013、《园林绿化工程工程量计算规范》GB50858 - 2013等有关规定,在《浙江省园林绿化及仿古建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是依据国家和浙江省设计规范、施工规范及安全操作规程等要求,按照正常的施工条件,成熟的施工工艺,合理的施工组织设计,合格的材料(成品、半成品)为基础编制,反映我省施工企业的平均消耗量水平;本定额是完成定额项目规定工作内容所需的人工、材料、施工机械的消耗量标准。
本定额的工作内容仅对主要工序作了说明,次要工序虽未一一列出,但是定额均已考虑。
三、本定额是编制设计概算的基础,是编制招标控制价(施工图预算)的依据,是编制投标报价以及施工合同价约定、竣工结算办理、工程计价争议调解以及工程造价鉴定等的参考依据。
四、本定额包括园林绿化工程、仿古建筑工程和通用项目工程。
定额共有十九章,分上下两册。
其中园林绿化工程实体项目按《园林绿化工程工程量计算规范》GB50858 - 2013的要求,设置园林绿化工程、园路及园桥工程和园林景观工程等三章。
仿古建筑工程实体项目按《古建筑工程工程量计算规范》要求,设置砖细工程、石作工程、琉璃砌筑工程、混凝土及钢筋工程、层面工程、仿古木作工程、地面工程、抹灰工程、油漆工程等九章。
通用项目参考相关计算规范编制了土石方、圆木桩、基础垫层工程,砌筑工程及装饰装修工程三章。
园林绿化及仿古建筑工程的措施项目统一设置,内容包括脚手架工程、模板工程、垂直运输工程及其他措施工程等四章。
《贵州省园林绿化及仿古建筑工程计价定额》(2004版)总说明一、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(以下简称本定额)是按照中华人民共和国国家标准GB50500-2003《建设工程工程量清单计价规范》(以下简称《计价规范》)的要求,并总结了我省近年来在园林绿化及仿古建筑工程中,广泛使用,较为成熟的经验,结合我省园林绿化及仿古建筑工程的具体情况编制的。
二、本定额适用于本省行政区域范围内园林绿化及仿古建筑中的新建、扩建工程、不适用于维修、改建和临时性工程。
三、本定额是完成定额规定项目内容,所需人工、材料、施工机械耗用量的社会平均水平;是编制投资估算、设计概算和施工图预算、招标标底、工程量清单控制价、竣工结算、调解造价纠纷、评判投标报价的依据;也可作为编制企业定额及投标报价,加强企业内部管理和核算的重要参考。
四、本定额是按正常的施工条件、成熟的施工工艺,合理的施工组织设计,合格的材料、苗木、成品、半成品为基础进行编制的。
五、本定额依据现行的园林绿化及仿古建筑工程,国家及本省颁布的强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全操作规程进行编制。
六、本定额工作内容中,列明了主要施工工序,次要施工工序虽未详述,业已包括在内。
七、本定额人工消耗量,不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
八、本定额中材料包括主要材料、辅助材料和其他材料。
1.主要材料:消耗量按相关规定计入了施工损耗并加括号,使用时应按市场价及合同约定或甲乙双方签证计列。
2.辅助材料已按基期价计入;零星材料以“其他材料费”的名称以“元”表示。
3.本定额中的材料消耗量,均已包括施工现场内运输损耗、操作损耗和施工现场堆放损耗。
4.材料中砂浆及混凝土的配合比、强度等级是按施工常规选用的,如设计另有要求时,可根据设计要求,另行换算。
5. 本定额所列出的辅助材料(包括半成品)价格是从材料来源地运至工地仓库(存放地)后的出库价格,包括材料供应价、市内运杂费、运输损耗、采购及保管费。
陕西省仿古建筑工程计价费率一、总说明根据《陕西省建设工程造价管理办法》(陕西省人民政府令第133号)结合我省的实际情况,在我省2001年颁发的《陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额》的基础上,编制了“陕西省仿古建筑工程计价费率”,与2012《陕西省仿古建筑工程预算定额》配套使用。
二、费用的项目组成仿古建筑工程费用由工程直接费、企业管理费、利润、规费和税金组成。
(一)工程直接费:由直接费、其他直接费组成。
1.直接费,指在施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费,直接从事工程施工的生产工人开支的各项费用,内容包括:①基本工资;②工资性补贴;③生产工人辅助工资;④职工福利费;⑤生产工人劳动保护费;⑥参加社会保障保险按规定由职工个人缴纳的费用。
(2)材料费,是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件半成品的费用和周转性材料的摊销费用,内容包括:①材料原价(或供应价格);②材料运杂费:是指材料来源地到工地仓库或指定堆放地点所发生的全部费用;③运输损耗费:是指材料在运输卸装过程中不可避免的损耗;④采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
(3)施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
内容包括:①折旧费;②大修理费;③经常修理费;④中小型机械安拆费及场外运费;⑤人工费;⑥燃料动力费;⑦车船使用税。
2.其他直接费,是指直接费以外施工过程中发生的其他费用,内容包括:(1)冬雨季施工、夜间施工增加费;(2)二次搬运费;(3)测量放线、定位复测、检测试验费;(4)安全文明施工措施费(不可竞争费率):①安全文明施工费:是指施工现场安全施工和文明施工所需要的各项费用。
②环境保护费(含工程排污费):是指施工现场为达到环保部门要求所需要的各项费用及施工现场按规定缴纳的工程排污费。
陕西省仿古建筑工程计价费率一、总说明根据《陕西省建设工程造价管理办法》(陕西省人民政府令第133号)结合我省的实际情况,在我省2001年颁发的《陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额》的基础上,编制了“陕西省仿古建筑工程计价费率”,与2012《陕西省仿古建筑工程预算定额》配套使用。
二、费用的项目组成仿古建筑工程费用由工程直接费、企业管理费、利润、规费和税金组成。
(一)工程直接费:由直接费、其他直接费组成。
1.直接费,指在施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费,直接从事工程施工的生产工人开支的各项费用,内容包括:①基本工资;②工资性补贴;③生产工人辅助工资;④职工福利费;⑤生产工人劳动保护费;⑥参加社会保障保险按规定由职工个人缴纳的费用。
(2)材料费,是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件半成品的费用和周转性材料的摊销费用,内容包括:①材料原价(或供应价格);②材料运杂费:是指材料来源地到工地仓库或指定堆放地点所发生的全部费用;③运输损耗费:是指材料在运输卸装过程中不可避免的损耗;④采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
(3)施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
内容包括:①折旧费;②大修理费;③经常修理费;④中小型机械安拆费及场外运费;⑤人工费;⑥燃料动力费;⑦车船使用税。
2.其他直接费,是指直接费以外施工过程中发生的其他费用,内容包括:(1)冬雨季施工、夜间施工增加费;(2)二次搬运费;(3)测量放线、定位复测、检测试验费;(4)安全文明施工措施费(不可竞争费率):①安全文明施工费:是指施工现场安全施工和文明施工所需要的各项费用。
②环境保护费(含工程排污费):是指施工现场为达到环保部门要求所需要的各项费用及施工现场按规定缴纳的工程排污费。
【关键字】工程江苏省内仿古园林行业计价问题及意见江苏省是全国著名园林之乡,以苏州古典园林为代表的江南园林已经入选联合国教科文组织评选的世界文化遗产。
江苏省的仿古建筑与园林绿化市场也异常活跃。
而仿古建筑与园林绿化工程的主体之间施工单位、建设单位发生的种种经济往来少不了双方都能接受的结算的依据。
由于种种原因,大多数施工单位和建设单位没有或者很少有企业的内部定额,大多数还是依靠建设行政管理机构发布的带政府法令性质的定额作为依据。
江苏省由于这方面的市场活跃,技术也比较成熟,所以1988年全国仿古建筑与园林工程定额的第一册《通用项目》、第二册《营造法原作法项目》、第四册《园林绿化工程项目》就是主要由江苏省相关人员编制的。
这部仿古建筑与园林工程定额是全国第一部统一的仿古建筑与园林工程定额,在全国成为大部分省、直辖市编制单位估价表的母本,至今仍然未被废止和取代。
江苏省1990年颁布的《江苏省仿古建筑与园林工程估价表》也是以1988年全国仿古建筑与园林工程定额为依据编制的。
施行了近18年,尽管有种种问题,仍对仿古建筑与园林工程的计价起了很大作用。
2007年底开始实施的2007版江苏省仿古建筑与园林工程计价表也已经实施了3年了,确实有很多的改进。
但仍然有很多问题。
本人因为从事过仿古建筑与园林绿化工程,对这个行业的计价现状有很深刻的了解。
准备分别从仿古建筑与与园林工程两个专业分析现状,希望有所对大家有所帮助,也更希望相关管理部门能采纳一二,本行业将有所裨益。
一、仿古建筑计价现状与意见(一)、很多人不分或者不会区分建筑风格,所以计价也不分,造成计价不准确。
这是很普遍的问题,从江苏省园林定额编制人员的分部可以开出来,全是苏南地区,而苏南地区只要园林建筑风格确实是营造法原作法。
但是江苏省地跨南北方,以徐州为代表的是北方古典建筑风格,另外明清北方官式建筑仍然是中国古典建筑的代表,官式建筑在江苏省境内分布极广,极具代表。
而江苏省2007年颁布的仿古建筑与园林工程计价表竟然将原来的第三册营造则例项目取消,将彩画项目列到营造法原作法项目中。
《浙江省园林绿化及仿古建筑工程预算定额》原创
浙江省园林绿化及仿古建筑工程预算定额(2024版)
一、宗旨
本定额是根据《浙江省园林绿化及仿古建筑工程规范》(2024年版)编制,旨在规范整理园林绿化及仿古建筑工程资金预算报价及计价方式。
二、总则
1、园林绿化及仿古建筑工程定额计算的依据是园林绿化及仿古建筑
工程规范(2024年版),涉及技术标准、计量单位、计价方法等都以
《规范》为准绳。
2、园林绿化及仿古建筑工程定额编制考虑了机关、园林绿化场地、
仿古建筑,根据施工条件和难易程度等因素,单位定额计价以难易程度梯
度标准及规范要求编制。
三、报价方法
1、园林绿化及仿古建筑工程预算报价是根据勘察、设计、施工一体
化的原则,综合考虑园林绿化及仿古建筑工程规范大致的技术要求及有关
施工的施工条件和工程规模对每一工程项目按照不同材料、工艺、管理工
作等,采用定额计价的方法而计算出各施工项目的总造价。
2、园林绿化及仿古建筑工程预算报价内容应包括园林绿化及仿古建
筑工程设计费、施工工费、非施工费用等,施工费以工项总造价、人工定
额单价、设备定额单价计价,非施工费用以定额计价。
关于《河南省仿古建筑工程及园林工程预算定额》计价问题的解释
信息来源:河南省建筑工程标准定额站 发布时间:2009-1-5 浏览次数:1332
各市定额站、工程造价处(办):
《河南省仿古建筑及园林绿化工程预算定额》自1993年颁发实施以来,
执行时间长,计价政策调整变化大,为减少不必要的纠纷,现自豫建价
〔1993〕18号文件实施以来我站对河南省仿古建筑工程有关计价问题的
调整明确如下:
1、自1993年7月1日以后竣工的仿古建筑工程仍执行《河南省仿古建
筑及园林绿化工程预算定额》。
2、依据豫建定经〔1997〕04号文规定,自1997年7月1日起定额人工
单价从每工日7.9元调整到16.14元。调增部分计入定额直接费并参与
取费,具体如下:
(1)定额总工日=定额人工费÷7.9元/工日
(2)调增人工费=定额总工日×(16.14—7.9)元/工日
(3)调增机械费=调增人工费×30%
3、依据豫建标定〔2000〕17号文规定,自2000年1月1日起人工单价
调整到21元(此前开工的在建工程均按原合同办理)。调增人工费进入
定额直接费并参与取费,具体调整方法如下:
(1)定额总工日=定额人工费÷7.9元/工日
(2)调增人工费=定额总工日×(21—7.9)元/工日
(3)调增机械费=定额总工日×(16.14—7.9)×30%
(4)人工费调整后,取费按建筑工程(综合)费用定额《河南省建筑安
装工程费用定额》(豫建标定〔1996〕40号)中的三类工程执行。
4、依据豫建设标〔2005〕101号和豫建标定[2006]1号文件精神并结合
自豫建价〔1993〕18号文以后的调整文件,自2006年1月1日起人工
单价调整到34元(此前已经签订合同的工程仍按原合同办理,已办理结
算的工程不再调整),具体调整方法如下:
(1)定额总工日=定额人工费÷7.9元/工日
(2)机械费调整=定额总工日×(16.14—7.9)×30%
(3)调增人工费按定额总工日×(21—7.9)进入定额直接费,参与取
费。
(4)人工费差额部分,即(34元—27.25元),只计税金,不计取费。
(5)人工费调整后,取费按建筑工程(综合)费用定额《河南省建筑安
装工程费用定额》(豫建标定〔1996〕40号)中的三类工程执行。
5、依据豫建设标〔2008〕2号文件的精神并结合自豫建价〔1993〕18号
文以后的调整文件,自2008年1月1日起人工单价调整到43元(此前
已经签订合同的工程仍按原合同办理,已办理结算的工程不再调整),
具体调整方法如下:
(1)定额总工日=定额人工费÷7.9元/工日
(2)机械费调增=定额总工日×(16.14—7.9)×30%
(3)调增人工费按定额总工日×(21—7.9)进入定额直接费,参与取
费。
(4)人工费差额部分,即(43元—27.25元),只计税金,不计取费。
(5)人工费调整后,取费仍按建筑工程(综合)费用定额《河南省建筑
安装工程费用定额》(豫建标定〔1996〕40号)中的三类工程执行。
6、零星借工,如在合同中未作约定,自2000年1月1日起至2005年
12月31日以前的工程,可按25元/工日并计取税金计算;自2006年1
月1日起,可按38元/工日并计取税金计算;2006年以后的工程,建施
双方协商解决。
合同中对计价依据没有约定的,可按以上解释执行。
以上解释仅适用于河南省仿古建筑工程。
二〇〇八年十二月三十一
日
