送电线路清单实例(架线及附件安装)1. 概况某110kV单回线路工程,全长45km,导线LGJ—300/25,地线一根为GJ—50,导地线连接采用液压方式,另一根为OPGW—23复合光缆。
全线杆塔153基,导线绝缘子金具串和防振锤为:(1)耐张串:NS1—Y32—B8导线双联耐张绝缘子金具串,设计用量120串,绝缘子为玻璃耐污绝缘子,绝缘子型号为FC—70P,组合形式(片数×联数)为(8×2)。

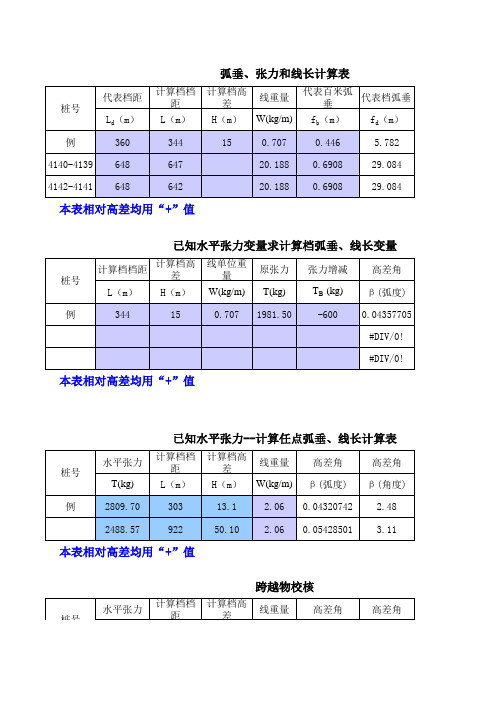

如图6-8所示。
(2)悬垂串:XSL—XL5—H导线双联悬垂合成绝缘子串,设计用量396串,绝缘子为合成绝缘子,绝缘子型号为XSH—100/110,组合形式(支数×联数)为(1×2)。
如图6-9所示。
(3)防振锤:导线防振锤FDZ—5F,设计用量912个;架空地线防振锤FDZ—1T,设计用量486个。
(4)交叉跨越:铁路2处,高速公路2处,35kV高压线3处,85m宽通航河流4处,低压线35处。
(5)工地运输平均运距:人力运输平均运距0.35km;汽车运输平均运距6km。
(6)工程沿线地形:平地45%,泥沼40%,河网15%。
架线工程综合地形增加系数17.5%。
附件工程综合地形增加系数4.75%。
OPGW工程综合地形增加系数8.75%。
(7)人力运输地形:平地45%,泥沼55%。
线材人力运输综合地形增加系数38.5%。
金具、绝缘子人力运输综合地形增加系数22.0%。
(8)汽车运输地形:平地100%。
(9)OPGW牵张场地4处。
图6-8NS1—Y32—B8导线双联耐张绝缘子金具串组装图NS1—Y32—B8导线双联耐张绝缘子金具串组装图材料表图6-9XSL—XL5—H导线双联悬垂合成绝缘子串组装图XSL—XL5—H导线双联悬垂合成绝缘子串组装图材料表2. 业主提供,由业主或委托中介机构计算按《送电线路计价规范》规定表式填写。

(1)NS1—Y32—B8导线双联耐张绝缘子金具串:120串;(2)XSL—XL5—H导线双联悬垂合成绝缘子串:396串;(3)FDZ—5F导线防振锤:912个;(4)FDZ—1T架空地线防振锤:486个;(5)交叉跨越:铁路2处,高速公路2处,35kV高压线3处,85m宽通航河流4处。
[架线]导地线各种弧垂的含义及计算方法(附计算表格),彻底弄懂弧垂01-导地线各种弧垂的含义弧垂,又叫弛度,行业外叫“挠度”。
一般定义为:导线悬挂曲线上任意一点到两侧悬挂点连线之间的垂直距离(即任意点弧垂)。
在工程设计、施工、运行中,涉及到观测弧垂、竣工弧垂、平视弧垂(分小平视弧垂和大平视弧垂)、任意点弧垂、最大弧垂、中点弧垂和百米弧垂等诸多术语。
我们施工平时常用的弧垂,有观测弧垂、竣工弧垂、百米弧垂。
为方便初学者使用,将各种弧垂的含义逐一解释如下。
1)观测弧垂,就是某一温度下,现场观测时需要达到的弧垂。
高差不大的情况下,观测弧垂=竣工弧垂,只有连续倾斜地形工况下,才需要区分观测弧垂和竣工弧垂。
施工时,需要根据设计图纸要求,先计算竣工弧垂,然后根据计算出来的竣工弧垂,进一步计算出观测弧垂和线夹安装位置调整值(俗称“爬山值”)。
当导地线弧垂稳定达到观测弧垂时,停止紧线,开始进行附件安装,直线塔附件安装时,需要对线夹安装位置进行调整,也就是说线夹安装的位置不一定是导线与滑车的中心,正常线夹安装完毕,悬垂串应呈竖直状态,各档的弧垂由观测弧垂值变成竣工弧垂值。
观测弧垂、紧线弧垂、施工弧垂,基本上都是同一个意思。
孤立档的观测弧垂,在以前,孤立档或构架档紧线,是一端挂好耐张瓷瓶串,然后在另一端不带瓷瓶串紧线,弧垂紧到设计所规定的紧线弧垂时,再将耐张瓷瓶串挂到导线上,由于瓷瓶串自重比载往往比导线重很多,弧垂会发生变化。
紧线完毕挂耐张串前的弧垂,称之为观测弧垂、紧线弧垂或施工弧垂,两侧瓷瓶串均安装完毕后的弧垂,叫竣工弧垂。
如今的紧线施工工艺,是两端均带瓷瓶串紧线,其中一端事先压接完毕,另一端通过卡线器、钢丝绳短套临时与瓷瓶串金具连接,紧线完毕画印、断线压接,然后过牵引挂到金具上,弧垂直接定型,直接达到竣工弧垂。
2)竣工弧垂,附件安装完毕之后的弧垂值,是与观测弧垂、紧线弧垂、施工弧垂相对而言的。
通过上面观测弧垂的阐述,相信大家已经有了初步的理解。

序号http://ybsl.net/下列数据手填下列数据手填下列数据手填下列数据手填下列数据手填下列数据手填下列数据手填1桥架宽度501001502003004005002型号水平角钢40404040404040 3角钢单边超出量50505050505050 4型号吊杆10101010121212 5单根吊杆长度1111111 7吊杆间距 1.5 1.5 1.5 1.5 1.5 1.5 1.5 8桥架长度11111119水平桥架型钢合计 1.06 1.15 1.23 1.31 1.83 1.99 2.15QQ:262780555 有好的意见或建议请联系Q易表安装图形算量安装算量 首选易表桥架支撑架计算表易表图形算量软件省级总代理提供 133********刘先生下列数据手填下列数据手填下列数据手填下列数据手填下列数据手填单位桥架宽度水平角钢吊杆60070080010001200mm 100-200∟40*40*4φ104050505050KG/m 300-600∟40*40*4φ12/∟40*40*45050505050mm 800-1200∟50*50*5∟40*40*41240404040KG/m 11111m 理论重量∟40*40*4 2.4221.5 1.5 1.5 1.5 1.5m 理论重量φ80.39511111m理论重量φ100.6172.315.245.495.996.50KG理论重量φ120.888联系QQ//表133********刘先生参考参考参考KG/m KG/m KG/m KG/m。

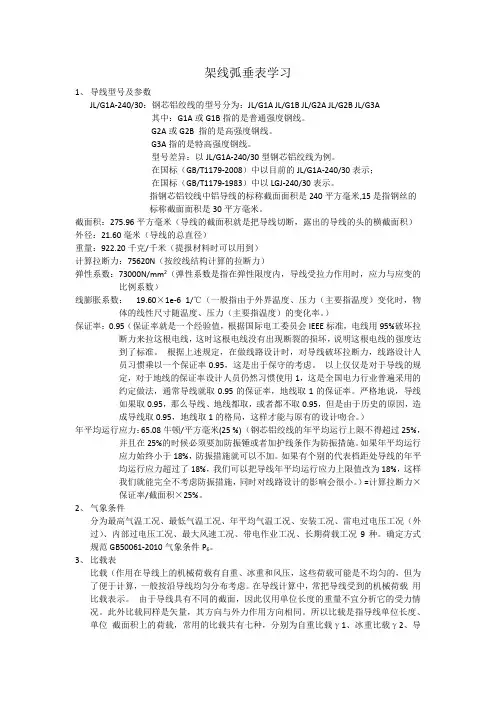

架线弧垂表学习1、导线型号及参数JL/G1A-240/30:钢芯铝绞线的型号分为:JL/G1A JL/G1B JL/G2A JL/G2B JL/G3A其中:G1A或G1B指的是普通强度钢线。
G2A或G2B 指的是高强度钢线。
G3A指的是特高强度钢线。
型号差异:以JL/G1A-240/30型钢芯铝绞线为例。
在国标(GB/T1179-2008)中以目前的JL/G1A-240/30表示;在国标(GB/T1179-1983)中以LGJ-240/30表示。
指钢芯铝铰线中铝导线的标称截面面积是240平方毫米,15是指钢丝的标称截面面积是30平方毫米。
截面积:275.96平方毫米(导线的截面积就是把导线切断,露出的导线的头的横截面积)外径:21.60毫米(导线的总直径)重量:922.20千克/千米(提报材料时可以用到)计算拉断力:75620N(按绞线结构计算的拉断力)弹性系数:73000N/mm2(弹性系数是指在弹性限度内,导线受拉力作用时,应力与应变的比例系数)线膨胀系数:19.60×1e-6 1/℃(一般指由于外界温度、压力(主要指温度)变化时,物体的线性尺寸随温度、压力(主要指温度)的变化率。
)保证率:0.95(保证率就是一个经验值,根据国际电工委员会IEEE标准,电线用95%破坏拉断力来拉这根电线,这时这根电线没有出现断裂的损坏,说明这根电线的强度达到了标准。
根据上述规定,在做线路设计时,对导线破坏拉断力,线路设计人员习惯乘以一个保证率0.95,这是出于保守的考虑。
以上仅仅是对于导线的规定,对于地线的保证率设计人员仍然习惯使用1,这是全国电力行业普遍采用的约定做法,通常导线就取0.95的保证率,地线取1的保证率。
严格地说,导线如果取0.95,那么导线、地线都取,或者都不取0.95,但是由于历史的原因,造成导线取0.95,地线取1的格局,这样才能与原有的设计吻合。
)年平均运行应力:65.08牛顿/平方毫米(25 %) (钢芯铝绞线的年平均运行上限不得超过25%,并且在25%的时候必须要加防振锤或者加护线条作为防振措施。
编号:QZ/×××xx工程架线施工作业指导书
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期:年月日至年月日
天津送变电工程公司
一、分项工程概况及工程量
二、工程的质量、环境、职业健康安全、文明施工指标
三、编制依据及引用文件
四、施工前准备工作安排4.1准备工作
4.2作业人员资格及职责
4.3设备、工具及检测器具4.3.1设备、工具
4.3.2检测器具
4.4材料
4.5危险源点分析
4.6环境因素分析
4.7 质量要求及工艺标准
五、工作程序
5.1工艺流程图Array
.
张力展放导地线工艺流程图
5.2工作项目和操作标准
5、3 文明施工措施
5、4 成品保护措施
5、5成本降低措施
5、6验收
六、作业指导书执行情况评估。
宁普电缆装线表计算
宁普电缆装线工程量计算公式:L=∑(水平长度+垂直长度+各种预留长度)×(1+2.5%电缆曲折折弯余系数)。
根据《全国统一安装工程预算工程量计算规则》(GYDGZ-201-2000)规定,其中各种预留长度为:
1、电缆敷设驰度、波形弯度、交叉——预留电缆全长的2.5%(即公式后半段的系数)
2、电缆进入建筑物——预留规范规定最小值2m
3、电缆进入沟内或吊架时上(下)——预留规范规定最小值1.5m
4、变电所进线、出线——预留规范规定最小值1.5m
5、电力电缆终端头——预留检修余量最小值1.5m
6、电缆中间接头盒——预留检修余量最小值两端各2m
7、电缆进控制、保护屏及模拟盘等——预留盘面的半周长
8、高压开关柜及低压配电盘、箱——预留盘下进出线2m
9、电缆至电动机——预留从电机接线盒起0.5m
10、厂用变压器——预留从地坪算起3m
11、电缆绕过梁柱等增加长度——按实计算
12、电梯电缆与电缆架固定点——预留规范规定最小值每处0.5m
电缆的预留的长度是电缆敷设长度的组成部分,应计入度量的电缆长度工程量之内。
如果在计算电缆敷设长度时,忽略了各种预留长度的增加,就有可能造成敷设施工时电缆长度不够,或者电缆使用后进行检修时因无
余量而无法操作。
扣件式钢管脚手架计算用表前言建筑工地常使用扣件式钢管脚手架,按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130——2001)的规定,需进行强度、挠度、稳定性等计算,比较繁复。
现根据 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130——2001)及《建筑结构荷载》(GB50009——2001)的规定,对脚手架的不同用度、不同纵距(l a )、不同横距(l b )及步距(h )制成表格,查阅表格可以方便计算。
制表时所用的钢管规格、强度都用规范规定的数据,如实际使用不同材料应作调整。
表1风荷载有关资料某地区基本风压值资料:W 0=0.45kn/m 2 风压高度变化系数 ;z μ(取高度5米处)A 类(江边)1.17B 类(市郊)1.0C 类 (市区)0.74 密目网挡风系数: 48.0522.1/2.1=⨯==Aw An ϕ 脚手架体型系数: 624.048.03.13.1=⨯==ϕμs 风荷载标准值 : W k =0.70W s z ⋅⋅μμA 类地区: W k =0.7×1.17×0.624×0.45=0.230kn/m 2B 类地区: W k =0.7×1.0×0.624×0.45=0.197kn/m 2C 类地区: W k =0.7×0.74×0.624×0.45=0.156kn/m 2Φ48×3.5钢管脚手架每步架子的构配件自重对立杆产生的轴向力标准值N G2K(kn)1.21.05 0.191说明:内外立杆的轴力平均计算说明:当La增加时,除扣件数量不变,其余按比例增加每步架子的施工活荷载对立杆产生的轴向力标准值N QK (kn )L b (m ) 计算式2荷载标准值⨯b a L L荷载标准值:结构施工时3kn/m 2 装修施工时2kn/m 2表4每根纵向水平杆的线荷载标准值(kn/m )每根横向水平杆的集中荷载标准值(kn )横向水平杆荷载示意图表6每根横向水平杆的弯矩标准值M GK 及M QK计算式:L b =1.05时 M=FL b /3 L b =1.55时 M=FL b /2每根纵向水平杆的弯矩标准值M GK 及M QK计算式M=K m ql 2 静载时K m=0.1 活载时K m=0.177 荷载值见附表4表8横向水平杆的挠度ω值(mm )计算式:L b =1.05m 时EI Fl 648233=ω L b =1.55m 时EIFl 384193=ω荷载值F 见表5 E=2.06×105n/mm 2 I=12.19×104mm 4带※标记的数已超过规范规定,不能使用。
