当前位置:文档之家› 铝合金模板施工方案

铝合金模板施工方案

铝合金模板施工方案
铝合金模板施工方案

R-10.2(2)-07

城际新苑(万科环球

村)二期工程

铝合金模板

专项施工方案

编制人员:

上海建工五建集团有限公司

2014年07月

目录

一、工程概况 (2)

1.1 工程名称 (2)

1.2 工程地址 (2)

1.3 建设单位 (2)

1.4 设计单位 (2)

1.5 监理单位 (2)

1.6 施工单位 (2)

1.7 工程概况 (2)

二、编制依据 (2)

三、编制说明 (3)

四、前期准备 (3)

五、铝合金模板技术特点 (4)

六、具体的工艺要求和施工方法 (4)

七、铝合金模板的拆除 (7)

八、质量保证措施 (8)

九、安全及环保措施 (9)

十、注意事项 (10)

十一、铝模节点图片 (11)

铝合金模板施工方案

工程概况

1.1 工程名称城际新苑(万科环球村)二期工程

1.2 工程地址

本工程位于长沙市雨花区劳动东路北侧,万科环球村一期以东

1.3 建设单位

湖南湘诚壹佰置地有限公司

1.4 设计单位

广东华玺建筑设计有限公司

1.5 监理单位

深圳市邦迪工程顾问有限公司

1.6 施工单位

上海建工五建集团有限公司

1.7 工程概况

本工程4栋34层高层住宅楼,总建筑面积102945.49m2,其中地上部分面积86307.72 m2,地下室面积16637.77m2。本工程建筑土0.000相当于绝对标高为+38.300叶9-12#楼2层--34层为铝模施工。

(6)基坑等级:本工程基坑安全等级三级,环境保护等级三级.

二、编制依据

业主提供的城际新苑(万科环球村)二期9-12#栋及地下室工程施工图纸

城际新苑(万科环球村)二期9-12#栋及地下室工程《施工组织设计》建筑结构荷载规范》GB 50009-2012 混凝土结构设计规范》GB 50010-2011 混凝土结构工程施工质量验收规范》GB 50204-2011 建筑工程施工质量验收统一标准》GB 50300-2011 建筑施工高处作业安全技术规范》JGJ 80-91 建筑施工安全检查标准》(JGJ59-2011)模板早拆体系施工技术规程》(DB11/694-2009)

万科集团《质量标准及实测实量方法》

三、编制说明

全铝合金模板有利于环保,节约木材,保护树林,可多次再利用,符合国家节能减排政策,且铝模具有自重轻,承载力高,施工容易,维护费用低,施工效率高,混凝土表面质量好,

周转次数多等特点,在国外发达国家以及新兴的工业国家已被广泛运用于高层建筑中,但在中国还运用得少,算是一种新工艺,未来全铝合金模板的运用将是建筑业的趋势。

四、前期准备

1、组织施工人员熟悉图纸,根据设计图纸要求,结合结构图、建筑图和节点详图和施工规范由厂家专业技术人员进行铝合金模板深化设计。

2、厂家铝模深化设计完后仔细核对,确保与设计蓝图准确无误后,由业主/ 设计院审查批准,方进行铝模生产制作。

3、铝模生产制作完成在工厂进行试拼装,由业主/ 设计院/ 监理到厂内预验收,模板成品按下表进行出厂前的检验:

序号项目名称允许偏差检验方法

1铝模板高度土3mn用钢卷尺

2铝模板长度-2mm用钢卷尺

3铝模板板面对角线差w 3mn用钢卷尺

4面板平整度2mn用2m测尺和塞尺

5相邻面板拼缝高低差w 1mn用2m测尺和塞尺

6相邻面板拼缝间隙w 2mm直角尺和塞尺

4、铝模试拼装并验收完成系统地进行编号,绘制好拼装图,作为施工现场工人施工图。

5、编号完成后拆除铝模并打包装车运至施工现场。清点数量,复核每块模板的尺寸和平整度,符合设计要求。

6、组织施工管理人员及部分工人到厂家进行培训,熟悉铝模板安装拆卸方法、施工顺序及工序搭接操作要求。

7、学习万科集团《质量标准及实测实量方法》,把工程的质量标准、安全措施、成品的保护等施工,注意事项对工人进行交底。

五、铝合金模板技术特点

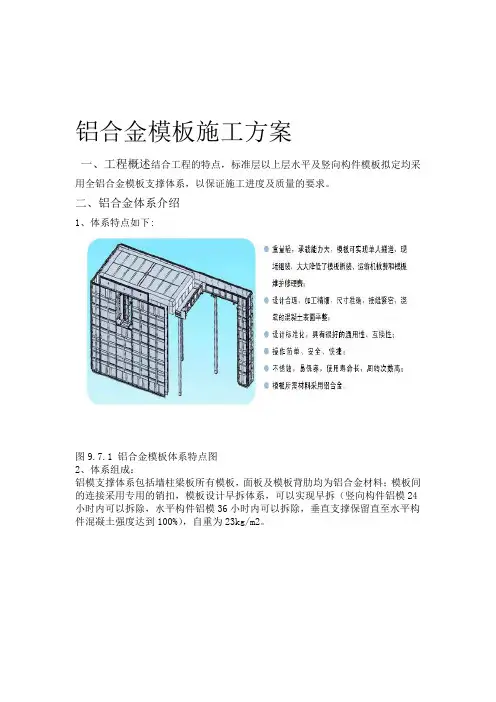

1、铝合金模板体系由模板系统,支撑系统,紧固系统,附件系统组成。模板系统构成混凝土结构施工所需的封闭面,保证混凝土浇灌时建筑结构成型;附件系统为模板的连接构件,使单件模板连接成系统,组成整体;支撑系统在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑固;紧固系统是保证模板成型的结构宽度尺寸,在浇注混凝土过程中不产生变形,模板不出现涨模、爆模现象。

2、混凝土一次浇筑,铝模系统由墙模,顶模和支撑等几大独立系统有机的结合为一体,

一次将模板全部拼装完成,实现混凝土一次浇筑。

3、铝模的顶模和支撑系统实现一体化设计,将早拆技术融入了支撑系统,将大大提高模板周转率和施工效率,降低了材料成本和施工成本。施工现场只用一套模板主系统,三套楼板底支撑,可实现3-4天一层的施工速度。

4、实现工厂化施工,在工程准备阶段,铝模厂商根据施工图进行了深化设计及厂内试拼装后运往工地,将所有可能出现的问题均解决在工厂里,从而大大提高了施工速度和精度。

5、使用寿命长,铝模可重复使用300次,且其回收价值高,因此铝模板在成本核算上也有其客观的应用价值。

六、具体的工艺要求和施工方法

1、施工前的准备工作

(1)铝模板进场前,项目部应组织有关技术人员逐级进行施工技术交底,使班组工长熟悉铝模施工工艺。

(2)铝模板进场后,应根据装箱单检查进场模板编号、规格、数量及零配件的规格、数量

是否相符, 并用笔在模板背面醒目地标明模板编号,以便查找和吊装。

(3)对拉螺杆、各种连接螺栓要入库保存,以防生锈;斜撑的调节丝杠、穿墙螺杆要涂抹润滑油。

(4)准备好脱模剂、PVC 套管等附属材料。

( 5 )准备好锤子、小撬棍、打眼电钻、活动扳手、切割机、电锤、线坠、撬棍、葫芦索具、登高梯凳等施工工具。

2、工艺流程

测量放样T安装墙柱钢筋(墙柱水电施工)T安装墙柱铝模T安装梁铝模

T安装楼板铝模T安装梁板钢筋(梁板水电安装)—收尾加固检查一混凝土浇筑

(1)在楼层上弹好墙柱线及墙柱控制线,洞口线,其中墙柱控制线距墙边线

300mm可检验模板是否偏位和方正;在柱纵筋上标好楼层标高控制点,标高控制点为楼层

+0.50m,墙柱的四角及转角处均设置,以便检查楼板面标高。

(2)安装墙柱钢筋及预埋水电箱盒,线管,预留洞口等,完毕后办理隐蔽工程验收手续。

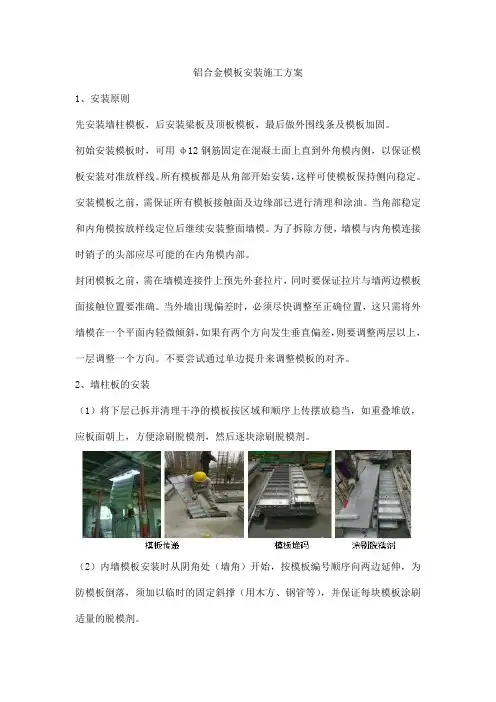

(3)墙柱铝模安装

1)安装墙柱铝模前,根据标高控制点检查墙柱位置楼板标高是否符合要求, 高出的凿除,低的垫上木板,墙柱周围标高控制在-5/+0mm 范围内。

2)在墙柱根部的纵筋上焊接好定位钢筋,防止柱铝模在加固时跑位;在墙柱内设置好同墙柱厚的水泥内撑条或钢筋内撑条,保证铝模在加固后墙柱的截面尺寸。

3)墙柱铝模拼装之前,必须对板面进行全面清理,涂刷脱模剂。脱模剂涂刷要薄而匀,不得漏刷,涂刷时,要注意周围环境,防止散落在建筑物、机具和人身衣物上,更不得刷在钢筋上。

4)按试拼装图纸编号依次拼装好墙柱铝模,封闭柱铝模之前,需在对拉螺

杆上预先外套PVC管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后

能收回对拉螺杆。

5)为了拆除方便,墙柱模与楼面阴角连接时锁销的头部应尽可能的在楼面阴角内部。墙柱铝模间连接销上的锁片要从上往下插,以免在混凝土浇筑时脱落。

6)为防止墙柱铝模下口跑浆,浇混凝土前半天按要求堵好砂浆,杜绝用水泥袋封堵板底,避免造成“烂根”现象。

(4)梁铝模安装

按试拼装图编号依次拼装好梁底模,梁侧模,梁顶阴角及墙顶阴角,用单支顶调节梁底标高,以便模板间的连接,梁底的单支顶应垂直,无松动。

(5)板铝模安装安装完墙顶、梁顶阴角后,安装楼面铝梁,然后按试拼装图编号从角部开始,依次拼装标准板模,直至铝模全部拼装完成。支撑楼面板铝梁早拆头的单支顶应垂直,无松动。

(6)铝模加固平板铝模拼装完成后进行墙柱铝模的加固,即安装背楞及对拉螺杆。安装背楞及对拉螺杆应两人在墙柱的两侧同时进行,背楞及对拉螺杆安装必须紧固牢靠, 用力得当, 不得过紧或过松,过紧会引起背楞弯曲变形,影响墙柱实测实量数据,过松在浇筑砼时会造成涨模。对拉螺杆的蝴蝶扣应竖直安装,不得倾斜。

(7)铝模实测实量校正

1)墙柱实测实量的校正:墙柱铝模加固完成后,挂线坠检查墙柱的垂直度,并进行校正,在墙柱两侧的对应部位加顶斜支撑,外墙柱无法对称设置斜支撑时可用手拉葫芦和斜支撑做到一拉一顶,斜撑一端固定在背楞上,另一端用预埋螺栓固定在楼面上,以保证墙柱垂直度在浇筑混凝土时不会偏移。墙柱垂直度偏差应控制在5mm 范围内。

2)顶板实测实量的校正:根据楼层标高,用红外线先检查梁底是否水平,调节可调支撑杆至梁底水平,再用红外线检查顶板的水平极差,调节顶板的每一根支撑杆,直至顶板的水平极差符合要求。同一跨内顶板水平极差应控制在5mm 范围内。

(8)加固收尾及验收

1)待梁板钢筋绑扎完毕,安装降板及外墙线条位置的沉箱,沉箱安装的位置应准确,紧固。

其它零星收尾工作。

2)铝模加固及校正完后应进行自检,检查螺栓、锁销、锁片是否遗漏,是否紧固,特别重点检查墙柱及梁部位;检查墙柱的垂直度,顶板的平整度,墙柱及梁的截面尺寸是否符合要求。无误后通知监理单位验收。

9)混凝土浇筑期间的注意事项

1 )混凝土浇注期间至少要有两名操作工及一名实测实量管理人员待命,检查

正在浇筑的墙柱两边铝模锁销、锁片是否脱落,对拉螺杆连接是否完好。

2)检查墙柱的斜撑有无松动

3)检查梁底和楼面板底的单支顶是否垂直,是否顶上力。

4)检查墙柱及梁板的实测实量数据有无变化,变化超差则马上调整

(10)现浇结构模板安装的允许偏差及检验方法

七、铝合金模板的拆除

1、拆除条件

《混凝土工程施工质量验收规范》GB50204-2002中关于底模拆除时的混凝土强

铝合金模板工艺技术标准(试行)

铝合金模板工艺技术标准(试行)

附件一: 铝合金模板工艺技术标准 (试行) 1、适用范围 本技术标准适用于工业与民用建筑的现浇混凝土工程所用的3.8m以下一般模板与支撑体系的施工;不适用于危险性较大的混凝土模板与支撑体系的施工。 2、规范性引用文件 2.1 《铝合金建筑型材》GB/T5237.2008 2.2 《一般工业用铝及铝合金挤压型材》GB/T6892 2.3 《变形铝及铝合金化学成份》GB/T3190 2.4 《碳素结构钢》GB/T700 2.5 《低合金高强度结构钢》GB/T1591

2.6 《铝合金压铸件》GB/T13821、15114 2.7 《住宅建筑模数协调标准》GB/T50100 2.8 《铝合金结构设计规范》GB50429 2.9 《铝合金结构工程施工质量验收规范》GB50576 2.10 《组合钢模板技术规范》GB50214 2.11 《建筑施工模板安全技术规程》JGJ162 2.12 《建筑工程施工质量验收统一标准》GB50300 2.13 《混凝土结构工程施工质量验收规范》GB50204 2.14 《钢结构工程施工质量验收规范》GB50205 2.15 《铝合金结构工程施工规程》JGJ/T2 2.16 《建筑结构荷载规范》GB50009 2.17《铝合金模板技术规范》DBJ 15-96-2013广东省标准 3、术语和定义 3.1 面板 直接接触新浇混凝土的承力板,包括拼装的板和加肋的板。 3.2支撑梁 用于连接面板和支顶的构件。 3.3 连接件 面板与支顶的连接、面板自身的拼接、加固体系自身的连接和其中二者相互连接所用的零配件。包括插销、锲片、螺栓、背楞、垫片、对拉螺杆等。
