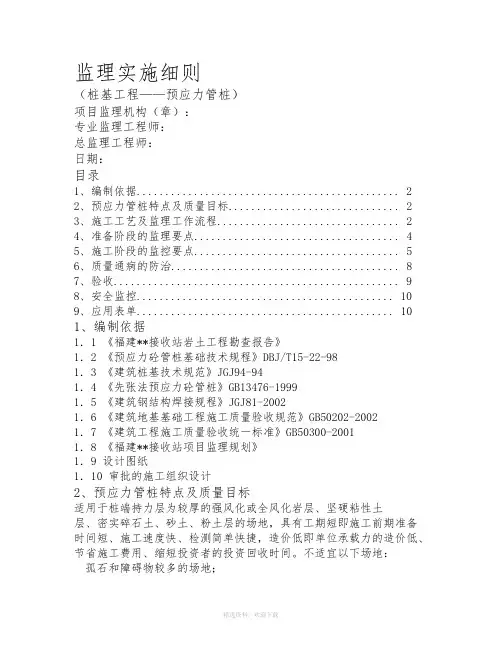

威海中韩商品贸易中心高强度预应力管桩(锤击法)监理实施细则监理单位:山东宜华建设咨询有限公司编制人员:XXXXXX审批人员:XXXXXX编制日期:2011年XX月XX日目录一、工程概况 (3)二、高强度预应力管桩(锤击法)的特点 (3)三、监理工作流程 (3)四、高强度预应力管桩(锤击法)施工监理要点 (4)五、监理工作目标值 (4)六、预控要点 (5)6.1施工前准备 (5)6.1.1审查准备工作 (5)七、施工过程控制 (10)7.1跟踪监理 (10)7.2控制内容 (11)7.2.1沉桩要点 (11)7.2.2桩基规范要求 (12)八、强制性条文 (13)九、施工安全措施 (13)十、验收 (14)10.1分部质量验收规定 (14)10.2验收事项 (14)一、工程概况工程名称:威海中韩商品贸易中心建设单位:威海市荣昌房地产开发有限公司设计单位:威海市建筑设计院有限公司施工单位:威海水利工程集团有限公司(施工总承包:威海市银鹏建设集团有限公司)监理单位:山东宜华建设咨询有限公司建筑面积:约90000㎡建筑概述:威海中韩贸易中心位于环翠区张村镇,建筑面积约为40000平米。
地下两层,地上16层、局部五层,建筑物耐火等级为地上一级,地下一级,建筑物耐久年限为50年。
荣昌商贸城管桩基础工程设计为PHC管桩,设计桩型号:PHC-AB400(95)。
本工程拟采用履带式3.6T筒式柴油锤试桩。
二、高强度预应力管桩(锤击法)的特点施工工期块,承载力高,对岩土的贯穿力强,工程质量的可靠性好,安全经济。
管桩基础适宜用于桩端持力层为较好的强风化或全风化岩层,坚硬粘性土层,密实碎土层、砂土、粉质粘土的场地。
不适宜用于土层中含有较多难以清除的孤石、障碍物,或含有难以贯穿的坚硬夹层,或管桩难以贯入的岩面上无适合作桩端持力层的土层,或持力层较薄且持力层的覆土层较松软,或岩面埋藏很浅且倾斜较大的浅岩层。
三、监理工作流程工序名称监理内容监理时间监理手段预制桩进场检验保证资料、外观检查(管桩壁厚、内外平整、端头板垂直)施工前查看检查、成品外观检查定位测量轴线、标高沉桩前平行复测沉桩进桩、沉桩、接桩沉桩时旁站桩位偏差检查轴线、标高沉桩完成后平行复测测桩静测、动测测桩时旁站四、高强度预应力管桩(锤击法)施工监理要点1、端承桩或摩擦端承桩以控制贯入度为主,桩端设计标高为参考。
2、旁站检测收锤标准和入土深度(桩端设计标高)。
其收锤标准和入土深度必须满足要求。
五、监理工作目标值合格六、预控要点6.1施工前准备6.1.1审查准备工作(1)、工程地质勘查报告和水文地质资料。
(2)、熟悉工程图纸及会审纪要,领会设计意图。
(3)、查清场地范围内地下管网及地下构筑物走向分布情况。
(4)、了解相邻原有构、建筑物的结构形式、基础形式、埋深等详细情况,施工中可能会对其产生影响是,应同业主、设计、施工单位共同研究,采取有效预防或处理措施。
(5)、审查施工单位营业执照、资质证书、施工许可证,及其生产规模、设备是否满足施工质量要求。
(6)、单位的《施工组织设计》或《施工方案》是否满足施工要求,并且提出意见。
(7)、《施工进度计划》是否满足施工要求,并提出意见。
要求施工单位在桩基平面布置图上对每棵桩进行编号。
(8)、单位设专职测量人员,按桩基平面布置图测放轴线和桩位,其尺寸允许偏差应符合以下要求:桩位的放样允许偏差单排桩为10mm,群桩位20mm。
(9)、到建筑物外并设置龙门桩或采取其他固定措施,打桩前应复核测量轴线、桩位及水准点,确保无误,且须经签验收后方可压桩。
(10)、技术交底资料,出具预应力钢筋混凝土管桩的配合比、钢筋、水泥出厂合格证及验试报告,提供现场相关操作人员上岗证资料供监理审查,并留复印件备案,各种操作人员均需持证上岗。
(11)、便于桩机行走,掌握场地实际标高,便于准确控制桩顶标高,在送桩器上作出控制深度标记,以便控制及检查桩长。
(12)、严格按照设计图纸要求确定,施工单位应详细记录试桩施工过程中沉降速度及最后压桩力等重要数据,作为工程桩施工过程中的重要数据,并借此校验压桩设备、施工工艺以及技术措施是否适宜。
6.1.2预应力钢筋混凝土管桩质量控制1、预应力砼管桩应根据设计要求提前制作,砼强度达到100%时,方可使用。
2、预应力管桩制作时,原材料必须满足GB13476-1999《先张法预应力混凝土管桩》的规定。
3、管桩进场须附相关的合格证明文件。
4、外观质量应符合下表规定:项目产品质量等级优等品一等品合格品粘皮和麻面不允许局部粘皮和麻面累计面积不大于桩总表面积的0.2%局部粘皮和麻面累计面积不大于桩总外表面积的0.5%每处粘皮和麻面的深度不大于10㎜,且应补修桩身和缝漏浆不允许漏浆深度不大于5㎜,每处漏浆长度不大于100㎜,累计长度不大于桩身长度的5%,且应修补漏浆深度不大于10㎜,每处漏浆长度不大于300㎜,累计长度不大于桩身长度的10%,或对称漏浆的搭接长度不大于100㎜,且应修补局部磕损不允许磕损深度不大于5㎜,每处面积不大于20平方厘米,且应修补磕损深度不大于10㎜,每处面积不大于50平方厘米,且应修补内外表面露筋不允许表面裂缝不得出现环向和纵向裂缝,但龟裂、水纹和内壁浮浆层中的收缩裂纹不在此限桩端面平整度预制桩端面砼和预应力钢筋墩头不得高出端板平面断筋、脱头不允许桩套箍凹陷不允许凹陷深度不大于5㎜凹陷深度不大于10㎜每处面积不得大于25平方厘米内表面砼塌落不允许接头、桩身箍与桩身和漏浆不允许漏浆深度不大于5㎜,漏浆长度不大于周长的1/8,且应修补漏浆深度不大于10㎜,漏浆长度不大于周长的1/4,且应修补结合面空洞、蜂窝不允许5、尺寸允许偏差应符合下表规定项目产品质量等级优等品一等品合格品L ±0.3%L 0.5%L 0.7%L-0.4%L -0.5%L 端部倾斜≤0.3%D ≤0.4%D ≤0.5%DD ≤600 ±2 +4 +5-2 -4>600 +3 +5 +7 -2 -2 -4厚壁+10 +15 正偏差不限0 0 0保护层厚度+5 +7 +100 -3 -5桩身弯曲度≤L/1500 ≤L/1200 ≤L/1000桩端板外侧平面度0.2 外径0-1内径0-2厚度正偏差不限负偏差为0注:表内尺寸以设计图纸为基准6、试验方法:(1)、拌合物应在搅拌站或喂料工序中随机抽取,并有生产厂家技术负责人签字。
制作标准试件,并与预制桩同条件养护,砼抗压强度试验方法见GBJ81 (2)、外观质量和尺寸检查工具与检查方法见下表:检查项目检查工具与检查方法测量工具分度值㎜长度用钢尺卷测量,精度至1㎜ 11外径用卡尺或钢直尺在同一断面测定相互垂直的直径,取其平均值,精确至1㎜0.5厚壁用钢直尺在同一断面相互垂直的两直径上测定四处壁厚,取其平均值,精确至1㎜桩端部倾斜将直角靠尺的一边紧靠桩身,0.5另一边与端板紧靠,测其最大间隙处,精确至1㎜0.5桩身弯曲度将拉线紧靠桩的两端部,用钢直尺测量其弯曲处的最大距。
精确至1㎜保护层厚度用深度游标卡尺在管桩的中0.02部同一圆周的两处不同部位,精确至0.1㎜漏浆长度用钢卷尺测量,精度至1㎜ 1漏浆深度用深度游标卡尺测量,精确至0.020.1㎜7、标志、产品合格证:标志1)、永久标志应采用制造厂的厂名或产品注册商标,标在预制桩表面距端头1000~1500mm处。
2)、临时标志为预制桩标记(不包括标准编号),制造日期或预制桩编号,其位置略低于永久标志。
产品合格证包括下列内容:合格证编号、产品等级、本标准编号;预制桩品种、规格、型号、长度及管桩壁厚;混凝土抗压强度;外观质量、尺寸偏差:抗弯性能;预制桩编号;制造厂厂名、制造日期、出厂日期;检验员签名或盖章(可用检验员代号表示)。
8、贮存、运输贮存1)、预制桩堆放场地应坚实平整。
2)、预制桩堆放时,距两端0.21L处两支点位置放在垫木上,垫木支撑点应在同一水平面上。
注:若堆放场地地基经过特殊处理,也可采用着地平放3)、预制桩应按品种、规格、型号、长度分别堆放,堆放层数不宜超过规定。
运输①.预制桩吊装宜采用两支点法或两头勾吊法,装卸轻起轻放,严禁抛掷、碰撞、滚落。
②.预制桩在运输过程中的支承要求应符合相关规定,且应绑固。
预制桩堆放层数不宜超过两层。
9、通病预防通病名称:桩身断裂现象:沉桩过程中,发现桩身突然倾斜错位,贯入度增大,一般规定为断桩。
原因:1)、桩的细长比过大和桩质量不好本身就弯曲;2)、桩入土后遇到大块坚硬障碍物,把桩挤向一边;3)、下桩时不垂直,打入后发现不垂直重新调整,使桩身产生弯曲;4)、接桩时错位。
预防:1)进场检查预制桩是否符合标准图集合设计规范,不合格不用;2)填方时现场监理,桩位下不准填入大块坚硬物,必要时可钎探;3)检查垂直后才能下桩;4)接桩时按照规范检查合格后方能沉桩。
七、施工过程控制7.1跟踪监理关键工序(比如沉桩、动静测)必须实行全过程跟踪监理,即从准备——开工—过程—结束,都要有手段和措施监控。
一般工序的跟踪实行巡视检查。
监理人员用各种监理措施手段检查质量,并作出记录,对照是否与各种现行规范标准和下面的质量控制条文相符合,如果不符合则要采取纠偏措施,或整改或返工。
以下是本细则的措施、手段。
旁站:主要工序必须实施旁站监理;检查质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;在场跟班监督关键工序的施工方案以及强制性条文的执行情况;检查进场材料设备的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复检;做好旁站监理记录和监理日记,保存旁站监理原始资料。
巡视:一般工序实行巡视检查;每天都要对所有的现场质量进行巡视,有怀疑时进行随机抽查,做好记录。
材料检测:督促施工单位对进场的材料按规范进行见证取样试验,当对上述材料检查如有怀疑时,监理人员可要求重新取样试验。
指令及通知:监理单位、施工单位的工作往来,应提前以书面报告甲方,监理工程师通过书面指令及通知指出施工中发生或可能发生的问题,提请施工单位改正或重视。
会议:所有含糊不清的质量认识问题和协调配合问题都可以在会议上解决。
一些问题在会上适当曝光,效果显著。
利用验收手段:当中间验收(含隐蔽)、最终验收时,对照以往的跟踪资料,对比验收时的现场情况,如不合格,就利用签字权迫使施工方处理合格后才签字。
质量跟踪的组织措施:组织专人控制质量,平常由监理员旁站和巡查,有问题时由总监组织专家顾问和各专业监理工程师讨论解决。
技术措施:高精度仪器检测产品质量;利用公司先进的技术资料库(含技术人)指导现场施工和监理;统计技术的利用,用电脑动态跟踪现场的质量,从跟踪材料中分析出不合格工序的成因和影响质量的主要因素,可以直观快速地指导不合格工序整改。
