第07页 锅炉本体安装记录
- 格式:doc
- 大小:51.50 KB
- 文档页数:1
锅炉安装技术资料检查记录
锅炉房图纸资料检查记录
锅炉设备验收记录
放行人:日期:
锅炉辅机及配件验收记录
锅炉基础验收记录(一)
锅炉基础验收记录(二)
整体锅炉安装记录
安全阀冷态调整及安装记录
放行人:日期:
热工仪表安装记录
放行人:日期:
汽水管道安装记录
放行人:日期:
焊接工作、检验记录
锅炉本体水压试验记录
放行人:日期:
阀门、管道水压试验记录
放行人:日期
辅机安装及单机试运转记录
放行人:日期
原材料使用记录
保温防腐油漆记录
放行人:日期:
煮炉记录
放行人:日期:
锅炉严密性试验记录
安全阀调整记录
放行人:日期:
蒸汽锅炉()小时试运行记录
锅炉总体验收记录
你知道你能做到,别人觉得你也许可以做到,那么,少废话,做到再说,其他的怨气都是虚妄。
自己没有展露光芒,就不应该怪别人没有眼光。
锅炉安装质量验收记录整装锅炉XX省质量技术监督局编印锅炉安装工程施工审批表2、本表由施工单位填写,会同建设单位共同申报。
3、本表也适用于锅炉修理和改造工程。
锅炉安装质量验收证明书目录施工概况锅炉安装开工报告锅炉安装技术资料检查记录锅炉安装主要施工人员施工图纸会审及技术交底记录锅炉部件安装前检查记录附属设备、辅助机械安装前检查记录施工图纸会审及技术交底记录锅炉部件安装前检查记录锅炉基础混凝土强度回弹复验检测记录锅炉就位检查验收记录省煤器安装验收记录炉内清扫验收记录锅炉水压试验检查验收记录及签证省煤器水压试验检查验收记录有机热载体气相炉气密性试验检查记录及签证炉排冷态试运行检查记录砌筑施工检查验收记录阀门单体严密性试验记录锅炉X围内管道质量证明书检查验收记录焊材质量证明书审查记录焊接烘干记录锅炉X围内管道焊接记录锅炉X围内管道焊接质量检查验收记录锅炉X围内管道安装检查验收记录无损探伤检查记录锅炉X围内管道保温层施工质量检查验收记录水位表(液面计)安装检查验收记录压力表安装检查验收记录安全阀安装检查验收记录测温仪表安装验收记录电动调节阀安装检查验收记录锅炉系统仪表管安装检查验收记录水处理设施检查验收记录除氧设备检查验收记录给水泵、循环泵安装检查验收记录风机安装检查验收记录上煤、除渣设备安装验收记录燃油(气)系统安装验收记录炉体漏风试验记录烘炉记录烘炉温升曲线烘炉检查验收记录煮炉记录煮炉升压曲线煮炉检查验收记录安全阀安装调整验收记录锅炉保护装置检查验收记录蒸汽(热水)锅炉热态试运行记录燃油(气)锅炉调度报告有机热载体锅炉热态试运行记录热态试运行检查验收记录水质分析检查记录锅炉安装总体验收记录及签证施工概况锅炉安装开工报告锅炉安装技术资料检查记录锅炉部件安装前检验记录附属设备、辅助机械安装前检查记录施工图纸会审及技术填表人:年月日锅炉基础检查验收记录锅炉基础混凝土强度回弹复验检测记录锅炉就位检查验收记录省煤器安装验收记录炉内清扫验收记录锅炉本体水压试验检查验收记录及签证省煤器水压试验检查验收记录有机热载体气相炉气密性试验检查记录及签证炉排冷态运行检查记录砌筑施工检查验收记录2.耐火混凝土烧注同时制作试块,试块试验报告附后。
TSG特种设备安全技术规范 TSG G7001-2004锅炉安装质量记录注意事项:1、施工单位必须在施工前向市级监管机构告知。
2、锅炉安装前核实锅炉和锅炉房位置。
3、水压试验后确定安全阀定压值。
4、总体验收时必须由三方签字。
5、未经验收的锅炉压力容器不得交付使用。
使用单位:安装单位:哈尔滨市锅炉压力容器检验研究院巴彦分所目录锅炉安全技术资料复查记录 (3)锅炉产品安全质量复查记录 (4)锅炉辅机及配件验收记录 (5)材料及焊条质量复查记录 (6)锅炉基础验收记录 (7)锅炉附属设备安装质量记录 (8)焊接工作记录 (9)锅炉水压试验记录 (10)锅炉砌筑质量记录 (11)烘炉记录 (12)煮炉记录 (13)试运行记录 (14)锅炉安装总体验收记录 (15)锅炉压力容器安装质量证明书 (16)一、锅炉安全技术资料复查记录二、锅炉产品安全质量复查记录三、锅炉辅机及配件验收记录四、材料及焊条质量复查记录五、锅炉基础验收记录六、锅炉附属设备安装质量记录七、焊接工作记录八、锅炉水压试验记录九、砌筑质量记录十、烘炉记录十一、煮炉记录十二、试运行记录锅炉安装总体验收记录注:1、使用、安装、检验单位负责人必须参加并签字。
2、技术资料验收结果为“有”或“无”,现场实物验收结果为“合格”或“不合格”。
3、此表一式三份,使用、安装、检验单位各保存一份。
4、使用、安装、检验单位代码证书、资质证书、营业执照、法人身份证复印件附后。
锅炉压力容器安装质量证明书。
中小型整装锅炉安装记录表及常用管理表格文件销毁记录表合同评审表编号:XA-JL-005安装施工组织设计方案编制人:审批人:日期:施工组织设计方案一、工程简介:二、工期安排开工日期:竣工日期:三、施工组织机构及各项准备1、组织机构及人员安排1)组织机构项目负责人:质量工程师:材料负责人:2)人员安排电焊工:名起重工:名管工:名电工:名司炉工:名小工:名水质化验员:名其他人员:2、设备准备电焊机:气焊:试压泵:起重设备:管工设备3、材料准备(详见附表)4、施工现场情况经现场勘察,结果说明:1)现场的水源、电源线路及附与能力能/否满足施工要求。
2)有/无设备、零配件及材料的堆放场所,并满足安全性、适用性的要求。
3)道路状况能/否满足锅炉设备的搬运。
4)其他说明:四、施工程序及工期安排(见《工程进度计划表》)五、技术要点(简略版)1、施工前由技术负责人组织技术人员、施工人员熟悉随设备带来的整套锅炉图纸及其他技术资料,着重搞清各部位关系与技术要求。
2、设备开箱验收时,根据装相清单,认真核实设备零部件是否齐全,检查制造质量及保管情况,并办理清点检查与移交手续。
3、基础施工的验收。
基础施工的质量及尺寸位置要符合图纸要求,并符合《机械设备安装工程施工及验收规范》的有关规定(特别是混凝土的强度要求,预留螺栓孔的位置尺寸、深度等),要认真填写“基础质量检验记录”。
4、锅炉就位。
就位前按设计图纸尺寸在基础上弹出纵横中心线,就位后移动锅炉位置使锅炉纵横线与基础上的基准线对准;标高与垂直度用水平垫铁来调整。
完成后填写“锅炉本体就位的检验记录”。
5、水压试验。
试验前要进行认确实检查与准备,以具备试压所务必的条件;试验的步骤要严格执行GB50273-98验收规范,并作好试验记录。
6、煮炉。
药品要用水溶解,除去杂质,配置成20%浓度的药液后再投入锅炉,不得将固体药品直接投入锅炉。
配药人员要注意安全,配备必要的防护用品。
7、其他未尽事宜请参见本公司编制的“锅炉安装工艺文件”及锅炉安装有关规程、规定与标准。
每台锅炉
一式二份
郑州市三级锅炉安装记录表
建设单位:
安装单位:
竣工日期:
郑州市技术监督局编制
目录
锅炉安装申请表
设备开箱检查记录
锅炉技术资料审查记录
锅炉图纸会审查记录
基础放线检查记录
基础验收记录
锅炉本体就位检查记录
铸铁省煤器安装记录
阀门单体水压试验记录
汽水管道安装记录
测温、报警、集气、除污装置安装记录
表:16
给水设备安装记录
水处理设备安装记录
电控柜、配电箱安装记录
除尘器安装记录
安全阀调整定压记录
烟囱安装记录
炉排冷态试运行记录
72 小时试运行记录
锅炉安装总体验收记录
锅炉安装总体验收记录
备用表
表:31。
锅炉本体安装验收资料
锅炉安装、改造、维修质量证明书
锅炉安装、改造、维修施工合格证
锅炉安装技术资料清单
二、施工检查验收记录
锅炉基础检查验收记录
锅炉安装前各部件检查记录
锅炉安装前各部件检查记录
锅炉钢架安装记录
锅炉钢架安装记录
№01-006
锅筒、集箱安装位置偏差检查记录
通球检查记录
年月日№01-008
焊条烘干记录
焊材发放与回收记录
焊接质量检查记录
建设单位:北京京能房山热力供应有限公司工程名称:房山区城关地区城中锅炉房集中供热煤改气工程日期:年月日№01-011
检查人:班组长:
组装省煤器质量检查记录
组装冷凝器质量检查记录
锅炉范围内管道安装检查验收记录
水位表(液面计)安装检查验收记录
注:1. 水位线的标注,是在锅筒水平的基础上标出的(即水位的标注,必须平行锅筒中心线),根据
图纸标注,确定三条水位线的位置。
2. 水位计安装标高偏差,应以锅炉正常水位为准,用水准仪测平。
3. 检查结果可画“√”、“×”。
压力表安装检查验收记录
阀门、管件单体水压试验记录
锅炉水压试验记录
锅炉水压试验记录
锅筒内部装置安装记录
锅筒内部装置安装记录
№01-019
辅机安装及单机试运转记录
№01-020
安全阀调整记录。
合格焊工登记表锅炉安装技术资料检查记录表锅炉设备开箱验收记录锅炉设备缺损件修复记录GJ —06锅炉基础检查验收记录GJ —07锅炉钢架安装检查记录10111213锅筒集箱安装检查记录GJ —10(一)14锅筒集箱安装检查记录GJ —10(二)15锅筒内件安装记录GJ —11 16水冷壁安装检查记录GJ —1217对流管安装检查记录GJ —13 18过热器安装检查记录GJ —14(一)19过热器安装检查记录GJ —14(二)20钢管省煤器安装检查记录21钢管省煤器安装检查记录22铸铁省煤器安装检查记录GJ —1623空气预热器安装检查记录GJ —17 24灰渣室、灰斗安装检查记录GJ —182526焊接代(割)样试件检查记录27锅炉本体管道焊接检验工程一览表GJ —2028管端退火记录293031锅炉本体受热面管道通球检查记录32锅筒、集箱封闭检查记录33锅炉安装预备膨胀间隙记录锅炉膨胀指示器安装记录35布风装置风帽安装隐蔽工程记录36旋风分离器安装检查记录37汽包水位计安装记录38安全阀、压力表安装记录39锅炉本体汽水管线安装记录40锅炉本体阀门水压试验及记录41省煤器水压试验记录42锅炉本体水压试验记录43锅炉胀管补胀记录44炉排安装检查记录45炉排安装检查记录46燃烧装置安装检查记录47流化床锅炉燃烧装置安装检查记录48辅机安装及单机试运转记录49。

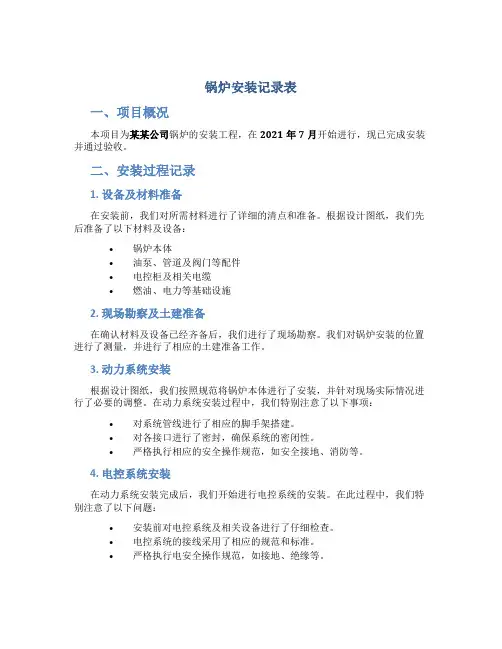

锅炉安装记录表一、项目概况本项目为某某公司锅炉的安装工程,在2021年7月开始进行,现已完成安装并通过验收。
二、安装过程记录1. 设备及材料准备在安装前,我们对所需材料进行了详细的清点和准备。
根据设计图纸,我们先后准备了以下材料及设备:•锅炉本体•油泵、管道及阀门等配件•电控柜及相关电缆•燃油、电力等基础设施2. 现场勘察及土建准备在确认材料及设备已经齐备后,我们进行了现场勘察。
我们对锅炉安装的位置进行了测量,并进行了相应的土建准备工作。
3. 动力系统安装根据设计图纸,我们按照规范将锅炉本体进行了安装,并针对现场实际情况进行了必要的调整。
在动力系统安装过程中,我们特别注意了以下事项:•对系统管线进行了相应的脚手架搭建。
•对各接口进行了密封,确保系统的密闭性。
•严格执行相应的安全操作规范,如安全接地、消防等。
4. 电控系统安装在动力系统安装完成后,我们开始进行电控系统的安装。
在此过程中,我们特别注意了以下问题:•安装前对电控系统及相关设备进行了仔细检查。
•电控系统的接线采用了相应的规范和标准。
•严格执行电安全操作规范,如接地、绝缘等。
5. 调试及调整在所有设备及系统安装完成后,我们进行了相应的调试及调整,确保其正常运行。
在此过程中,我们特别注意了以下问题:•对系统进行了逐一检查,确保其运行参数符合设计要求。
•对系统进行了各项安全操作试验,确保其满足安全操作规范。
三、验收记录安装完成后,我们根据相关验收标准,严格执行了相应的验收工作。
经过两天的全方位验收,我们的安装工程已经通过了最终验收。
四、总结本次锅炉安装工程,我们按照相应的标准和要求进行了设计、材料准备、现场勘测、设备安装、系统调试及调整等工作。
通过我们的不懈努力,本项目安装工程已经顺利完成并通过验收。
锅炉本体安装记录
建设单位山东潍焦集团薛城能源
有限公司
工程
项目
80万吨/年焦炉烟气
余热回收工程
锅炉型号Q158/290-10-0.8
安装检查记录
检查项目允差偏差mm 测量记录
锅炉中心线与基准线偏差≤3 纵向:2横向:1
纵向坡度(集箱前、后标高差)按图纸要求左侧:1 右侧:2
左右集箱同端标高差≤5 炉前:/ 炉后:/
炉排轴水平偏差≤5 前轴:/无后轴:/无
前烟箱上排烟管左右水平≤5 无
左右水平计标高偏差≤5 2
组装锅炉上、下件中心线偏差≤3 纵向:2 横向:1
组装锅炉上、下组合面不平度≤3 左侧:3 右侧:2
炉排连轴器找正偏差≤0.10 轴向:无径向:无
省煤器组件中心线偏差≤3 纵向:无横向:无
省煤器组件标高偏差±5 无无
省煤器组件不平度≤1/1000 纵向:无横向:无
立式锅炉不垂直度≤1/1000 纵向:0.8/1000横向:0.7/1000
安
装简图见附图(1)
垫铁尺寸mm 300m m×300m m
垫铁间隙mm 1mm
二次灌浆检
查
合格
余热锅炉组件试压
试验压力 1.2MPa
检查情况合格
检
验结论合格
职责签名日期
项目责任人
施工班组
安装责任人
建设单位。
开箱检验记录表
锅1-02
锅炉技术资料清查记录
锅1-03
建设单位负责人:施工单位负责人:日期:
基础检查记录表
锅炉本体安装记录表
阀门水压实验记录
填制人:项目负责人:质检责任项目师:日期:
水压实验记录建设单位:济南匡山热力中心锅1-07
煮炉记录
带负荷连续48小时试运行记录
水位表压力表和安全阀安装记录
锅炉安装质量合格证书山东省建设高压容器有限公司
安全阀调整记录锅1—16
锅炉安装项目交工技术文件项目名称:济南市匡山热力中心余
热锅炉安装项目
建设单位:济南匡山热力中心
施工单位:山东省建设高压容器有限公司
年月日目录。
锅炉安装工程施工记录
(燃气整装)
锅炉型号:WNS0.5-1.0-Y(Q)
出厂编号:16WYZ0502
内部编号:
建设单位:******中发源餐饮有限公司安装单位:******瑞达工贸有限公司
安装日期:2017 . 07
目录
一、锅炉安装质量证明书…………………………………2页
二、锅炉技术资料审查记录………………………………3页
三、图纸审查记录…………………………………………4页
四、主要元部件质量检查记录……………………………5页
五、基础检查记录…………………………………………6页
六、锅炉就位检验验收记录………………………………7页
七、汽、水管道及附件安装检查记录……………………8页
八、热工仪表安装检查记录………………………………9页
九、锅炉本体水压试验检查记录………………………10页
十、煮炉检查记录………………………………………11页十一、安全阀检查记录…………………………………12页十二、保护装置安装记录………………………………13页十三、二十四小时试运行记录…………………………14页
锅炉压力容器安装质量证明书
锅炉技术资料审查记录
图纸审查记录
主要元部件质量检查记录
基础检查记录
锅炉就位检查验收记录
汽、水管道及附件安装检查验收记录
热工仪表安装检查记录
锅炉本体水压试验检查记录
煮炉检查记录
安全阀调整记录
保护装置安装记录
24小时试运行记录。
:每台锅炉
一式三份
组装锅炉安装记录表
建设单位:孟州金紫阳食品有限责任公司
安装单位:郑州郑锅安装工程有限公司竣工日期:
郑州郑锅安装工程有限公司
目录
1、安装记录汇总表
2、锅炉安装开工报告
3、设备开箱检查记录
4、锅炉技术资料审查记录
5、安装图纸会审记录
6、基础放线检查记录
7、基础验收记录
8、锅炉本体就位检查记录①锅炉集箱安装记录②焊口外观检查记录③焊接施工记录④受热面管子通球试验记录及签证
9、汽水管道安装记录
10、焊接检查记录
11、分汽缸安装记录
12、省煤器安装记录
13、水处理设备安装记录
14、给水设备安装记录
15、电控柜、配电箱安装记录
16、风机安装试运行记录
17、变速箱、上煤机安装记录
18、出渣机安装记录
19、除尘器安装记录
20、水位表安装检查记录
21、压力表安装检查记录
22、安全阀安装检查记录。
锅炉安装改造维修记录(2012版)文件编号:Q/DLRT-03—12(安装质量证明部分)锅炉技术资料审查记录Q/DLRT-03-80-12锅炉型号:锅炉总图号:锅炉产品编号:安装图纸审核记录Q/DLRT-03-81-12锅炉及附属设备检查及缺损件处理记录Q/DLRT-03-82-12锅炉产品编号:Q/DLRT-03-83-12锅炉产品编号:Q/DLRT-03-84-12锅炉产品编号:Q/DLRT-03-85-12锅炉产品编号:Q/DLRT-03-86-12锅炉产品编号:Q/DLRT-03-87-12锅炉产品编号:Q/DLRT-03-88-12锅炉产品编号:注:公称外径不大于60mmQ/DLRT-03-89-12锅炉产品编号:Q/DLRT-03-90-12锅炉产品编号:注:*见锅炉胀管编号图Q/DLRT-03-91-12锅炉产品编号:注:*见锅炉胀管展开图Q/DLRT-03-92-12锅炉产品编号:锅炉本体管道安装检查记录Q/DLRT-03-93-12锅炉产品编号:过热器及钢管省煤器安装检查记录Q/DLRT-03-94-12锅炉产品编号:Q/DLRT-03-95-12锅炉产品编号:注:公称外径不大于60mmQ/DLRT-03-96-12锅炉产品编号:Q/DLRT-03-97-12锅炉产品编号:Q/DLRT-03-98-12锅炉产品编号:注:严密性试验压力为工作压力的倍,应以阀瓣密封面不漏水为合格Q/DLRT-03-99-12锅炉产品编号:注:应注明管线编号、焊口号、焊工代号、无损检测位置编号等。
Q/DLRT-03-100-12锅炉产品编号:锅炉范围内管道安装检查记录Q/DLRT-03-101-12锅炉产品编号:锅炉管子、管道焊口统计记录Q/DLRT-03-102-12锅炉产品编号:Q/DLRT-03-103-12锅炉产品编号:Q/DLRT-03-104-12锅炉产品编号:Q/DLRT-03-105-12锅炉产品编号:锅炉分汽(水)缸安装检查记录Q/DLRT-03-106-12锅炉产品编号:产品编号:制造单位:制造许可证编号:制造日期:规格型号:设计压力:MPaQ/DLRT-03-107-12锅炉产品编号:试验范围:试验日期:锅筒工作压力: MPa 试验压力:MPaQ/DLRT-03-108-12锅炉产品编号:试验范围:试验日期:锅筒工作压力: MPa 试验压力:MPaQ/DLRT-03-109-12锅炉产品编号:Q/DLRT-03-110-12锅炉产品编号:Q/DLRT-03-111-12锅炉产品编号:Q/DLRT-03-112-12锅炉产品编号:炉排型号:制造单位:。
