屋面瓦施工方案
- 格式:doc
- 大小:1.52 MB
- 文档页数:16
瓦屋面施工方案一、施工安排根据现场实际情况及考虑各工种相互配合,项目部决定屋面施工按以下步骤安排:(一)主体结构施工完毕,即开始进行基层清理,保温层,找平层施工。
做完屋面找平层后,听取天气预报,在预报有3-4天好天气的情况下连续进行屋面防水层施工,检查合格后及时进行保护层施工。
(二)根据工程实际情况:屋面工程施工采取自东向西、先北后南的顺序施工。
(三)工序安排:保温层→找平层→防水层→防水保护层→屋面面层二、施工准备(一)技术准备:1、施工前组织施工技术人员仔细阅读施工图,做好各个分项的技术交底。
对人、机、料、法、环五大生产要素(即劳力、机具、材料、构配件、方法、施工工艺、环境特别是气温或夜间照明等条件)要做到有计划地安排和落实,确保施工能按计划实现。
2、屋面防水层由经资质审查合格的防水专业队伍进行施工,作业人员必须持证上岗。
(二)材料准备1、水泥:采用P.O32.5水泥,水泥要有出厂合格证,检测报告,进场后还要进行复试,合格后方可使用。
2、砂:中砂,含泥量小于5%,进场要进行原材试验。
3、单组份聚氨脂防水涂料:要有出厂合格证,检测报告,环保认证,进场后还要进行复试,合格后方可使用。
4、挤塑板:要有出厂合格证、性能检测报告,进场要进行现场抽样复试合格后方可使用。
5、陶粒:要有出厂合格证,检测报告,进场后还要进行复试,合格后方可使用。
6、改性沥青SBS(Ⅰ)防水材料:要有出厂合格证、检测报告,进场后还要进行复试,合格后方可使用。
7、屋面水泥瓦:要有出厂合格证或质量检验报告。
(三)主要施工方法及质量标准1、保温层a工艺流程基层清理→管根堵孔、固定→铺设聚苯板b施工要点及注意事项:①施工前将屋面上的尘土、杂物清理干净。
②穿过屋面和墙面等结构层的管根部,应用豆石混凝土(内掺3%微膨胀剂)填塞密实,将管根固定。
③保温板应紧靠在基层表面上,并应用干硬水泥砂浆铺平垫稳。
铺贴时应设置控制线,以保证其平整度;坡屋面要求用聚合物砂浆贴严、粘牢。
屋面瓦施工方案屋面瓦施工方案一、施工前准备工作:1. 仔细查看施工图纸,研究施工方法和要求。
2. 准备好所需的材料和工具,包括瓦片、水泥、砂浆、水平仪、扁铲等。
3. 检查屋面是否有损坏或漏水问题,并做好修补和防水处理。
二、施工步骤:1. 清理屋面。
清除屋面上的灰尘、杂物和老化的瓦片。
2. 布置工作区域。
搭建临时支架或搭设安全绳索,确保工人的安全。
3. 定位。
根据施工图纸确定屋面瓦的大小和位置,并用钉子或颜色标记进行定位。
4. 开始铺贴瓦片。
按照施工图纸上的要求,用水泥或砂浆将瓦片粘贴在屋面上。
注意遵循一定的排列方式,确保瓦片间的缝隙均匀。
5. 检查瓦片的水平和垂直度。
使用水平仪和铅垂线检查瓦片的水平和垂直度,及时调整和修正。
6. 固定瓦片。
在瓦片的四个角上钉入钉子或用粘合剂固定,以防止风雨或其他外力造成瓦片松动或脱落。
7. 填缝。
用水泥或砂浆将瓦片之间的缝隙填满,使其平整美观。
可以使用扁铲或刮刀进行填缝。
8. 清理现场。
将施工过程中产生的废料和杂物清理干净,保持施工现场的整洁。
三、注意事项:1. 施工人员必须具备一定的职业技能和相应的安全培训,并遵循安全操作规程。
2. 施工过程中要注意天气状况,避免在风力较大或雨雪天施工。
3. 施工过程中要注意使用工具的正确和安全操作,防止意外事故的发生。
4. 施工完成后,要进行验收和保养,确保瓦片的稳固和耐久性。
屋面瓦施工方案,通过合理的准备工作和施工步骤,可以确保屋面瓦的质量和稳固性,提高建筑的安全性和美观度。
同时,注重施工过程中的安全措施和注意事项,可以有效避免意外事故的发生,保护工人的生命财产安全。
因此,在进行屋面瓦施工时,要认真执行施工方案,确保施工质量和安全。
编制依据为了保证本工程模板施工安全,根据国家和地方相关法规、规范的要求,加强施工安全的管理,按相关规定特编制本专项施工方案。
方案编制计算依据如下: 《贵阳华润国际社区二期》施工图纸本工程《施工组织设计》《屋面工程质量验收规范》GB50207-2012《建筑工程施工质量验收统一标准》GB50300-2013《坡屋面建筑构造》09J202-1《屋面工程技术规范》GB50345-2012《住宅建筑构造图集》11J930《建筑施工手册》(第四版)其他国家、行业、地方现行相关设计规范、规定等。
三、基本规定1、屋面工程的防水层应由资质审查合格的防水专业队伍进行施工.作业人员应持证上岗,确保屋面防水施工质量。
2、屋面瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦底采用砂浆铺实;瓦头平齐,檐口应成一直线;屋脊处和所有平瓦不是在同一平面交接处均采用脊瓦将平瓦交接部位封闭严密。
3、瓦屋面完工后严禁上人任意走动、踩踏或堆放物品.四、施工准备1、技术准备:熟悉设计图纸及相关施工验收规范。
按照本方案要求,施工负责人做好技术交底、安全交底.2、材料要求:材料进场后应进行外观检查,并按规定进行抽样复验。
瓦屋面采用1:3水泥砂浆找平层,防水卷材,挤塑聚笨保温隔热板,平瓦铺贴采用1:3水泥砂浆卧铺,最薄处为25厚,铺瓦砂浆要求应具有良好的和易性.3、主要机具:4、作业条件:现浇砼屋面板要密实,表面平整,坡度符合设计要求(按屋脊和檐口标高控制),基层已验收合格。
五、屋面工程设计做法:1、坡屋面:注:1、瓦块与屋面基层加强固定的要求根据《住宅建筑构造图集》11J930的屋面工程说明的要求执行。
2、钢挂瓦条、顺水条等应刷防锈漆两道,油漆两道。
六、施工工艺1、工艺流程:坡屋面(有保温):基层处理→防水层→保温层→找平层→水泥砂浆卧瓦层→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验平屋面(有保温隔热):基层处理→找坡层→刷基层处理挤→防水层→保温层→细石砼保护层→细部处理→检查验收平屋面(无保温温隔热):基层处理→找坡层→刷基层处理挤→防水层→保护层→细石砼保护层→细部处理→检查验收2、施工方法:2。
第十节屋面工程施工方案本工程屋面设计为全现浇坡屋面:屋面结构造型复杂,板面形状各异,或平行、或相交,形成无数的阴阳脊线。
屋面坡度较大,一般29°。
屋面防水为倒置式保温屋面,采用满粘法铺贴3mm厚SBS防水卷材。
SBS防水卷材泛水上端采用防水硅胶密封。
屋面板厚度见结构图。
屋面采用瓦屋面。
10.1斜瓦屋面构造要求(1)、块瓦。
(2)、25mm厚1:3水泥砂浆卧瓦层(3)、20mm厚1:3水泥砂浆找平层。
(4)、防水层(5)、120mm厚XPS板保温层(6)、20mm厚1:3水泥砂浆找平层(7)、现浇钢筋混凝土屋面。
10.2施工工艺10. 2.1屋面工程施工难度极大,施工质量难以控制,在施工工程时,首先要在组织领导、各级参战人员要从思想上重视它,要心理做好充分的准备工程。
组织施工班组及相关施工及操作人员熟悉施工图纸,编制详细的施工工艺,技术交底要做到浅显易懂,交底到每个工序,使每个操作人员都知晓操作程序、操作要点、质量要求。
10.2.2屋面周边防护搭设到位,坡度较大,所有大屋面预埋焊400mm长ф12钢筋与屋面刚性层固定间距600。
10.2.3组织施工班组熟悉施工操作规程,明确施工工艺流程,以及屋面施工质量标准,明确施工参数及操作环境,做到定位定人,以便于控制。
对找平层的要求:波瓦(“兰”系列)屋面:平整度的允许偏差±5mm 顺水条规格40 x 25,安装间距 600mm 。
挂瓦条规格35x 35,安装间距不能大于345mm 。
顺水条与挂瓦条用防腐木(厂家定做) 挂瓦条用50长圆钉固定。
4.2 挂瓦条用量与弹线10.2.4挂瓦基层的作法4.1 基本要求顺水条间距600挂瓦条接头相互错开坡度大于22.5度时,挂瓦条间距小于等于345MM第一排挂瓦条斜脊顺水条•主瓦通常挑出屋檐50,因此第一条檐口挂瓦条线离檐口350(瓦长420-瓦头20-出挑50 = 350)。
•平行屋脊向下30,弹出屋脊第一条挂瓦条线,量出A。
屋面瓦施工方案1. 引言屋面瓦是一种常用的屋面材料,它具有防水、耐候、美观的特点,广泛应用于居民住宅、商业建筑等各种建筑类型。
为了确保屋面瓦施工质量和工期,本文将介绍一种屋面瓦施工方案,包括施工准备、施工步骤、工具材料等内容。
2. 施工准备在开始屋面瓦施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 施工图纸准备在施工前,需要准备好屋面瓦的施工图纸,包括屋面的平面布置图、剖面图、托架的布置图等。
这些图纸将指导施工人员进行施工,确保施工的精度和质量。
2.2 材料准备在施工前,需要准备好所需的屋面瓦材料,包括屋面瓦、托架、屋面防水材料等。
确保材料的质量符合相关标准,能够满足施工要求。
2.3 施工人员准备在施工前,需要组织好专业的屋面瓦施工人员,确保施工人员具备相关的技术和经验,能够熟练操作施工工具,保证施工质量。
2.4 施工工具准备在施工前,需要准备好所需的工具,包括屋面瓦施工专用的工具,如屋面瓦切割机、屋面瓦固定工具等。
这些工具将提高施工效率,减少施工过程中的问题。
3. 施工步骤屋面瓦的施工步骤分为托架安装、防水层施工、屋面瓦铺设、屋面瓦固定等几个阶段。
3.1 托架安装首先,需要按照施工图纸的要求,安装屋面瓦的托架。
托架的安装要求水平、牢固,以承载屋面瓦的重量,并保证屋面的平整度。
3.2 防水层施工在托架安装完成后,需要在托架上施工防水层。
防水层可以使用防水卷材、涂料等材料进行施工。
防水层的施工要求平整、牢固,以确保屋面的防水性能。
3.3 屋面瓦铺设在防水层施工完成后,可以开始进行屋面瓦的铺设。
屋面瓦的铺设要按照施工图纸的要求进行,确保屋面瓦的排水顺畅,防止积水。
3.4 屋面瓦固定在屋面瓦铺设完成后,需要对屋面瓦进行固定。
可以使用专用的屋面瓦固定工具将屋面瓦固定在托架上,确保屋面瓦的牢固度。
4. 施工注意事项在屋面瓦施工过程中,需要注意以下几点:•施工人员应遵守相关安全操作规程,佩戴必要的安全装备,确保施工过程中的人身安全。
一、工程概况本工程屋面瓦施工主要包括屋面防水、保温和瓦面铺贴等工序。
屋面防水等级为二级,要求二道防水设防。
屋面瓦面采用水泥砂浆找平层,保温材料为挤塑聚苯乙烯泡沫板,瓦面材料为瓷砖。
二、施工准备1. 材料准备(1)防水材料:防水涂料、防水卷材、基层处理剂等。
(2)保温材料:挤塑聚苯乙烯泡沫板。
(3)瓦面材料:瓷砖。
(4)辅助材料:水泥、沙子、钢筋网、锚固件、密封胶等。
2. 机械设备准备(1)施工电梯、卷扬机、切割机、搅拌机、砂浆泵等。
(2)运输车辆、吊车等。
3. 人员准备组织施工队伍,进行技术交底和安全教育。
三、施工工艺1. 屋面基层处理(1)清除屋面表面的杂物、油污、灰尘等。
(2)对屋面基层进行凿毛处理,提高基层的粘结性能。
(3)检查屋面基层的平整度,如有凹凸不平之处,应进行修补。
2. 防水施工(1)基层处理剂:对屋面基层进行涂刷,提高防水层的粘结性能。
(2)防水涂料:按照施工工艺要求,涂刷防水涂料,形成防水层。
(3)防水卷材:按照施工工艺要求,铺设防水卷材,形成防水层。
3. 保温施工(1)铺设挤塑聚苯乙烯泡沫板:按照施工工艺要求,铺设保温材料,形成保温层。
(2)固定保温板:使用锚固件固定保温板,确保保温层的稳定性。
4. 瓦面铺贴(1)基层处理:对屋面基层进行清理,确保基层平整、干净。
(2)找平层:使用水泥砂浆进行找平层施工,确保瓦面铺贴的平整度。
(3)瓦面铺贴:按照施工工艺要求,铺设瓷砖,确保瓦面的美观和稳定性。
四、施工质量控制1. 材料检验:对进场材料进行严格检验,确保材料质量符合要求。
2. 施工过程控制:加强施工过程中的质量控制,确保施工质量符合设计要求。
3. 验收标准:按照国家标准和设计要求,对屋面瓦面施工进行验收。
五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 机械设备操作人员必须经过专业培训,取得操作资格证书。
4. 施工现场防火、防触电、防坠落等措施必须落实到位。
一、工程概况本工程为新建或改造的房屋屋面工程,屋面采用陶瓷屋面瓦片。
陶瓷屋面瓦片具有美观、耐用、防水性能好等特点,适用于各类建筑屋面。
二、施工准备1.材料准备:陶瓷屋面瓦片、水泥、沙子、钢筋、木材、防水材料、钉子、胶带等。
2.工具准备:切割机、水平尺、锤子、钢卷尺、扳手、螺丝刀、电钻等。
3.人员准备:瓦工、电工、木工、防水工等。
三、施工步骤1.基层处理(1)对屋面基层进行清理,确保无杂物、油污等。
(2)对屋面进行平整度检查,如有凹凸不平,需进行找平处理。
(3)在屋面基层上涂刷防水涂料,确保屋面防水。
2.安装屋脊瓦(1)在屋脊处安装顺水条,确保顺水条与屋脊平行。
(2)在顺水条上安装脊瓦,脊瓦应与顺水条搭接牢固。
3.安装斜坡瓦(1)在斜坡处安装顺水条,确保顺水条与斜坡平行。
(2)在顺水条上安装斜坡瓦,斜坡瓦应与顺水条搭接牢固。
4.安装屋檐瓦(1)在屋檐处安装顺水条,确保顺水条与屋檐平行。
(2)在顺水条上安装屋檐瓦,屋檐瓦应与顺水条搭接牢固。
5.安装檐口瓦(1)在檐口处安装顺水条,确保顺水条与檐口平行。
(2)在顺水条上安装檐口瓦,檐口瓦应与顺水条搭接牢固。
6.固定瓦片(1)使用镀锌钢钉或螺丝将瓦片固定在屋面基层上。
(2)根据屋面坡度,确保瓦片固定牢固。
7.检查验收(1)对屋面瓦片进行检查,确保无松动、破损等情况。
(2)进行淋水试验,确保屋面防水性能。
四、施工注意事项1.施工过程中,注意安全,遵守操作规程。
2.施工前,对材料、工具进行检查,确保质量。
3.施工过程中,注意瓦片搭接,确保美观、牢固。
4.施工完成后,对屋面进行保养,延长使用寿命。
五、质量保证措施1.选用优质陶瓷屋面瓦片,确保质量。
2.施工过程中,严格按照施工方案进行,确保施工质量。
3.施工完成后,对屋面进行验收,确保无质量问题。
4.定期对屋面进行检查、维护,确保屋面防水性能。
本施工方案仅供参考,具体施工可根据实际情况进行调整。
在施工过程中,务必遵守相关法律法规和施工规范,确保工程质量和安全。
瓦屋面施工方案1、施工工艺流程2、施工方法(1)基层处理对坡屋面进行清洁,干燥,对孔洞及明显不平整的位置进行局部修补。
(2)弹线、找平1)按照施工图,用墨线弹出横向铺瓦的间距,起始位置为从檐口开始,原则上控制最底一块瓦挑出屋檐5~7cm,然后从底部向上弹线,弹线位置比挂瓦孔高约4~6cm,尽量在有效尺寸容许差内调整到不切瓦为原则。
2)同时在屋面四角点拉线找平,对局部不平整的位置进行剔凿或用砂浆填充补平。
(3)安装钢筋网沿着弹出的水平挂瓦线,将钢筋水平布置在屋面上,钢筋端头要做弯钩,与屋面原预留钢筋用火烧丝绑扎牢固,同时每隔3m 竖向布置一道钢筋,使水平筋不下垂。
(4)挂瓦施工示意图1)挂瓦次序从檐口由下到上,将铜丝穿过挂瓦孔逐块绑在钢筋上,卧瓦可以采用1:2.5水泥砂浆找平层满砂浆垫底卧瓦,与左边瓦落槽密合,随时注意瓦面、瓦楞垂直,不符合质量要求的瓦不能铺挂。
2)为保证瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊第一张瓦的右下脚,顺次与第二排的第二张瓦,第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上,然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。
斜脊正脊均要拉通线挂瓦。
面瓦正视图面瓦侧视图底瓦正视图底瓦侧视图说明:筒瓦根据屋面坡度,进行预排版、弹线、切割。
3)沿着纵向墨线一般习惯依序安装主瓦→盾瓦→斜脊收口→斜脊瓦→三叉瓦→正脊瓦。
4)其中在屋面盖完后,紧邻顶端两侧的主件间需留180mm 的空隙,内垫灰浆,再砌盾瓦,最后砌脊瓦。
按瓦面颜色采购色料,调配在白水泥灰浆内,并掺入麻刀,搅拌成接近瓦的颜色,作抹缝灰浆使用。
5)脊瓦与平瓦的搭接边不应小于 40mm,屋脊的接头口应顺主导风向,斜脊的接头口应顺排水方向,脊瓦底部应垫塞平稳,座浆饱满;6)脊瓦铺设应从斜屋脊底端开始,自下而上至斜屋脊顶,脊瓦大封头瓦应紧贴檐口,用掺颜料的水泥砂浆将脊瓦固定在另一端,直至铺设小封头脊瓦。
7)脊瓦之间的搭接长度应符合要求,同时避免切割,保证铺设完整;脊瓦铺设须拉线操作,保证脊瓦在一条线上,檐口瓦须用水泥砂浆固定,并用铜丝穿过挂瓦孔逐块绑在钢筋上。
屋面瓦的施工方案1. 简介屋面瓦是一种常见的屋面覆盖材料,常用于住宅、商业建筑和公共设施等建筑物的屋面。
本文将介绍屋面瓦的施工方案,包括准备工作、材料准备、施工步骤等内容。
2. 准备工作在进行屋面瓦的施工之前,需要做一些准备工作,以确保施工的顺利进行。
2.1 清理屋面首先,需要清理屋面,确保屋面没有杂物和灰尘。
可以使用扫帚、刮刀等工具清理屋面表面,确保表面平整和干净。
2.2 检查屋面结构在施工之前,需要检查屋面的结构,确保屋面能够承受瓦片的重量和施工过程中的负荷。
如果发现屋面结构有问题,需要进行修复或增强。
2.3 安全措施施工时需要采取相应的安全措施,确保工人和施工现场的安全。
例如,搭建安全的施工脚手架、使用安全绳索等。
3. 材料准备进行屋面瓦的施工还需要一些材料的准备,包括瓦片、瓦垫、瓦勾、瓦钉等。
3.1 瓦片瓦片是屋面瓦的主要材料,常见的有陶瓷瓦、混凝土瓦等。
根据具体需求和设计风格选择适合的瓦片。
3.2 瓦垫瓦垫用来填补瓦片之间的空隙,保证屋面的密封性和防水性能。
常见的瓦垫材料有橡胶垫、聚合物垫等。
3.3 瓦勾和瓦钉瓦勾和瓦钉用来固定瓦片,防止其在风和其他外力作用下移动或脱落。
4. 施工步骤屋面瓦的施工一般包括以下几个步骤:4.1 安装瓦垫首先,在屋面上安装瓦垫,确保瓦垫的平整和牢固。
瓦垫要紧密贴合屋面表面,填补瓦片之间的间隙。
4.2 安装瓦片接下来,安装瓦片。
将瓦片依次安装在瓦垫上,注意瓦片之间的间隔和垂直度。
可以使用水平仪和垂直仪来确保瓦片的正确安装。
4.3 固定瓦片安装完瓦片后,使用瓦钉和瓦勾将瓦片固定在屋面上。
瓦钉要嵌入到瓦垫和屋面结构中,确保瓦片的稳固性。
4.4 验收和修复施工完成后,进行屋面瓦的验收。
检查瓦片安装是否牢固、无缺陷、无漏水等问题。
如有问题,及时进行修复。
5. 施工注意事项在进行屋面瓦的施工过程中,需要注意以下几个问题:•采用合适的屋面瓦材料,根据建筑物的性质和环境选择合适的瓦片。
屋面瓦的施工方案屋面瓦施工方案一、施工前准备1. 确定施工图纸和设计方案,以及施工所需的瓦片种类和数量。
2. 对屋顶进行清理和检查,确定屋面无裂缝、松动砖块等问题。
3. 准备施工所需的工具和设备,如砂浆刮板、瓦片切割工具、梯子、保护网等。
4. 安排施工人员,确保人员能够熟练操作相关工具和设备,并遵守相关的安全规范。
二、底层处理1. 在屋面上铺设一层防水层,以防止雨水渗透。
2. 在防水层上铺设一层水泥砂浆,以增强屋面的承重能力。
3. 在水泥砂浆上铺设一层防护网,以防止瓦片脱落。
4. 确保底层处理平整牢固,以保证整体施工质量。
三、施工瓦片1. 首先,根据设计图纸和施工方案,确定瓦片的摆放位置和排列方式。
2. 使用砂浆刮板在防护网上涂抹一层水泥砂浆,以便固定瓦片。
3. 将瓦片放置在水泥砂浆上,并按照设计要求进行正确的排列和拼接。
4. 使用瓦片切割工具对需要调整大小的瓦片进行切割,以保证整体效果的美观和牢固。
5. 在瓦片间隙填充瓦缝胶,使其更加紧密和防水。
6. 在瓦片边缘涂抹一层防水胶,以防止雨水渗透。
7. 检查瓦片的安装情况,确保每块瓦片都牢固稳定。
四、施工后处理1. 清理施工现场,包括清理掉落的废料和砂浆残渣。
2. 对施工完成的屋面进行检查,确保屋面整体效果美观,瓦片无松动、破损等问题。
3. 宣传和普及屋面瓦的保养方法和注意事项,帮助业主维护屋面的良好状态。
4. 做好施工记录和施工现场的整理工作,以备验收和保修。
以上就是屋面瓦的施工方案,通过合理的准备工作、精细的施工操作和细致的后处理,可以确保屋面瓦的安装质量和使用寿命。
同时,施工过程中要注意安全,遵守相关的安全规范,保护好施工人员的身体健康。

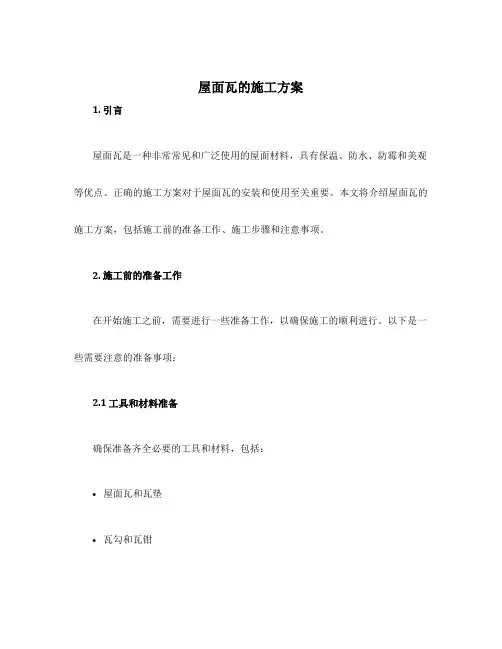

屋面瓦的施工方案1. 引言屋面瓦是一种非常常见和广泛使用的屋面材料,具有保温、防水、防霉和美观等优点。
正确的施工方案对于屋面瓦的安装和使用至关重要。
本文将介绍屋面瓦的施工方案,包括施工前的准备工作、施工步骤和注意事项。
2. 施工前的准备工作在开始施工之前,需要进行一些准备工作,以确保施工的顺利进行。
以下是一些需要注意的准备事项:2.1 工具和材料准备确保准备齐全必要的工具和材料,包括:•屋面瓦和瓦垫•瓦勾和瓦钳•瓦尺和切割工具•打击工具,如锤子和木棒•防水材料,如防水胶带和防水涂料•安全装备,如安全带和手套2.2 屋面检查在施工前,检查屋面的结构和状况,确保屋面的承重能力和平整度符合要求。
如果发现任何结构问题,应及时修复。
同时,确保屋面完全干燥,避免在潮湿的条件下进行施工。
2.3 施工方案设计根据屋面的形状和斜度,设计合理的施工方案。
考虑屋面排水和通风的要求,合理安排瓦片的布局和安装顺序。
3. 施工步骤根据准备工作的完成情况,按照以下步骤进行屋面瓦的施工:3.1 安装瓦垫和防水层首先,安装瓦垫在屋面上,以平整和保护屋面。
然后,在需要的位置上涂上防水层,例如使用防水涂料或防水胶带,以确保屋面的防水性能。
3.2 安装屋面瓦根据设计方案,从屋脊开始,按照一定的安装顺序逐步安装屋面瓦。
使用瓦勾和瓦钳将瓦片固定在瓦垫上,确保瓦片之间的重叠部分符合要求。
使用瓦尺和切割工具,根据需要调整瓦片的尺寸和形状。
3.3 固定和修整瓦片在安装每个瓦片之后,使用锤子或木棒轻轻敲打瓦片,以确保瓦片紧密固定在瓦垫上,避免瓦片的位移或松动。
随后,进行必要的修整,如清除多余的粘结材料和调整瓦片的位置。
3.4 完善屋面细节在所有的屋面瓦安装完毕后,对屋脊、天沟和烟囱等细节部位进行特殊处理。
使用特殊的瓦片和配件,以确保这些部位的密封性能和美观效果。
4. 注意事项在屋面瓦的施工过程中,需要注意以下事项:•安全第一:佩戴安全装备,如安全带和手套,并遵守相关的安全规范。
屋面瓦施工方案屋面瓦施工方案一、前言屋面瓦施工是房屋建设的重要环节之一,本方案旨在提供详细的屋面瓦施工指导,保证施工过程顺利进行。
本方案内容包括瓦片选型、施工流程、安装步骤等,以确保屋面瓦施工的质量和效果。
二、瓦片选型1. 选取合适的瓦片材料:根据项目需求,选择适合的屋面瓦材料,如陶瓷瓦、水泥瓦等。
2. 确定瓦片规格:根据项目要求和现场实际情况,确定瓦片的规格,包括长宽厚等参数。
3. 耐候性和防火性能测试:对所选材料进行耐候性和防火性能测试,确保其符合相关标准和要求。
三、施工流程1. 准备工作1.1 清理屋面:清理屋面上的尘土、杂物等,确保屋面平整清洁。
1.2 检查结构:检查屋面结构,确保承重能力符合瓦片安装要求。
1.3 标注定位:根据设计要求,在屋面上标明瓦片的安装位置。
2. 瓦片安装2.1 铺砌瓦片2.1.1 涂抹砂浆:在屋面上涂抹一层砂浆,用于固定瓦片。
2.1.2 铺设瓦片:按照标注的位置,将瓦片逐块放置在已经涂抹好的砂浆上。
2.1.3 整平瓦面:使用工具将瓦片整平,确保瓦面平整、水平。
2.2 排水系统安装2.2.1 安装排水管道:将排水管道连接到屋面的适当位置,确保屋面排水正常。
2.2.2 安装雨水收集系统:根据设计要求,安装雨水收集系统,确保雨水得到充分利用。
3. 粘贴腰线3.1 确定腰线位置:根据设计要求,在屋面上标注腰线位置。
3.2 涂抹腰线胶水:在标注的位置上涂抹腰线胶水,用于粘贴腰线。
3.3 粘贴腰线:将腰线粘贴在涂抹了胶水的位置上,确保粘贴牢固。
4. 瓦面修整和保护4.1 清理瓦面:清理瓦面上的灰尘、污垢等,保持瓦面整洁。
4.2 涂刷保护漆:涂刷透明保护漆,保护瓦面免受紫外线和气候的影响。
四、安装步骤要点1. 瓦片安装:- 保证瓦片与砂浆之间充分接触,避免空鼓。
- 瓦片之间应保持一定的间距,以便排水和热胀冷缩。
2. 排水系统安装:- 确保排水管道的密封性,避免漏水现象。
- 定期清理排水孔,防止堵塞。
小青瓦施工方案一、施工准备1.技术准备:熟悉施工现场情况,掌握施工规范,了解小青瓦的施工工艺流程和质量标准。
2.材料准备:选购符合维修改造要求的小青瓦,注意瓦片的颜色、尺寸和质量的均匀性。
同时准备所需的辅助材料,如水泥、砂子、钢钉、铁丝等。
3.工具准备:准备所需的施工工具,如铲子、泥抹子、水桶、钢尺、水平仪等。
4.人员准备:组织施工队伍,进行安全和技能培训,确保施工过程中的安全和质量。
二、基础处理1.大面积翻修更换小青瓦,需要搭设施工脚手架,需要拆除原有小青瓦,用吊车清运至地面指定堆放,运输至场外丢弃点。
2.清理基层:将屋面上的灰尘、杂质清理干净,保证基层平整、坚实。
3.局部破损的找平层施工:凿开损坏找平层,在基层上重新铺设1:3水泥砂浆找平层,厚度根据设计要求确定,一般控制在15-20mm左右。
找平层施工时要压实、抹平,确保无空鼓、开裂等问题。
4.分格缝处理:根据设计要求,在找平层上留出合适的分格缝,一般宽度为20-30mm,深度为30-40mm。
分格缝处理时要填充密封材料,以防止渗水。
三、铺贴小青瓦1、铺小青瓦的操作工艺顺序铺瓦准备工作→基层检查→上瓦、堆放→铺筑屋脊瓦→铺檐口瓦、屋面瓦→粉山墙披水线→检查、清理。
2、铺瓦操作要点与铺瓦操作方法1)、铺挂小青瓦操作方法铺挂小青瓦的操作顺序与铺平瓦基本相同。
即从左往右、自下往上。
但因小青瓦较薄易于破碎,为避免屋面铺好后再去铺盖屋脊瓦时会将瓦片踩破,因而在铺挂屋面瓦之前要先将脊瓦做好。
2)、做屋脊做小青瓦屋脊一般有三种方法:象作平瓦屋脊一样,将瓦一皮一皮地从一个山头铺筑到另一个山头;将瓦片斜成一定的角度并挤紧,由山头向中间筑脊;先在两山头各平放一叠瓦封头。
具体做脊时,一般先在靠近屋脊两边的坡屋面上先铺筑5-6张仰瓦或俯瓦作为分垅的标准,并用草泥或屋脊底部,冯接着铺盖脊瓦。
屋脊筑完后用混合砂浆或纸筋灰将脊背及瓦垅的缝堵塞密实、压紧抹光。
3)、铺挂檐口瓦和屋面瓦。
屋面瓦施工方案屋面瓦施工方案一、准备工作1.确定施工队伍和具体工作人员,并进行技术培训,确保每个人员都熟悉施工流程和注意事项。
2.准备所需材料,包括屋面瓦、建筑胶、水泥、砂浆等,对材料进行验收并储存妥善。
3.对施工现场进行清理和整理,确保施工区域没有杂物和障碍物。
二、安装屋面瓦1.首先根据屋面瓦的尺寸和形状,确定铺设方向和起始点。
在施工区域的边缘和转角处设置边瓦,并用水平仪进行调整使其水平。
2.按照预定的规格和顺序,依次铺设屋面瓦。
使用建筑胶将瓦片粘贴在屋面上,并确保瓦片之间的间距均匀且固定。
3.在接缝处和瓦片边缘采用水泥填缝,增加瓦片的稳定性和防水性。
4.确定屋面瓦的斜度和水平度,使用水平仪进行调整,确保屋面瓦的整体平整度和稳定性。
5.对特殊区域如烟囱、通风管道等进行特殊处理,使用特殊形状的屋面瓦进行铺设。
三、质量验收1.对屋面瓦的铺设进行全面检查,查看瓦片之间是否存在裂缝或空隙,以及填缝的牢固程度。
2.对屋面瓦的斜度和水平度进行检查,使用水平仪和斜度仪进行测量,确保符合设计要求。
3.检查屋面瓦边缘是否整齐,是否有残留的建筑胶和水泥等杂物。
4.对已施工完成的屋面瓦进行试验,进行冲洗、喷水等测试,以验证其防水性能和耐久性。
5.进行安全检查,确保施工现场的安全设施和人员的安全意识是否到位。
四、清理工作1.清理施工现场,包括清除垃圾、杂物和建筑胶、水泥残留物等。
2.对施工工具和设备进行清洁和维护,确保下次使用时处于良好状态。
3.清点和整理材料,对不使用的材料进行分类储存,以备后续施工使用。
以上就是屋面瓦施工的基本方案,通过严谨的施工流程和质量控制,确保屋面瓦的稳定性和功能。
在施工过程中,应特别注意安全,防止事故的发生。
同时,注重清理工作和材料维护,提高施工效率和减少资源浪费。
屋面瓦施工方案屋面瓦施工是指在建筑物屋顶上铺设瓦片的工程,主要目的是保护建筑物免受风雨侵蚀,同时提高建筑物整体的美观性。
下面给出一份屋面瓦施工方案供参考:1. 准备工作:- 瓦片选择:根据建筑物的风格和设计要求,选择合适的瓦片型号和颜色。
- 材料采购:根据施工面积和设计要求,购买足够数量的瓦片、砂浆、水泥、防水材料等。
- 基层处理:清理屋顶表面的杂物和垃圾,并修复或更换破损的基层。
2. 基层处理:- 首先,用扫帚将屋面清理干净,确保表面平整无杂物。
- 检查基层的平整度和坚固程度,如果有不平整或有松动现象,应进行修补工作,确保基层牢固可靠。
- 进行防水处理,根据设计要求涂刷防水涂料,确保屋面具备防水功能。
- 上错综复杂瓦层,根据瓦片规格和屋面结构要求,进行错综复杂瓦层的划线和留槽工作。
3. 瓦片铺设:- 砂浆制备:根据瓦片的规格和系统要求,适量将水泥和砂浆按比例混合制备。
- 瓦片切割:根据需要,使用瓦片切割机将瓦片切成所需尺寸和形状。
- 瓦片铺设:将砂浆均匀涂抹在基层上,然后将瓦片放置在砂浆上,用轻轻的力量进行压实,确保瓦片与基层紧密贴合。
- 瓦片粘贴:在瓦片背面均匀涂抹砂浆,并用力粘贴在基层上,保持水平和竖直。
- 瓦片拼接:根据设计要求,将瓦片依次拼接在一起,通过砌筑、插接或粘贴等方式连接。
4. 结构加固:- 根据系统要求,进行屋面结构的加固措施,如加装钢筋、木材等。
- 检查和维修屋面的其他部件,如天沟、排水管道等,保证其正常运行。
5. 完工验收:- 完工检查:经过瓦铺施工,对屋面进行全面检查,确保瓦片的牢固度和整体效果。
- 验收:邀请相关专业人士进行验收,并出具验收报告,确保施工质量符合标准要求。
通过以上的施工方案,可以保证屋面瓦施工过程中的安全性和质量,最大程度地满足建筑物的需求。
施工过程中,要严格按照相关安全规范进行操作,确保工人的人身安全,同时保证施工质量符合标准要求。
瓦屋面施工方案瓦屋面施工方案一、施工准备工作1.确定屋面瓦种和颜色,并计算所需瓦片数量。
2.清理屋面基层,确保基层平整,没有杂物和尘土。
3.预先安装好屋面防水层和隔热层。
二、屋面瓦的安装1.瓦片切割:根据屋面形状和需要,使用砂轮切割机或手工工具将瓦片进行切割。
2.用瓦片粘结剂将瓦片粘贴到屋面防水层上,确保瓦片与基层牢固粘结,无空鼓。
3.逐层叠放瓦片,按瓦片边缘搭接,确保瓦片之间留有适当的接缝,以便排水。
4.使用专业的瓦钳和砂轮切割机将瓦片修整、整齐,并处理瓦片之间的接缝,保证瓦面平整。
5.调整瓦片角度,使其与屋面坡度相适应,确保瓦片排水正常。
6.使用粘结剂在瓦片的侧边缝隙中填充,确保瓦片之间的接缝密实。
三、屋面配件的安装1.安装屋脊瓦:使用专用的脊瓦粘结剂将屋脊瓦粘贴在屋面两侧的脊檩上,并进行适当的修整,确保屋脊瓦平整美观。
2.安装屋檐瓦:使用专用的屋檐瓦粘结剂将屋檐瓦粘贴在屋檐处的檐槽上,并进行适当的修整,确保屋檐瓦平整美观。
3.安装风带:使用专用的瓦面粘结剂将风带粘贴在屋面的侧檐和斜脊上,并进行适当的修整,确保风带平整紧固。
四、施工验收1.检查屋面瓦的安装是否均匀、平整,没有明显的错位和瓦片破损。
2.检查屋面瓦之间的接缝是否紧密,填充是否均匀,以及有无漏水现象。
3.检查屋面瓦的颜色是否一致,是否符合设计要求。
4.清理屋面和周围的垃圾,确保施工现场的整洁。
5.对屋面瓦的施工进行记录,并向客户进行报告和交接。
总结:瓦屋面施工需要牢固的基层、合适的施工工具和熟练的操作技术。
施工过程中要注意瓦片的粘结,确保瓦片之间的接缝密实,排水畅通。
屋面配件的安装也是关键,要注意檐口和屋脊处的紧固和修整。
最后,施工完成后要进行全面的验收,并做好记录和交接工作,确保施工质量和客户满意度。
屋面瓦施工方案第1篇屋面瓦施工方案一、项目背景随着我国经济的持续发展和城乡建设的快速推进,建筑屋面瓦在防水、保温、装饰等方面发挥着重要作用。
为确保屋面瓦施工质量,提高建筑物使用寿命,减少后期维护成本,特制定本屋面瓦施工方案。
二、施工目标1. 确保屋面瓦施工质量符合国家相关标准及规范要求。
2. 提高施工效率,缩短施工周期。
3. 降低施工过程中对环境的影响,实现绿色施工。
三、施工工艺1. 屋面基层处理:基层要求平整、干净、牢固,无起砂、空鼓等现象。
对基层进行处理,包括清理浮尘、油污等杂质,刷涂基层处理剂。
2. 防水层施工:采用聚氯乙烯(PVC)防水卷材,施工前需检查卷材质量,确保无破损、气泡等现象。
防水层施工应严格按照施工规范进行。
3. 保温层施工:采用挤塑聚苯乙烯泡沫板(XPS)作为保温材料,厚度应符合设计要求。
保温板应铺设平整,接缝处需用粘结砂浆粘结牢固。
4. 找平层施工:采用水泥砂浆找平层,厚度为20-30mm。
施工过程中,应确保找平层表面平整、密实。
5. 屋面瓦铺设:选用质量合格的屋面瓦,根据屋面坡度、尺寸等因素,合理排版。
铺设时,确保瓦片牢固、整齐、美观。
6. 落水口、烟道等细部处理:对屋面落水口、烟道等部位进行防水、排水处理,确保施工质量。
四、施工管理1. 施工前,组织施工人员进行技术培训,熟悉施工工艺、质量标准及安全要求。
2. 建立施工质量管理体系,对施工过程进行严格监控,确保施工质量。
3. 建立安全生产责任制,加强现场安全管理,防止安全事故的发生。
4. 加强施工现场环境保护,降低施工过程中对环境的影响。
五、施工进度安排1. 基层处理:1天2. 防水层施工:2天3. 保温层施工:3天4. 找平层施工:2天5. 屋面瓦铺设:5天6. 落水口、烟道等细部处理:1天7. 施工验收:1天总计:15天(根据实际情况调整)六、质量保证措施1. 严格把控原材料质量,选用符合国家标准的材料。
2. 施工过程中,严格按照施工规范进行操作,确保施工质量。
大连水泥厂搬迁改造宗地项目D区一标段屋面瓦施工方案大连金鼎源建设工程有限公司二〇一九年三月目录第一节、工程概况 (3)第二节、编制依据 (3)第三节、工艺流程 (4)第四节、质量标准 (13)第五节、安全及保证措施 (15)第一节、工程概况工程概况二十四城D区段位于大连工业大学北侧,泡崖八区西侧,规划用地约78400㎡,总建筑面积156800㎡。
其中D区一标段小高层5栋,小高层为平屋面,无需屋面瓦施工。
7栋洋房,洋房为斜屋面,需屋面瓦施工。
本工程屋面坡度较大,此外结构较复杂,细部节点较多,施工难度较大。
为了保证屋面造型与设计效果一致,屋面的施工必须严格控制其屋面板、梁等各个细部的标高。
施工中特别要注意梁、板节点的平面位置及标高的处理,以及对现浇坡屋面砼浇筑质量的控制。
此外,由于屋面板坡度较大,混凝土浇筑质量不易保证,也是本工程坡屋顶的特点。
因此施工过程中必须做到施工安全及按图施工,提高工程质量,保障屋面工程的使用功能性良好的原则,依照国家现行施工质量验收规范的标准,进行斜屋面的施工。
第二节、编制依据1、本工程设计图纸;2、《屋面工程质量验收规范》GB50207-20123、《弹性体改性沥青防水卷材》(GB18242-2008)4、《建筑施工安全检查标准》JGJ59-20115、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116、《建筑施工高处作业安全技术规范》JGJ80-2016第三节、工艺流程一、主要施工顺序二、主要施工方法1、基层处理将屋面结构层上面的松散砂浆、混凝土、水泥浆及其他杂物清除干净,对凸出表面的混凝土用凿子凿去,扫净,吹干净。
2、水泥砂浆找平层(1)材料要求找平层砂浆采用15厚M15水泥砂浆。
(2)抹找平层砂浆的稠度应控制在7cm左右。
根据标高控制点铺水泥砂浆,用铝合金刮尺刮平,木抹子搓揉、压实。
砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。
(3)养护因水泥砂浆在防水层上施工,极易失水,故应加强养护,防止起砂。
砂浆找平层抹平压实后,常温时在24h后浇水养护。
3、S BS防水卷材材料要求及外观质量(2)作业条件1) 卷材与胶结材料的质量、技术性能必须符合设计和施工验收规范的要求。
2) 材料进场后,应按规定抽样复验,合格后方可使用,严禁使用不合格产品。
3)铺贴防水层的基层表面必须清洁、平整、坚实、干燥,并不得有空鼓和起砂开裂等现象。
4)屋面找平层的坡度应符合设计和施工验收规范要求,并不得有积水现象。
5)屋面阴阳角、排气管、女儿墙、檐沟,天井侧壁、等处,应抹成半径为50mm左右的圆弧,并加设防水卷材附加层。
(3)施工方法1)施工顺序:防水层施工时,应按规范规定先做好节点、附加层和屋面排水比较集中部位(如:屋面与水落口连接处、天沟、檐沟、檐口、屋面转角处、排气洞与伸出屋面管道、阴阳角等特殊部位)的处理,然后由屋面最低标高处向上施工。
2)卷材铺设方法采用热熔满铺法。
施工时必须注意:距屋面周边800内的防水层应满粘,保证防水层四周与基层粘结牢固,卷材与卷材之间应满粘,保证搭接严密。
3)卷材铺贴方向应符合下列规定:屋面坡度小于3%时,卷材宜平行屋脊铺贴;应顺天沟、落水口处由低向高逐条铺贴。
4) 卷材定位完重新卷好,点燃喷灯烘烤卷材底面与基层接触处,火焰与卷材之间的距离宜为 0.5米,能保证卷材表面温度达到200℃~230℃使其熔化为宜,调节好火焰的大小和卷材滚动的速度使卷材表面熔化后与基层很好地粘结。
不得过分加热或烧穿卷材。
5) 铺贴卷材采用搭接法时,上下层及相邻两幅卷材的搭接缝应错开。
热熔满铺法改性沥青防水卷材的搭接宽度应符合以下规定:长边搭接不小于80mm,短边搭接不小于80mm,相邻两幅卷材短边搭接错开应不小于500mm。
6)卷材铺贴应平整顺直,避免扭曲、过分拉紧和皱折。
基层与卷材排气要充分,向横向两侧排气后方可用辊子压平粘实,不允许有翘边、脱层现象。
防水层不得有裂纹、脱皮、流淌、鼓泡、露胎体和皱皮等现象,厚度应符合设计要求。
7) 檐沟:檐口端头的卷材裁要做好封头处理。
天沟、檐沟卷材铺设前,应先对水落口进行密封处理。
水落口杯与竖管承插口的连接处应用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象,水落口周围500mm范围内做附加层,天沟转角处应先用做附加层,干燥后再铺一层卷材作为附加层。
铺设时从沟底开始,顺天沟从水落口向分水岭方向铺贴,如有纵向搭接缝,必须用密封材料封口。
铺至水落口的卷材附加层应深入水落口内50mm,大面铺贴的卷材应深入水落口内100mm,并用密封材料封口,同时上面的水泥砂浆应压进来。
8)热熔封边:卷材搭接处用喷灯烘烤,火焰方向与施工人员前进方向相反,卷材接缝部位必须溢出热熔的改性沥青胶,烘烤熔化后用封边工具抹平。
封边要求平滑无针眼。
9)泛水卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。
卷材铺贴完成后,将端头裁齐,用压条钉压固定,再用密封材料封严,带垫片钉子或金属压条钉压作盖板,盖板与立墙间用密封材料封固。
其他部位应严格按规范规定做好防水卷材的收头处理。
10)严禁在雨天施工,五级风及其以上时不得施工,施工中途下雨时,应做好已铺卷材四周的防护工作。
11) 应做好分项工程的交接检查,未经检查验收,不得进行后续施工。
每一道防水层完成后,应由质检员进行专项检查,报监理、业主验收合格后方可进行下一道防水层的施工,并做好隐蔽工程验收记录。
12)检验屋面有无渗漏和积水、排水系统是否通畅,可在雨后或持续淋水2h后进行。
有可能作蓄水检验的屋面宜作蓄水检验,其蓄水时间不宜小于24小时,并做好记录。
(4)质量标准1)卷材防水层所用卷材及其配套材料,必须符合设计要求。
2)卷材防水层不得有渗漏或积水现象。
3)卷材防水层在天沟、檐口、水落口、泛水、和伸出屋面管道的防水构造,必须符合设计要求。
4、屋面保温层(1)材料要求屋面保温层采用50厚双层聚苯保温板。
(2)作业条件1) 材料进场后,应按规定抽样复验,合格后方可使用,严禁使用不合格产品。
2)基层应平整、干燥和干净,并经验收合格后方可进行保温层的施工。
3) 穿过屋面的管根部位,应做好细部处理。
4) 材料的运输、存放应注意防潮,防止破损和污染。
(3)操作工艺1) 应先将基层清理干净,保温板块应铺平垫稳。
2)粘贴的板块保温材料应贴严、粘牢。
使用保温板专用胶铺贴,保温板铺完后,应采取保护措施,做好成品保护工作。
3)水落口周围直径500mm范围内坡度不应小于5%,以满足规范规定的排水坡度要求。
(4)质量标准1)保温板应紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。
2)板状保温材料的保温层厚度的允许偏差为±2 mm。
5、保护层(1)材料要求保护层采用30厚C20细石砼(配φ4@150*150钢丝网)。
(2)作业条件保护层施工前,应将防水层表面清扫干净,检查平整度、排水坡度和完整性,砼应尽可能连续浇筑,不得留施工缝,振捣采用铁辊滚压或人工拍实,不宜采用机械振捣,以免破坏防水层,砼浇筑时宜边插捣边滚压直至密实和表面泛浆,泛浆后用铁抹子压实抹平,并要保证保护层的设计厚度和排水坡度。
砼收水初凝后,并及时修补缺损部分,做到平直整齐,待砼终凝前进行第二次压实抹光,要求做到表面平光,不起砂、起皮无抹板压痕位置,抹压时,不得撒干水泥。
待砼终凝后,必须立即进行养护,养护期间保砼湿润,并禁止闲人上屋面踩踏或在上继续施工。
6、铺瓦施工顺序沿屋面长度方向排尺寸(平行屋面压顶方向按瓦实际铺设长度)→弹挂瓦条控制线→根据控制线钉设挂瓦条→挂瓦条槽内铺砂浆→上瓦铺设→钉固定瓦材→细部处理。
施工方法:①弹挂瓦条位置控制线找平层施工完,混凝土达到一定强度后,表层清理干净,即可弹出挂瓦条位置控制线。
根据瓦的尺寸和坡面的长度经计算后挂瓦条的间距:从檐口向上第一根挂瓦条上边口为305mm,向上依次排挂瓦条每根间距337mm,钉挂瓦条钉设前先将挂瓦条位置弹出,再按线钉挂瓦条。
②钉木质挂瓦条在弹出的挂瓦条位置线用水泥钉钉设木质挂瓦条。
挂瓦条经过沥青防腐处理。
挂瓦条断面为30mm×30mm,通长方向挂瓦条@1.0m留出20宽的缺口,以利屋面排水。
挂瓦条必须平直,特别是保证挂瓦条上边口的平直、钉牢,上棱成一直线,表面平整。
(见图1)③铺瓦前选瓦凡缺边、掉角、裂缝、砂眼、翘曲不平、张口缺爪的瓦,不得使用。
通过铺瓦预排,屋脊或瓦沟处如有半瓦,应预先锯好。
④上瓦待基层检验合格后,方可上瓦,上瓦时应特别注意安全,采取自下而上水平铺设,安装一行后再安装上一行,上瓦时瓦整齐捆成一摞,均匀平稳地摆放在屋面上,位置应相互交错。
⑤铺灰、挂瓦挂瓦应从四个坡的檐口同时对称开始。
每坡屋面从左侧开始向右侧推进铺设。
屋面端头用半瓦错缝。
上瓦前先将挂瓦条槽内用水泥砂浆铺满,再将瓦平铺上面,将砂浆挤紧,再钉挂瓦钉。
水泥砂浆与挂瓦条结合施工。
瓦要与挂瓦条挂牢。
瓦爪与瓦槽要搭接紧密,并保证搭接长度。
瓦搭接要避开主导风向,以防漏水。
檐口要铺成一条直线,瓦头挑出檐口长度50mm~70mm。
(见图2)⑥扣脊瓦及沟瓦脊瓦要在大平瓦挂完后拉线铺放。
接口需顺主导风向。
扣脊瓦要用1:2.5石灰麻刀砂浆铺座平实,其搭接缝用水泥石灰砂浆嵌填,缝口平直,砂浆严密,脊瓦与大平瓦的搭盖宽度每边不少于40。
铺好的屋脊斜脊表观平直,无起伏现象。
沟瓦上在大平瓦铺设至屋面沟部处时先将沟瓦铺好,然后两边大平瓦铺设在沟瓦上部,沟部两边大平瓦结合重叠部分用切割机顺沟线切割平直。
瓦沟处的瓦要根据宽度及斜度弹线锯料,沟边瓦要按设计规定伸入天沟内。
靠近屋脊瓦处的第一排瓦应用水泥砂浆窝牢。
但切忌灰浆突出瓦外,以防此处渗漏,整坡瓦面就平整,行列横平竖直,无翘角和张口现象。
(见图3、图4)⑦瓦上部与压顶结合处泛水的处理瓦上部与压顶结合处的处理待瓦全部按装完毕将结合处的缝隙嵌缝灌满塞实,再用1:2.5水泥麻刀砂浆将表面粉刷成圆弧状,并突出缝隙外,塞灰要饱满,防止水渗进去。
为防止砂浆开裂,在塞砂浆时加抗裂网格布。
⑧瓦与山墙结合处的处理瓦与山墙结合处的处理待瓦全部按装完毕将结合处的缝隙用密封油膏嵌缝灌满将缝隙塞实,再用1:2.5水泥麻刀砂浆将表面粉刷成圆弧状,并突出缝隙外,塞灰要饱满,防止水渗进去。
为防止砂浆开裂,在塞砂浆时加抗裂网格布。
图3 脊瓦铺设方法图4 沟瓦铺设方法第四节、质量标准1、主控项目为了防止质量不合格的瓦在工程中使用,或因贮运、保管不当而造成瓦的缺陷,进入施工现场的瓦应按下列要求进行抽样复验,不合格的材料不得在工程中使用。
