机械设备台班定额编制1. 简介机械设备台班定额编制是指根据工程项目所需的机械设备类型和数量,制定相应的机械设备台班定额,用于工程投标、施工组织设计和工程质量控制等工作。
机械设备台班定额的编制对工程项目的顺利进行具有重要的意义。
机械设备台班定额编制应充分考虑工程项目的特点,包括工程规模、工期、施工工法、土质情况、环境条件等因素,以确保所编制的台班定额能够满足工程需要,并保证施工进度和质量。
2. 编制方法机械设备台班定额编制通常包括以下几个步骤:2.1. 项目调研在编制机械设备台班定额之前,需要对工程项目进行调研,了解工程的具体情况。
调研内容包括工程规模、工期、施工工法、土质情况、环境条件等因素。
通过调研可以获得对机械设备台班需求的初步了解。
2.2. 设备选择根据工程项目的需求,选择适合的机械设备。
选择设备时需要考虑设备的功能、性能、适用范围、可靠性等因素,并通过与设备供应商的沟通和了解,选择最优设备。
2.3. 设备数量确定根据工程项目的需求和设备的工作效率,确定所需设备的数量。
数量的确定需要综合考虑工期、施工节奏、设备使用效率等因素,确保设备数量能够满足工程需要。
2.4. 设备运行时长确定根据工程项目的工期和施工计划,确定设备的运行时长。
运行时长的确定需要综合考虑工期、施工节奏、设备维护保养等因素,以确保设备可以正常运行并完成工程任务。
2.5. 定额编制根据设备数量和运行时长,对机械设备台班的各项指标进行计算,并编制机械设备台班定额表。
定额表中应包括设备名称、型号、数量、运行时长、工作效率等信息,以便后续的施工组织和质量控制工作。
3. 定额调整在实际施工过程中,可能会出现一些特殊情况,例如工期变更、施工工法调整等,这时需要对机械设备台班定额进行调整。
调整方法可以根据实际情况灵活应用,确保机械设备台班能够满足施工需求。
4. 应用示例以下是一个应用示例,以说明机械设备台班定额编制的具体步骤:1.项目调研:调研工程项目的规模、工期、施工工法等信息。

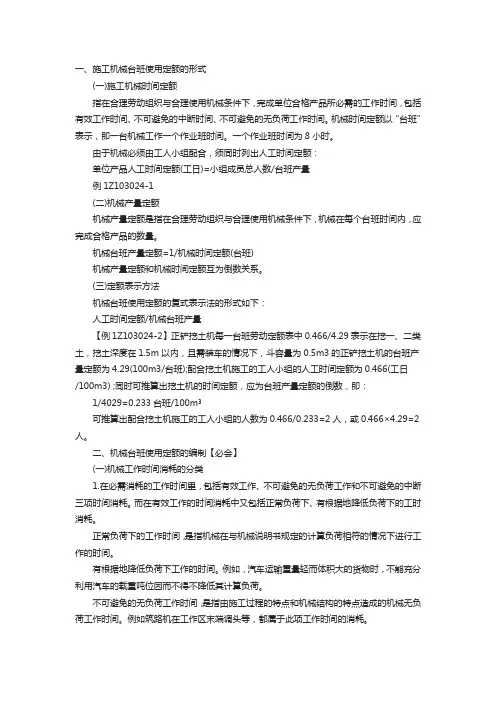

一、施工机械台班使用定额的形式(一)施工机械时间定额指在合理劳动组织与合理使用机械条件下,完成单位合格产品所必需的工作时间,包括有效工作时间、不可避免的中断时间、不可避免的无负荷工作时间。
机械时间定额以“台班”表示,即一台机械工作一个作业班时间。
一个作业班时间为8小时。
由于机械必须由工人小组配合,须同时列出人工时间定额:单位产品人工时间定额(工日)=小组成员总人数/台班产量例1Z103024-1(二)机械产量定额机械产量定额是指在合理劳动组织与合理使用机械条件下,机械在每个台班时间内,应完成合格产品的数量。
机械台班产量定额=1/机械时间定额(台班)机械产量定额和机械时间定额互为倒数关系。
(三)定额表示方法机械台班使用定额的复式表示法的形式如下:人工时间定额/机械台班产量【例1Z103024-2】正铲挖土机每一台班劳动定额表中0.466/4.29表示在挖一、二类土,挖土深度在1.5m以内,且需装车的情况下,斗容量为0.5m3的正铲挖土机的台班产量定额为4.29(100m3/台班);配合挖土机施工的工人小组的人工时间定额为0.466(工日/100m3) ;同时可推算出挖土机的时间定额,应为台班产量定额的倒数,即:1/4029=0.233台班/100m³可推算出配合挖土机施工的工人小组的人数为0.466/0.233=2人,或0.466×4.29=2人。
二、机械台班使用定额的编制【必会】(一)机械工作时间消耗的分类1.在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗。
而在有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。
正常负荷下的工作时间,是指机械在与机械说明书规定的计算负荷相符的情况下进行工作的时间。
有根据地降低负荷下工作的时间。
例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷。
不可避免的无负荷工作时间,是指由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。
目录第一章建筑安装工程主要分项工程劳动量定额 (1)第2册人力土方工程 (1)§2-1 人工挖土(工日/m3) (1)§2-2 人工运土 (1)§2-3 双(单)轮车运土方 (1)§2-4 机动翻斗车运土方 (1)第3册架子工程 (1)§3-1 外架子 (1)§3-2 卷扬机架(金属) (1)§3-3 金属门架及桅杆起重架安装(工日/座) (2)§3-4 烟囱(水塔)金属架子 (2)§3-5 安全网 (2)第4册砖石工程 (2)§4-1 砖基础 (2)§4-2 砖墙(工日/m3) (2)§4-3 砖柱(方柱)(工日/m3) (2)§4-4 毛(乱)石基础、墙及护坡 (2)§4-5 勾缝(工日/10m2) (3)§4-6 铺砌地面散水(工日/10m2) (3)§4-7 屋面挂瓦、铺泡沫砼块、预制砼块(工日/100m2) (3)§4-8 砼预制品安装(工日/10根或块) (3)§4-10 其它(工日/m3) (3)第5册抹灰工程 (3)§5-1 白灰及草泥白灰砂浆 (3)§5-2白灰砂浆天棚及梁柱(工日/10m2) (3)§5-3 水泥砂浆(工日/10m2) (3)§5-4 水磨石、水刷石、剁假石(工日/10m2) (4)§5-5 贴磁砖、预制水磨石板、大理石板(工日/10m2) (4)第6册手工木作工程 (5)§6-1 木门框制作 (5)§6-2 木窗框制作 (5)§6-3 木门、窗框安装(工日/ 10樘) (5)§6-4 木门扇制作 (5)§6-5 木窗扇制作 (5)§6-6 木门扇安装(工日/10扇) (6)§6-7 木窗扇安装(工日/10扇) (6)§6-8 钢门窗安装(工日/10樘) (6)§6-9 屋架制作安装(每榀) (6)§6-11 木楼地面(工日/10m2) (6)§6-13 天棚制作安装(工日/10m2) (7)§6-15 木楼梯、栏杆及扶手(制安) (7)§6-16楼梯栏杆(制、安)(工日/m) (7)第8册模板工程 (7)§8-1 基础(工日/10m2) (7)§8-2 柱(工日/10m2) (7)§8-3 梁(工日/10m2) (7)§8-4 墙(制安拆)(工日/10m2) (7)§8-5 板(制安拆)(工日/10m2) (7)§8-6 其他(工日/10m) (8)第9册钢筋工程 (8)§9-1 基础(工日/吨) (8)§9-2 地面钢筋(工日/吨) (8)§9-3 柱钢筋(工日/吨)) (8)§9-4 梁钢筋(工日/吨) (8)§9-5 墙(工日/吨) (9)§9-6 板(工日/吨) (9)§9-7 其它(工日/吨) (9)第10册砼及钢筋砼工程(捣制构件部分) (9)§10-1 基础(工日/m3) (9)§10-2 地面及垫层(表头同§10-1)(工日/m3) (10)§10-3 桩(工日/m3) (10)§10-4 梁(工日/m3)(表头同§10-1) (10)§10-5 墙(工日/m3) (11)§10-6 板(工日/m3) (11)§10-7 其它(工日/m3) (11)第11册防水工程 (11)§11-1 油毡、油纸防水层(工日/10m2) (11)§11-2 沥青混凝土、沥青砂浆 (12)§11-4 伸缩缝 (12)第12册油漆玻璃工程 (12)§12-1 木门窗油漆(工日/10m2) (12)§12-3 木楼板 (12)§12-4 天棚及木装修(铅油或调和漆二遍) (12)§12-5 抹灰面(铅油、调和漆或无光香水油) (12)§12-9 裁、安玻璃(工日/10m2综合) (12)第13册金属制品制作及安装 (13)§13-1 白铁排水(工日/10m) (13)§13-5 楼梯、平台、栏杆制作及安装(工日/节) (13)§13-6 钢门制作 (13)第二章主要施工机械台班产量 (13)1、土方机械台班产量参考指标 (14)2、钢筋混凝土机械台班产量参考指标 (14)3、装修机械产量参考指标 (15)4、起重机械台班产量参考指标 (15)第一章建筑安装工程主要分项工程劳动量定额第2册人力土方工程§2-1 人工挖土(工日/m3)§2-2 人工运土第3册架子工程§3-1 外架子第4册砖石工程2§5-1 白灰及草泥白灰砂浆2§6-3 木门、窗框安装(工日/ 10樘)2第8册模板工程2§8-6 其他(工日/10m)第9册钢筋工程第10册砼及钢筋砼工程(捣制构件部分)3333第11册防水工程2§11-2 沥青混凝土、沥青砂浆§11-4 伸缩缝第12册油漆玻璃工程2第13册金属制品制作及安装§13-1 白铁排水(工日/10m)§13-5 楼梯、平台、栏杆制作及安装(工日/节)第二章主要施工机械台班产量。
.人工、材料、机械台班消耗量定额人工、材料、机械台班消耗量以劳动定额、材料消耗量定额、机 械台班消耗量定额的形式来表现,它是工程计价最基础的定额,是编 制地方和行业部门编制预算定额的基础,也是个别企业依据其自身的 消耗水平编制企业定额的基础。
一、劳动定额 (一)劳动定额的概念 如前所述,劳动定额亦称人工定额,指在正常施工条件下,某等 级工人在单位时间内完成合格产品的数量或完成单位合格产品所需 的劳动时间。
是确定工程建设定额人工消耗量的主要依据。
(二)劳动定额的分类及其关系 1、劳动定额的分类 按其表现形式的不同,可分为时间定额和产量定额。
2、时间定额与产量定额的关系 时间定额与产量定额互为倒数的关系 (三)工作时间 工作时间是指工作班的延续时间。
建筑安装企业工作班的延续时 间为8h(每个工日)。
对工作时间的研究和分析,可以分为工人工作时 间和机械工作时间两个系统进行。
1、工人工作时间 工人工作时间可以划分为定额时间和非定额时间两大类..(1)定额时间。
定额时间是指工人在正常施工条件下,为完成 一定数量的产品或任务所必须消耗的工作时间。
包括5项:1)准备与结束工作时间。
2)基本工作时间。
3)辅助工作时间。
4)休息时间。
5)不可避免的中断时间。
(2)非定额时间:包括3项: 1)多余和偶然工作时间。
2)施工本身造成的停工时间。
3)违反劳动纪律的损失时间。
2、机械工作时间 机械工作时间的分类与工人工作时间的分类相比,有一些不同 点,如在必须消耗的时间中所包含的有效工作时间的内容不同。
通过 分析可以看到,两种时间的不同点是由机械本身的特点所决定的。
(1)定额时间:(3项) 1)有效工作时间。
2)不可避免的无负荷工作时间。
3)不可避免的中断时间。
(2)非定额时间:(3项) 1)机械多余的工作时间。
2)机械停工时间。
如:未给机械加油、加水引起的停工时间。
..3)违反劳动纪律的停工时间。
