粉刷石膏砂浆施工方案
- 格式:doc
- 大小:29.00 KB
- 文档页数:9
粉刷石膏砂浆施工方案粉刷石膏砂浆抹灰施工方案一、编制依据1、福荣世家项目工程施工图纸2、福荣世家项目施工组织设计3、参考图集L06J002施工做法4、国家装饰装修验收规范GB50210-20015、中建八局装饰装修企业标准20056、我单位类似工程施工经验二、建筑做法及详细部位一览表本工程内墙、顶棚抹灰具体做法见下表:表1注明:图纸设计中采用水泥石膏混合砂浆抹灰,由于施工堆放材料料场不容许且工期特别紧,我单位对上述工序进行了调整,采用新工艺、新材料粉刷石膏抹灰。
(除卫生间、厨房、阳台、保温要求隔墙)三、混合砂浆与粉砂石膏的场地要求及工期对比楼现场的实际情况对抹灰这项工序做一个详细的分析(两楼总计抹灰建筑面根据2#楼、3#积约50000?)两种工序粉刷石膏抹灰现场的有利条件:1、经现场检查主体结构工程的墙面、顶棚垂直度平整度偏差在2cm范围内。
2、粉刷石膏抹灰所用材料为成品(现场加水搅拌就能施工)。
3、东大门、及整个车库施工时不影响我单位组织材料进场、材料堆放。
4、水泥混合砂浆根据施工电梯一天的运载量限制对抹灰人员增加,包括三小间墙面砖穿插施工对机械设备的使用数量增加,场地限制。
采用粉刷石膏这方面不需要考虑电梯的运载量且随时可以增加抹灰人员。
可以随时控制工期。
5、粉刷石膏工效大于混合砂浆抹灰。
按照抹灰面积至少可以节省15%的时间。
(主要减少搅拌运料的时间)6、粉刷石膏落地灰较少,且在楼层内不会污染现浇楼板,对后续地面施工有很大的改善。
四、混合砂浆与粉刷石膏的质量分析对比。
混合砂浆是以硅酸盐水泥为主要胶凝材料,以砂为细集料,并利用部分石膏取代水泥,来改善砂浆密度、施工性性能的砂浆,是水泥砂浆的替代品。
粉刷石膏砂浆则完全以石膏为胶凝材料,以砂为细集料,通过添加乳胶粉、纤维素醚等聚合物改性的砂浆,工程上主要用来做面层。
1、混合砂浆的各项材料控制相对困难,尤其对砂的质量控制。
而粉刷石膏的材料质量容易控制。

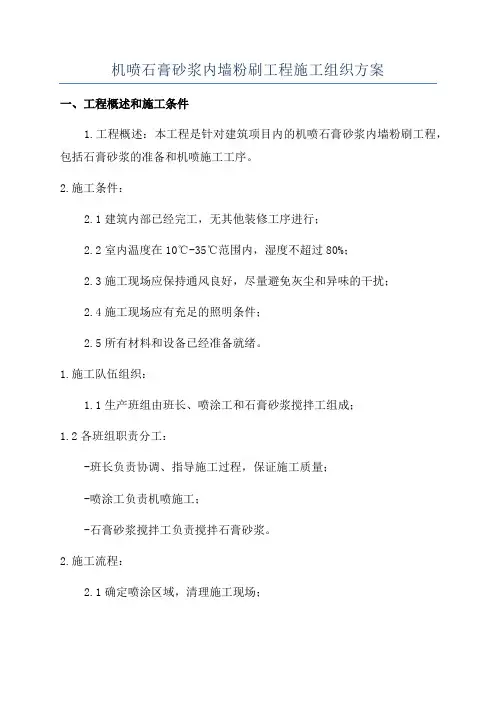

机喷石膏砂浆内墙粉刷工程施工组织方案一、工程概述和施工条件1.工程概述:本工程是针对建筑项目内的机喷石膏砂浆内墙粉刷工程,包括石膏砂浆的准备和机喷施工工序。
2.施工条件:2.1建筑内部已经完工,无其他装修工序进行;2.2室内温度在10℃-35℃范围内,湿度不超过80%;2.3施工现场应保持通风良好,尽量避免灰尘和异味的干扰;2.4施工现场应有充足的照明条件;2.5所有材料和设备已经准备就绪。
1.施工队伍组织:1.1生产班组由班长、喷涂工和石膏砂浆搅拌工组成;1.2各班组职责分工:-班长负责协调、指导施工过程,保证施工质量;-喷涂工负责机喷施工;-石膏砂浆搅拌工负责搅拌石膏砂浆。
2.施工流程:2.1确定喷涂区域,清理施工现场;2.2进行石膏砂浆搅拌,按照配比要求将石膏粉倒入搅拌桶,加入适量清水进行搅拌,搅拌均匀后,用专用工具进行过筛,去除石膏砂浆中的颗粒;2.3 使用机器将石膏砂浆喷涂到墙面上,喷涂厚度一般不大于3mm;2.4喷涂完成后,使用光板或批刀进行整体抹平和修整。
3.安全措施:3.1工地进行临时围挡,设置安全警示标语,确保施工现场安全;3.2工人必须戴好安全帽、口罩和防护眼镜,避免吸入石膏粉尘;3.3确保机器操作人员具备相关操作证书,并严格按照操作规范进行工作;3.4施工现场应设置灭火器材,以防止火灾发生。
4.施工质量要求:4.1墙面喷涂均匀,无明显颜色差异;4.2墙面平整度符合设计要求,无明显凹凸;4.3喷涂面光滑、平整,无麻面、空鼓、起皮等现象;4.4施工痕迹、渗漏、碰损等缺陷不得出现。
三、施工进度安排1.施工准备工期:2天包括搅拌设备安装、现场准备、材料进场和调配。
2.施工工期:根据施工面积和施工队伍的施工能力确定,预计每天施工面积为100-200㎡。
3.施工总工期:根据工程量确定,预计为10-20天。
四、施工组织和协调1.班组间协调:各班组需做好沟通协调工作,确保施工进度和质量。
2.施工现场协调:施工现场应安排专人负责协调施工过程中的问题和变动,及时解决。
一、工程概况本工程为某住宅小区内墙粉刷石膏施工项目,工程总面积约为10000平方米。
工程内容主要包括内墙抹灰、阴阳角处理、表面压光拉毛等。
施工工期为60天,确保工程质量和施工进度。
二、施工准备1. 材料准备(1)粉刷石膏:选用凝结时间不小于60min、不大于8h,细度0.2mm筛余量小于等于40%,抗折强度大于3.0MPa,抗压强度大于5.0MPa的粉刷石膏。
(2)水泥砂浆:选用强度等级不低于M10的普通硅酸盐水泥,砂子粒径为0.5-1.5mm,含水率小于3%。
(3)界面剂:选用符合国家标准的界面剂。
(4)其他材料:抹子、刮杠、水平尺、砂纸等。
2. 人员准备(1)项目经理:负责整个工程的施工组织、进度、质量、安全等全面管理工作。
(2)施工班组:由专业抹灰工、刮墙工、水电工等组成。
(3)技术人员:负责施工方案的编制、技术交底、质量监督等工作。
3. 施工设备准备(1)搅拌机:用于搅拌粉刷石膏、水泥砂浆等。
(2)施工梯子:用于高空作业。
(3)电动工具:用于抹灰、刮墙等。
三、施工工艺1. 基层处理(1)清理墙面:将墙面上的浮土、油污、锈蚀等清理干净。
(2)检查墙面:检查墙面平整度、阴阳角方正度等,对不合格的部位进行处理。
(3)刷界面剂:在墙面均匀刷上一层界面剂,增强基层与抹灰层的粘结力。
2. 抹灰层施工(1)底层抹灰:采用粉刷石膏进行底层抹灰,厚度为15mm,抹灰前先将基层湿润。
(2)面层抹灰:在底层抹灰干燥后,采用粉刷石膏进行面层抹灰,厚度为5mm,抹灰时注意阴阳角方正度、墙面平整度等。
(3)表面处理:对抹灰后的墙面进行压光拉毛处理,以达到良好的视觉效果及手感。
3. 阴阳角处理(1)采用1:2水泥砂浆对阴阳角进行加固处理。
(2)抹灰时注意阴阳角方正度,确保墙面美观。
4. 质量控制(1)施工过程中,严格控制原材料的质量,确保工程质量。
(2)对施工过程中的关键工序进行检验,如基层处理、抹灰层厚度、阴阳角方正度等。
粉刷石膏抹灰施工方案1. 方案概述本文档旨在提供一种粉刷石膏抹灰的施工方案,包括准备工作、施工流程、材料使用和注意事项等内容。
2. 准备工作在进行粉刷石膏抹灰之前,需要进行以下准备工作:•清理墙面:清除墙面上的污垢、灰尘和松动物质。
•处理不平整的表面:填平墙面上的凹坑或突起,确保墙面表面平整。
•防护措施:在施工区域周围设置防护措施,如铺设塑料布以保护地面和周围设施。
3. 施工流程3.1 底层处理•使用石膏抹灰砂浆,按砂浆包说明比例将砂浆与清水混合均匀。
•使用工具(如抹刀、铲子等)将砂浆均匀涂抹在墙面上。
•平整表面:使用工具使砂浆的表面平整,去除多余的砂浆,并确保表面平滑。
3.2 中层处理•在底层砂浆干燥后,开始进行中层处理。
•准备石膏抹灰砂浆,按砂浆包说明比例将砂浆与清水混合均匀。
•使用工具将砂浆均匀涂抹在底层处理后的墙面上。
•使用抹刀等工具将砂浆表面抹平,确保表面平整。
3.3 表层处理•在中层砂浆干燥后,开始进行表层处理。
•准备石膏抹灰砂浆,按砂浆包说明比例将砂浆与清水混合均匀。
•使用工具将砂浆均匀涂抹在中层处理后的墙面上。
•使用抹刀等工具将砂浆表面抹平、修整,确保表面平整光滑。
4. 材料使用在进行粉刷石膏抹灰施工过程中,需要准备以下材料:•石膏抹灰砂浆:根据工程需求选择适当质量的石膏抹灰砂浆。
•清水:用于石膏抹灰砂浆的稀释。
•工具:抹刀、铲子等工具用于涂抹、平整和修整抹灰砂浆。
5. 注意事项在进行粉刷石膏抹灰施工时,需要注意以下事项:•施工环境:施工前确保施工环境通风良好,并控制好温度和湿度。
•工具使用:使用适当的工具进行施工,保证施工质量。
•施工顺序:按照底层、中层和表层的顺序进行施工,确保每层处理充分干燥后再进行下一层施工。
•施工速度:施工过程中需要注意抹灰砂浆的使用速度,避免已施工部分干燥固化。
•安全防护:施工人员需佩戴好安全防护用品,如口罩、手套等。
以上是粉刷石膏抹灰施工方案的基本内容,施工过程中应根据具体工程情况进行调整。
粉刷石膏施工方案1、操作工艺流程:基层墙体处理→贴网格布→弹线→做灰饼→冲筋→手工上墙→抹平→修整→门窗洞口及阳角收口→清理。
2、施工准备:2。
1工具准备:搅拌桶:搅拌桶容积主要考虑应能满足一个作业组在规定的时间内用完的料浆量。
搅拌工具:手工抹灰用电动搅拌器或普通灰浆搅拌机.找平工具:H形靠尺活刮板,长度分别为1.2m或2m。
抹灰压平收光工具:大小号抹子和灰板等用量.其它涂抹工具:泡沫海绵抹子或毛毡抹子。
2.2材料的准备:(1)粉刷石膏砂浆应符合物理力学性能指标的要求.现场材料必须复验符合要求才能使用。
(2)粉刷石膏砂浆用水必须是可饮用的自来水。
3、基层处理:3。
1粉刷石膏砂浆抹灰前应对基层表面的尘土、污垢、油渍等清理干净。
3。
2基层.上的凹凸部分和非预留孔洞等基底缺陷,应采用同类性能的材料处理平整牢固。
3.3 贴网格布(1)不同基层材质交界部位应贴160g/m 2 耐碱网格布, 以防止开裂。
(2)先在不同基层材质交界部位涂抹轻质抹灰石膏,然后将预先裁好的300mm 宽耐碱网格布压入轻质抹灰石膏中, 压实抹平。
3。
4抹灰前应提前对基层洒水湿润,抹灰时不得用明水。
加气混凝土砌块墙:可在抹灰前2~3小时开始洒水,洒水次数为2~3次,在表面无水珠流淌即可抹灰.4、墙面贴饼冲筋:4.1 弹线、做灰饼(1)先采用激光仪定位,激光线与墙体定位边线重合或平行, 然后根据激光垂直面,确定墙面最突出点,根据检查的实际情况并兼顾抹灰的总平均厚度,决定灰饼的厚度。
(2)在每面墙体距地0.8m和2m左右的高度,离墙两侧阴角或阳角约30cm 处,用轻质抹灰石膏制作上下各1个标准灰饼,厚度为抹灰层厚度,大小3cm 左右见方。
(3)标准灰饼做好后,再在灰饼附近砖墙缝内钉上钉子, 拴上细线拉水平通线(细线要离开灰饼1mm左右) . 然后按1。
2m~1。
5m的间距, 加做若干灰饼. 灰饼水平间距不宜大于1.5m。
(4) 凡窗口、垛角处必须做灰饼.(5)冲筋前, 拉通线检查灰饼的施工质量,是否在同一个平面内,是否垂直等。
粉刷石膏施工方案一、施工前的准备工作在进行粉刷石膏施工前,需要进行一些准备工作,以确保施工的顺利进行。
具体包括以下几个方面:1.1 材料准备确保所需的石膏粉和涂料充足,并且质量符合相关标准。
同时,还需要准备好扩散器具、抹刀等施工工具,并确保其清洁和完好无损。
1.2 表面处理在施工前,需要对待施工的表面进行处理。
首先,要清除表面的灰尘、杂物等,以确保表面干净。
然后,如果表面存在裂缝或凹凸不平的情况,需要进行修补和磨光,以使表面平整。
1.3 防护措施在进行粉刷石膏施工前,需要采取必要的防护措施。
例如,在施工现场进行防尘、防火等措施,以确保施工的安全和顺利进行。
同时,还需要保护好周围的设备和家具等,以免施工过程中造成损坏。
二、施工步骤在进行粉刷石膏施工时,需要按照一定的步骤进行,以确保施工质量。
以下是施工的基本步骤:2.1 进行底漆处理首先,需要对待施工的表面进行底漆处理。
底漆的主要作用是增强石膏和表面的粘结力,同时还能起到封闭和加固的作用。
在进行底漆处理时,需要根据底漆的种类和要求来选择适当的刷涂方法和时间。
2.2 进行石膏粉扩散在底漆处理完毕后,需要进行石膏粉的扩散工作。
首先,将适量的石膏粉放入扩散器具中,并根据需要调配适量的水。
然后,将石膏粉均匀地扩散在表面上,可以使用抹刀等工具来进行均匀涂抹。
在扩散的过程中,需要注意不要过度扩散,以免影响后续的施工工序。
2.3 进行石膏粉打磨待石膏粉扩散干燥后,需要进行石膏粉的打磨工作。
可以使用砂纸等工具来进行磨光,使石膏表面更加平滑细腻。
在打磨的过程中,需要注意控制力度,以免损坏石膏表面。
2.4 进行涂料涂刷经过石膏粉的扩散和打磨后,可以进行涂料的涂刷工作。
根据需要,选择适当的涂料和涂刷方式,将涂料均匀地涂刷在石膏表面上。
在涂刷的过程中,需要注意涂刷的厚度和涂刷的顺序,以确保涂层的质量和一致性。
三、施工质量控制为了确保粉刷石膏施工的质量,需要进行相应的控制措施。
墙面粉刷石膏薄抹灰施工方案一.施工工序一.施工工序二.施工工艺1.混凝土、砖墙墙面抹粉刷石膏:1)基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。
砖墙墙面需将表面尘土、砂浆清理干净。
2)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。
3)抹底层粉刷石膏:将底层砂浆抹在基底上。
用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。
4)抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。
建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。
压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45min左右进行,过早会出现气泡,过迟不易压光。
5)基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。
将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物砂浆整修密实、平顺。
用吊线板检查墙体的垂直度及平整度,将抹灰基层处理完好。
6)洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。
由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,浇水量以水分渗入加气混凝土墙深度8~10mm为宜,且浇水宜在抹灰前一天进行。
遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水。
7)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。
8)接缝处理:在加气混凝土板的接缝处抹3mm厚底层砂浆(粉刷石膏:砂=1:2~4),宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。
粉刷石膏施工方案一、施工准备粉刷石膏前需确保基层表面平整,干燥,无明显水汽。
新石膏表面应至少存放4周以上,确保充分干燥。
清洁基层表面的杂物和灰尘,填平裂缝和洞孔。
二、材料准备1.石膏底漆:用于提高石膏墙体表面的附着力,一般需涂刷1-2遍。
2.石膏批刀:用于将石膏涂布在墙面上。
3.石膏:质量好的石膏粉末,用水调和成石膏浆。
4.石膏调合剂:用于调整石膏浆的粘度和流动性。
5.高级内墙漆:用于作为石膏粉刷后的表面装饰。
三、施工步骤1.涂刷石膏底漆:先涂刷一层石膏底漆,提高基层表面的附着力,待完全干燥后再进行下一步操作。
2.石膏调和:按照产品说明,在干净容器中将石膏粉末逐渐加入水中,搅拌均匀形成石膏浆。
3.石膏涂布:用石膏批刀将调和好的石膏浆均匀地涂布在墙面上,注意避免厚度不均匀。
4.抹平石膏:利用石膏批刀将涂布的石膏浆抹平,使墙面表面光滑。
5.晾干和打磨:等待石膏完全干燥后,使用砂纸打磨墙面,使石膏表面更加平滑。
6.涂刷高级内墙漆:最后涂刷高级内墙漆,增加石膏墙面的防水防尘性能,同时也美化墙面。
四、注意事项•在施工过程中要确保通风良好,保护好眼睛和皮肤。
•严格按照产品说明进行调和和施工,避免浪费和质量问题。
•保持施工环境整洁,尽量避免灰尘和杂物污染石膏表面。
五、施工验收施工完成后,对石膏墙面进行全面检查,确保没有漏刷、裂痕和明显的瑕疵。
如有问题及时修补,验收合格后可以进行下一步的装饰工作。
以上即为粉刷石膏的详细施工方案,希望对您有所帮助。
墙面粉刷石膏施工方案
在家装设计中,墙面的粉刷工作是非常重要的环节,而采用石膏进行墙面粉刷是一种常见的美化方法。
本文将介绍一种较为完善的墙面粉刷石膏施工方案,希望能为读者提供参考。
1. 墙面准备
在进行石膏粉刷施工前,首先要确保墙面的准备工作已经完成。
包括清理墙面灰尘、确保墙面平整等工作。
2. 材料准备
•石膏粉:选择适合的石膏粉进行施工。
•水:用于和石膏粉混合。
•搅拌工具:用于混合石膏粉和水的工具。
•涂抹工具:用于将石膏涂抹到墙面上的工具。
3. 施工步骤
步骤一:和石膏粉调和
首先,按照石膏粉的使用说明,将适量的石膏粉和水搅拌均匀,直到得到均匀的石膏浆。
步骤二:涂抹石膏
将调和好的石膏浆均匀涂抹到墙面上,可以使用刷子或滚筒,确保石膏均匀覆盖整个墙面。
步骤三:修整和抛光
在石膏没有完全干透之前,可以使用抹子修整墙面,使其更加平整。
等石膏完全干透后,再进行抛光处理,使墙面更加光滑。
4. 注意事项
•施工时要确保石膏浆的均匀性,避免出现明显的颜色差异。
•在施工过程中要保持通风良好,避免石膏粉对人体造成危害。
•施工完毕后,要注意保护好墙面,避免受到外界损坏。
通过以上的墙面粉刷石膏施工方案,相信大家对于如何进行石膏粉刷有了更深入的了解。
在施工时要根据实际情况进行调整,确保施工过程顺利进行,最终获得令人满意的效果。
粉刷石膏砂浆抹灰施工方案一、编制依据1、福荣世家项目工程施工图纸2、福荣世家项目施工组织设计3、参考图集L06J002施工做法4、国家装饰装修验收规范GB50210-20015、中建八局装饰装修企业标准20056、我单位类似工程施工经验二、建筑做法及详细部位一览表本工程内墙、顶棚抹灰具体做法见下表:表1注明:图纸设计中采用水泥石膏混合砂浆抹灰,由于施工堆放材料料场不容许且工期特别紧,我单位对上述工序进行了调整,采用新工艺、新材料粉刷石膏抹灰。
(除卫生间、厨房、阳台、保温要求隔墙)三、混合砂浆与粉砂石膏的场地要求及工期对比根据2#楼、3#楼现场的实际情况对抹灰这项工序做一个详细的分析(两楼总计抹灰建筑面积约50000㎡)两种工序粉刷石膏抹灰现场的有利条件:1、经现场检查主体结构工程的墙面、顶棚垂直度平整度偏差在2cm范围内。
2、粉刷石膏抹灰所用材料为成品(现场加水搅拌就能施工)。
3、东大门、及整个车库施工时不影响我单位组织材料进场、材料堆放。
4、水泥混合砂浆根据施工电梯一天的运载量限制对抹灰人员增加,包括三小间墙面砖穿插施工对机械设备的使用数量增加,场地限制。
采用粉刷石膏这方面不需要考虑电梯的运载量且随时可以增加抹灰人员。
可以随时控制工期。
5、粉刷石膏工效大于混合砂浆抹灰。
按照抹灰面积至少可以节省15%的时间。
(主要减少搅拌运料的时间)6、粉刷石膏落地灰较少,且在楼层内不会污染现浇楼板,对后续地面施工有很大的改善。
四、混合砂浆与粉刷石膏的质量分析对比。
混合砂浆是以硅酸盐水泥为主要胶凝材料,以砂为细集料,并利用部分石膏取代水泥,来改善砂浆密度、施工性性能的砂浆,是水泥砂浆的替代品。
粉刷石膏砂浆则完全以石膏为胶凝材料,以砂为细集料,通过添加乳胶粉、纤维素醚等聚合物改性的砂浆,工程上主要用来做面层。
1、混合砂浆的各项材料控制相对困难,尤其对砂的质量控制。
而粉刷石膏的材料质量容易控制。
目前材料市场对砂质量控制有限,经常受到季节的影响。
粉刷石膏砂浆抹灰施工方案一、编制依据1、福荣世家项目工程施工图纸2、福荣世家项目施工组织设计3、参考图集L06J002施工做法4、国家装饰装修验收规范GB50210-20015、中建八局装饰装修企业标准20056、我单位类似工程施工经验二、建筑做法及详细部位一览表本工程内墙、顶棚抹灰具体做法见下表:表1注明:图纸设计中采用水泥石膏混合砂浆抹灰,由于施工堆放材料料场不容许且工期特别紧,我单位对上述工序进行了调整,采用新工艺、新材料粉刷石膏抹灰。
(除卫生间、厨房、阳台、保温要求隔墙)三、混合砂浆与粉砂石膏的场地要求及工期对比根据2#楼、3#楼现场的实际情况对抹灰这项工序做一个详细的分析(两楼总计抹灰建筑面积约50000㎡)两种工序粉刷石膏抹灰现场的有利条件:1、经现场检查主体结构工程的墙面、顶棚垂直度平整度偏差在2cm范围内。
2、粉刷石膏抹灰所用材料为成品(现场加水搅拌就能施工)。
3、东大门、及整个车库施工时不影响我单位组织材料进场、材料堆放。
4、水泥混合砂浆根据施工电梯一天的运载量限制对抹灰人员增加,包括三小间墙面砖穿插施工对机械设备的使用数量增加,场地限制。
采用粉刷石膏这方面不需要考虑电梯的运载量且随时可以增加抹灰人员。
可以随时控制工期。
5、粉刷石膏工效大于混合砂浆抹灰。
按照抹灰面积至少可以节省15%的时间。
(主要减少搅拌运料的时间)6、粉刷石膏落地灰较少,且在楼层内不会污染现浇楼板,对后续地面施工有很大的改善。
四、混合砂浆与粉刷石膏的质量分析对比。
混合砂浆是以硅酸盐水泥为主要胶凝材料,以砂为细集料,并利用部分石膏取代水泥,来改善砂浆密度、施工性性能的砂浆,是水泥砂浆的替代品。
粉刷石膏砂浆则完全以石膏为胶凝材料,以砂为细集料,通过添加乳胶粉、纤维素醚等聚合物改性的砂浆,工程上主要用来做面层。
1、混合砂浆的各项材料控制相对困难,尤其对砂的质量控制。
而粉刷石膏的材料质量容易控制。
目前材料市场对砂质量控制有限,经常受到季节的影响。
不仅价格波动频繁,对我们开展工作也带来诸多不便,因利用空间较小,市场上多参与泥沙,对施工的质量影响较大。
2、混合砂浆的配比现场难以控制。
3、混合砂浆抹加气混凝土墙面容易出现空鼓、裂缝。
采用粉砂石膏能解决空鼓裂缝。
加气混凝土吸水率高,但吸水速度慢。
特别是对于已砌好的墙面,再浇水因挂不住而吸水量少,需多次浇水。
结果使地面积水,恶化施工环境。
如吸水不足,水泥砂浆粉刷层中的水泥因缺水水化不充分黏结不好而导致空鼓、开裂。
如水泥砂浆标号越高或水泥用量越多,空鼓、开裂越严重。
一般做法是:浇水湿润前提下采用1︰1︰3水泥、消石灰、砂浆即砂子灰做粉刷砂浆。
由于在配方中减少了水泥的用量并增加了已经吸水消化的生石灰,即称熟石灰(或消石灰)。
在熟石灰(消石灰)中已含有一定水分,又不再消化吸水,基本上解决了加气混凝土墙面粉刷层空鼓、开裂问题。
但是随着建筑技术发展及熟石灰的供应问题在建筑现场已很少使用或基本不用熟石灰,空鼓、开裂问题仍严重存在。
而粉刷石膏是预拌干粉砂浆的一种,是以半水石膏为基材,掺加羟基纤维素醚、甲基纤维素、调凝剂以及细、中砂配制而成的具有很好保水性、抗裂性、施工性好、强度高的墙体粉刷材料,粉刷石膏几乎与各种墙体基材都能很好地黏结,对于加气混凝土墙体效果尤其明显,墙面抹灰层不会出现空鼓、开裂现象。
4、门洞阳角、窗洞口收口等的质量控制本工程2#、3#楼窗框安装洞口要求:单窗:上口2cm,下口4cm,两侧2cm,飘窗:两侧离主墙4cm,上口2cm,下口4cm。
根据现场的实际情况,窗框安装时上口固定范围定在2cm,尺寸调下口。
下口施工采用C20细石混凝土找平,1:2.5水泥砂浆压光,为防止裂缝表面抹3~5mm厚抗裂砂浆。
最后刮腻子装饰。
窗洞两侧施工比较麻烦,一般主体结构采用竹胶板洞口变形较大,洞口都成“八”字型,且洞口不周正,有的窗洞两侧收口超过2cm,此部分抹灰超厚且容易空鼓、开裂。
在施工过程中工人为赶工效往往将窗洞两侧甩项,最后收口。
这样施工,窗洞两侧与大墙面接茬处会产生裂缝。
采用粉刷石膏此部位又易受潮,容易脱落等,根据现场的实际情况洞口不周正的在安装窗框前修整,两侧、上口采用1:3水泥砂浆抹灰(抹灰宽度应大于两侧各10cm),当厚度超过2cm时分层抹灰,再采用粉刷石膏刮一遍(厚度约5~8mm,主要是与大墙面抹灰能形成一个整体)最后刮腻子装饰。
室内墙面的阳角、柱面的阳角和门洞口的阳角,应用1∶3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用素石膏抹出楞角,每侧宽度为10cm。
内门洞口宽度≤200mm的墙面用1∶3水泥砂浆全抹,墙面两侧各伸出10cm。
阳台门、门联窗、更衣室入卫生间门洞口阳角用1∶3水泥砂浆每侧各抹5cm(只抹入门一侧墙面)。
5、为了防止墙面底部受潮及后期小业主装饰(贴踢脚板)面砖偏于结合,墙面下端留出25cm采用1:3水泥砂浆抹灰。
四、我单位施工的潍坊市农村金融服务中心综合大厦项目总结的施工工法如下:粉刷石膏内墙抹灰施工工法1 前言目前,我国混凝土内墙和顶棚抹灰工艺采用的粉刷材料一般为混合砂浆和石灰砂浆为主,此工艺的主要缺点是干缩性大、粘结力差、工序复杂、劳动生产率低。
并且混合砂浆对基层的处理和各层砂浆强度的控制要求严格,一旦其中某个环节控制不严,就会导致抹灰层空鼓、开裂、墙面起泡、开花、析白等质量通病。
所以目前较多施工单位直接用腻子粉找平施工,此施工工艺存在墙面易老化、超厚部位易开裂、脱落等。
为了克服种种通病,现在出现了粉刷石膏抹灰,该施工工艺与传统的抹灰工艺相比具有凝结快、防水、防火、保温、隔音、调节室内湿度、不空鼓、不开裂、与基层粘结牢固、表面光滑细腻、施工操作方便、工期短、效率高(是传统抹灰工艺效率的20倍)等优点。
我公司在潍坊市农村金融服务中心综合大厦工程施工中,大部分墙面使用这一种粉刷材料,收到了很好的经济效益和社会效益,现总结成施工工法,以便于推广利用。
2 工法特点2.1 抹灰层与基层粘结牢固,不空鼓、水化微膨胀、抑制开裂、硬化快,水化过程强度连续增长,易于机械化抹灰,具有施工方便、效率高、落地灰少等优点。
2.2 粉刷石膏具有呼吸功能、隔音性能、防水性能,无放射性、抗菌无毒,属绿色环保建筑材料。
2.3 粉刷施工抹灰的墙面光滑细腻、质量稳定、装饰效果好。
2.4 可用于常温和低温施工。
3 适用范围3.1 用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰。
3.2 不宜使用在湿度较大的空间(如地下室、卫生间和厨房的墙面)。
同时,也不宜于做粘结墙面的瓷砖。
4 工艺原理4.1 本工程所用粉刷石膏是氟石膏,其是硫酸与氟石制取氟化氢的副产品,属于人造石膏。
氟石膏加水拌合后,水化成二水石膏晶体和少量其他物质,二水石膏晶体逐渐长大,共生和相互交错排列成网络结构,逐渐产生强度,并不断增长,直至完全干燥。
4.2 本工法主要是根据施工图的抹灰位置,先在不同结构的地方钉钢丝网,之后进行墙面浇水和墙面喷浆。
当喷浆达到一定强度后,在墙面上掉垂直抹灰饼、做护角、三天后再进行底层和中层灰施工,最后抹罩面灰,形成光滑细腻,质量稳定的墙面。
5 工艺流程及操作要点5.1 施工工艺流程结构验收(合格)→施工准备(材料、机具、作业条件)→基层处理→墙面浇水→墙面喷浆→掉垂直抹灰饼→做护角→抹底层灰→抹中层灰→抹罩面灰5.2 操作要点5.2.1 施工准备1、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2、抹灰前应检查门窗洞口位置是否正确。
3、将剪力墙表面凸出部分混凝土剔平,对蜂窝、麻面部位用1∶2~2.5水泥砂浆找平;脚手架洞眼用C20细石砼堵严;窗台砼应补齐。
4、管道穿越楼板洞应及时安放套管,并用提高一个强度等级的细石混凝土(掺微膨胀剂)填嵌密实;墙上割出线槽处用1∶3水泥砂浆抹实抹平,抹前将线槽部位用水湿润并应刷素水泥浆一道(内掺砼界面剂),抹好后将线槽上钉好225mm宽镀锌钢丝网(网眼规格为13mm×13mm,钢丝直径为0.8mm);电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
砌体与砼(梁底、过梁、剪力墙、结构柱)的交界处钉好225mm宽镀锌铁丝网,烟道周围满钉镀锌铁丝网并与墙连接不少于150mm宽。
固定镀锌钢丝网时,砼墙面采用保温钉,砌体墙面采用钢钉。
钉距为250mm并在交界面的两侧交错布置呈梅花形,钢钉、保温钉距钢丝网的网边为6㎝。
钢丝网搭接重叠处,四角必须用钢钉、保温钉固定牢固且距钢丝网的网边为6㎝。
5、砼、砌体基层表面的灰尘、污垢、油渍和养护液、模板、胶带等应清除干净,并浇水湿润。
6、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
7、室内大面积施工前,先做样板间,经鉴定合格后才能大面积施工。
8、屋面防水工程完工前进行室内抹灰时,必须采取防护措施。
5.2.2 基层处理在抹灰前应做好水、电、暖开关及配电箱的安装,穿墙管道的埋设,对剔墙的管槽用1:3水泥砂浆密封;将墙体基层表面凹凸不平处提前凿平;基层表面砂浆、残浆、污垢、油漆均事先清理干净;外漏钢筋头应剔除,磨平,防锈漆点涂;窗台砼补齐。
5.2.3 墙面浇水抹灰前4天,应用胶皮管自上而下浇水。
5.2.4 墙面喷浆采用专用砼界面粘结剂,它具有粘结强度高,对多种基材具有良好的附着力。
抹灰前3天,用喷壶将1:0.25水泥细砂掺加砼界面剂喷涂于墙体表面,喷涂要均匀、满涂,并浇水养护,待达到强度后抹灰。
继续阅读。
