园林工程土方施工内容和步骤
- 格式:doc
- 大小:28.50 KB
- 文档页数:3
园林土方工程施工规范一、总则园林土方工程施工是园林绿化工程的重要组成部分,对于提高城市绿化水平、改善城市生态环境具有重要意义。
土方工程施工规范是为了保障园林土方工程施工质量,保护环境,确保施工安全,达到良好的园林绿化效果,提出的施工要求和操作规程。
二、施工前准备1. 施工前应对工程现场进行认真勘测,了解地势、土质、水源等情况,制订施工方案。
2. 制定园林土方工程施工组织设计,明确工程施工的组织管理、安全防范措施等内容。
3. 开展现场必要的土壤勘察,了解土方工程现场土质的水分含量、承载力、透水性等特性。
4. 对现场应遵守环保法规,开展环境评估,制定环境保护措施。
三、土方开挖1. 土方开挖前,应进行现场测量,确保开挖深度、坡度等符合规范要求。
2. 开挖过程中,要小心作业,做好强度较弱的土体支护,防止坍塌事故。
3. 对开挖出的土方要按照规定进行分类堆放,以便后期回填利用。
四、土方回填1. 园林土方工程回填应注意分层回填,保证回填结实、均匀,避免空鼓。
2. 对于回填土质,应满足工程要求,保持透水性,不得使用不能风化的岩石类材料。
3. 回填土方应在回填前进行充分的压实,避免因松散导致后期沉降。
五、场地整平1. 场地整平后,应进行细致的表面平整工作,保证场地平整、整洁。
2. 对于需要进行植物种植的区域,应根据设计要求进行土壤改良和施肥。
六、园林绿化1. 园林土方工程施工完成后,应根据设计要求进行植物种植,保证植物的成活率。
2. 对于植物养护工作,要做好定期浇水,修剪,施肥等工作,确保植物的良好生长。
七、施工安全1. 园林土方工程施工中,应加强安全管理,做好施工现场的安全防护工作,保证施工人员的生命安全。
2. 对于机械设备的操作,应进行定期检查和维护,确保设备的正常运行。
3. 应加强现场安全巡查,及时清除施工现场隐患,确保施工安全。
八、环境保护1. 园林土方工程施工过程中,应加强对环境的保护,减少对周边自然环境的干扰。
园林绿化土方工程施工方案一、工程概况园林绿化土方工程是指对园区或者城市公共绿地进行土地平整和园林绿化工作的施工工程。
其目的是通过土方工程的施工,为后续的园林绿化工作提供良好的土地基础,并达到美化环境、改善生态环境的目的。
本文将就园林绿化土方工程的施工方案进行详细阐述。
二、工程内容1. 土地平整:通过挖掘、填筑和整地等方式,将施工区域的土地表面进行平整,保证地面平整度符合设计要求。
2. 土方移动:根据设计要求,对施工现场的土方进行移动、填方、挖方等工程。
3. 土壤改良:对土壤进行适当的改良,包括施加有机肥料、调整土壤PH值、增加土壤通气性等措施。
4. 园林绿化:根据设计方案,进行树木、花草的种植和绿化工作。
三、施工方案1. 施工前准备在进行土方工程施工前,需做好充分的施工准备工作。
首先要进行现场勘察,了解施工现场的地形地貌和土壤情况,确定施工范围和施工难点。
其次需要编制施工组织设计方案,并确定具体的施工工艺和施工步骤。
同时还要对施工现场进行安全评估和环境评估,制定安全生产和环境保护措施。
2. 施工工艺土方工程的施工工艺包括土地平整、土方移动和土壤改良三个主要环节。
(1) 土地平整土地平整是土方工程施工的第一步,主要包括以下工序:① 清理施工现场:将施工现场内的杂物和垃圾清理干净;② 剥离表层土壤:对施工区域的表层土壤进行剥离,并做好土壤的分类和堆放;③ 土地平整:利用挖掘机、推土机等工程机械对土地进行平整,保证地面平整度符合设计要求;④ 土方回填:对土地进行回填,填平不平整的地面。
(2) 土方移动土方移动是土方工程施工的重要环节,主要包括以下工序:① 土方开挖:根据设计要求,对施工区域进行挖土作业,将地面的不需要的土方移动到指定地点;② 土方填筑:根据设计要求,将需要的土方从指定地点移动到施工区域,填充并整平地面;③ 圱地处理:对挖掘出的土方进行分类处理,符合规定的土方进行回填利用,不合规的土方进行垃圾填埋等处理。
园林施工流程及内容园林施工是指在规划、设计、建设、养护等多个环节中,通过科学、合理的方法,把人工环境和自然环境有机地结合起来,创造出一个美丽、舒适的生态环境。
那么,园林施工的流程和内容是怎样的呢?一、规划设计阶段园林施工的第一步是规划设计,这是整个施工的重要环节。
在规划设计阶段,需要对基地进行详细的现场勘测,并制定详细的设计方案。
设计方案需要考虑到基地的地形、地貌、地质、水文等自然条件,以及人文环境、社会需求、文化传承等方面的因素。
设计方案还需要包括植物配置、景观造型、材料选用、施工工艺等方面的细节。
二、施工准备阶段在规划设计方案确定后,需要进入施工准备阶段。
这个阶段需要做好施工计划、施工预算、施工材料和设备采购等准备工作。
同时,还需要进行现场踏勘,确定施工的具体情况。
在这个阶段,需要确定施工队伍、施工时间、施工质量等方面的细节,以确保施工顺利进行。
三、土方工程土方工程是园林施工的第一项工作,也是整个施工的基础。
土方工程包括场地平整、地基处理、排水设计等。
这个阶段需要根据设计方案的要求,进行场地平整、挖掘、填方、回填等工作,以确保地面的平整度和坚实度。
四、绿化工程绿化工程是园林施工的核心内容,也是园林景观的重要组成部分。
绿化工程包括种植、固定、养护等工作。
园林景观的绿化工程需要根据设计方案的要求,进行植物的种植、栽植、修剪、养护等工作。
在这个阶段,需要根据植物的生长习性和养护要求,进行科学合理的管理和养护。
五、硬质景观工程硬质景观工程包括石材、水泥、木材等材料的使用,主要是为了创造出更加美观、实用、生态的景观效果。
硬质景观工程需要根据设计方案的要求,进行材料的选择、加工、安装等工作。
在这个阶段,需要特别注意材料的质量和安装的位置、方法等细节,以确保景观的整体效果。
六、灯光工程灯光工程是园林景观的重要组成部分,可以提高景观的观赏性和安全性。
灯光工程需要根据设计方案的要求,进行灯具的选购、布置、调试等工作。
第1篇一、工程概况本项目位于XXX地区,占地面积XXX平方米,主要建设内容包括景观绿化、地形塑造、道路铺装、水体处理等。
根据设计图纸及现场实际情况,制定以下土方工程施工方案。
二、施工准备1. 施工人员:组织具备相关资质的施工队伍,对施工人员进行技术交底和安全教育。
2. 施工材料:根据设计要求,采购合格的土壤、砂石、水泥、混凝土等材料,确保材料质量。
3. 施工机械:准备挖掘机、装载机、推土机、压路机、洒水车等机械设备,确保施工进度。
4. 施工图纸:熟悉设计图纸,明确施工范围、施工要求及施工顺序。
5. 施工现场:对施工现场进行平整、排水,确保施工顺利进行。
三、施工流程1. 土方开挖:根据设计图纸及现场实际情况,合理划分施工区域,采用挖掘机进行土方开挖,确保开挖深度、宽度及坡度符合设计要求。
2. 土方回填:对开挖区域进行回填,采用推土机将土壤推平,洒水车进行洒水,防止土壤流失。
3. 土方整形:对回填后的区域进行整形,确保地形起伏、坡度、坡向符合设计要求。
4. 道路施工:根据设计图纸,采用挖掘机、装载机等机械设备进行道路施工,确保道路平整、宽度、坡度符合设计要求。
5. 水体处理:对水体进行开挖、回填、整形,确保水体形状、大小、深度符合设计要求。
6. 铺装施工:根据设计要求,采用水泥混凝土、砖、石等材料进行铺装,确保铺装平整、牢固。
7. 绿化施工:根据设计图纸,进行绿化植物种植、修剪、浇水等工作,确保绿化效果。
四、施工质量控制1. 材料质量:严格控制施工材料的质量,确保符合设计要求。
2. 施工过程:加强施工过程管理,确保施工质量。
3. 质量检测:定期进行质量检测,发现问题及时整改。
4. 质量记录:做好施工过程中的质量记录,为后期验收提供依据。
五、安全文明施工1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 安全措施:制定安全措施,确保施工安全。
3. 环保措施:做好施工现场的环保工作,减少对周边环境的影响。
园林土建工程施工方案及技术要点本工程中的土建施工包括:土方工程(人工湖开挖、场地平整等)、铺装工程(中庭花岗岩铺装)、砌筑工程(树池、花坛等)、钢筋混凝土结构工程(凉亭、树池壁等)等众多内容。
一、土方工程1、土方开挖⑴机具设备:小型反铲挖掘机、尖平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
⑵操作工艺①由于土方施工面积遍布于整个施工范围,我公司考虑根据各施工区域的情况,灵活配备小型反铲挖掘机,在适宜机械施工的区域利用机械为主、人工为辅的方案;在不适宜机械施工的区域,主要以人工方式进行土方施工。
②一般粘性土采用直接开挖;碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。
③土方开挖按设计要求自上而下进行,不乱挖或超挖。
④路床开挖A.路基填挖土方接近路床标高时,应按设计要求检测路床宽度,标高和平整度,并进行整修。
B.挖方路基施工标高应考虑因压实而产生的下沉值,路基顶面以下30cm压实度要达到95%。
在施工面内设置纵向及横向排水沟,以防基槽被水浸泡;C.人工对不满足要求的路床进行修整,直至达到规范要求。
⑤基坑、沟槽开挖A.开挖基坑后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔2~3m,在槽帮上钉水平标高小木橛。
在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核槽底标高。
最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。
B.在开挖槽边弃土时,应保证边坡和直立帮的稳定。
当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过l.5m。
C.挖土方时要注意严禁超挖,当挖土方标高接近设计要求时,应格外小心超挖问题,原则上以不扰动基底原状土为准。
D.机械挖槽应确保槽底土层结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,沟底应留出0.2m左右不挖,待铺管前用人工清挖。

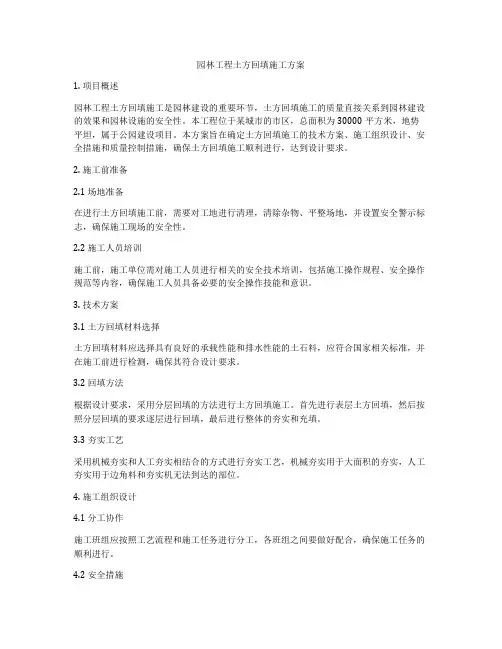

园林工程土方开挖施工方案一、项目概述本次园林工程土方开挖施工是指对园林区域进行挖土、填土等施工活动,以满足园林景观、建筑物基础、排水系统等建设需求。
本文旨在对园林工程土方开挖施工进行详细的方案说明,包括项目背景、施工内容、施工要求、施工流程、安全措施等方面的内容。
二、项目背景本次园林工程土方开挖施工项目所在地是一个城市公共园区,园区占地面积较大,包括植物景观区、湖泊、步道、庭院等多种景观设施。
为了扩建园区景观和提高园区环境设施,本次土方开挖施工将围绕园区内建筑用地、排水系统以及新增景观设施等方面展开。
三、施工内容1. 建筑用地开挖:园区内将增加一座观景台和一座休息亭,需要对相应用地进行土方开挖,以满足建筑物基础施工需求。
2. 排水系统开挖:园区内原有排水系统需要进行改造升级,包括新建雨水管道、污水管道等设施,需要对相应区域进行土方开挖。
3. 新增景观设施用地开挖:园区需要新增一处草坪和一片花园,需要进行土方开挖和平整,以提供良好的景观栽植条件。
四、施工要求1. 施工质量要求:土方开挖施工应符合相关规范要求,保证挖土、填土的平整、坚实和稳定性。
2. 施工进度要求:土方开挖施工应按照项目计划进度进行,确保与后续施工工序的衔接。
3. 施工安全要求:施工过程中应严格遵守安全生产规范,确保施工人员、设备和周边环境的安全。
4. 施工环保要求:施工过程应执行环保政策,控制粉尘、噪音等污染物的排放,保护周边自然环境。
五、施工流程1. 施工前期准备:确定土方开挖范围、挖土深度和填土高度,制定详细的施工方案和施工计划,准备好必要的材料和设备。
2. 施工现场布置:在土方开挖施工区域周边设置警示标志,保证施工区域的安全通道,确定施工区域进出口及堆放场地。
3. 挖土施工:根据工程要求和设计图纸,进行相应土方开挖工作,采用适当的机械设备,确保挖土深度和坡度的准确度。
4. 填土施工:将挖出的土方进行填充和整平,确保填土层的均匀和稳定性,保证施工质量。
园林工程工程土方施工方案园林工程中的土方施工是整个工程建设过程中的重要环节之一,它直接影响到园林景观效果的最终呈现。
在进行园林工程土方施工时,需要综合考虑土地条件、施工工艺以及环境保护等方面的因素,合理安排施工方案,确保工程质量和安全。
下面将对园林工程土方施工方案进行详细介绍。
一、前期准备工作1.勘察设计阶段在园林工程土方施工之前,必须经过认真的勘察和设计阶段。
通过对工程地貌、土质、地下水位等情况进行综合调查,制定出详细的施工方案。
根据勘察设计报告确定土方工作的具体范围、数量、深度等,为后续施工提供依据。
2.施工队伍组建选择经验丰富、技术过硬的园林工程施工队伍,确保施工人员具备相应的资质和技能。
组建完善的管理团队,做好人员培训和安全教育工作,提高园林工程土方施工质量和效率。
二、土方施工工艺流程1.清理整理在施工现场进行必要的清理整理工作,清除杂草、垃圾等,保持施工环境整洁。
检查材料、设备和通讯工具,确保在施工过程中不会出现问题。
2.挖土运输根据设计要求和实际情况,确定土方施工的挖土深度和形状。
使用挖掘机、推土机等工程机械进行土方施工,保证施工速度和质量。
在运输过程中,应注意保护环境,避免对周围植被和道路造成损害。
3.填方夯实根据设计要求进行填方夯实工作,保证土方施工后的地面平整、坚固。
使用夯实机、压路机等设备进行填方夯实作业,确保土方的稳定性和承载能力。
三、施工安全和环保措施1.施工安全在园林工程土方施工过程中,必须严格遵守施工安全规定,加强安全教育和培训,做好安全保护工作。
合理设置警示标志、安全防护设施,确保施工现场人员和设备的安全。
2.环保措施园林工程土方施工会带来一定的环境破坏和污染,因此在施工过程中必须采取有效的环保措施,减少对周围环境的影响。
严格控制扬尘和噪音,合理利用资源,减少废弃物排放,保护生态环境。
四、施工质量验收1.工程质量验收园林工程土方施工完成后,必须进行工程质量验收。
根据设计要求和规范标准进行验收,检查土方工程的深度、平整度、坡度等指标,确保符合要求。

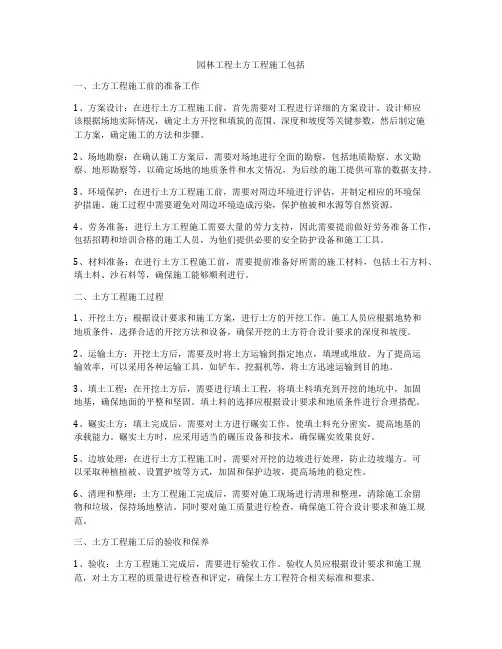

园林工程土方工程施工包括一、土方工程施工前的准备工作1、方案设计:在进行土方工程施工前,首先需要对工程进行详细的方案设计。
设计师应该根据场地实际情况,确定土方开挖和填筑的范围、深度和坡度等关键参数,然后制定施工方案,确定施工的方法和步骤。
2、场地勘察:在确认施工方案后,需要对场地进行全面的勘察,包括地质勘察、水文勘察、地形勘察等,以确定场地的地质条件和水文情况,为后续的施工提供可靠的数据支持。
3、环境保护:在进行土方工程施工前,需要对周边环境进行评估,并制定相应的环境保护措施。
施工过程中需要避免对周边环境造成污染,保护植被和水源等自然资源。
4、劳务准备:进行土方工程施工需要大量的劳力支持,因此需要提前做好劳务准备工作,包括招聘和培训合格的施工人员,为他们提供必要的安全防护设备和施工工具。
5、材料准备:在进行土方工程施工前,需要提前准备好所需的施工材料,包括土石方料、填土料、沙石料等,确保施工能够顺利进行。
二、土方工程施工过程1、开挖土方:根据设计要求和施工方案,进行土方的开挖工作。
施工人员应根据地势和地质条件,选择合适的开挖方法和设备,确保开挖的土方符合设计要求的深度和坡度。
2、运输土方:开挖土方后,需要及时将土方运输到指定地点,填埋或堆放。
为了提高运输效率,可以采用各种运输工具,如铲车、挖掘机等,将土方迅速运输到目的地。
3、填土工程:在开挖土方后,需要进行填土工程,将填土料填充到开挖的地坑中,加固地基,确保地面的平整和坚固。
填土料的选择应根据设计要求和地质条件进行合理搭配。
4、碾实土方:填土完成后,需要对土方进行碾实工作,使填土料充分密实,提高地基的承载能力。
碾实土方时,应采用适当的碾压设备和技术,确保碾实效果良好。
5、边坡处理:在进行土方工程施工时,需要对开挖的边坡进行处理,防止边坡塌方。
可以采取种植植被、设置护坡等方式,加固和保护边坡,提高场地的稳定性。
6、清理和整理:土方工程施工完成后,需要对施工现场进行清理和整理,清除施工余留物和垃圾,保持场地整洁。
第1篇一、园林土方工程施工园林土方工程施工是园林工程的基础,主要包括场地平整、土方挖填、地形塑造等。
施工过程中,需严格按照设计图纸进行,确保地形符合设计要求,同时注意土方资源的合理利用。
二、园林给排水工程施工园林给排水工程施工主要包括雨水收集、地表水排除、地下水控制等。
施工过程中,要充分考虑地形、土壤、气候等因素,确保排水畅通,避免水患。
三、水景工程施工水景工程施工是园林工程的重要组成部分,包括水池、喷泉、溪流、瀑布等。
施工过程中,要注重水景与周围环境的协调,以及水质的保持。
四、园林铺地工程施工园林铺地工程施工主要包括路面、广场、停车场等。
施工过程中,要选用合适的铺装材料,确保铺装效果美观、耐用。
五、园林绿化工程施工园林绿化工程施工是园林工程的核心,包括树木、灌木、地被植物等的选择、种植、养护等。
施工过程中,要充分考虑植物的生长习性、景观效果等因素,确保绿化效果。
六、园林供电与照明工程施工园林供电与照明工程施工主要包括供电线路、照明设施等。
施工过程中,要确保供电稳定,照明效果良好,同时注意安全。
七、园林假山与园林建筑小品工程施工园林假山与园林建筑小品工程施工主要包括假山、亭台、廊、桥等。
施工过程中,要注重建筑与环境的融合,以及艺术性的表现。
八、园林工程管线综合施工园林工程管线综合施工主要包括给排水、供电、通信等管线。
施工过程中,要确保管线布局合理,施工质量达标。
九、园林古建筑工程施工园林古建筑工程施工主要包括古建筑、古树名木等。
施工过程中,要注重保护古建筑的原貌和历史价值,同时确保施工质量。
在园林工程施工过程中,还需要注意以下事项:1. 施工组织与管理:制定合理的施工方案,明确施工进度、质量、安全等方面的要求。
2. 施工材料与设备:选用优质、环保的施工材料,确保设备性能良好。
3. 施工技术交底:对施工人员进行技术交底,确保施工质量。
4. 施工安全与环保:加强施工现场安全管理,确保施工人员安全;同时,注意环境保护,减少施工对环境的影响。

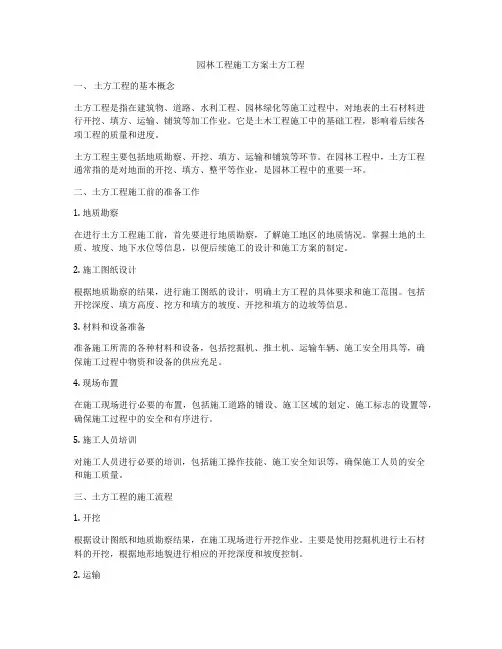

园林工程施工方案土方工程一、土方工程的基本概念土方工程是指在建筑物、道路、水利工程、园林绿化等施工过程中,对地表的土石材料进行开挖、填方、运输、铺筑等加工作业。
它是土木工程施工中的基础工程,影响着后续各项工程的质量和进度。
土方工程主要包括地质勘察、开挖、填方、运输和铺筑等环节。
在园林工程中,土方工程通常指的是对地面的开挖、填方、整平等作业,是园林工程中的重要一环。
二、土方工程施工前的准备工作1. 地质勘察在进行土方工程施工前,首先要进行地质勘察,了解施工地区的地质情况。
掌握土地的土质、坡度、地下水位等信息,以便后续施工的设计和施工方案的制定。
2. 施工图纸设计根据地质勘察的结果,进行施工图纸的设计,明确土方工程的具体要求和施工范围。
包括开挖深度、填方高度、挖方和填方的坡度、开挖和填方的边坡等信息。
3. 材料和设备准备准备施工所需的各种材料和设备,包括挖掘机、推土机、运输车辆、施工安全用具等,确保施工过程中物资和设备的供应充足。
4. 现场布置在施工现场进行必要的布置,包括施工道路的铺设、施工区域的划定、施工标志的设置等,确保施工过程中的安全和有序进行。
5. 施工人员培训对施工人员进行必要的培训,包括施工操作技能、施工安全知识等,确保施工人员的安全和施工质量。
三、土方工程的施工流程1. 开挖根据设计图纸和地质勘察结果,在施工现场进行开挖作业。
主要是使用挖掘机进行土石材料的开挖,根据地形地貌进行相应的开挖深度和坡度控制。
2. 运输将开挖出来的土石材料进行运输,运输到填方地点或者作为垃圾清运出施工现场。
运输过程中需要注意车辆的安全和道路的维护。
3. 填方在平整的地面进行填方作业,将开挖出来的土石材料进行填方,根据设计要求进行填方高度和坡度的控制,确保填方后地面的平整和稳固。
4. 铺筑根据填方后的地面进行必要的铺筑工作,包括铺设草皮、石子、水泥等材料,为后续的园林绿化工作提供良好的地基。
四、土方工程的质量和安全控制1. 质量控制通过严格的施工图纸设计和施工规范执行,控制土方工程的开挖深度、填方高度、坡度等施工要求,确保土方工程的质量符合要求。
园林工程土方回填施工方案1. 项目概述园林工程土方回填施工是园林建设的重要环节,土方回填施工的质量直接关系到园林建设的效果和园林设施的安全性。
本工程位于某城市的市区,总面积为30000平方米,地势平坦,属于公园建设项目。
本方案旨在确定土方回填施工的技术方案、施工组织设计、安全措施和质量控制措施,确保土方回填施工顺利进行,达到设计要求。
2. 施工前准备2.1 场地准备在进行土方回填施工前,需要对工地进行清理,清除杂物、平整场地,并设置安全警示标志,确保施工现场的安全性。
2.2 施工人员培训施工前,施工单位需对施工人员进行相关的安全技术培训,包括施工操作规程、安全操作规范等内容,确保施工人员具备必要的安全操作技能和意识。
3. 技术方案3.1 土方回填材料选择土方回填材料应选择具有良好的承载性能和排水性能的土石料,应符合国家相关标准,并在施工前进行检测,确保其符合设计要求。
3.2 回填方法根据设计要求,采用分层回填的方法进行土方回填施工。
首先进行表层土方回填,然后按照分层回填的要求逐层进行回填,最后进行整体的夯实和充填。
3.3 夯实工艺采用机械夯实和人工夯实相结合的方式进行夯实工艺,机械夯实用于大面积的夯实,人工夯实用于边角料和夯实机无法到达的部位。
4. 施工组织设计4.1 分工协作施工班组应按照工艺流程和施工任务进行分工,各班组之间要做好配合,确保施工任务的顺利进行。
4.2 安全措施严格执行安全生产规程,加强施工现场的安全管理,设置警示标识,配备安全防护用具,确保施工人员的人身安全。
4.3 质量控制制定严格的质量控制方案,对土方回填材料进行检测和验收,对回填层进行夯实密度和平整度的检测,确保土方回填施工质量符合设计要求。
5. 安全措施5.1 确保施工现场的安全施工单位要加强对施工现场的安全管理,及时清理各类杂物和危险物品,设置明显的安全警示标志,保证施工现场安全无事故。
5.2 使用机械设备安全机械设备在使用前应进行检查和试运行,操作人员必须经过专业培训并持证上岗,严格遵守操作规程和安全操作规范,避免机械设备的安全事故。
园林绿化工程(土方工程、种植工程)施工方案
一、项目概述
园林绿化工程是指通过对土地进行合理设计规划、土方工程和种植工程的施工,最终实现提升环境质量、美化城市景观的过程。
本项目旨在有效利用土地资源,打造美丽的绿色空间,提升城市居民的生活品质。
二、土方工程施工方案
1.场地准备:
–清理施工场地,清除杂草、垃圾等。
–对场地进行测量,制定施工平面图和剖面图。
2.土方开挖:
–根据设计要求,在场地上进行土方开挖,形成景观坡度、高低差等地形。
3.土方回填:
–根据设计要求,对开挖的土方进行回填,并进行合理的压实处理,保证地基的稳定性。
三、种植工程施工方案
1.土壤改良:
–对种植区域的土壤进行分析,根据土壤肥力状况进行施肥、施腐殖质等改良处理。
2.植物选择:
–根据设计要求和生长环境条件,选择适合当地气候的植物进行种植,包括乔木、灌木、草本等。
3.种植工艺:
–按照设计图纸,进行种植工艺,包括挖植穴、定植、铺设护坡网等。
4.养护管理:
–种植完成后,进行定期养护管理,包括浇水、施肥、修剪等工作,确保植物的健康生长。
四、总结
通过合理的土方工程和种植工程施工方案,可以有效提升园林绿化工程的质量
和效果,不仅美化了城市环境,也为市民提供了更优美的生活环境。
在实施过程中,施工单位需严格按照设计要求和相关标准进行施工,确保工程质量和安全。
以上是园林绿化工程(土方工程、种植工程)施工方案的相关内容,希望能为相关工程的实施提供参考和指导。
第1篇一、工程概况1. 工程名称:XX园林土方工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,土方量约XX立方米4. 工程内容:包括园林地形塑造、排水设施建设、绿化土方回填等5. 工期要求:XX天6. 质量要求:符合国家相关标准和规范,确保工程质量二、施工组织设计1. 施工组织架构(1)项目经理:全面负责工程的施工组织和管理;(2)技术负责人:负责施工技术指导和工程质量控制;(3)施工员:负责现场施工管理、协调和监督;(4)质检员:负责工程质量检验和验收;(5)安全员:负责施工现场安全管理工作。
2. 施工人员配置根据工程规模和施工内容,合理配置施工人员,确保施工进度和质量。
三、施工方案1. 施工准备(1)现场勘察:对施工现场进行详细勘察,了解地形、地貌、地质条件等;(2)编制施工组织设计:根据勘察结果,编制详细的施工组织设计;(3)材料设备准备:提前准备所需材料、设备,确保施工顺利进行;(4)人员培训:对施工人员进行技术培训和安全生产教育。
2. 施工工艺(1)地形塑造1)根据设计图纸,确定地形塑造范围和高度;2)采用挖掘机、推土机等设备进行土方开挖;3)对开挖后的土方进行平整、压实,确保地形符合设计要求;4)对地形进行绿化,种植植物。
(2)排水设施建设1)根据设计图纸,确定排水设施的位置和规格;2)采用挖掘机、推土机等设备进行排水沟开挖;3)对排水沟进行铺设、检查,确保排水畅通;4)对排水沟周边进行绿化,种植植物。
(3)绿化土方回填1)根据设计图纸,确定绿化土方回填范围和厚度;2)采用挖掘机、推土机等设备进行土方回填;3)对回填土进行平整、压实,确保土壤密实;4)对回填土进行绿化,种植植物。
3. 施工进度安排(1)第一阶段:施工准备(2天)(2)第二阶段:地形塑造(5天)(3)第三阶段:排水设施建设(3天)(4)第四阶段:绿化土方回填(5天)(5)第五阶段:绿化种植(5天)(6)第六阶段:工程验收(2天)4. 质量控制措施(1)严格按设计图纸施工,确保地形、排水设施、绿化等符合设计要求;(2)加强对施工人员的培训和考核,提高施工技能;(3)对施工过程进行全程监控,及时发现和解决问题;(4)加强材料、设备的质量控制,确保工程质量;(5)对已完成的工程进行自检、互检和专检,确保工程质量符合要求。
园林绿化土方施工方案园林绿化土方施工方案为了确保事情或工作安全顺利进行,常常需要预先准备方案,方案是为某一行动所制定的具体行动实施办法细则、步骤和安排等。
怎样写方案才更能起到其作用呢?下面是小编为大家收集的园林绿化土方施工方案(通用5篇),仅供参考,大家一起来看看吧。
园林绿化土方施工方案1一、总体构思1、根据工程设计的要求,首先要充分体会设计意图和构思,然后根据施工现场的实际情况及业主、监理工程师的具体要求,对施工设计方案作出充分的组织安排,做到因地制宜,抓质量、赶进度、创效益。
2、根据本工程的特点,为绿化工程,考虑进场先进行土建施工,放样定位。
同时对土方合理调配,再对绿化地进行划线定点、种植。
3、遇到因交叉施工,设计方案变更或其他特殊情况致使该段不能继续作业时,及时与业主单位和监理工程师协商解决方案,协调解决各班组的交替穿插,对工程质量工程工期需很抓把关。
二、施工特点1、本工程为单独绿化工程,线路长,施工难度大,质量要求高,设计风格要求把握准确。
2、种植的苗木品种多,种植的技术要求高,专业性强,工程施工穿插性强。
因此,本公司拟集中专业施工技术骨干,采用相应技术措施,有步骤,有计划地结合实施和完成施工任务。
三、施工顺序为保证按期竣工,工程按不同地块和内容采用流水作业,合理组织人员、机具,并保证材料及时到场。
施工地块:绿化种植候车亭草坪铺设主要施工内容:1、土方工程:基础土方、种植土;2、绿化种植整体施工采取流水作业,详细见施工进度表。
四、施工方法1、土方工程:挖除废土、加种植土、夯实。
2、绿化种植:划分为种植环境处理,绿化放样,选苗和种植,养护四个部分。
(1)种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。
(2)绿化放样:以设计为依据,先放毛样,如平面布置与现场不利,应及时报告监理工程师,以便设计单位作变更设计。
试放样经认可后,正式定点放线。
绿化园林土方工程施工一、前言绿化园林土方工程施工是园林建设的重要环节之一,它不仅关系到整个园林工程的美观和实用性,还直接影响到环境的改善和生态的保护。
土方工程施工的好坏直接影响到园林建设的质量和效率。
因此,对绿化园林土方工程施工的控制和管理至关重要。
本文将从土方工程施工的工作步骤、施工要点、施工技术和施工质量控制等方面进行详细介绍。
二、土方工程施工的工作步骤1.方案设计土方工程施工的第一步是根据工程要求进行设计方案。
设计方案要考虑到土方工程的场地特点、环境条件,结合工程施工的实际情况,制定出合理的土方工程方案,确定土方工程施工的施工区域和施工量。
2.场地准备在进行土方工程施工之前,首先要对土地进行清理和场地准备工作。
清理工作包括清除场地上的垃圾、砾石以及其他杂物,保持场地整洁。
场地准备工作包括土地平整、场地测量以及针对不同地形进行场地处理。
3.土壤分析进行土方工程施工前,需要对土壤进行分析,了解土壤的特性和成分,从而决定土方工程施工的施工方式和方法。
4.土方开挖土方开挖是土方工程施工的主要任务之一。
土方开挖包括土方的拆除、运输和倾倒。
在进行土方开挖时,施工人员需要根据设计方案,合理分配施工人员和机械设备,对土方开挖进行具体规划和布局,确保土方工程施工的施工质量和工期达标。
5.土方填筑土方填筑是土方工程施工的另一个重要环节。
土方填筑是指将土方开挖后的空地进行填土,并对填土进行加固和压实。
在进行土方填筑时,施工人员需要根据设计方案,选择合适的填土材料和填土方法,对土方进行填筑,保证土方填筑后的地面平整和稳固。
6.边坡处理在进行土方工程施工时,需要对边坡进行处理。
边坡处理的目的是保证边坡的坡度和高度符合设计要求,同时保证边坡的稳定性。
边坡处理需要施工人员根据设计要求,对边坡进行整理和护理,保证边坡处理后的地形整齐和美观。
7.平整和调整在进行土方工程施工时,需要对土地进行平整和调整。
平整和调整是指根据设计要求,对土地进行整理和调整,使其达到设计要求的形态和高度。
第1篇一、施工准备1. 设计与规划:根据工程要求,进行土方工程的设计与规划,确定土方工程的具体位置、形状和大小。
2. 报批与许可:按照工程规模,到当地相关部门报备并缴纳相关费用,取得施工许可。
3. 人员与设备:准备充足的施工人员,包括施工队长、测量员、挖土机司机、推土机司机等。
同时,配备挖掘机、推土机、运输车、装载机等机械设备。
二、施工步骤1. 土方开挖(1)清理场地:对开挖区域进行清理,去除杂物和植被,确保施工安全和效率。
(2)测量放线:根据施工图纸和设计要求,进行测量放线,确定开挖边线。
(3)开挖:采用挖掘机、推土机等机械设备进行土方开挖,控制开挖深度、坡度和速度。
(4)地基处理:对地基进行处理,如清淤挖掘、填筑、压实等。
2. 土方回填(1)土料准备:根据工程需要,选择合适的土料,如砂土、粉土等。
(2)回填:采用挖掘机、推土机等机械设备进行土方回填,分层夯实。
(3)排水:在回填过程中,注意排水,避免积水。
3. 土方平整(1)整平:采用推土机、平地机等机械设备对回填后的土方进行整平。
(2)调整坡度:根据设计要求,调整土方坡度,确保排水顺畅。
4. 安全施工(1)现场安全管理:设立安全警示标志,加强现场安全管理。
(2)机械设备操作:严格按照操作规程进行机械设备操作,确保施工安全。
(3)人员培训:对施工人员进行安全培训,提高安全意识。
三、文明施工1. 清洁施工:上路不带泥,有泥安排专班专人清扫。
2. 噪音控制:合理安排施工时间,减少夜间施工,降低噪音污染。
3. 环保措施:在施工过程中,采取环保措施,如防尘、降噪、污水处理等。
总之,土方工程施工方法包括施工准备、施工步骤和文明施工三个方面。
在施工过程中,要严格按照设计要求和安全规范进行操作,确保工程质量和施工安全。
第2篇一、施工准备1. 查阅设计图纸,了解工程概况,明确施工范围、深度、坡度等要求。
2. 对施工现场进行勘察,了解地形、地貌、地质、地下埋设物、地上障碍物及水电供应、运输道路等情况。
第1篇一、施工前准备1. 场地清理:在施工前,首先要对场地进行彻底清理,清除杂草、杂物、建筑垃圾等,为后续土方施工创造有利条件。
2. 设计图纸:根据绿化工程的设计图纸,确定土方施工的范围、标高、坡度等,为施工提供依据。
3. 材料准备:根据施工需要,准备足够的土方、肥料、种植土、草皮等材料。
4. 施工队伍:组织专业的土方施工队伍,明确各工种职责,确保施工质量。
二、土方施工步骤1. 土方开挖:按照设计图纸要求,进行土方开挖,确保挖深、宽度、坡度等符合设计要求。
在开挖过程中,注意保护地下管线、电缆等设施。
2. 土方回填:将开挖出的土方进行回填,回填过程中要注意分层压实,确保土壤密实度。
回填材料应符合设计要求,保证土壤质量。
3. 土方平整:回填完成后,对场地进行平整,确保地面平整度符合设计要求。
平整过程中,要注意排水坡度,确保场地排水畅通。
4. 土壤改良:对土壤进行改良,增加土壤肥力,提高土壤透气性和保水性。
常用的改良方法有施用有机肥、生物菌肥等。
5. 种植土准备:根据植物生长需求,准备适合的种植土,确保土壤质量。
种植土的厚度应符合设计要求,一般为30-50厘米。
6. 土壤消毒:为防止病虫害发生,对土壤进行消毒处理。
常用的消毒方法有使用石灰、漂白粉等。
7. 土方覆盖:在植物栽植前,对土方进行覆盖,防止土壤流失、杂草生长等。
三、土方施工注意事项1. 施工过程中,要严格按照设计图纸进行施工,确保土方工程符合设计要求。
2. 注意保护地下管线、电缆等设施,避免施工过程中造成损坏。
3. 土方开挖、回填过程中,要合理安排施工顺序,确保施工进度。
4. 注意土壤质量,确保土壤肥力、透气性、保水性等符合植物生长需求。
5. 加强施工现场管理,确保施工安全、文明施工。
总之,绿化工程土方施工是园林绿化工程的重要组成部分,施工过程中要严格按照设计要求,确保施工质量,为植物生长创造良好的环境。
第2篇一、施工准备1. 场地清理:在施工前,首先要对场地进行彻底清理,清除地面上的建筑垃圾、杂草、死树等杂物,确保场地整洁,有利于后续施工。
土建园林工程施工步骤一、前期准备工作1、对施工现场进行勘测和测量在土建园林工程施工前,需要对施工现场进行详细的勘测和测量,包括地形地貌、地下管线、土壤条件等,以确定施工的可行性和具体施工方案。
2、制定施工方案和施工图纸根据勘测和测量结果,制定土建园林工程的施工方案和施工图纸,确保施工按照规划进行,达到设计要求。
3、准备施工材料和设备根据施工方案和施工图纸,准备所需的施工材料和设备,包括水泥、沙子、砖块、道路材料、植物苗木等,保证施工的顺利进行。
4、确定施工队伍和组织人员确定施工队伍和组织人员,包括施工队长、工人、技术人员等,确保施工人员的合理配备和组织管理,保证施工的顺利进行。
5、制定施工计划和安全预案根据施工方案和施工图纸,制定详细的施工计划和安全预案,包括施工周期、施工工艺、施工安全等,确保施工的高效、安全进行。
二、土方工程施工1、地平和平整首先进行地面的平整和地块的分割,保证土建园林工程的基础施工准备。
在平整地面时,需要考虑排水和地势等因素,进行合理的设计和施工。
2、土方开挖根据地面情况和施工图纸,进行土方开挖,包括挖土、填方和夯实,确保建筑和植被的基础施工准备。
3、基础设施施工进行基础设施的施工,包括路面、排水系统、围墙等的建设,确保土建园林工程的基础设施完善。
三、建筑工程施工1、建筑结构施工按照施工图纸和建筑设计方案,进行建筑结构的施工,包括基础、框架、墙体、屋面等的建设,确保施工符合规范要求。
2、建筑装饰施工进行建筑装饰的施工,包括内部装修、外立面、景观等的建设,确保建筑外观美观,符合园林工程设计要求。
3、设备安装施工安装建筑设备和机电设备,包括照明、通风、空调、供暖等,确保建筑功能完善,符合设计要求。
四、园林绿化工程施工1、植物配置根据园林设计方案,进行植物的配置,包括乔木、灌木、草坪、花卉等的种植,确保植物的选择和配置符合园林美学要求。
2、灌溉施工进行园林灌溉系统的施工,包括喷灌、滴灌、地下排水系统等的建设,确保植物生长需要的水分供给。
在造园施工中,由于土方工程是一项比较艰巨的工作。
所以准备工作和组织工作不仅该先行,而且要做得周全仔细,否则因为场地大或施工点分散,容易造成窝工甚至返工,而影响工效。
土方施工的内容和步骤大致如下。
(一)准备工作
1、清理场地;树木及其它设施妥善处理。
在施工地范围内,凡有碍工程的开展或影响工程稳定的地面物或地下物都应该清理,例如不需要保留的树木、废旧建筑物或地下构筑物等。
凡土方开挖深度不大于50cm,或填方高度较小的土方施工,现场及排水沟
中的树木,必须连根拔除,清理树墩除用人工挖掘外,直径在5Ocm以上的大树墩可用土机铲除或用爆破法清除。
关于树木的伐除,特别是大树应慎之又慎,凡能保留者尽量设法保留。
因为老树大树,特别难得。
建筑物和地下构筑物的拆除,应根据其结构特点进行工作,并遵照《建筑工程安全技术规范》的规定进行操作。
如果施工场地内的地面地下或水下发现有管线通过或其它异常物体时,应事先请有关部门协同查清,未查清前,不可动工,以免发生危险或造成其它损失。
2.排水
场地积水不仅不便于施工,而且也影响工程质量,在施工之前,应该设法将施工场地范围内的积水或过高的地下水排走。
(1) 排除地面积水在施工前,根据施工区地形特点在场地周围挖好排水沟(在山地施工为防山洪,在山坡上方应做截洪沟)。
使场地内排水通畅,而且场外的水也不致流入。
(2)地下水的排除排除地下水方法很多,但一般多采用明沟,引至集水井,并用水泵了排出;因为明沟较简单经济。
一般按排水面积和地下水位的高低来安排排水系统,先定出主干渠和集水井的位置,再定支渠的位置和数目,土壤含水量大的要求排水迅速的,支渠分布应密些,其间距约1.5m左右,反之可疏。
3 定点放线
在清场之后,为了确定施工范围及挖土或填土的标高,应按设计图纸的要求,用测量仪器在施工现场进行定点放线工作,这一步工作很重要,为使施工充分表达设计意图,测设时应尽量精确。
(1)平整场地的放线用经纬仪将图纸上的方格测设到地面上,并在每个交点处立木桩,边界上的木桩依图纸要求设置。
木桩的规格及标记方法如图所示。
侧面须平滑,下端削尖,以便打入土中,桩上应表示出桩号和施工标高(挖土用"+"号,填土用"一"号)。
(2)自然地形的放线挖湖堆山,首先确定堆山的边界线,但这样的自然地形放到地面上去是较难的;特别是在缺乏永久性地面物的空旷地上,在这种情况下应先在施工图上方把格,再把方格网放到地面上,而后把设计地形等高线和方格网的交点,一一标到地面上并打桩,桩木上也要标明桩号及施工标高。
堆山时由于土层不断升高,桩木可能被土埋没,所以桩的长度应大于每层填土的高度,土山不高于5m的,可用长竹竿做标高桩,在桩上把每层的标高一切定好,不同层可用不同颜色标志,以便识别,这样可省点。
另放线工作一种方法分层放线设置标高桩。
(二)土方工程施工包括挖、运、填、压四个内容。
施工方法可采用人工与机械相结合的方法施工。
1.土方的挖掘
(1)人力施工、施工工具主要是锹、铺、钢钎等,人力施工不但要组织好劳动力而且要注意安全和保证工程质量。
①施工者要有足够的工作面,一般平均每人应有4-6m2。
②开挖土方附近不得有重物及易坍落物。
③在挖土过程中,随时注意观察土质情况,要有合理的边坡,必垂直下挖者,松软土不得超过0.7m,中等密度者不超过1.25m,坚硬土不超过2m,超过以上数值的须设支撑板或保留符合规定的边坡。
④挖方工人不得在土壁下向里挖土,以防拥塌。
⑤在坡上或坡顶施工者,要注意坡下情况,不得向坡下滚落重物。
⑥施工过程中注意保护基桩、龙门板或标高桩。
(2)机械施工。
主要施工机械有:推土机、挖土机等。
用推土机推土塑山,效率较高,但应注意以下几个方面:
①推土前应识图或了解施工对象的情况,在动工之前要向推土机手介绍拟施工地段的地形情况及设计地形的特点,最好结合模型,使之一目了然。
另外施工前还要了解实地定点放线情况,如桩位、施工标高等。
这样施工起来司机心中有数,推土铲就象他手中的雕塑刀。
能得心应手,随心所欲地按照设计意图去塑造地形。
这一点对提高施工效率有很大关系,这一步工作做得好,在修饰山体(或水体)时便可以省去许多劳力物力。
②注意保护表土: 在堆山时,先用推土机将施工地段的表层熟土(耕作层)推到施工场地外围,待地形整理停当,再把表土铺回来,这样做较麻烦费工,但对公园的植物生长却有很大好处。
③桩点和施工放线要明显,推土机施工进进退退,其活动范围较大,施工地面高低不平,加上进车或退车时司机视线存在某些死角,所以桩木和施工放线很容易受破坏。
要注意以下地点:
a.应加高桩木的高度,桩木上可做醒目标志(如挂小彩旗或桩木上涂明亮的颜色)。
以引起施工人员的注意。
b.施工期间,施工人员应该经常到现场,随时随地用测量仪器检查桩点和放线情况, 掌握全局,以免挖错(或堆错)位置。
2.土方的运输
一般竖向设计都力求土方就地平衡,以减少土方的搬运量,土方运输是较艰巨的劳动,人工运土一般都是短途的小搬运。
车运人挑,这在有些局部或小型施工中还经常采用。
运输距离较长的,最好使用机械或半机械化运输。
不论是车运人挑,运输路线的组织很重要,卸土地点要明确,施工人员随时指点,避免混乱和窝工。
如果使用外来土垫地堆山,运土车辆应设专人指挥,卸土的位置要准确,否则乱堆乱卸,必然会给下一步施工增加许多不必要的小搬运,从而浪费了人力物力。
3.土方的填筑
填土应该满足工程的质量要求,土壤的质量要根据填方的用途和要求加以选择,在绿化地段土壤应满足种植植物的要求,而做为建筑用地则以要求将来地基的稳定为原则。
利用外来土垫地堆山,对土质应该检定放行,劣土及受污染的土壤,不应放入园内以免将来影响植物的生长和妨害游人健康。
(1)大面积填方应该分层填筑,一般每层20一5Ocm,有条件的应层层压实。
(2)在斜坡上填土,为防止新填土方滑落,应先把土坡挖成台阶状,然后再填方。
这样可保证新填土方的稳定。
(3) 土方的运输路线和下卸,以设计的山头为中心结合来土方向进行安排。
一般以环形线为宜,车辆或人挑满载上山,土卸在路两侧,空载的车(人)沿路线继续前行下山,车(人)不走回头路不交叉穿行,所以不会顶流拥挤。
随着卸土,山势逐渐升高,运土路线也随之升高,这样既组织了人流,又使土山分层上升,部分土方边卸边压实,这不仅有利于山体的稳定,山体表面也较自然。
4.土方的压实与整形,用碾压机或用拖拉机带动的铁碾进行压实。
如土壤过分干燥,需先洒水湿润后再行压实。
在压实过程中应注意以下几点:
(1)压实工作必须分层进行。
(2)压实工作要注意均匀。
(3)压实松土时夯压工具应先轻后重。
(4)压实工作应自边缘开始逐渐向中间收拢。
否则边缘土方外挤易引起坍落。
(5)在压实的同时进行修整,使坡面平整。
