复合彩钢板墙面安装方法
- 格式:doc
- 大小:28.50 KB
- 文档页数:6
屋面、墙面彩钢板安装方案1. 简介屋面和墙面彩钢板是一种常用的建筑材料,具有耐候性好、防腐蚀能力强、安装方便等特点。
本文将介绍屋面和墙面彩钢板的安装方案。
2. 材料准备2.1 屋面彩钢板:根据建筑需要选择适当尺寸和规格的彩钢板,并保证质量符合要求。
2.2 墙面彩钢板:同样根据建筑需要选择适当尺寸和规格的彩钢板,并保证质量符合要求。
2.3 墙面支撑结构:根据墙面彩钢板的尺寸和要求,设计并搭建适当的支撑结构。
3. 安装步骤3.1 屋面彩钢板安装:1) 首先,根据设计要求确定屋面彩钢板的排列方式和位置。
2) 使用适当的工具和设备,将屋面彩钢板按照设计要求进行切割和打孔。
3) 将切割好的彩钢板依次安装在屋面支撑结构上,并使用螺栓或螺丝固定。
4) 确保彩钢板之间的接口紧密,使用密封材料进行密封处理,以防止水渗透。
5) 完成安装后,检查彩钢板的固定程度和整体质量,并进行调整和修正。
3.2 墙面彩钢板安装:1) 首先,根据设计要求确定墙面彩钢板的排列方式和位置。
2) 搭建墙面支撑结构,确保支撑结构稳固可靠。
3) 将墙面彩钢板依次安装在墙面支撑结构上,并使用螺栓或螺丝固定。
4) 确保彩钢板之间的接口紧密,使用密封材料进行密封处理,以防止水渗透。
5) 完成安装后,检查彩钢板的固定程度和整体质量,并进行调整和修正。
4. 注意事项4.1 在安装过程中,应严格按照相关安全规范操作,保证施工人员的人身安全和材料的质量。
4.2 在彩钢板的切割和安装过程中,应根据需要使用合适的工具和设备,并保证操作正确和准确。
4.3 在彩钢板的安装过程中,要注意接口的密封处理,以确保其防水性能。
4.4 完成安装后,应及时进行检查和整改,确保彩钢板的质量和稳定性。
以上是屋面、墙面彩钢板的安装方案。
根据建筑的具体需求和要求,可酌情进行调整和适应。
如有其他疑问,请随时与我们联系。
复合墙板安装施工方案复合墙板是一种新型的墙面装饰材料,具有安装简便、环保、防水、防火等优点,在建筑装饰行业中使用广泛。
下面是复合墙板的安装施工方案:一、施工准备工作1.1材料准备:复合墙板、螺丝、墙角线、胶水、腻子等。
1.2工具准备:电钻、电锯、方尺、铅笔、切割机、铁锤、级尺等。
1.3检查基层:首先要检查墙面的平整度,如果不平整,则要进行修整处理。
二、安装墙角线2.1在安装复合墙板之前,首先要安装墙角线。
使用墙角线可以增加墙面的美观度,并能够保护复合墙板的边缘不受损坏。
2.2测量墙角线的长度,在墙面上用铅笔标出安装位置。
2.3使用电钻和螺丝将墙角线固定在墙面上。
三、安装复合墙板3.1预备切割:首先将复合墙板按照实际需求的尺寸进行切割。
可以使用电锯或切割机进行切割。
为了确保切割的准确度,可以在墙板上用铅笔画一条切割线。
3.2使用胶水:将胶水均匀地涂在墙板的后面,注意不要过量,以免挤出多余的胶水。
3.3安装墙板:将涂有胶水的墙板贴在墙面上,按照预先测量的位置将墙板固定在墙面上。
可以使用铁锤小心地敲击墙板,使其与墙面紧密贴合。
3.4对接处理:对接处留出适当的缝隙,以便后续处理腻子和涂料。
四、修补墙缝4.1使用腻子填补墙板之间的缝隙,使其变得光滑。
4.2在填补完缝隙后,使用砂纸打磨墙面,使其表面平整。
五、装饰处理5.1在墙板上涂刷装饰涂料,使其颜色更加丰富多样。
5.2可以在墙板上进行图案的刻画和装饰,以增加墙面的美感。
六、清洁工作6.1在施工完成后,要及时清理施工现场的垃圾和杂物。
6.2擦拭墙面,清除施工过程中留下的灰尘。
以上就是复合墙板安装施工方案的主要步骤。
在进行施工过程中,需要注意以下几点:1.确保墙面平整度:在安装墙板之前,一定要检查墙面的平整度,如果不平整,则需要进行修整处理,以确保墙板安装后的效果。
2.使用合适的胶水:在安装墙板时,要使用合适的胶水,并且要均匀地涂抹在墙板的后面,以确保墙板与墙面之间的黏合度。
墙面彩钢板施工方案墙面彩钢板施工方案一、施工前的准备工作1. 确定彩钢板的颜色和规格,量取施工墙面的尺寸和面积,计算需要的材料数量。
2. 清理施工墙面的灰尘和污垢,确保墙面干净。
3. 安装脚手架或搭建安全的工作平台,确保施工人员的安全。
二、墙面彩钢板的安装步骤1. 找准墙面的中心线,利用水平仪确定墙面的垂直线。
2. 根据尺寸和面积,切割彩钢板并进行处理,确保彩钢板的边缘平整。
3. 从墙面的一侧开始安装彩钢板,利用螺丝将彩钢板固定在墙上。
4. 注意彩钢板的安装平整度,使用水平仪定期检查。
5. 在彩钢板的接缝处使用密封胶进行密封,防止墙面渗水。
6. 继续安装下一块彩钢板,确保彩钢板之间的连接紧密。
7. 完成彩钢板的安装后,使用清洁剂清洗彩钢板表面,使其光亮如新。
三、施工注意事项1. 彩钢板施工需要在天气良好的情况下进行,避免下雨或大风天气。
2. 在施工过程中,注意安全防护措施,确保施工人员的人身安全。
3. 彩钢板的固定一定要牢固可靠,避免出现松动或脱落的情况。
4. 彩钢板施工过程中,要注意保护墙面,避免划伤或损坏墙面。
5. 施工后,及时清理现场,并检查彩钢板的质量和安装情况。
四、施工工具和材料1. 切割工具:电动切割机、手动切割工具等。
2. 固定工具:螺丝刀、电动螺丝刀等。
3. 清洁工具:刷子、清洁剂等。
4. 其他材料:彩钢板、螺丝、密封胶等。
以上就是墙面彩钢板施工的方案,希望能对您有所帮助。
在施工过程中,尤其需要注意安全,确保施工质量和人身安全。
如果有任何问题,可以随时向专业人士咨询。
彩钢复合板墙面横排板施工工法一、前言彩钢复合板是一种新型的建筑材料,在轻型建筑、工业厂房、冷库等领域得到了广泛应用。
彩钢复合板墙面横排板施工工法,是彩钢复合板墙面的一种常用施工方法。
本文将对该工法进行介绍,以供施工人员和相关从业人员参考。
二、工法特点彩钢复合板墙面横排板施工工法,是以彩钢板作为面层,夹芯层为泡沫、岩棉等材料的复合板墙面。
该工法的主要特点有:1. 造价低:在墙体的隔热、隔音性能方面,彩钢复合板墙面横排板与传统的墙体材料相比具有明显的优势,而且建造的速度快,使用的材料少,造价相对较低。
2. 施工进度快:采用模块化施工,预制加工场地,工期短。
3. 建筑面积大:采用墙板构件整体测量、预制生产,适用于规模大的建筑群和多层建筑。
4. 质量好:墙面平整度、面层厚度、结构强度均能达到国家标准。
5. 节能环保:具备优异的保温隔热效果,环保性能符合国家标准,具有节能环保的显著效果。
三、适应范围彩钢复合板墙面横排板施工工法,适用于多种建筑领域,如轻型建筑、工业厂房、冷库、大跨度建筑、办公楼等。
其施工进度快、施工质量好、成本低、环保节能等特点受到广泛认可。
四、工艺原理彩钢复合板墙面横排板施工工法,主要的工艺原理是:在建筑场地上,对彩钢板进行测量、预制,合理地组合成墙体构件。
墙体结构采用横板式配合,钢结构作为墙体的骨架,然后将加工好的墙体构件直接运输至工地,现场拼装安装。
施工工艺的基本步骤如下:1. 墙面辅助结构预备阶段:首先根据建筑设计和施工图纸计算出隔断墙面所需的彩钢板的数量和尺寸,并在厂家进行预制。
2. 墙面安装阶段:现场将已经进行预制的彩钢板逐一安装在墙面结构上,采用纵向和横向的连接件来连接彩钢板。
3. 蒸汽隔离层铺设阶段:随后对墙面进行蒸汽隔离层铺设,该层主要是为了保证墙体本身的耐久性和防水性,防止水分进入墙体内部。
4. 填充保温层阶段:在蒸汽隔离层之上铺设保温层,可以采用泡沫或者岩棉等保温材料填充,以达到隔热的效果。

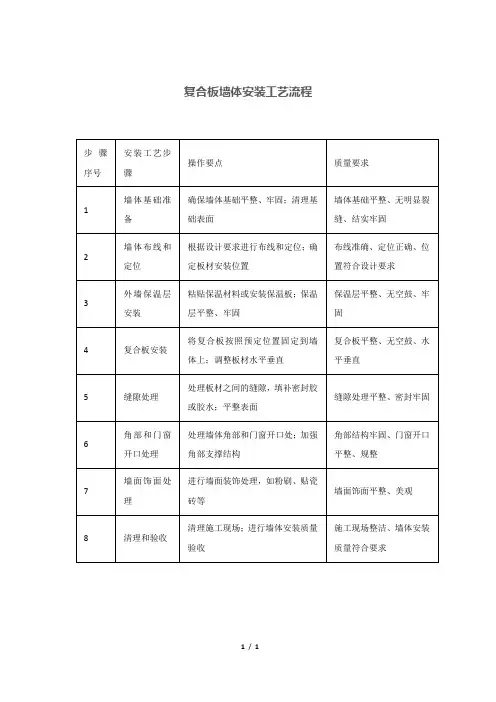

复合板安装方案范文复合板是一种由两层或多层材料组成的材料,具有良好的耐久性和抗腐蚀性,在建筑和室内装饰中被广泛使用。
以下是复合板安装的一些建议和步骤。
首先,确保安装复合板的背景墙表面是干净、平整、牢固的。
根据复合板的尺寸,用刷子或梳子清除墙壁表面的灰尘和杂质。
接下来,测量并标记墙壁上的复合板的位置。
使用水平仪和测量工具,确定复合板的水平和垂直方向。
标记墙壁上复合板的顶部和底部的位置。
然后,按照复合板的尺寸和形状,使用锯子或切割工具将复合板切割成所需尺寸。
确保切割的边缘光滑、平整。
在安装复合板之前,应先准备复合板的安装部位。
使用胶水或钉子将复合板固定在墙壁上。
如果使用胶水,确保胶水均匀涂布在复合板背面。
如果使用钉子,选择合适的钉子类型和长度,以确保复合板牢固地固定在墙壁上。
当安装复合板时,应从底部开始,并将复合板沿着标记的位置放置在墙壁上。
确保复合板与墙壁完全贴合,并使用橡胶锤轻轻敲打复合板,使其牢固地粘贴或固定在墙壁上。
在安装过程中,对复合板的位置和水平进行定期检查。
如果需要调整复合板的位置或水平,使用木片或塑料垫片来进行微调,以确保复合板安装正确。
当所有的复合板安装完成后,仔细检查并处理复合板的接缝和缝隙。
使用填充剂或密封剂填充任何可见的接缝和缝隙,以确保墙面的平整和一致。
最后,根据需要,对复合板进行表面处理。
根据复合板的材料和颜色选择适当的方法,如油漆、清漆或喷涂来装饰和保护复合板的表面。
需要注意的是,以上是一种常见的复合板安装方案,具体的安装步骤可能会因材料、尺寸和设计要求而有所不同。
在实际安装过程中,应根据具体情况灵活调整,并遵循相关的安装指南和要求。
同时,为了确保安装质量和安全性,建议请专业人士进行复合板的安装工作。
复合墙板安装施工方案复合墙板是一种由塑料和木质纤维制成的装饰材料,具有防水、防潮、抗霉、防腐等特点,广泛应用于室内墙壁的装饰。
下面将介绍复合墙板的安装施工方案。
材料准备:1.复合墙板2.长度与墙面一致的U形木龙骨3.钢螺丝4.砂纸5.涂料安装步骤:1.准备工作:-检查墙面的平整度和干燥程度,确保墙面没有凹陷、裂缝或潮湿的现象。
-清理墙面,去除表面的油污、灰尘等杂物,以确保复合墙板的粘贴效果。
-如果墙面有颜色,建议先用砂纸打磨一下,以增加粘贴的附着力。
-如果是新房,建议对墙面进行刮腻子和涂料处理,以提高墙面的平整度和美观度。
2.安装木龙骨:-将U形木龙骨按均匀间隔的要求固定在墙面上。
根据实际情况选择固定方式,可以使用螺丝、胶水等。
-确保木龙骨的长度与复合墙板的宽度一致,以便固定复合墙板。
3.安装复合墙板:-将复合墙板放在木龙骨上,调整位置使其与木龙骨对齐。
-使用钢螺丝将复合墙板固定在木龙骨上。
要求螺丝的密度均匀,避免出现松动或凹陷。
-确保复合墙板之间有合适的缝隙,以便于热胀冷缩。
4.处理接缝:-使用防水胶或填缝剂填充复合墙板之间的缝隙,确保接缝的平整和紧密。
-用砂纸打磨整个墙面,使其表面光滑。
5.涂装:-使用合适的涂料对复合墙板进行上色,增加墙面的美观度和保护效果。
-涂料可以选择环保无味的水性涂料,避免对室内空气质量造成污染。
6.清理工作:-施工完成后,及时清理施工现场,保持环境整洁。
需要注意的细节:1.在安装过程中,要注意测量墙面尺寸和木龙骨位置,确保复合墙板的安装准确无误。
2.在固定复合墙板时要求钢螺丝密度均匀,以免造成墙面不平整。
3.在使用填缝剂时,要注意刮平填充料,使其与墙面平齐,以保证墙面的平整度。
4.在涂装时要注意选择合适的涂料,注意涂料的质量和环保性。
5.在施工完成后要及时清理施工现场,保持环境整洁。
总结:通过以上的安装施工方案,我们可以了解到复合墙板安装的步骤和注意事项,并可以确保施工质量和效果。
复合彩钢板墙面的安装方法。
复合彩钢板墙面安装方法顺序:施工前,应自行设计施工图,并准确测量原建筑物,然后进行以下施工程序。
一、墙板施工程序:平面设计→测量放线→施工准备→安装墙檩条和连接件→安装墙板→竣工验收。
二、深化设计熟悉施工图及相关设计资料的审查、设计依据的布置、施工验收规范及相关技术规定。
为保证按照设计图纸的要求顺利施工,本工程的专业设计人员、管理和技术人员以及工人的技术骨干应充分理解和掌握设计图纸的设计意图、结构和构造特点及技术要求,以便进行板材的布置。
平面布置图的详细设计应在保持原设计意图的基础上进行改进。
在施工设计过程中,业主、建筑设计师、监理等相关单位应积极沟通,确保设计工作的高效进行。
三、测量放线1、根据立面图及相关图纸,墙架详图及土建单位给出的标高点、轴线位置,利用线锤、钢丝等测量工具在主体上确定墙面平面、门窗柱、门框等基准线;用经纬仪进行调整和复测。
2、墙面分格放线应与主体结构测量放线相结合,水平标高应由地面逐层引测,以免误差累积,误差大于规定的允许偏差,应适当调整,使其符合外墙结构的需要。
3、质检人员应及时检查测量放线情况,并将检查情况记录在案;4.质量检查员应对预埋件的偏差进行抽样检查。
抽样检验数量应大于外墙预埋件总数的5%且不少于5件。
测试点不合格数不超过5%,可视为合格。
四、现场施工准备现场项目部做好施工前的施工准备工作,如熟悉墙体结构和设计图纸等。
一、施工准备工作的具体内容:1.对现场管理和安装人员进行全面的技术质量交底和安全教育。
2、在构件应按品种、规格、数量堆放在专用架子或垫木上。
3、构件进场搬运、吊装应加强保护工作,不得有碰撞和损坏现象;部件应放置在通风干燥、有防雨措施的地方。
4、构件安装前应进行检查和校正:构件应符合设计图纸和相关质量标准的要求,不得变形、损坏或污染。
不合格的构件应从现场拆除,不得安装在墙上。
五、墙檩条或墙梁安装1、根据招标文件的要求,外墙板是横向板,墙檩条是竖向构件,墙梁是横向构件,墙檩条与墙梁、柱的连接应符合要求。
彩钢板围墙固定方法彩钢板围墙的固定方法有很多种,以下是其中的50种并进行详细描述:1. 锚栓固定:利用膨胀螺栓或机械栓将彩钢板固定在地面上,可有效固定彩钢板围墙,适用于混凝土地面和砖砌地面。
2. 地脚螺栓固定:通过地脚螺栓将彩钢板与地面连接,具有固定牢固的特点,适用于各种地面。
3. 地面焊接:将彩钢板焊接在地面上,固定性好,适用于需要牢固固定的场所。
4. 地面埋螺栓固定:在地面上埋入螺栓,再将螺栓与彩钢板连接,固定效果良好,适用于需要隐蔽固定的场所。
5. 水泥基座固定:在地面上浇筑水泥基座,再将彩钢板固定在水泥基座上,固定效果好,适用于需要额外承重的场所。
6. 机械固定夹固定:利用机械固定夹将彩钢板固定在支架上,固定后拧紧螺丝,能够有效固定彩钢板。
7. 金属销子固定:在彩钢板和地面上预埋金属销子,再用螺丝将彩钢板与销子连接,固定效果良好,适用于需要牢固连接的场所。
8. 地面固定夹固定:将地面固定夹与地面连接,再将彩钢板与固定夹连接,固定效果好,适用于需要高强度固定的场所。
9. 悬挂式固定:将彩钢板通过悬挂系统固定在建筑物上,适用于无法在地面上进行固定的场所。
10. 土质地面夹固定:利用土质地面夹将彩钢板固定在土质地面上,具有良好的适应性,适用于各种土质地面。
11. 夹紧固定:利用夹紧系统夹紧彩钢板,使其与地面形成紧密连接,固定效果好。
12. 地锚固定:通过地锚将彩钢板固定在地面上,固定效果稳固,适用于需要额外固定的场所。
13. 钢丝绳固定:利用钢丝绳将彩钢板与支架连接,固定效果良好,适用于需要灵活性的场所。
14. 地脚管固定:利用地脚管将彩钢板与地面连接,具有良好的承载性能,适用于需要支撑的场所。
15. 钢索固定:通过钢索将彩钢板与地面连接,具有良好的牢固性,适用于需要长距离固定的场所。
16. 陶瓷基础固定:在建筑物基础上嵌入陶瓷基础,再将彩钢板与陶瓷基础连接,固定效果稳定,适用于需要隐蔽固定的场所。
复合彩钢板墙面安装方法复合墙板双面由防水型中密度增强纤维水泥平板与轻骨料混凝土芯体组成。
具有轻质、实心、薄体、高强度、隔声、隔热、防水、防火、防潮、防冻、耐老化、挂重力强、耐冲击等特点;同时装饰性好,可钉、可锯、无环境污染、可直接开槽埋设线管,施工简单等;能够减小墙体饰面工程量,缩短墙体施工周期;增大建筑物的实用空间、减轻主体结构的负荷、减少结构工程投资、降低综合造价。
可广泛应用于各类建筑的非承重隔墙。
墙面板材的施工程序排板图设计→测量放线→施工准备→墙檩及连接件安装→墙板安装→门窗口饰边→竣工验收。
熟悉审查施工图纸和和工程设计资料、设计依据、施工验收规范和有关技术规定。
为保证按设计图纸的要求顺利进行施工,由专业设计人员及工程管理人员和技术人员、工人中的技术骨干充分了解和掌握设计图纸的设计意图、结构和构造的特点及技术要求的情况进行排板。
排板图深化设计要在保持原有设计意图的基础上进行完善,在施工设计过程中,要积极主动与业主、建筑设计师、监理以及其他相关单位沟通和交流,保证设计工作高效率的进展。
测量放线1.根据标高及相关图纸、墙面分格大样图和土建单位给出的标高点、轴线位置,采用线锤、钢丝线等测量工具在主体上定出外墙平面、门窗立柱、分格等基准线;并用经纬仪进行调校、复测。
2.墙面分格放线应与主体结构测量放线相配合,水平标高要逐层从地面上引,以免误差累积,误差大于规定的允许偏差时,应适当调整,使其符合外墙的构造需要。
3.质量检验人员应及时对测量放线情况进行检查,并将查验情况做好记录。
4.质量检验人员应对预埋件的偏差情况进行抽样检验,抽验量应为外墙预埋件总数量的5%以上且不少于5件,所验测点不合格数不超过5%,可认为合格。
现场施工准备现场项目部在施工前认真做好施工准备工作,如熟悉墙面构造以及设计图纸等,施工准备工作的具体内容。
1.对现场管理和安装人员进行全面的技术和质量交底以及安全教育。
2.进场的构件应按品种、规格、编号堆放在专用架子或垫木上。
复合彩钢板墙面的安装方法
序:在施工前需自行设计施工图,并对原建筑准确测量,然后进行如下施工工序。
一、墙面板材的施工程序:
排板图设计→测量放线→施工准备→墙檩及连接件安装→墙板安装→竣工验收。
二、排板图深化设计
熟悉审查施工图纸和有关的设计资料、设计依据、施工验收规范和有关技术规定。
为了保证按照设计图纸的要求顺利地进行施工,由专业设计人员及本工程的管理人员和技术人员、工人中的技术骨干大充分了解和掌握设计图纸的设计意图、结构和构造的特点及技术要求的情况进行排板。
排板图深化设计要在保持原有设计意图的基础上进行完善,在施工设计过程中,要积极主动与业主、建筑设计师、监理以及其他相关单位沟通和交流,保证设计工作高效率的进展。
三、测量放线
1、根据标高及相关图纸、墙面分格大样图和土建单位给出的标高点、轴线位置,采用线锤、钢丝线等测量工具在主体上定出外墙平面、门窗立柱、分格等基准线;并用经纬仪进行调校、复测。
2、墙面分格放线应与主体结构测量放线相配合,水平标高要逐层从地面上引,以免误差累积,误差大于规定的允许偏差时,应适当调整,使其符合外墙的构造需要。
3、质量检验人员应及时对测量放线情况进行检查,并将查验情
况做好记录;
4、质量检验人员应对预埋件的偏差情况进行抽样检验,抽验量应为外墙预埋件总数量的5%以上且不少于5件,所验测点不合格数不超过5%,可认为合格。
四、现场施工准备
现场项目部在施工前认真做好施工准备工作,如熟悉墙面构造以及设计图纸等,施工准备工作的具体内容:
1、对现场管理和安装人员进行全面的技术和质量交底以及安全教育。
2、进场的构件应按品种、规格、编号堆放在专用架子或垫木上。
3、构件进场搬运、吊装时需加强保护工作,不得有碰撞和损坏现象;构件应放在通风、干燥的地方,并有防雨水措施。
4、构件安装前均应进行检验与校正:构件应符合设计图纸及相关质量标准的要求,不得有变形、损伤和污染现象,不合格构件应退场处理、不得上墙安装。
五、墙檩或墙梁安装
1、根据招标文件要求,外墙板为横向板,墙檩为竖向构件,墙梁为水平构件,墙檩和墙梁与立柱连接应符合要求。
2、安装必须在土建作业完成后进行,从下至上安装;安装完成后,均应进行检查、调整、校正、固定,使其符合质量要求。
3、檩条、墙梁安装定位后,应进行自检;对不合格的应及时进行调校修正,自检合格后,再报质检人员进行抽检,抽检量应为总数
量的5%以上且不少于5件,所检测点不合格数不得超过10%;抽检合格后才能进行下道工序。
六、墙面夹心板安装
1、材料进场
进场的工程材料,应附有原厂出厂材质检验证明及相关检测报告。
现场检验板、檩条和各式收边材料的规格、尺寸、厚度及配件。
墙板外观不得有伤痕、色斑、扭曲、污染、色差、翘角等现象。
材料进场时,应堆放在甲方指定区域,并采取一定的安全措施,材料应适当包装,以免损毁。
2、墙板安装
按照排板图上的尺寸,将墙板安装到相应的位置,安装过程中应注意收边的安装顺序和位置。
安装的顺序应从下到上, 板材搭接应平齐。
(1)安装步骤
第一步:将需安装的压型钢板放在干净的地方,根据墙梁位置在板上钻小孔,每肋一个。
第二步:将钻好小孔的压型钢板,正面朝外,安放在需要安装的地方,对准基准位置,然后用自攻螺钉固定。
第三步:将第二块打好小孔的板,准确地搭接在第一块钢板上,并与第一块压紧,再用自攻螺钉将其固定。
第四步:随时检查压型钢板的平行度和垂直度,发现不垂直时,应及时调整。
第五步:根据具体情况在搭接处安装自攻螺钉。
(2)竖向搭接
墙板的竖向搭接方法与屋面板的纵向搭接相似。
安装时上面的板搭接在外,下面的板搭在里面,搭接长度为150mm。
应该根据设计要求进行施工。
3、墙面转角的特殊处理
本工程外墙面板采用的是横向板排板布置,墙角彩钢板的接缝处理可以采用墙板整板弯折方式处理。
把常规设计的墙角处接缝设置在离墙角300-500范围内,这样设置的好处就是可以避免在墙角位置处的接缝易出现裂缝导致渗水的隐患,墙角接缝盖板或裂缝也影响美观。
整板弯折的墙角外观比较整齐美观。
4、成品保护和清洁
在施工过程中应对外墙板采用适当的保护措施,防止发生碰撞、污染、变形等现象。
外墙板及外墙板构件等表面在其它工程施工过程中被污染粘附物的要及时清除,恢复其原状。
七、质量检查
1、外墙板安装完成后,质量检验人员应及时进行检查,发现不合格的部位应及时通知施工人员并督促整改,出现较大不合格项或无法整改时,应及时向有关部门反映。
2、对外墙板进行检查的同时应及时记录检验结果,所有检验记录、评定表等资料都应归档保存。
3、自检查合格后方可提交现场监理、业主进行验收。
4、验收标准
每层墙板安装后,应进行验收(包括安装用五金件的焊接质量及板缝钢筋的尺寸、规格、数量、位置等)并做好验收记录。
墙板的安装允许误差应符合下表:
泛水板收边板的安装
一、泛水板收边板的安装
泛水板和收边板的安装是整个围护系统安装的重要部分,直接影响到整个工程的质量和效果,所以应该特别重视。
1 、纵向泛水板和盖板
(1)安装形式
纵向泛水板和盖板应在屋面板的平底盘或波谷处有一向下弯的翻边。
下弯的深度同钢板外形相应。
(2)固定方式
泛水板安装好以后,一般与屋面板的波峰用自攻螺钉进行固定。
固定螺钉采用FT10-16×16或M5.5×20,间距500mm一颗。
(3)搭接与密封
纵向泛水板之间的搭接,可参照纵向压型钢板的搭接形式,搭接长度为200mm,沿顺坡方向靠近坡顶的泛水板搭接在上面,在搭接处涂上密封胶,用Φ4×13的拉铆钉固定搭接。
