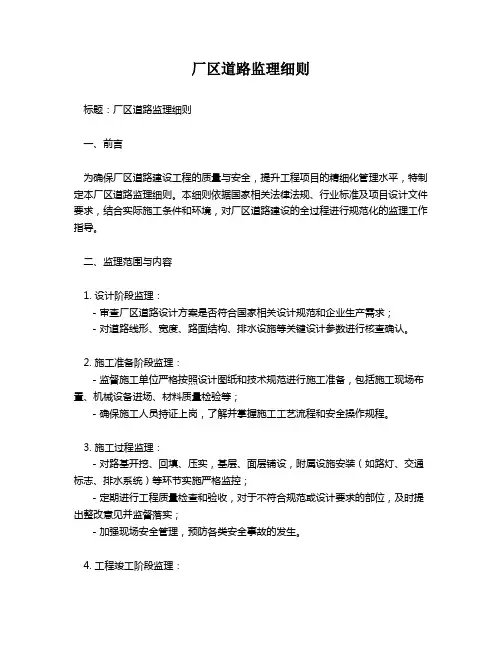

道路堆场工程监理细则
- 格式:doc
- 大小:166.00 KB
- 文档页数:28
宁波大榭招商国际码头
“油改电”项目工程
监
理
实
施
细
则
编制人:
审核人:
宁波港工程项目管理有限公司
二○一○年五月
1、工程概况
1.1 工程名称:宁波大榭招商国际码头“油改电”项目工程
1.2 工程地点:本工程位于榭西大榭开发区招商国际码头集装箱堆场内。
1.3 建设规模:本工程项目主要由土建一期及二期和配套钢结构工程组成,一期土建工程主要新增3座变电所、1座配电所及图纸相应的电缆沟、电缆排管铺设、相关的附属基建设施的恢复与改造。配套钢结构工程主要是在原有堆场内新增钢结构支架安装及其相应的附属设施的恢复和改造。
变电所及配电所采用现浇钢筋混凝土框架结构,基础采用钢筋混凝土片筏结构,结构混凝土等级为C30,砌体材料采用MU10混凝土多孔砖,M7.5混合砂浆砌筑。电缆沟及电缆井,沟(井)为现浇C25砼,垫层为C10砼,采用C35
预制盖板,主筋保护层厚度为30mm。钢结构支架采用混凝土基础,采用化学植筋的施工工艺进行支座基础钢筋的构成,上部采用加工后的钢结构构件,现场进行防腐处理。
1.4 工程质量目标:合格
1.5 参与建设单位:
业主:宁波招商国际码头有限公司
设计单位:中交第三航务工程勘察设计院有限公司
武汉港迪机电工程有限公司
施工单位:浙江信宇建设集团有限公司(原北仑建筑安装实业有限公司)监理单位:宁波港工程项目管理有限公司
1.6 本监理细则主要内容:
由土建工程、配套钢结构工程及相应的高低压电气设备安装工程监理细则等组成。
1.7 监理工作依据:
●国家有关政策、法律、法规及宁波市政府部门对工程建设的有关规定。
●依法签定的监理合同、施工合同文件及招标文件、投标文件。
●经批准的工程设计文件、施工图设计文件及批准的变更通知。
●经业主及监理工程师审查批准的施工组织设计及其他设计文件。
●业主、设计单位、监理和承包商在工程实施过程中有关的会议纪要和经
确认的其他文字记载。
●相关的技术标准:
《水运工程施工监理规范》 JTJ216-2000 《水运工程测量规范》 JTJ203-2001 《港口道路、堆场铺面设计与施工规范》 JTJ196-96 《水运工程混凝土施工规范》 JTJ268-96 《港口设备安装工程技术规范》 JTJ280-2002 《地下通信塑料管道工程施工及验收规范》 CECS177:2005 《钢筋焊接及验收规程》 JGJ18-2003 《联锁型路砖路面施工及验收规范》 CJJ79-98
《公路水泥混凝土路面施工技术规范》 JTGF30-2003 《混凝土结构工程施工质量验收规范》 GB50204-2002 《钢结构工程施工质量验收规范》 GB50205-2001 《建筑电气工程施工质量验收规范》 GB50303-2002 《建筑工程施工准质量验收统一标准》 GB50300-2001
2、宁波大榭招商国际码头“油改电”项目工程监理工作内容
2.1施工测量质量控制
2.1.1 依据:(1)施工图及设计文件
(2)工程测量规范
2.1.2 校核工程控制点,移交工程控制点
(1)、校核控制点:本工程相关的控制点取自建设单位提供的原有堆场水准控制网(已核对)。
(2)要求施工单位对测绘仪器定期计量检定并报审。对建设单位提供的控制资料进行校验,应满足工程需要,报监理确认。
(3)承包商控制点的设置应牢固、稳定,应加强保护,定期复核。
2.1.3 检查施工控制网
在分项工程施工前,承包商根据工程特点,进行工程施工控制点的加密布设。监理对施工控制网进行检查:控制网应满足施工控制的要求,测量方法及测量精度符合规范规定,并上报监理审核批准后,才准许使用。
对施工控制点要求施工单位定期校核。期限:原则上两月一次,另外根据现场内的施工进展和施工对控制点的影响大小,可加密测量。
2.1.4 在各分项工程施工中的放样、施工测量校核
对分项工程的中心线、边线、坡面位置、填筑高程以及与建筑物有关的平面尺寸的准确性进行测量或量测。
测量的方法及允许误差按细则中的各分项工程质量检验表执行。
2.2开工前准备及资料报验审查
2.2.1 协同建设单位审查承包商的施工技术力量与质量保证体系。
2.2.2 审查承包商的施工组织设计并及时给予批复。
2.2.3 建立对承包商的施工机械设备、计量工具的审查制度。项目监理部将按其批准的工程进度计划分期审查承包商在实施工程中所用的施工机械设备,查验其数量、型号、规格、技术性能、完好率等是否符合要求。计量工具要检查经计量主管部门核查颁发的合格证书。
2.2.4 建立对特殊工种人员的上岗证检查制度,严禁无证上岗,无证操作。(管理人员、电工、焊工、试验工做到考试合格后上岗)
2.2.5 开工前,协助业主组织设计图纸交底,明确设计意图及质量要求。
2.3施工过程中的质量控制
2.3.1 明确质量控制目标,严格按设计、规范和质量检验评定标准的要求控制质量,建立项目质量管理体系,责任落实到人,确保工程质量达到设计和招标书规定的技术标准要求。
2.3.2 建立原材料申报、检查制度。凡是在工程中应用的原材料、成品、半成品,在进场使用前,必须由承包商将其规格、数量、质保书、合格证、试验报告和抽检试验报告书面向项目监理部申报,并经监理工程师核实,抽检合格批准后方可投入使用。
2.3.3 严格根据相关规范规程,督促并见证承包商的原材料送检工作;同时根据材料数量或进场批次及时跟进做好平行抽检试验,为质量评定及事故处理提供依据。
2.3.4 施工过程中严格执行质量监理制度,督促施工单位及时上报隐蔽工程验收单,及时进行分部分项工程验收、评定并签认。尤其做好实体工程质量的抽检评定工作,督促检查施工单位的施工技术和安全防护设施。具体流程为:
承包商自检通过填写《隐蔽分项工程报验单》并及时上
报
监理检查、签认重点部位报建设方、质监部门认定
注明:要求承包商必须在自检基础上由项目部质检员提交《隐蔽分项工程报验单》。若第一次验收未通过,承包商整改完毕后需由项目经理提交《隐蔽分项工程报验单》。若再次通不过验收,承包商该分项工程其他工作面暂停施工,待该工作面整改完毕后由承包商公司总工质量自检,合格后提交《隐蔽分项工程报验单》。
2.3.5 参与协商工程设计变更事宜。凡是工程中的设计变更必须以书面《工程技术联系单》形式报送。具体报送程序依次为承包商、监理、建设方、设计。
2.3.6 定期召开施工例会或现场质量会,就工程出现的有关质量问题及时反馈、分析并寻求合理的解决途径。强调质量通病防治的重要性,注重工程质量的事前控制。
2.3.7 督促检查承包商整理有关文件和技术质量档案资料及施工记录,做到工程进度与相应工程技术质量档案资料基本同步,竣工资料符合国家工程档案资料归
