万科集团设计阶段:控制成本的65条强条■部分建筑专业总评布置1.室外场地竖向标高不合理,造成回填过高.2.非常重要的一点,控制每一款户型的数量总量,及总平楼型的适当复制,是规划与设计上降低前期费用的主要手段。
3•总平上变配电间等机房与服务的区域距离过长,走线不合理.4.地下顶板上覆土建筑为1〜1.5m (即结构计算按平均1・5米)内为主,可部分缓坡适当升高,但该区域>1.5米左右覆土区域应做轻质构造(土建构筑物、空盒子或泡沫板、假山塑石)过渡,景观设计反馈建筑设计单位;一般为控制造价及土方,起坡最高点区域也控制在3m左右,个别高4m及以上要方案阶段论证;景观中泳池、亭子、廊架、2m以上景墙(从地面起)等重型元素也要作为条件反馈。
5.消防车道、登高场地或车行道近可能在一跨地库柱网内。
大树布置在柱点。
当然消防通道、登高场地或车行道尽量不在地下室顶板上。
建筑平面功能:1.防火分区过多,造成楼梯、门、设备增加.2.人防设计:一防护面积过少造成单元增多.-- 相邻单元未连接造成临空墙过长.—-一框二门的人防门过多(部分可用临战封堵替代)---进人防前的防倒塌范围过大(按现规范6级人员掩蔽所主要室外出入口的楼梯,坡道及走道做即可)-一室外顶板下的人防面积过大(应尽量将人防做在建筑投影范围下)---人防门型号不合理(钢门造价高,所以除主要通道上外尽量做混凝土人防门•同时尽量避免汽车通道坡道上做双开的钢防火门)----人防功能不合理(如争取做部分物资库)-一平战转换方案不合理,应尽量平时通风系统与战时系统、用房合用•人防主要出入口外的人防污水洗消井可与消防电梯集水井合用•有条件时防爆波电井可与平时电缆井合用•——室内非人防区域、人防顶板上无直接管线的可取消夹层•即利用局部夹层或管沟•3•地下室层高及埋深过大(每埋深增10cm,地下室钢筋增3〜4KG/m2,覆土每厚10CM,地下室钢筋增1. 5、2KG/m2,故覆土原则上1200mm左右,大乔用局部堆土、树池处理);层高无人防3. 6M,有人防3. 8m,机械车库4. 2m.地下室面积过大- -尽可能增加车位利用率,相关设备辅助用房先考虑利用主楼空间;多层尽量不做全地下室•了解各地的汽车库尺寸、通道的要求(必须写入设计任务书),查询其地方规范或参用的市、省或国标,杜绝浪费。

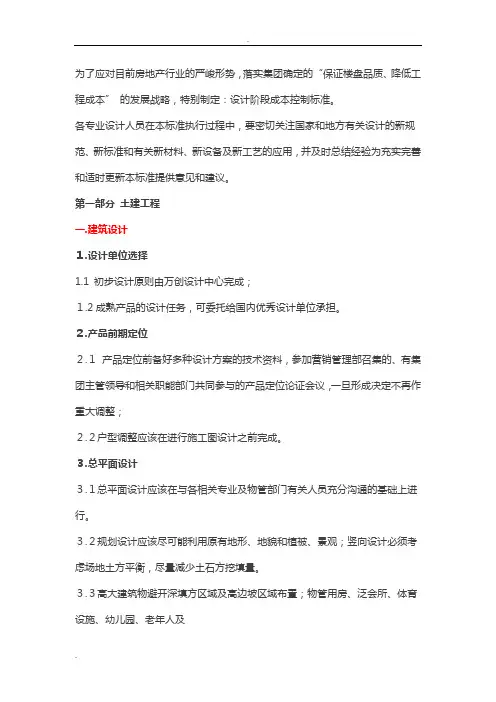

WORD格式万科集团设计阶段的成本控制标准为了应对目前房地产行业的严峻形势,落实集团确定的“保证楼盘品质、降低工程成本”的发展战略,特别制定:设计阶段成本控制标准。
各专业设计人员在本标准执行过程中,要密切关注国家和地方有关设计的新规范、新标准和有关新材料、新设备及新工艺的应用,并及时总结经验为充实完善和适时更新本标准提供意见和建议。
第一部分土建工程一 .建筑设计1 .设计单位选择1.1初步设计原则由万创设计中心完成;1.2 成熟产品的设计任务,可委托给国内优秀设计单位承担。
2 . 产品前期定位2 .1产品定位前备好多种设计方案的技术资料,参加营销管理部召集的、有集团主管领导和相关职能部门共同参与的产品定位论证会议,一旦形成决定不再作重大调整;2. 2户型调整应该在进行施工图设计之前完成。
3 . 总平面设计3 . 1总平面设计应该在与各相关专业及物管部门有关人员充分沟通的基础上进行。
3. 2规划设计应该尽可能利用原有地形、地貌和植被、景观;竖向设计必须考虑场地土方平衡,尽量减少土石方挖填量。
3. 3高大建筑物避开深填方区域及高边坡区域布置;物管用房、泛会所、体育设施、幼儿园、老年人及儿童活动场地、垃圾站及公厕等,应该布置在经济价值较低,并不影响住户和商业的价值区域;3. 4物管收费处、值班室和消防控制室应该设置在业主接待大厅内,以方便业主办事并节省物管人手;3. 5环境坡地应尽量设自然边坡,必须设置挡墙的应尽量减小挡墙高度,必要时可以设置多级挡墙;3 .610万方以下的小区原则上设两个出入口(不含消防通道)、10~40万方的小区原则上最多设三个出入口(不含消防通道)。
3 .7小区内道路应该人车分流、线路便捷畅通。
小区内的双向车行道道路宽度统一为 6米,消防车道宽度只做 2.5米宽硬质道路,两侧各设0.75米宽的草坪。
3.8应尽量减少小区不可销售的建筑物及设施,人防地下室、消防站、中小学校等尽量异地建设;3. 9在建筑总平面图和竖向布置图中必须明确或增加以下内容:3. 9 . 1小区主入口及次入口、地下车库车行及人行出入口和消防紧急出入口的准确位置,其中哪些是建成后不使用的;3. 9 . 2各种管井及生化池的位置、大小、高度等;3. 9 . 3各单体首层的室内及室外标高;3. 9 . 4所有车行道、人行通道、消防回车及扑救场地等;3. 9 . 5注明有高差的场地是挡墙还是放坡,那些由园林处理;专业资料整理WORD格式4. 地下车库4. 1小区车库的车容量按规范最低限控制。
编号指标名称指标说明指标控制值1标准层钢筋含量(Kg/㎡)1、分子包含上部标准层所有结构钢筋2、分母为标准层建筑面积备注:a、落地凸窗赠送面积、有墙柱的凹阳露台、入户花园、结构拉板按底板投影面积计入;b、两层高悬挑凸阳台、有柱凸阳台、赠送的其他面积按底板投影面积的一半计入2标准层混凝土含量(m3/㎡)分母同上3窗地比门窗洞口面积/住宅部分可售面积+赠送落地凸窗的面积+可封闭空间的面积(有附加门窗时才计入)高层≤0.21;TH≤0.24(备注:中端再改可放宽0.03~0.04,高端再改不控制)4地下汽车库层高(米)层高指地下汽车库地面建筑完成面到顶板结构板面的垂直距离5地下车位平均面积(㎡/车)分子为所有地下室面积-(赠送业主的面积+规划要求的自行车位或摩托车位面积+特殊设备房面积)6地下室钢筋含量(Kg/㎡)含天然基础和承台(不含桩基)7硬景面积比例硬景面积(剔除地面车行道、停车位以外的硬质铺装,包含人工基底水景、泳池,不含架空层)/总景观面积≤30%1、计算软硬景指标需在相对完整的组团或者地块中,避免在施工分期导致的零星地块中进行计算,其中构筑物、小品、挡墙及景墙均按照投影计算硬景面积。
2、架空层及临市政路商业街部分单独计算,不列入控制指标。
2014年万科集团项目设计成本对标控制表(上海区域版)编号指标名称指标说明指标控制值1标准层钢筋含量(Kg/㎡)1、分子包含上部标准层所有结构钢筋2、分母为标准层建筑面积备注:a、落地凸窗赠送面积、有墙柱的凹阳露台、入户花园、结构拉板按底板投影面积计入;b、两层高悬挑凸阳台、有柱凸阳台、赠送的其他面积按底板投影面积的一半计入2标准层混凝土含量(m3/㎡)分母同上3窗地比门窗洞口面积/住宅部分可售面积+赠送落地凸窗的面积+可封闭空间的面积(有附加门窗时才计入)高层≤0.21;TH≤0.24(备注:中端再改可放宽0.03~0.04,高端再改不控制)4地下汽车库层高(米)层高指地下汽车库地面建筑完成面到顶板结构板面的垂直距离5地下车位平均面积(㎡/车)分子为所有地下室面积-(赠送业主的面积+规划要求的自行车位或摩托车位面积+特殊设备房面积)6地下室钢筋含量(Kg/㎡)含天然基础和承台(不含桩基)7硬景面积比例硬景面积(剔除地面车行道、停车位以外的硬质铺装,包含人工基底水景、泳池,不含架空层)/总景观面积≤30%1、计算软硬景指标需在相对完整的组团或者地块中,避免在施工分期导致的零星地块中进行计算,其中构筑物、小品、挡墙及景墙均按照投影计算硬景面积。
完全精通房地产项目的成本控制,弄清楚所有分项工程的成本标准,建立自己企业的成本限额体系是件非常艰巨的任务。
今天分享一下:中海.万科.万达三巨头的限额标准,看完之后,就算您不是从事房地产行业的人,您对地产开发过程中每一步骤大的成本也会有个清晰了解和认识了,以后施工单位.设计单位.您的属下等等,再也蒙骗不了你了......1、万达所有项目均应实行结构限额设计,限额指标详见附件1:《万达结构设计限额指标表(2014版)》(以下简称《限额指标表》);2、本限额指标用于指导项目公司进行施工图设计招标及签订设计合同,并作为设计结果审核的标准之一;3、项目公司进行施工图设计招标及签订设计合同前,应根据《限额指标表》和项目的实际情况上报限额指标,经审批后作为发标文件的一部分,审批流程如下:4、本限额指标为集团对外发布的指标,内控指标可上浮不超过10%;5、《限额指标表》中未列的业态类型,由项目公司根据项目具体情况上报审批后执行。
万达结构设计限额指标表(2014修订版)本限额指标不包括基础垫层、桩基、地基处理和二次结构;1、本标准旨在强化公司项目前期及设计阶段的成本控制;2、推进设计阶段成本管理作业的标准化、专业化;3、掌握可靠成本信息,保证影响成本的主要要素在设计阶段控制在合理范围,挖掘成本控制的重点,以符合公司成本管理精细化的要求。
3.1项目限额内容及范围包括成本限额和主要指标的限量控制,内容见附表1。
附表13.2制定限额指标:通过分析我司项目的指标,并与同行的限额设计指标对比,制定适合于我司的限额成本指标。
本指标为项目达到交付要求及销售推广而发生的设计与设计相关的费用的限额。
其中包括的内容为含规划设计、建筑设计、总平环境设计、室内设计(含公共部位、会所、样板房装修)、专项设计(含基坑支护、人工湿地、特殊水景、人防工程、燃气工程、幕墙、铝合金、钢结构、标识系统、智能化、室内灯光设计、灯光及泛光照明、变配电及专线、结构检测等)、审图及专业设计顾问等费用。

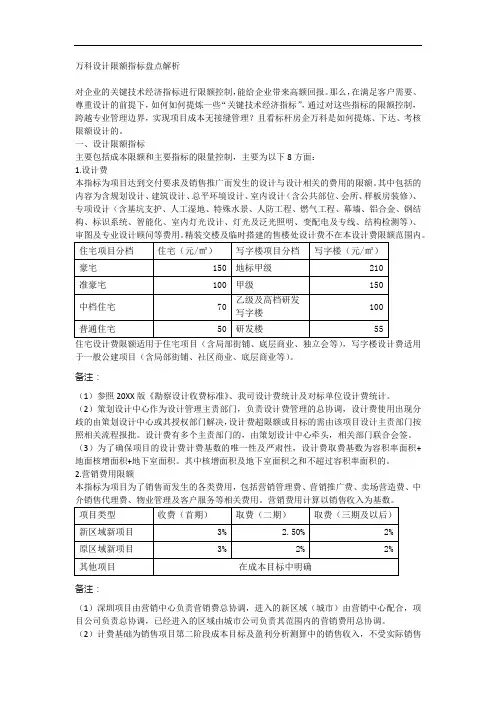

万科设计限额指标盘点解析对企业的关键技术经济指标进行限额控制,能给企业带来高额回报。
那么,在满足客户需要、尊重设计的前提下,如何如何提炼一些“关键技术经济指标”,通过对这些指标的限额控制,跨越专业管理边界,实现项目成本无接缝管理?且看标杆房企万科是如何提炼、下达、考核限额设计的。
一、设计限额指标主要包括成本限额和主要指标的限量控制,主要为以下8方面:1.设计费本指标为项目达到交付要求及销售推广而发生的设计与设计相关的费用的限额。
其中包括的内容为含规划设计、建筑设计、总平环境设计、室内设计(含公共部位、会所、样板房装修)、专项设计(含基坑支护、人工湿地、特殊水景、人防工程、燃气工程、幕墙、铝合金、钢结构、标识系统、智能化、室内灯光设计、灯光及泛光照明、变配电及专线、结构检测等)、审图及专业设计顾问等费用。
精装交楼及临时搭建的售楼处设计费不在本设计费限额范围内。
住宅设计费限额适用于住宅项目(含局部街铺、底层商业、独立会等),写字楼设计费适用于一般公建项目(含局部街铺、社区商业、底层商业等)。
备注:(1)参照20XX版《勘察设计收费标准》、我司设计费统计及对标单位设计费统计。
(2)策划设计中心作为设计管理主责部门,负责设计费管理的总协调,设计费使用出现分歧的由策划设计中心或其授权部门解决,设计费超限额或目标的需由该项目设计主责部门按照相关流程报批。
设计费有多个主责部门的,由策划设计中心牵头,相关部门联合会签。
(3)为了确保项目的设计费计费基数的唯一性及严肃性,设计费取费基数为容积率面积+地面核增面积+地下室面积。
其中核增面积及地下室面积之和不超过容积率面积的。
2.营销费用限额本指标为项目为了销售而发生的各类费用,包括营销管理费、营销推广费、卖场营造费、中备注:(1)深圳项目由营销中心负责营销费总协调,进入的新区域(城市)由营销中心配合,项目公司负责总协调,已经进入的区域由城市公司负责其范围内的营销费用总协调。
建筑结构丨万科四大产品线最新设计研发指标限值【全套数据】万科设计研发指标限制值(新版)是根据原《万科设计主要技术经济指标》参照新规范变化进行调整后的最新限值标准,为集团新开工项目提供产品设计成本对标的技术解决方案第一部分:万科产品设计限值指标定义1.地下车位平均面积地下车位平均面积=地下车库总面积/总停车数(单位:m2/辆)①地下车库总面积指地下车库外墙围合的所有面积,当存在消防控制室、垃圾房、污水处理站、换热站及政府规定必须设置的非机动车库、物管用房等,或在其他特殊情况下需要设置房间时,应进行特别说明并复核。
②总停车数包括当地政府认可的子母车位。
当地允许以摩托车位折抵小汽车停车位时,总停车数包括摩托车位按规定折算后的数量。
③本指标适用范围:高层住宅下方的普通地下车库,不包括机械式立体停车库、复式停车库、别墅TH私家车库等特殊的地下车库。
2.地下室层高地下室层高为底板建筑完成面到上层板结构面的距离。
(单位:m)3.地下室含钢量4.标准层含钢量标准层含钢量=标准层钢筋总量/标准层成本计量总面积(单位:Kg/m2)标准层成本计量总面积=标准层计容积率面积+不计容积率的附加面积。
①标准层指的是裙房或架空层或转换层以上的普通楼层(没有转换或架空层时指±0.0以上的所有层)。
②标准层钢筋总量包括:楼板、楼梯、梁、墙柱等结构构件的钢筋总量,空调板、构造柱、过梁、圈梁、女儿墙、线角等构件的钢筋总量,不含砌体中的拉接钢筋;③不计容积率的附加面积是指:落地凸窗赠送房间面积、有墙柱的凹阳露台和入户花园、结构拉板计全面积,两层高悬挑凸阳台、有柱凸阳台计一半(计容积率部分若已计入,此部分不再重复计算)。
5.标准层混凝土含量6.窗地比窗地比=标准层门窗洞口总面积/(标准层计容积率总面积+窗地比附加面积)①窗地比附加面积包括:赠送落地凸窗的房间中未计入容积率部分的面积、可封闭空间的房间面积(有附加门窗时才计入)。
为了应对目前房地产行业的严峻形势,落实集团确定的“保证楼盘品质、降低工程成本” 的发展战略,特别制定:设计阶段成本控制标准。
各专业设计人员在本标准执行过程中,要密切关注国家和地方有关设计的新规范、新标准和有关新材料、新设备及新工艺的应用,并及时总结经验为充实完善和适时更新本标准提供意见和建议。
第一部分土建工程一.建筑设计1.设计单位选择1.1 初步设计原则由万创设计中心完成;1.2成熟产品的设计任务,可委托给国内优秀设计单位承担。
2.产品前期定位2.1产品定位前备好多种设计方案的技术资料,参加营销管理部召集的、有集团主管领导和相关职能部门共同参与的产品定位论证会议,一旦形成决定不再作重大调整;2.2户型调整应该在进行施工图设计之前完成。
3.总平面设计3.1总平面设计应该在与各相关专业及物管部门有关人员充分沟通的基础上进行。
3.2规划设计应该尽可能利用原有地形、地貌和植被、景观;竖向设计必须考虑场地土方平衡,尽量减少土石方挖填量。
3.3高大建筑物避开深填方区域及高边坡区域布置;物管用房、泛会所、体育设施、幼儿园、老年人及儿童活动场地、垃圾站及公厕等,应该布置在经济价值较低,并不影响住户和商业的价值区域;3.4物管收费处、值班室和消防控制室应该设置在业主接待大厅内,以方便业主办事并节省物管人手;3.5环境坡地应尽量设自然边坡,必须设置挡墙的应尽量减小挡墙高度,必要时可以设置多级挡墙;3.610万方以下的小区原则上设两个出入口(不含消防通道)、10~40万方的小区原则上最多设三个出入口(不含消防通道)。
3.7小区内道路应该人车分流、线路便捷畅通。
小区内的双向车行道道路宽度统一为6米,消防车道宽度只做2.5米宽硬质道路,两侧各设0.75米宽的草坪。
3.8应尽量减少小区不可销售的建筑物及设施,人防地下室、消防站、中小学校等尽量异地建设;3.9在建筑总平面图和竖向布置图中必须明确或增加以下内容:3.9.1小区主入口及次入口、地下车库车行及人行出入口和消防紧急出入口的准确位置,其中哪些是建成后不使用的;3.9.2各种管井及生化池的位置、大小、高度等;3.9.3各单体首层的室内及室外标高;3.9.4所有车行道、人行通道、消防回车及扑救场地等;3.9.5注明有高差的场地是挡墙还是放坡,那些由园林处理;4.地下车库4.1小区车库的车容量按规范最低限控制。

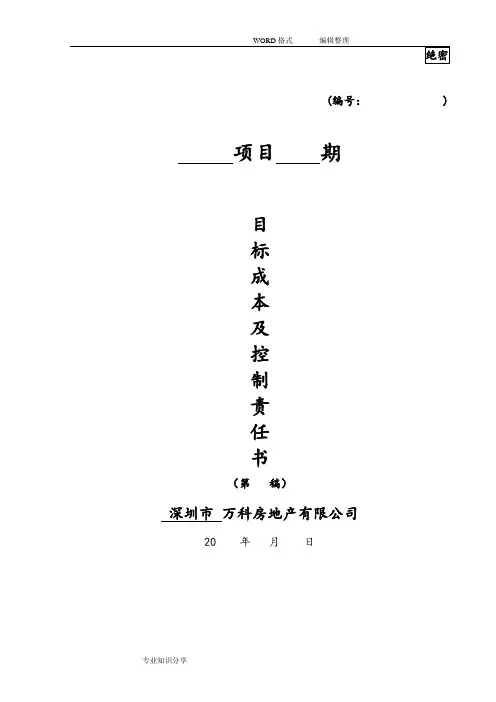

(编号: ) 项目期目标成本及控制责任书(第稿)深圳市万科房地产有限公司20 年月日编制依据及说明按照深圳市万科房地产有限公司经营规划和利润计划,为加强前期成本设计能力及过程中成本控制的力度,更好地贯彻落实项目的目标成本指标,成本管理部结合市场现状及项目具体情况,编制了《项目目标成本及控制责任书》,对项目整体的目标成本和各部门的控制责任作出了明确规定,编制主要依据如下:1.项目发展部:土地出让合同、报批报建费用明细;2.设计管理部:实施方案设计图纸、景观方案设计图纸、精装修工程建造标准、与材料部品标准、钢筋、砼、砌体等结构指标;3.采购管理部:招标工作计划;4.项目经理部:场地平整、土方、护坡、强夯、挡土墙、桩基方案,临时设施、社区管网建造标准、主体建安的过程控制、监理费用计划;5.销售经营部:景观分区建议,营销费用计划;6.财务管理部:资本化利息计算依据、管理费用计算依据。
本责任书已与相关部门讨论并达成一致。
执行过程中,由成本管理部整体负责。
各部门在控制责任成本的同时应主动向成本管理部反馈相关信息。
成本管理部年月日《项目目标成本及控制责任书》作为指导项目各项工作的重要依据,经公司讨论,审核通过项目整体成本目标及其中各项控制目标。
现予以发布,请相关部门遵照执行。
签发人:签发日期:200 年月日主送:公司管理层抄送:集团成本审算中心、(区域成本管理中心)一、项目整体目标成本指导书:1.项目概况1) 期规划指标⏹容积率: ,绿化率:⏹总建筑面积: m2,计入容积率的总建筑面积 m2其中:可售面积: m2,不可售面积: m2⏹住宅总套数:套⏹总车位:个⏹入伙日期:年月2.成本目标项目目标成本确定为元/m其中建安成本元/m2附件:《目标成本测算表》集团统一版、《财务分析表》《项目规划指标表》、《跨期分摊表》4.成本设计关注手册专业知识分享专业知识分享专业知识分享专业知识分享专业知识分享专业知识分享WORD格式编辑整理二、各责任部门成本控制指标1.成本科目中各部门责任成本划分见附表:2.各部门责任成本中汇总如下(分作业成本和牵头控制成本),有关作业成本和牵头控制成本的定义见分部门控制责任书中的详细说明。

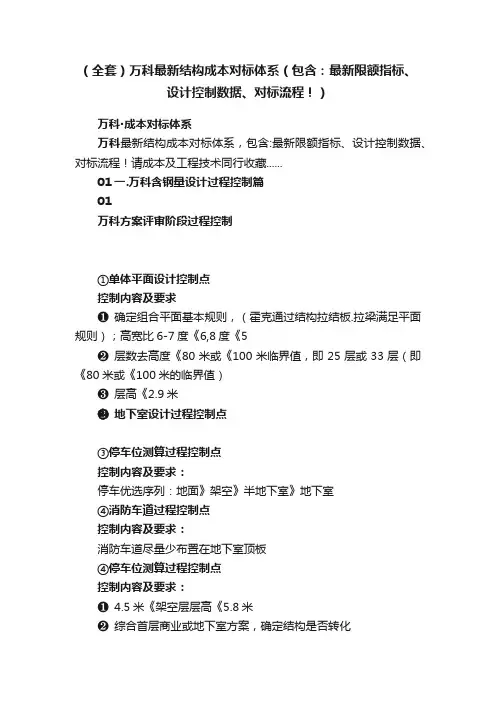

(全套)万科最新结构成本对标体系(包含:最新限额指标、设计控制数据、对标流程!)万科▪成本对标体系万科最新结构成本对标体系,包含:最新限额指标、设计控制数据、对标流程!请成本及工程技术同行收藏......01一.万科含钢量设计过程控制篇01万科方案评审阶段过程控制①单体平面设计控制点控制内容及要求❶确定组合平面基本规则,(霍克通过结构拉结板.拉梁满足平面规则);高宽比6-7度《6,8度《5❷层数去高度《80米或《100米临界值,即25层或33层(即《80米或《100米的临界值)❸层高《2.9米❷地下室设计过程控制点③停车位测算过程控制点控制内容及要求:停车优选序列:地面》架空》半地下室》地下室④消防车道过程控制点控制内容及要求:消防车道尽量少布置在地下室顶板④停车位测算过程控制点控制内容及要求:❶4.5米《架空层层高《5.8米❷综合首层商业或地下室方案,确定结构是否转化02万科户型单体技术方案评过程控制①户型确定过程控制点②地下室过程控制点03万科初步设计评审过程控制04万科施工图设计评审过程控制施工图设计阶段主要的控制点为:经济技术指标管控02二.万科成本限额控制指标篇01万科标准层混凝土含量指标限值指标说明:❶分子包含上部标准层所有结构钢筋❷分母=计容积率面积不计面积部分[(落地凸窗面积有墙柱的凹阳露台、入户花园结构拉板)1/2(两层高悬挑凸阳台有柱凸阳台赠送的其他面积)]02万科地下室钢筋含量指标限值①苏南.南昌.武汉.重庆.杭州.宁波.东莞.惠州.长沙.青岛区域地下室钢筋含量指标②其他区域地下室钢筋含量指标指标说明:❶表中数据是覆土 1.2米,水压同室外场地的地质情况.覆土增加O.3∽0.5(规划要求)以上,含钢量增加5-10KG/m2❷塔楼和人防地下室按照柱基考虑,若采用天然筏基,此部分含钢量增加15-20KG/m2❸两层地下室减10kg/m2❹整体底下室的含量根据普通底下室、塔楼地下室、人防地下室的比例确定,若塔楼和人防地下室范围重叠,按着高者取值.塔楼全转换是指除筒体外全部转换,塔楼地下室和人防地下室含钢量根据转换的比例内插确定❺由于地址情况的变化,最终地下室的含钢量会有变化03万科标准差钢筋含量指标限值指标说明:括号内为结构转换时标准层的数据(kg/m2)指标说明:❶分子包含上部标准层所有混凝土❷分母=计容积率面积不计面积部分[(落地凸窗面积有墙柱的凹阳露台、入户花园结构拉板)1/2(两层高悬挑凸阳台有柱凸阳台赠送的其他面积)]03三.万科成本限额对标流程篇①万科开工前的对标管理基础或桩基开工前各公司必须完成地下车位平均面积和层高这两个指标的对标❷万科园林景观对标管理园林景观对标说明:主题开工后3个月内上报硬景对标指标及相关备案文件☀本期万科最新结构成本对标体系分享完毕......。
万科集团目标成本管理第一节目标成本释义5.1.1 目标成本是集团公司基于市场状况,并结合公司的经营计划,根据预期售价和目标利润进行预先确定的,经过努力所要实现的成本指标。
应体现“以经济合理性最大的成本提升产品的竞争力,并形成行业成本优势”的成本管理宗旨. 5。
1.2目标成本文件分为三个部分:《目标成本测算表》《目标成本控制责任书》《动态成本月评估》.5.1.3 《目标成本测算表》是反应项目的总目标成本和分项目标成本的金额。
建设项目的总目标成本是建设项目成本的控制线,由各分项目标成本组成。
各分项目标成本包括各专业工程造价指标及各种费用指标。
5。
1.4 《目标成本控制责任书》是对各项目费用的责任部门及其主要职责的说明,包括控制内容、控制要点和手段,需要注意的已完工程的失败教训.5。
1.5 《动态成本月评估》反映各成本项目的动态变化情况,分析原因,提出成本控制建议。
第二节目标成本管理原则5.2.1 市场导向原则:目标成本管理以市场为导向,确保目标利润的实现.5.2.2 准确严谨原则:目标成本指标应科学准确,每项来源都要有充分依据,保证目标成本的权威性。
5.2.3 事前控制原则:目标成本管理贯穿于建设项目的每一阶段,凡事做到事先控制为主,事中事后控制为辅,在立项、设计、施工之前发现问题,减少无效成本.5.2。
4 动态管理原则:建设项目的动态成本要及时与目标成本进行比较并纠偏,确保建设项目总成本在目标成本控制范围内。
第三节目标成本文件制订的步骤及时间要求5。
3.1 项目定位阶段:在投资分析和概念设计阶段,根据可行性研究报告,以及营销、开发、成本、工程、财务等相关部门互动讨论确定的项目定位,完成“项目定位阶段的全成本测算“。
确定各项费用的计划金额,包括设计、报建、环境配套、营销费等,并向各费用的负责部门交底达成一致,作为各部门的工作目标。
主体建安费以开发管理部编制的《建设项目综合经济技术指标表》为依据,在五个工作日内完成,并根据测算基础,提出实施方案设计阶段的成本控制目标、措施或建议,形成《方案设计阶段的成本控制建议》,以此指导实施方案的造价控制。
万科2023版预算指标一、预算目标- 2023年度预算目标是确保万科公司在有序扩张的同时,实现财务稳健增长。
- 主要预算目标包括收入增长、成本控制、利润提升和资本投资等方面。
二、收入预算- 预计2023年万科公司总收入将达到X亿元。
- 收入来源主要包括房地产销售、物业管理、租金收入等。
- 进一步拓展市场份额和增加销售量是实现收入增长的关键。
三、成本预算- 2023年度成本预算的重点在于成本控制和效率提升。
- 通过优化采购、供应链及生产流程,降低运营成本。
- 合理安排员工福利及培训成本,提高员工的工作效率。
- 加强风险管理,减少风险带来的损失。
四、利润预算- 2023年度预计实现净利润X亿元。
- 利润提升的重点在于通过提升销售额、降低成本及提高效率等方式,并合理规划资金运用。
五、资本投资- 2023年度计划进行资本投资X亿元。
- 投资重点包括土地储备、房地产项目开发、科技创新等方面。
- 基于风险和回报的考虑,制定合理的资本投资计划。
六、风险控制- 在编制2023年预算指标时,需充分识别并评估潜在风险。
- 将风险因素纳入预算指标,制定相应的应对措施。
- 加强内部控制和监督机制,及时发现和应对潜在风险。
七、总结- 万科2023版预算指标紧密围绕收入增长、成本控制、利润提升和资本投资等方面制定。
- 在实现业务扩张的同时,注重风险控制和财务稳健增长。
- 高效执行预算计划,不断优化调整,并根据实际情况进行灵活应对。
以上为万科2023版预算指标的相关内容。
编号
指标名称指标说明
指标控制值1标准层钢筋含量
(Kg/㎡)1、分子包含上部标准层所有结构钢筋
2、分母为标准层建筑面积备注:
a、落地凸窗赠送面积、有墙柱的凹阳露
台、入户花园、结构拉板按底板投影面
积计入;
b、两层高悬挑凸阳台、有柱凸阳台、赠
送的其他面积按底板投影面积的一半计
入2标准层混凝土含量
(m3/㎡)分母同上
3窗地比门窗洞口面积/住宅部分可售面积+赠送落地凸窗的面积+可封闭空间的面积(有附加门窗时才计入)
高层≤0.21;TH≤0.24(备注:中端再改可放宽0.03~0.04,高端再改不控制)4地下汽车库层高(米)层高指地下汽车库地面建筑完成面到顶
板结构板面的垂直距离5地下车位平均面积
(㎡/车)分子为所有地下室面积-(赠送业主的面积+规划要求的自行车位或摩托车位面积
+特殊设备房面积)
6地下室钢筋含量(Kg/㎡)
含天然基础和承台(不含桩基)7硬景面积比例硬景面积(剔除地面车行道、停车位以
外的硬质铺装,包含人工基底水景、泳
池,不含架空层)/总景观面积≤30%1、计算软硬景指标需在相对完整的组团或者地块中,避免在施工分期导致的零星地块中进行计算,其中构筑物、小品、挡墙及景墙均按照投影计算硬景面积。
2、架空层及临市政路商业街部分单独计算,不列入控制指标。
2014年万科集团项目设计成本对标控制表(上海区域版)
编号
指标名称指标说明
指标控制值1标准层钢筋含量
(Kg/㎡)1、分子包含上部标准层所有结构钢筋
2、分母为标准层建筑面积备注:
a、落地凸窗赠送面积、有墙柱的凹阳露
台、入户花园、结构拉板按底板投影面
积计入;
b、两层高悬挑凸阳台、有柱凸阳台、赠
送的其他面积按底板投影面积的一半计
入2标准层混凝土含量
(m3/㎡)分母同上
3窗地比门窗洞口面积/住宅部分可售面积+赠送落地凸窗的面积+可封闭空间的面积(有附加门窗时才计入)
高层≤0.21;TH≤0.24(备注:中端再改可放宽0.03~0.04,高端再改不控制)4地下汽车库层高(米)层高指地下汽车库地面建筑完成面到顶
板结构板面的垂直距离5地下车位平均面积
(㎡/车)分子为所有地下室面积-(赠送业主的面积+规划要求的自行车位或摩托车位面积
+特殊设备房面积)
6地下室钢筋含量(Kg/㎡)
含天然基础和承台(不含桩基)7硬景面积比例硬景面积(剔除地面车行道、停车位以
外的硬质铺装,包含人工基底水景、泳
池,不含架空层)/总景观面积≤30%1、计算软硬景指标需在相对完整的组团或者地块中,避免在施工分期导致的零星地块中进行计算,其中构筑物、小品、挡墙及景墙均按照投影计算硬景面积。
2、架空层及临市政路商业街部分单独计算,不列入控制指标。
2014年万科集团项目设计成本对标控制表(成都区域版)
编号
指标名称指标说明
指标控制值1标准层钢筋含量
(Kg/㎡)1、分子包含上部标准层所有结构钢筋
2、分母为标准层建筑面积备注:
a、落地凸窗赠送面积、有墙柱的凹阳露
台、入户花园、结构拉板按底板投影面
积计入;
b、两层高悬挑凸阳台、有柱凸阳台、赠
送的其他面积按底板投影面积的一半计
入2标准层混凝土含量
(m3/㎡)分母同上
3窗地比门窗洞口面积/住宅部分可售面积+赠送落地凸窗的面积+可封闭空间的面积(有附加门窗时才计入)
高层≤0.22;TH≤0.25(备注:中端再改可放宽0.03~0.04,高端再改不控制)4地下汽车库层高(米)层高指地下汽车库地面建筑完成面到顶
板结构板面的垂直距离5地下车位平均面积
(㎡/车)分子为所有地下室面积-(赠送业主的面积+规划要求的自行车位或摩托车位面积
+特殊设备房面积)
6地下室钢筋含量(Kg/㎡)
含天然基础和承台(不含桩基)7硬景面积比例硬景面积(剔除地面车行道、停车位以
外的硬质铺装,包含人工基底水景、泳
池,不含架空层)/总景观面积≤30%1、计算软硬景指标需在相对完整的组团或者地块中,避免在施工分期导致的零星地块中进行计算,其中构筑物、小品、挡墙及景墙均按照投影计算硬景面积。
2、架空层及临市政路商业街部分单独计算,不列入控制指标。
2014年万科集团项目设计成本对标控制表(深圳区域版)
编号
指标名称指标说明
指标控制值1
标准层钢筋含量(Kg/㎡)
1、分子包含上部标准层所有结构钢筋
2、分母为标准层建筑面积
备注:
a、落地凸窗赠送面积、有墙柱的凹阳露
台、入户花园、结构拉板按底板投影面
积计入;
b、两层高悬挑凸阳台、有柱凸阳台、赠
送的其他面积按底板投影面积的一半计
入2标准层混凝土含量
(m3/㎡)分母同上
3窗地比门窗洞口面积/住宅部分可售面积+赠送落地凸窗的面积+可封闭空间的面积(有附加门窗时才计入)
高层≤0.19;TH≤0.23(备注:中端再改可放宽0.03~0.04,高端再改不控制)4地下汽车库层高(米)层高指地下汽车库地面建筑完成面到顶
板结构板面的垂直距离5地下车位平均面积
(㎡/车)分子为所有地下室面积-(赠送业主的面积+规划要求的自行车位或摩托车位面积
+特殊设备房面积)
6地下室钢筋含量(Kg/㎡)
含天然基础和承台(不含桩基)7硬景面积比例硬景面积(剔除地面车行道、停车位以
外的硬质铺装,包含人工基底水景、泳
池,不含架空层)/总景观面积≤30%1、计算软硬景指标需在相对完整的组团或者地块中,避免在施工分期导致的零星地块中进行计算,其中构筑物、小品、挡墙及景墙均按照投影计算硬景面积。
2、架空层及临市政路商业街部分单独计算,不列入控制指标.
2014年万科集团项目设计成本对标控制表(北京区域版)
补充规定:
1、上述三表的转换层是指转换层高度<3层的情况,若转换高度≥3层,则标准层的含钢量在不转换的基础上提高4~5Kg/㎡;
2、若消防车上地下室顶板,则地下室的含钢量提高5~8Kg/㎡。
3、补充北京地区全混凝土外墙的上部结构指标限值:
当外墙全部为混凝土墙时,钢筋指标增加1kg/㎡,混凝土指标增加0.01m3/㎡。
