二八灰土回填施工方案
- 格式:doc
- 大小:27.00 KB
- 文档页数:10
二八灰土回填施工实施方案————————————————————————————————作者:————————————————————————————————日期:2︰8灰土施工方案根据本工程施工特点,现阶段以湖区为主,而湖区的施工又以2︰8灰土为主要施工项目。
为控制成本和和施工质量、提高经济效益、统筹各分部工程,结合施工现场实际情况特制定本施工方案。
1.概况湖底设计采用2︰8灰土作防渗处理,厚度40cm,湖底标高62.1m(灰土面)。
湖岸设浅滩,斜坡大于1︰3,驳岸样式多样,湖底面积约32.5万平方。
2.施工准备2.1原材料的控制土:不得含有有机杂物及其它杂质,使用前应先过筛,土的最大粒径不大于15mm。
根据现有土资源条件,部分区域可取土,基本能够满足施工要求。
土方开挖施工时已安排各施工单位根据土质预留。
石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
水:根据现场无其它水源的实际情况,齐村支流河水经过PH试纸测试,可满足施工,暂时采用齐村支流河水。
并已提出申请将自来水接至施工现场,备用。
2.2主要机具有:一般应备有拌合机、小型挖掘机、压路机、蛙式或柴油打夯机、手推车、筛子(孔径6-10mm和16-20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
要求各施工单位根据现场实际需要和实际情况合理安排机具。
2.3人员配备:要求各施工单位合理组织劳动力,备好机械工,力工及技工。
2.4 底基层的验收:在铺灰土前必须先行验基层,办完隐检手续。
根据现场实际情况要求各施工单位对具备灰土施工条件的区域分区分步验收,并要求有质量验收记录,作好资料的管理。
2.5 洒水湿润底基层顶面3、施工总体安排为满足进度要求,赶在雨季来临之前将湖底处理完成,本工程计划各施工单位根据自己的区域分区分段施工。
各区域平坦部分先将湖底标高挖至设计要求,原湖底要求清净淤泥,原土经压路机最少过压两遍至三遍后并经现场验收方可进行灰土的施工。

二八灰土回填施工方案1. 引言本文旨在介绍二八灰土回填施工方案,该方案主要适用于土地开发、基础工程和道路建设等领域。
通过详细介绍方案的施工过程、材料要求和质量控制措施,以帮助读者了解并顺利实施该方案。
2. 施工前准备在进行二八灰土回填施工前,需要做好以下准备工作:•按照设计要求对土地进行勘察,并制定施工方案。
•购买必要的施工设备和工具,如挖掘机、推土机等。
•供应充足的二八灰土并保证其质量。
3. 施工过程3.1 挖掘土坑根据设计要求,在施工现场用挖掘机进行土坑的开挖工作。
确保土坑的形状符合规定的尺寸和坡度要求。
3.2 清理底部清理土坑底部的杂物和碎石,并确保底部平整坚实。
3.3 加水湿润在土坑底部倒入适量水,使二八灰土适度潮湿,以提高其可塑性。
3.4 二八灰土回填将适量的二八灰土均匀地倒入土坑,使用推土机进行均匀夯实。
3.5 分层回填对于较大的土坑,可以采取分层回填的方式进行施工。
每层的厚度一般为20-30厘米,回填完一层后需进行夯实。
3.6 后期夯实在完成整个回填过程后,使用夯实机或压路机对二八灰土进行最后的夯实,以增加地基的密实度。
4. 材料要求4.1 二八灰土二八灰土作为回填材料,应具备以下要求: - 颜色均匀,无异物。
- 颗粒大小适中,黏粒和砂粒的比例合理。
- 含水率适宜,易于施工和夯实。
4.2 水源确保供应充足的清洁水源,用于湿润二八灰土和施工过程中的清洗工作。
4.3 施工设备和工具选择适合的挖掘机、推土机等施工设备,并保证其正常运转。
5. 质量控制为了保证二八灰土回填施工质量,应做好以下控制措施:•对回填材料的质量进行抽样检测,确保其符合要求。
•对施工现场进行检查,确保土坑的尺寸和坡度满足设计要求。
•对施工过程进行监督,确保施工按照方案进行。
•进行夯实效果的检测及记录,确保施工质量。
•在施工过程中记录关键数据,形成施工记录和质量报告。
6. 安全注意事项在进行二八灰土回填施工时,应注意以下安全事项:•操作人员需具备相应的资质和经验。

二八灰土回填分项施工方案
一、准备工作
1、挖机两台、20T压路机一台、铲车一台、汽油夯两台、自卸车辆4台
二、施工工艺
1、回填二八灰土前应用人工找平回填土标高,先用压路机排压一遍
2、回填土应采用开挖基坑时挖出的同类土进行回填,同时应测含水率
3、拌合二八灰土时采用机械及人工配合的方法施工,掌握配合比的控制及灰土的均匀程度
4、铲运机铺土,铺填分区段宽度不小于8米,长度按轴线划分不少于3跨,每次铺土后将表面刮平,填土程序一般采用横向或纵向分层卸土,以便初步压实
5、填土时应分层铺填,每层虚铺厚度不宜大于30cm,人工配合拉线找平
6、要求压路机先纵向再横向碾压,然后再振动碾压两遍
7、最后人工找平至设计标高再碾压一遍
8、靠梁柱等不能碾压的地方用汽油夯找补
9、填好土方如遇水浸泡应将稀泥铲除后重新回填
10、等每完成一个区段,应通知实验室相关人员在监理人员的见证下,进行取样试验,待结果合格后方可进行下一道工序的施工
三、质量标准及安全操作规程
1、主控项目:
A、标高:机械回填土-50
B、分层压实按规定方法
2、一般项目:
A、回填土料按施工技术要求操作
B、表面平整-30
施工期间,基坑边有专人指挥铲车卸土,夜间施工有信号指示灯,工人要戴好安全帽,施工时,人员离车辆保持一定距离
交底人:
被交底人:单位负责人:
江苏九鼎环球建设科技集团
美驰车桥项目部
2011年9月17日。

页眉内容2:8灰土回填施工方案工程概况:星洲工业园B73-A号地块新建厂房项目,位于无锡新区锡梅路南侧,薛典路东侧。
本工程由无锡星洲工业园区开发股份有限公司投资建设;工程勘测单位为江苏华信勘测设计院;信息产业电子第十一设计研究院有限公司设计;无锡建设监理咨询公司监理;南通建工集团施工总承包,由张琪志担任项目经理。
本项目1#综合楼工程,框架结构,地上5层,局部2层;建筑高度:26.70m,一层层高4.8m,标准层层高4.50m ;建筑面积:11763.34平方米。
施工时遇有河道,河道部位有两处。
一处在11轴-15轴之间,呈南北走向,处于变形缝部位与五层部位。
另一处位于1/J轴处。
经业主、勘测单位、设计单位共同商定:基础必须坐于清淤后的老土上,进入持力层200mm以上。
独立基础和柱施工后,采用2:8灰土回填至原设计基础底标高。
为确保工程质量,特编制本方案。
依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-20021、施工准备1.1材料及主要机具:1.1.1土:宜优先采用厂区内其它基槽中挖出的老土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
河道淤泥不得使用。
1.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
1.1.3主要机具有:一般应备有蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
1.2作业条件:1.2.1基坑在铺灰土前必须先行验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
1.2.2基础打灰土,必须对基础办完隐检手续;现浇的混凝土基础、地梁等均应达到规定的强度,不得碰坏损伤混凝土。
1.2.3当地下水位高于基坑底时,施工前应采取排水并降低地下水位的措施,具体措施:在坑边四周挖深水沟,深水沟与集水井相连。

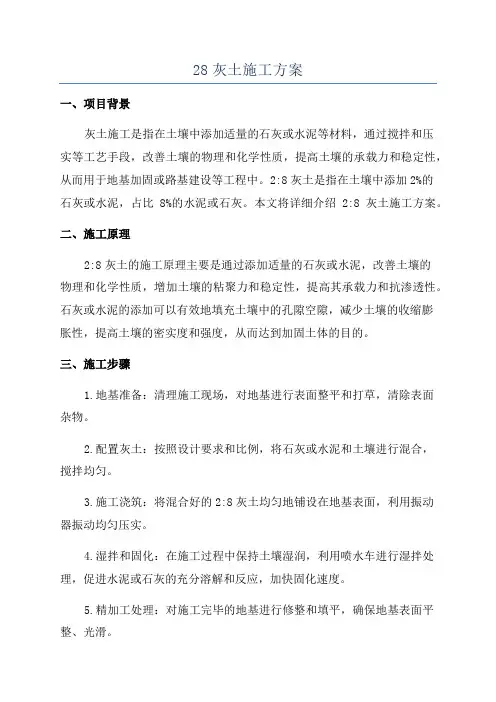

28灰土施工方案一、项目背景灰土施工是指在土壤中添加适量的石灰或水泥等材料,通过搅拌和压实等工艺手段,改善土壤的物理和化学性质,提高土壤的承载力和稳定性,从而用于地基加固或路基建设等工程中。
2:8灰土是指在土壤中添加2%的石灰或水泥,占比8%的水泥或石灰。
本文将详细介绍2:8灰土施工方案。
二、施工原理2:8灰土的施工原理主要是通过添加适量的石灰或水泥,改善土壤的物理和化学性质,增加土壤的粘聚力和稳定性,提高其承载力和抗渗透性。
石灰或水泥的添加可以有效地填充土壤中的孔隙空隙,减少土壤的收缩膨胀性,提高土壤的密实度和强度,从而达到加固土体的目的。
三、施工步骤1.地基准备:清理施工现场,对地基进行表面整平和打草,清除表面杂物。
2.配置灰土:按照设计要求和比例,将石灰或水泥和土壤进行混合,搅拌均匀。
3.施工浇筑:将混合好的2:8灰土均匀地铺设在地基表面,利用振动器振动均匀压实。
4.湿拌和固化:在施工过程中保持土壤湿润,利用喷水车进行湿拌处理,促进水泥或石灰的充分溶解和反应,加快固化速度。
5.精加工处理:对施工完毕的地基进行修整和填平,确保地基表面平整、光滑。
6.养护处理:对施工完工的地基进行适当的养护处理,保持地基表面湿润,防止干裂,提高施工质量。
四、施工要点1.施工材料应符合国家标准,确保质量可靠。
2.在施工中应按照设计要求和比例进行配料和混合,确保灰土的均匀性。
3.在施工时应保持土壤的湿润,提高水泥或石灰的固化速度。
4.施工过程中要加强管理,确保施工质量,预防施工事故的发生。
五、施工效果通过2:8灰土施工,可以有效地提高土壤的承载力和抗渗透性,增加地基的稳定性和强度,提高工程的抗震和抗裂性能,延长工程的使用寿命。
同时,也可以减少土地沉陷和裂缝的产生,增加土壤的抗渗透性和抗冻性,提高地基土壤的质量和均匀性。
六、施工注意事项1.在施工中应严格按照设计要求和比例进行施工,保证灰土的均匀性和质量。
2.施工现场应做好安全防护工作,严格遵守作业规程,减少施工事故的发生。

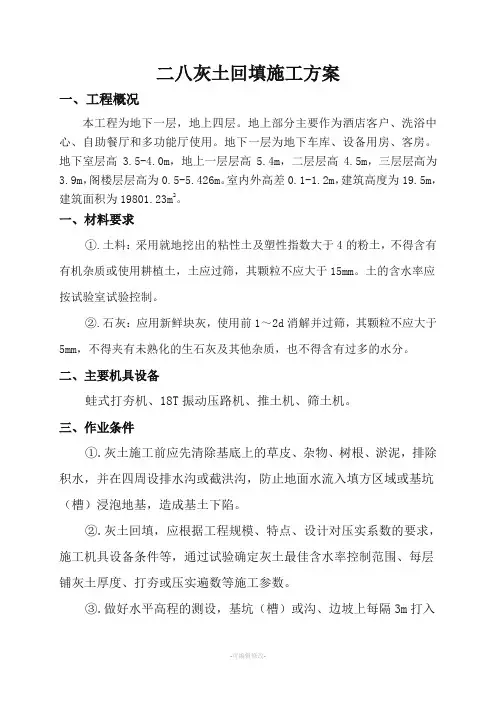

二八灰土回填施工方案一、工程概况本工程为地下一层,地上四层。
地上部分主要作为酒店客户、洗浴中心、自助餐厅和多功能厅使用。
地下一层为地下车库、设备用房、客房。
地下室层高3.5-4.0m,地上一层层高5.4m,二层层高4.5m,三层层高为3.9m,阁楼层层高为0.5-5.426m。
室内外高差0.1-1.2m,建筑高度为19.5m,建筑面积为19801.23m2。
一、材料要求①.土料:采用就地挖出的粘性土及塑性指数大于4的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于15mm。
土的含水率应按试验室试验控制。
②.石灰:应用新鲜块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。
二、主要机具设备蛙式打夯机、18T振动压路机、推土机、筛土机。
三、作业条件①.灰土施工前应先清除基底上的草皮、杂物、树根、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区域或基坑(槽)浸泡地基,造成基土下陷。
②.灰土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过试验确定灰土最佳含水率控制范围、每层铺灰土厚度、打夯或压实遍数等施工参数。
③.做好水平高程的测设,基坑(槽)或沟、边坡上每隔3m打入水平木桩,做好水平标记。
四、施工操作工艺①.对基坑(槽)应先验槽,清除松土,并打两遍底夯,要求平整干净。
如有积水、淤泥,应凉干;局部的软弱土层或孔洞,应及时挖处后用灰土分层回填夯实。
②.灰土配合比应符合设计规定2:8石灰:土(体积比)。
用机械翻拌,不少于三遍,达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用。
③.灰土应当日铺填夯实,入坑(槽)灰土不得隔日夯打。
夯实后的灰土3d内不得受水浸泡,并及时进行基础与基坑回填或在灰土表面做临时性覆盖,避免日晒、雨淋。

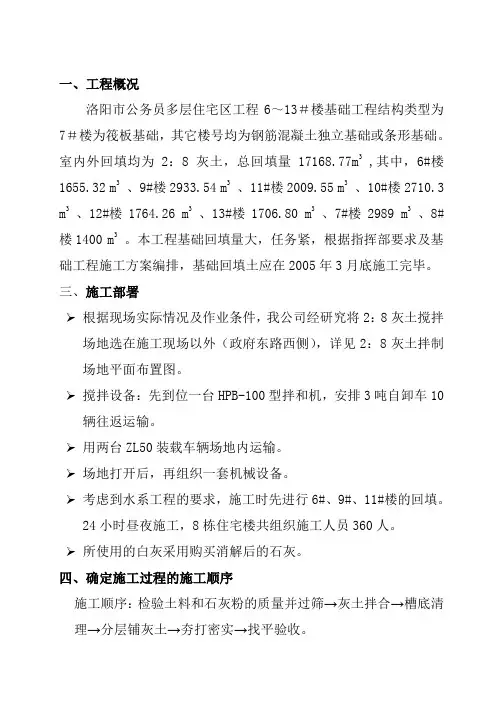

一、工程概况洛阳市公务员多层住宅区工程6~13#楼基础工程结构类型为7#楼为筏板基础,其它楼号均为钢筋混凝土独立基础或条形基础。
室内外回填均为2:8灰土,总回填量17168.77m3 ,其中,6#楼1655.32 m3 、9#楼2933.54 m3 、11#楼2009.55 m3 、10#楼2710.3 m3 、12#楼1764.26 m3 、13#楼1706.80 m3 、7#楼2989 m3 、8#楼1400 m3 。
本工程基础回填量大,任务紧,根据指挥部要求及基础工程施工方案编排,基础回填土应在2005年3月底施工完毕。
三、施工部署➢根据现场实际情况及作业条件,我公司经研究将2:8灰土搅拌场地选在施工现场以外(政府东路西侧),详见2:8灰土拌制场地平面布置图。
➢搅拌设备:先到位一台HPB-100型拌和机,安排3吨自卸车10辆往返运输。
➢用两台ZL50装载车辆场地内运输。
➢场地打开后,再组织一套机械设备。
➢考虑到水系工程的要求,施工时先进行6#、9#、11#楼的回填。
24小时昼夜施工,8栋住宅楼共组织施工人员360人。
➢所使用的白灰采用购买消解后的石灰。
四、确定施工过程的施工顺序施工顺序:检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收。
五、施工方法1.采用政府东路我公司堆土场的土料拌制2:8灰土,使用前邀请监理单位对土料及白灰的质量进行检查验收。
购买的石灰粉可直接使用;土料可原土上料经自动过筛机将大于50mm土粒筛出,经检查应确保粒径的要求。
2.灰土拌合:2∶8灰土的配合比应用体积比,施工时调整设备上的出土比例孔,进行计量。
保证灰土比例符合设计要求。
拌合时必须均匀一致,拌合好的灰土颜色应一致。
3.灰土施工时,应适当控制含水量。
工地检验方法是:由各楼号试验工对灰土的含水量进行试验,要求达到或接近最佳含水量;现场的检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。
二八灰土施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]二八灰土回填施工方案一、工程概况本工程为地下一层,地上四层。
地上部分主要作为酒店客户、洗浴中心、自助餐厅和多功能厅使用。
地下一层为地下车库、设备用房、客房。
地下室层高-4.0m,地上一层层高5.4m,二层层高4.5m,三层层高为3.9m,阁楼层层高为-5.426m。
室内外高差-1.2m,建筑高度为19.5m,建筑面积为19801.23m2。
一、材料要求①.土料:采用就地挖出的粘性土及塑性指数大于4的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于15mm。
土的含水率应按试验室试验控制。
②.石灰:应用新鲜块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。
二、主要机具设备蛙式打夯机、18T振动压路机、推土机、筛土机。
三、作业条件①.灰土施工前应先清除基底上的草皮、杂物、树根、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区域或基坑(槽)浸泡地基,造成基土下陷。
②.灰土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过试验确定灰土最佳含水率控制范围、每层铺灰土厚度、打夯或压实遍数等施工参数。
③.做好水平高程的测设,基坑(槽)或沟、边坡上每隔3m打入水平木桩,做好水平标记。
四、施工操作工艺①.对基坑(槽)应先验槽,清除松土,并打两遍底夯,要求平整干净。
如有积水、淤泥,应凉干;局部的软弱土层或孔洞,应及时挖处后用灰土分层回填夯实。
②.灰土配合比应符合设计规定2:8石灰:土(体积比)。
用机械翻拌,不少于三遍,达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用。
③.灰土应当日铺填夯实,入坑(槽)灰土不得隔日夯打。
夯实后的灰土3d内不得受水浸泡,并及时进行基础与基坑回填或在灰土表面做临时性覆盖,避免日晒、雨淋。

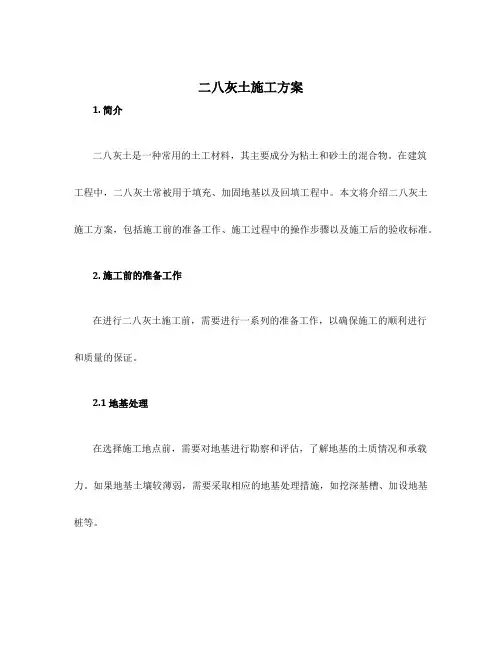

二八灰土施工方案1. 简介二八灰土是一种常用的土工材料,其主要成分为粘土和砂土的混合物。
在建筑工程中,二八灰土常被用于填充、加固地基以及回填工程中。
本文将介绍二八灰土施工方案,包括施工前的准备工作、施工过程中的操作步骤以及施工后的验收标准。
2. 施工前的准备工作在进行二八灰土施工前,需要进行一系列的准备工作,以确保施工的顺利进行和质量的保证。
2.1 地基处理在选择施工地点前,需要对地基进行勘察和评估,了解地基的土质情况和承载力。
如果地基土壤较薄弱,需要采取相应的地基处理措施,如挖深基槽、加设地基桩等。
2.2 材料准备进行二八灰土施工前,需要准备好所需的材料和工具。
主要材料包括粘土、砂土和水,而工具包括挖掘机、铲子、水泥搅拌机等。
2.3 环境调控施工现场的环境调控也是施工前的重要准备工作。
尽量保持现场的干燥,避免施工过程中降雨对工程的影响。
根据施工时间的安排,合理安排施工队伍的人员和材料,确保施工进度的顺利进行。
3. 施工过程操作步骤3.1 挖掘基坑在施工过程中,首先需要对地基进行挖掘,形成基坑。
挖掘的深度和形状需根据工程设计要求进行调整。
挖掘时,要注意控制坑面的平整度和坡度,确保基坑的稳定。
3.2 坑底处理挖掘好基坑后,需要对坑底进行处理,以保证坑底的平整度和稳定性。
将坑底的松土、杂物等清除干净,并进行压实处理,填平低洼部位。
3.3 灰土搅拌将准备好的粘土、砂土和适量的水投入水泥搅拌机中进行搅拌,直到得到均匀的灰土状。
3.4 灰土回填将搅拌好的灰土倒入基坑中,逐层进行回填。
每次回填一层后,需使用振动锤进行压实处理,以提高灰土的密实度和稳定性。
3.5 表面处理回填至设计标高后,进行表面处理,主要包括对灰土表面进行修整和平整,以确保灰土层的平整度和表面光洁度。
4. 施工后的验收标准施工完成后,需要进行验收,以确保施工质量符合要求。
4.1 坑底平整度对基坑的坑底进行检查,要求坑底的平整度误差不超过设计要求的允许范围。
土方回填(2:8灰土)根据本工程施工特点,现阶段C4#、C5#房主体已至八层结构,基础回填土方以2:8灰土为主要施工项目。
为控制成本和和施工质量、提高经济效益、统筹各分部工程,结合施工现场实际情况特制定本施工方案。
编制依据:毛湾家园二期C块工程施工图纸《2012年9月》地基与基础工程施工及验收规范《GB50202-2002》建筑地基处理技术规程《JGJ79-2012》建设工程质量检测工作手册《第三版》1、工程概况C4#、C5#房设计采用2︰8灰土作基础处理,压实系数为≥0.94。
C4#房长为49.25米,宽为16.95米;C5#房长为74.1米,宽为16.95米,2:8灰土回填顶标高为室外地坪标高,底标高为-5.75m。
2、施工准备2.1原材料的控制土:不得含有有机杂物及其它杂质,使用前应先过筛,土的最大粒径不大于15mm。
根据现有土资源条件,部分区域可取土,基本能够满足施工要求。
土方开挖施工时已根据土质预留。
石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
水:根据现场水源紧张的实际情况,自打井井水经过PH试纸测试,可满足施工,暂时采用自打井井水。
2.2主要机具有:一般应备有拌合机、小型挖掘机、压路机、蛙式或柴油打夯机、手推车、筛子(孔径6-10mm和16-20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.3人员配备:要求各班组合理组织劳动力,备好机械工,力工及技工。
2.4 底基层的验收:在铺灰土前必须先行验基层,办完隐检手续。
根据现场实际情况要求各班组对具备灰土施工条件的区域分区分步验收,并要求有质量验收记录,作好资料的管理。
2.5 洒水湿润底基层顶面3、施工总体安排本着成本管理的目标,可用做灰土原材料的土已经安排预留。
考虑到现场的实际情况,在外场安置筛土机,进行2:8灰土的拌合。
灰土总厚度3.5~5米,根据选用机械分层施工,平均每层压实厚度200mm,每层虚铺厚度为250mm,C4#房基坑每层由西向东铺填,C5#房基坑每层由东向西铺填。
西港花园·碧水湾小区一期地下车库A区西段室内地面2:8灰土回填方案西安西港建筑实业有限公司年月日一、工程概况西航花园·碧水湾小区一期地下车库A区西段;框剪剪力墙结构,总建筑面积为5990平方米,位于西安市灞桥区西航花园灞河东岸。
二、施工准备:1.施工设备准备①施工机械:本工程为机械土方回填(室内地面),配备大型机械有一台12~15t压路机、一辆50型铲车,蛙式打夯机两台,填土前2天工长必须进行机械试运转。
②监测仪器:经纬仪、水准仪、塔尺、钢卷尺。
2.技术准备⑴复测用于控制填方的坐标点和水准点做好记录。
⑵清理基底、验收底标高、计算签认。
⑶分层夯实,压实系数不小于0.95。
⑷向参加施工人员进行技术交底。
三、施工工艺1.施工工艺流程:4、弹线、设标志在需填土方部位的边坡上钉好水平木桩,作为控制摊铺灰土厚度的标准,做好测量放线。
四、施工方法1.填料要求填土土料含水量的大小,直接影响到碾压质量。
在碾压前应先试验,以达到符合密度及要求条件下的最优含水量和最少碾压遍数。
土料最优含水量为14%~18%,现场以用手握成团,两指轻捏即碎为宜。
袋装石灰不得含有粒径大于5mm的生石灰块。
2.机械填土方法铲运机铺土,铺土分层进行每次铺土厚度不大于30㎝,避免铲运机在虚土上碾压,人工平整土方时,用水准仪控制标高及平整度,保证每层土方一次平整到位。
最后依据铺填厚度,确定每平方米袋装灰用量.3.填土的压实碾压机械压实填方时,应控制行使速度一般碾压不超过2㎞/h,并要控制压实遍数。
压路机压实填方时,应采用薄填慢碾多次的方法。
碾压方向应从两边逐渐压向中间,碾轮每次重叠宽度15~25㎝。
避免漏压,运行中碾轮边距填方边缘应大于500㎜。
以防发生溜坡倾倒。
边角边坡边缘压实不到之处。
应铺以人力夯或小型夯实机具夯实。
灰土应当日铺填夯实,入坑灰土不得隔日夯打。
五、质量控制填方施工时的分层厚度及压实遍数1.严格控制填料的厚度,填料含水量控制在最优含水量的土2%以内。
2:8灰土回填方案华池县第一中学整体搬迁建设项目工程基础回填专项施工方案编制人:职务:审核人:职务:审批人:职务:陕西大明建筑工程有限责任公司华池一中项目部编制时间:年月日目录一、工程概况二、编制依据及原则三、分项工程的前期准备四、分项工程的施工方案五、质量控制六、质量保证措施七、施工安全保障八、文明施工保证措施九、施工进度保证措施1、《建筑工程技术标准》(JTGB01-2013);2、《建筑工程基础地基施工技术规范》(JTGF10-2013);3、《建筑工程地基设计规范》(JTG D30-2004);4、华池新建一中整天搬迁工程《施工图设计》、《技术规范》、《施工招标文件书》、《招标技术问题的澄清》及其它有关文件5、确保实现合同要求的质量、安全、环保、工期目标。
6、严格遵守施工验收规范、规程和制度。
7、科学组织、严格管理、精心施工,争创优质工程。
8、合理安排施工计划,统筹规划、合理布局,保证施工有序性、连续性、均衡性。
9、考虑本标段工程特点、工期及施工环境。
精心布置现场,节约用地,文明施工,搞好环境保护,尊重民风民俗,方便地方人民生活交通。
三、分项工程施工的前期准备1、清理施工现场在施工前清除影响施工的障碍物,做好安全及文明施工的布置。
2、原材料试验取计划采用的原材料提前进行试验,并做出混合料的标准击实试验,确定最佳含水量及最大干密度。
以便控制现场施工。
3、测量工作复核水准点、中桩,并加密水准点引至施工路线外稳固可靠处,便于今后施工。
4、人员配备对于此分项工程,我部设管理人员3名,测工2名,施工人员20名。
5、机械调配在进行此道分项工程准备阶段,我部已经将各种机械设备调配到位:推土机1台、装载机2台、平地机2台、振动压路机1台、火力夯1台、洒水车1辆,并且已经对各种机械进行了检查保证机械设备性能完好。
6、技术控制要求(1)根据图纸对本试验段进行测量放线,采用打土墩挂线控制标高。
(2)松铺厚度根据施工经验暂定为45cm,拟定松铺系数为1.25,则压实厚度为30cm。
A2施工组织设计(方案)报审表工程名称:××××××#楼编号:2:8灰土回填施工方案报审表工程名称:××××××#楼项目经理:编制人:编制日期:审核人:审核日期:审批意见:××××××建筑工程公司年月日××××××#住宅楼(2:8灰土回填)专项施工方案××××××建筑工程公司基底隐坑2:8灰土回填方案为了确保回填土的质量符合设计要求,根据施工现场基槽开挖的实际情况,特制订以下操作方案:一、材料准备1、选用质量好的生石灰块,运至现场进行淋水,充分熟化后进行过规格为(网眼5mm)筛。
2、土料选用较好的素土(不含有砖渣等其它杂物)。
二、施工机具及计量设备1、采用蛙式打夯机械2、取样工具(环刀,刮灰刀,锤等)三、施工步骤1、对基底隐坑进行开挖,直至达到老土层,然后根据现场隐坑的大小和深度按要求进行高宽比为1:2进行放坡(即高为500mm,宽1000mm)。
2、隐坑挖好后,报公司质安科及监理单位人员进行验收,验收合格后进行二八灰土的回填。
3、回填时,严格按照2:8的比例进行拌制,拌制均匀后,进行回填。
4、回填土虚铺厚度按每层30cm,然后用打夯机进行夯实,待下一层夯实后,由监理人员现场见证,对回填土进行取样,由送样员送往试验室检测。
5、待下一层回填土样检测合格后,然后进行上一层的回填,夯实,取样,检测。
目录一、编制根据 (2)二、工程概况 (2)三、施工准备 (2)1.材料准备 (2)2.重要机具 (2)3.技术准备 (2)四、施工措施 (2)1.施工流程 (2)2.施工工艺 (2)五、雨季施工 (3)六、成品保护 (4)七、质量保证措施中应注意旳问题 (4)八、安全生产措施 (4)九、文明施工管理与环境保护措施 (5)十、应急预案 (5)4#楼基坑处理换填施工方案一、编制根据1.2月安徽水文工程勘察研究院出具旳《阜阳市颍泉区颍河治理项目中市办集中安顿区岩土工程勘察汇报》。
2.7月6日设计单位签发旳《3、《建筑地基基础工程施工质量验收规范GB50202-》二、工程概况施工中, 4#楼在基坑开挖时, 在10-19轴线区, 发现废弃河道软土淤泥层。
三、施工准备1.材料准备:(1)、土:宜优先采用基槽中挖出旳土, 但不得具有有机杂物, 使用前应先过筛, 其粒径不不小于15 mm。
含水量应符合规定。
(2)、石灰:应用块灰或生石灰粉;使用前应充足熟化过筛, 不得具有粒径不小于5mm旳生石灰块, 也不得具有过多旳水分。
2、重要机具:木夯、蛙式或柴油打夯机、手推车、筛子(孔径6一10mm和16-20mm两种)、原则斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
3.技术准备:(1)基坑在铺灰土前必须先行钎探验槽, 经建设单位、监理单位、设计单位、勘察院验收完地基承载力后才可以进行换填处理。
(2)当地下水位高于基坑底时, 施工前应采用排水或减少地下水位旳措施, 使地下水位常常保持在施工面如下0.5 m左右。
在3天内不得受水浸泡。
如渗水严重应上报给项目部技术负责人, 出具合理旳技术方案并得到设计同意后, 下发变更告知, 才可以继续施工。
(3)施工前应根据工程特点、设计压实系数, 土料种类、施工条件等, 合理确定土料含水量控制范围,铺灰土旳厚度和夯打遍数等参数。
重要旳灰土填方其参数应通过压实试验来确定。
(4)施工前, 应作好水平高程旳标志。
二八灰土换填专项施工方案一、工程背景和目的随着城市建设的不断发展,土地资源越来越紧张,而且大部分土地是由二八灰土构成的,在建设过程中,需要将二八灰土换填为更加适合建设的填土。
本方案旨在制定一套科学合理的施工方案,保证二八灰土换填工程的顺利进行。
二、换填施工的必要性分析1.二八灰土不适宜用于建筑基础的施工,在建筑工程中容易发生沉陷,给工程的安全性和稳定性带来风险。
2.换填施工可以提高建筑基础的稳定性和耐久性,为后续的建设提供良好的基础条件。
3.二八灰土的换填施工可以充分利用和开发城市土地资源,提高土地的利用率。
三、施工准备工作1.项目组织:成立专门的项目组织,负责整个换填施工工程的规划和实施,明确各个工作组的职责和任务。
2.资金预算:根据换填施工的规模和工程量,制定详细的资金预算和计划,保证施工的顺利进行。
3.工程设计:委托专业的设计单位进行工程设计,确定换填施工的具体方案和施工工艺。
4.现场勘察:对施工区域进行详细的勘察和调查,了解土壤的性质和工程情况,制定施工方案。
5.材料采购:根据施工方案和工程需求,采购合适的换填材料和设备。
四、施工工艺和步骤1.清理施工区域:清理并整理施工区域,清除杂物和障碍物,为施工做好准备。
2.短程内倒运:将符合要求的填充材料运输至施工现场,在短程内进行倒运,保证填充材料的质量和均匀性。
3.材料平整压实:使用大型机械设备对填充材料进行平整压实,确保填充层的平整度和稳定性。
4.表面处理:对填充层的表面进行处理,确保充填层的密实性和稳定性。
5.管道施工:在完成填充层施工后,进行管道的敷设和安装,确保后续工程的正常进行。
6.管道测试:在管道施工完成后,进行压力测试和水位测试,确保管道的安全性和正常运行。
7.工程验收:施工完成后,由专业的验收人员对工程进行验收,确保工程的质量和安全。
五、施工环境和工期要求1.施工环境:确保施工现场的安全和环保,建立健全的施工现场管理制度,配备专业的安全员和环境监测人员。
室外2:8灰土施工方案依据图纸要求本工程室外回填采用2:8灰土,灰土的压实系数为0.95。
根据现场场地特点及项目部配备机械,拟采用小型铲车铺土人工配合平土及压路机碾压的施工方法。
1、准备工作1.1土源采用从场外拌合好后用自卸汽车运输到现场回填,土质质量符合回填土质量要求。
石灰用块灰熟化及试验器具环刀、天平电炉炒锅等落实。
1.2灰土的运输车辆落实。
1.3夯实机械、工具落实。
准备一台压路机,铲车1台,蛙式打夯机1台。
1.4灰土已具有配比及最佳含水率最大干容重的土壤击实试验报告。
1.5灰土回填人员已经落实到位。
2、施工方法2.1清除槽内积水、杂物,槽邦钉标高控制桩示以控制灰土虚铺厚度。
(在墙上用油漆画出虚铺厚度点或线加以控制)2.2灰土应拌合均匀颜色一致,含水率在17%—22%左右,施工时以手握土料成团两指轻捏解碎为宜。
土过湿凉干、过干可洒水润湿。
2.3用自卸汽车将灰土运输至现场倒入基坑后,再用铲车进行摊铺,人工配合平土。
灰土应分段分层进行并压实,用压路机压实时每层虚铺灰土厚28—30CM,基本铺平分层压实,压路机压不倒的边角采用打夯机打夯三遍,每层灰土压实后现场试验员取环测定压实度,取样合格后方可进行上一层铺土。
2.4灰土分段施工时,不得在墙角连接,连接缝应设在其它部位并做成阶梯形,上下两层土互相错开0.5m。
2.5每天灰土摊铺后必须当天压实或打夯,不得隔夜,夯实三天内不得浸泡,应防日晒雨淋,如遇晒应将松软灰土刮去补夯。
3、质量控制要求3.1灰土的土料不得含有超标的有机杂质,不得用表面耕植土。
冻土使用前应过筛,其粒径不得大于15mm。
3.2用做灰土的消石灰,应过筛其粒径不得大于5mm消石灰中不得夹有未熟化的生石灰块也不得含有过多的水份。
3.3灰土的配合比(体积比)2:8,要求配比正确。
3.4灰土的质量检查,每20米取一点或100个平方且不得小于5点用环刀取样,测定其干密度,质量标准其系数为0.95。
土方回填(2:8灰土)根据本工程施工特点,现阶段C4#、C5#房主体已至八层结构,基础回填土方以2:8灰土为主要施工项目。
为控制成本和和施工质量、提高经济效益、统筹各分部工程,结合施工现场实际情况特制定本施工方案。
编制依据:毛湾家园二期C块工程施工图纸《2012年9月》地基与基础工程施工及验收规范《GB50202-2002》建筑地基处理技术规程《JGJ79-2012》建设工程质量检测工作手册《第三版》1、工程概况C4#、C5#房设计采用2︰8灰土作基础处理,压实系数为≥0.94。
C4#房长为49.25米,宽为16.95米;C5#房长为74.1米,宽为16.95米,2:8灰土回填顶标高为室外地坪标高,底标高为-5.75m。
2、施工准备2.1原材料的控制土:不得含有有机杂物及其它杂质,使用前应先过筛,土的最大粒径不大于15mm。
根据现有土资源条件,部分区域可取土,基本能够满足施工要求。
土方开挖施工时已根据土质预留。
石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
水:根据现场水源紧张的实际情况,自打井井水经过PH试纸测试,可满足施工,暂时采用自打井井水。
2.2主要机具有:一般应备有拌合机、小型挖掘机、压路机、蛙式或柴油打夯机、手推车、筛子(孔径6-10mm和16-20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.3人员配备:要求各班组合理组织劳动力,备好机械工,力工及技工。
2.4 底基层的验收:在铺灰土前必须先行验基层,办完隐检手续。
根据现场实际情况要求各班组对具备灰土施工条件的区域分区分步验收,并要求有质量验收记录,作好资料的管理。
2.5 洒水湿润底基层顶面3、施工总体安排本着成本管理的目标,可用做灰土原材料的土已经安排预留。
考虑到现场的实际情况,在外场安置筛土机,进行2:8灰土的拌合。
灰土总厚度3.5~5米,根据选用机械分层施工,平均每层压实厚度200mm,每层虚铺厚度为250mm,C4#房基坑每层由西向东铺填,C5#房基坑每层由东向西铺填。
2︰8灰土施工方案根据本工程施工特点,现阶段以湖区为主,而湖区的施工又以2︰8灰土为主要施工项目。
为控制成本和和施工质量、提高经济效益、统筹各分部工程,结合施工现场实际情况特制定本施工方案。
1.概况湖底设计采用2︰8灰土作防渗处理,厚度40cm,湖底标高(灰土面)。
湖岸设浅滩,斜坡大于1︰3,驳岸样式多样,湖底面积约万平方。
2.施工准备原材料的控制土:不得含有有机杂物及其它杂质,使用前应先过筛,土的最大粒径不大于15mm。
根据现有土资源条件,部分区域可取土,基本能够满足施工要求。
土方开挖施工时已安排各施工单位根据土质预留。
石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
水:根据现场无其它水源的实际情况,齐村支流河水经过PH试纸测试,可满足施工,暂时采用齐村支流河水。
并已提出申请将自来水接至施工现场,备用。
主要机具有:一般应备有拌合机、小型挖掘机、压路机、蛙式或柴油打夯机、手推车、筛子(孔径6-10mm和16-20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
要求各施工单位根据现场实际需要和实际情况合理安排机具。
人员配备:要求各施工单位合理组织劳动力,备好机械工,力工及技工。
底基层的验收:在铺灰土前必须先行验基层,办完隐检手续。
根据现场实际情况要求各施工单位对具备灰土施工条件的区域分区分步验收,并要求有质量验收记录,作好资料的管理。
洒水湿润底基层顶面3、施工总体安排为满足进度要求,赶在雨季来临之前将湖底处理完成,本工程计划各施工单位根据自己的区域分区分段施工。
各区域平坦部分先将湖底标高挖至设计要求,原湖底要求清净淤泥,原土经压路机最少过压两遍至三遍后并经现场验收方可进行灰土的施工。
本着成本管理的目标,可用做灰土原材料的土已经安排各施工单位预留。
安排在进行部分区域做灰土的同时,对预留的区域进行土方开挖。
灰土处理的同时对取土点做开挖及做灰土的准备。
灰土总厚度40cm,根据选用机械宜分二层施工,平均每层压实厚度20cm。
齐村支流穿过湖区,暂时用作整体降水使用。
现场考虑先将河道两岸的湖区完成灰土,并根据天气及水位地质条件适时及时完成河道防渗处理。
河道处理遵循成本管理的原则,在现阶段施工道路畅通情况下,将河道含有草根等杂物的表层土及河底腐植淤泥运至场外丢弃,尽量保留河道原堤,保持河道畅通。
待完成西部湖区,在适当部位设置围堰,将河道水改流,并采取有力措施争取在最短时间内完成河道的防渗处理,根据实际地形,河道底做成凹型,两岸缓坡过渡。
齐村支流的处理方案应根据实际条件及时调整。
湖区西北部原湖区为整个湖区的深水区,作为重点内容单独考虑。
湖区南部原留作戏水园的部分在现阶段水位低的有利条件下进行清淤和防渗处理。
如果汛期提前来临,也可作为泄水通道使用。
湖驳岸形式多样,为综合考虑驳岸的形式与周围景点的布置,暂时将灰土的接槎部位留在浅水区平直段1米处,接槎部位呈阶梯状留置,长度大于500mm。
这样既能保证放坡处灰土的质量要求,也能为驳岸的处理留出足够的时间和空间。
4、施工方法采用样板引路的方法。
要求各施工单位先做出样板,经试验合格后方可进行大面积的施工,既能保证工程质量,也能熟悉施工工艺。
根据样板情况,结合施工条件等,合理确定土料含水量控制范围、铺灰土的厚度和压实遍数等。
重要的参数通过压实试验来确定。
工艺流程:检验土料和石灰粉的质量并过筛→灰土拌合→基底清理→分层铺灰土→夯打密实→找平验收。
首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。
如果是块灰闷制的熟石灰,要用6~10mm的筛子过筛;土料要用16~20mm筛子过筛,均应确保粒径的要求。
灰土拌合:灰土的配合比应用体积比,严格控制配合比。
拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。
灰土施工时,应适当控制含水量。
工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。
如土料水分过大或不足时,应晾干或洒水润湿。
灰土拌和和施工工艺灰土拌和有多种方法,本工程根据现场实际情况可采用场内拌和、场外拌和两种方法,场内拌和方法是先铺一层好土,按设计配合比铺上一层石灰后用灰土拌和机或旋耕机拌和,用推土机或挖土机摊平,然后及时碾压至规定的压实度。
第二种方法采用场外拌和法施工,将粘土、石灰混合料按设计配合比拌和,拌和完成的标志为混合料颜色一致,将合格的灰土混合料运至现场分层填筑,分二层摊铺,平均每层压实厚度20cm,上、下两层搭接错开米以上。
灰土的摊铺和压实均根据样板采用的工艺。
一般根据试验段确定摊铺厚度,碾压应遵循先稳压后振压再静压的原则,既用轻型压路机进行碾压,使灰土稳定,然后用振动压路机碾压1~2遍,最后用18~21t 三轮压机碾压2~3遍达到压实度标准。
浅水区斜坡碾压从下至上进行。
施工缝接槎处理:同层施工缝接槎处理采用在第一次施工压实后,第二次施工时先将上一次施工压实的灰土在接槎处抱松湿润后进行第二次施工。
第一层施工完毕后及时进行第二层的施工,重复第一次施工流程。
第一层与第二层摊铺时间不大于七天。
养护完工并经检验合格的灰土层立即开始养护,养护期不少于7天,养护期间始终保持稳定层表面潮湿。
养护期内如出现病害,及时挖补,修整到规定的要求,挖补的压实厚度不小于8cm,杜绝薄层贴补。
在养护期间,严格控制施工车辆的通行,施工车辆控制在灰土允许承受荷载范围内,且行车速度不超过15km/h,并不得急刹车,车辆行驶在全宽范围内均匀分布。
对采用的新工艺及有技术疑难点的项目,应制定针对性的质量保证措施。
5、质量要求保证项目:基底的土质必须符合设计要求。
灰土的干土质量密度或贯入度必须符合设计要求和施工规范的规定。
基本项目配料正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、起皮。
留槎和接槎。
分层留接槎的位置、方法正确,接槎密实、平整。
允许偏差项目,灰土地基允许偏差6、降水排水施工措施整个湖区采用齐村之流做整体降水用。
提前安排将齐村支流挖深,利用3、4月份地下水位低的有利条件,先将齐村支流两侧的湖区完成湖底处理,并安排齐村支流以西部分在土方处理时作成坡向齐村支流入口或湖区内低洼部分,齐村支流以东部分坡向湖区低洼部分,以便集中排水。
在灰土施工过程时遇雨,一般宜抢压,保住上层封下层,应在下雨前用防雨布覆盖,待雨过天晴,打开防雨布,进行必要的复压。
刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。
为防止雨季提前来临,要求各施工单位编制雨季施工预案备用。
7.质量保证措施建立质量保证体系,明确管理职责。
在工程监理未进场之前,现场负责人兼任监理职责。
各区域现场负责人作息时间随工程进展调整,采取旁站监督施工,从基底处理开始,对于不符合质量要求的工序禁止进入下道工序,工程材料严格把关,作到不符合要求的材料不进场,不达到规范要求的不通过。
项目负责人具体负责工程质量监督评审。
现场负责人兼顾施工技术和质量,并负责工序、部位的初验工作。
完善现场管理制度,制定工序检查制度、隐蔽工程验收与报审制度、分项分部工程的验收移交与报审制度、竣工验收移交与报审制度、工程档案资料的保管与移交制度施工过程控制灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。
用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。
环刀取土的压实系数用dy鉴定,一般为~。
每层压实后按规定频率做压实度试验,作贯入度试验每20平方米不得少于3点,取样试验每100立方米不得少于2组。
符合要求后才可进入下一层的施工。
灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;底洼处应及时补打灰土。
8、进度计划灰土施工要求4月20日完成,要求各施工单位分小流水段施工,以便安排平行流水作业,要求各施工队伍将各自的区域细划分编排进度计划,制定工期保证措施。
9、工期保证措施为确保4月20日前完成湖底处理,要求各现场负责人一切为工程服务,一切听从工程的安排,作息时间随工程进度调整。
采取分块实施方案,对具备条件的基底积极主动的促进施工单位通过验收,为安排平行交叉作业创造条件,提高生产效率。
要求施工单位制定施工总体计划,倒排工期。
各区域现场负责人按照进度要求控制管理,坚持落实日报及周报,每日应有每天收工时的计划实施检查制度。
每周在周例会中进行进度计划的检讨制度。
要求有明确的供甲方审批通过的进度报表制度,应有对进度控制意见的反馈纠偏制度。
用各阶段计划指导施工,做好总体调控。
对某些主观原因造成的进度滞后如:承包单位的管理架构线路不清,管理人员兼职多、变动大,施工给予的配合不力,工人劳动积极性较低、劳动力数量不够或技能欠佳,检查验收难过关等,采取在每日收工碰头会上分析成因、查漏补缺等反应调整措施,积极主动促进工程的进展。
10、常见问题分析灰土的施工虽没有特别复杂的技术难题,但如果掌握不好就可能带来诸如表面起皮、弹簧、下部素土夹层以及裂缝等质量问题。
因此,在施工的质量控制中,应特别注意针对以上几个常见问题采取相应措施。
表层起皮是比较常见的灰土质量缺陷,由于这些起皮很容易形成夹层,一旦出现,既影响美观又影响质量。
造成起皮现象的原因归纳起来无外以下3种情况:第一是由于表层过湿,碾压时掌握不好灰土会被压路机轮子粘起;第二是由于表层含水量过小,试验证明如果不用振动压路机,压实度几乎无法满足要求,因此,碾压时特别是振动压路机进行振动碾压时容易发生推移而起皮;第三是由于表面薄层补贴,碾压时容易导致起皮。
对于第一种情况而言,碾压要掌握好时间,待表层接近最佳含水量时进行碾压;第二种情况的出现则主要与天气情况以及平地机操作手水平有关,高温天气施工造成表层失水太快,造成表面含水量过小,解决这类起皮主要靠及时补水与缩短操作周期或避开午间高温的办法;第三种情况的出现则主要与混合料总量偏少及平地机操作手水平较差有关,多次的整平,使得灰土表面有薄层贴补,解决这类起皮主要靠加强现场控制与提高机械操作水平来保障。
弹簧现象也是因为含水量过高引起,由此可见,在施工过程中控制好混合料的含水量显得非常重要。
灰土由于配比、施工、养护不当很容易产生裂缝,有时问题还比较严重,裂缝形成的主要因素有以下几个:(1)土的塑性指数土质塑指越高则灰土出现的裂缝机率越多,这是因为塑指高的土有较强的伸缩性,遇水发胀,烘干则收缩,因此在选择灰土的土质时,应选择塑指在20以下的土质,但不能低于10,如果塑指太低则影响灰土强度,结合工程实际,以塑指介于15 到20之间为宜。
可对现场土取样分析,选择合适的土源。
(2因为土对水的敏感程度要比石灰大,若土的比例越大,则灰土出现裂缝的机率高。
