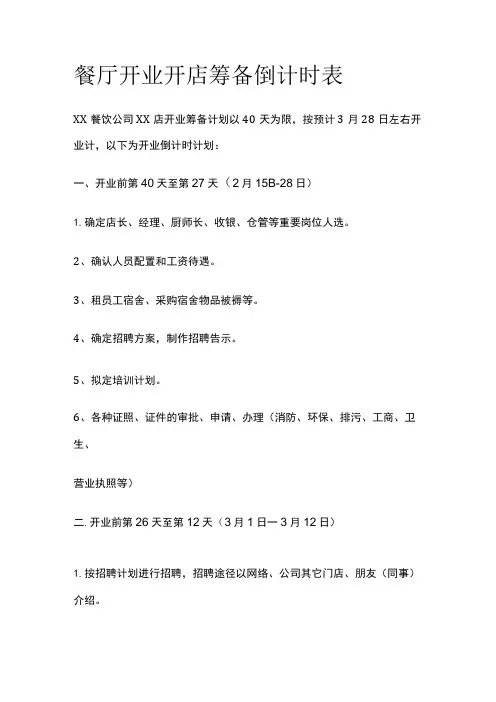

餐厅开业开店筹备倒计时表XX餐饮公司XX店开业筹备计划以40天为限,按预计3月28日左右开业计,以下为开业倒计时计划:一、开业前第40天至第27天(2月15B-28日)1.确定店长、经理、厨师长、收银、仓管等重要岗位人选。
2、确认人员配置和工资待遇。
3、租员工宿舍、采购宿舍物品被褥等。
4、确定招聘方案,制作招聘告示。
5、拟定培训计划。
6、各种证照、证件的审批、申请、办理(消防、环保、排污、工商、卫生、营业执照等)二.开业前第26天至第12天(3月1日一3月12日)1.按招聘计划进行招聘,招聘途径以网络、公司其它门店、朋友(同事)介绍。
2、开展原材料市场调查分析;制定原料供应方案和程序。
3、确定酒水、饮料的供货方案;与财务部一起合理定价,并报公司总经理。
4、各种印刷品如菜谱、酒水单、打包袋、找零袋、纸巾设计印刷。
(要求开业前10天印刷品到位)5、确定物品采购清单,确定桌椅、餐具等需要提前定做的物用品。
6、了解及观察已经招聘员工思想动向。
三、开业前第13天至第IO天(3月13B-16日)1.按培训计划开始培训。
2、了解商场布局、周边环境及地理位置,制定宣传方案。
3、按招聘计划招聘员工。
四.开业前第10天至第8天(3月17日一19曰)1.按培训计划继续加强培训。
2、了解有关的订单与现有财产的清单。
3、采购清洁用具及低耗品,开始搞局部卫生。
5、确保所有订购物品都能在开业5天前到位,并与店长商定开业前主要物品的贮存与控制方法,建立订货的验收、入库与查询的工作程序。
6、检查是否有必需的设备、服务设施被遗漏,在补充的同时,确保开支不超出预算。
7、再次确定组织结构、人员定岗定位、运作模式。
8、编印岗位职务说明书、工作流程、工作标准、宣里制度、营运表格等。
9、安装收银系统和无线网络,进行调试。
10、建立施工方、物管、供应商联系方式档案,便于日后的联系。
五.开业前第8天至第5天(3月20B-22B)1.按照餐厅的设计要求,确定餐厅各区域的布置标准。

酒楼筹备工作计划表
表一、九月工作计划:
说明:1、筹备期间认真审核具体的工作内容,对核心工作内容做到不遗漏,安排全面、细致、务实,可操作性强;
2、每一项工作内容落实到人,明确工作职责,实施监督管理,负责实施者不折不扣地完成工作任务;
3、所有的预定完成期限以开业时间的时序标准确定,★为具体落实日期标注符号;
4、此横道图为筹备期的纲要,对各项详细的工作时间安排以天为单位,同时根据具体情况及筹备进度可作
相应的调整,于每天的班前班后会议进行强调增减。
表二:十月工作计划:。
