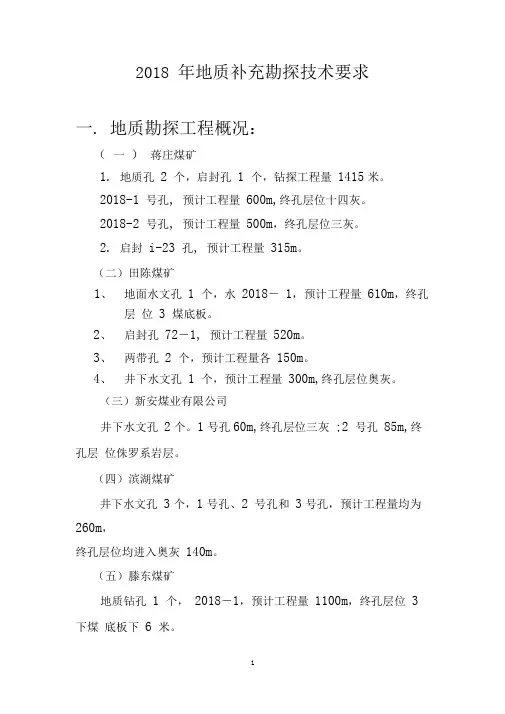

2018 年地质补充勘探技术要求
一. 地质勘探工程概况:
( 一 ) 蒋庄煤矿
1. 地质孔 2 个,启封孔 1 个,钻探工程量 1415米。
2018-1 号孔, 预计工程量 600m,终孔层位十四灰。
2018-2 号孔, 预计工程量 500m,终孔层位三灰。
2. 启封 i-23 孔, 预计工程量 315m。
(二)田陈煤矿
1、 地面水文孔 1 个,水 2018- 1,预计工程量 610m,终孔层 位 3 煤底板。
2、 启封孔 72-1, 预计工程量 520m。
3、 两带孔 2 个,预计工程量各 150m。
4、 井下水文孔 1 个,预计工程量 300m,终孔层位奥灰。
(三)新安煤业有限公司
井下水文孔 2个。1号孔60m,终孔层位三灰 ;2 号孔 85m,终孔层 位侏罗系岩层。
(四)滨湖煤矿
井下水文孔 3个,1号孔、2 号孔和 3号孔,预计工程量均为
260m,
终孔层位均进入奥灰 140m。
(五)滕东煤矿
地质钻孔 1 个, 2018-1,预计工程量 1100m,终孔层位 3
下煤 底板下 6 米。 2
六)七五煤矿
地质孔 2 个,2018-1 和 2018-2,预计工程量均为 900m,终孔
层位 3 下煤底板下 6 米。
二、技术要求
( 一 ). 启封孔技术要求
1、严格按照钻探施工规范进行施工,确保工程质量达到甲级。
2、钻孔须按规程编制规范的钻孔施工设计。
3、钻孔结构:不大于原钻孔孔径。
4、钻孔结束后提交完整资料 3套。
5、钻孔要严格按照《煤田地质勘探规范》施工,认真做好钻探
班报表记录,准确记录各地层及含水层深度、厚度、漏水、涌水、坍
塌、掉块位置等,并随时接受矿方对钻孔质量的监督检查。
6、封孔前要做好封孔设计, 严格按设计要求封孔, 并取样备查。
7、各项原始记录必须使用钢笔或中性笔填写,做到填写及时、
准确、齐全、清楚,并妥善保管,不得追记或写画与生产无关的内容。 并于终孔 5 日内把各项原始记录和该孔施工技术小结送生产技术部。
