目录第一章概况 (2)一、区位条件 (2)二、历史沿革 (3)三、自然条件 (3)四、自然资源 (5)五、社会经济 (5)六、周边地区 (8)第二章规划依据及指导思想 (12)一、规划背景 (12)二、规划依据 (13)三、规划指导思想 (13)四、规划目标 (14)五、规划期限 (16)六、规划范围 (17)第三章杨凌城市发展战略定位 (18)一、城市发展条件分析 (18)二、城市总体发展战略 (22)三、产业发展战略 (23)四、空间发展战略 (26)五、城市发展创新战略 (29)第四章城市性质与规模 (33)一、城市性质 (33)二、城市发展规模 (36)第五章生态适宜性评价 (37)一、生态评价的基本原理 (37)二、城市地域生态条件特征 (37)三、生态条件评价 (40)四、用地评价 (41)五、城市发展方向与用地规划建议 (42)一、现状 (43)二、总体规划布局 (44)三、居住用地规划 (46)四、公共设施规划 (47)五、工业仓储用地规划 (49)第七章绿地系统及景观规划 (51)一、绿地系统规划 (51)二、城市景观规划 (52)三、历史文化要素保护 (54)第八章城市综合交通规划 (55)一、对外交通规划 (55)二、道路交通规划 (56)第九章市政工程规划 (62)一、给水工程规划 (62)二、排水工程规划 (63)三、电力工程规划 (66)四、电信工程规划 (66)五、燃气工程规划 (67)六、供热工程规划 (69)第十章规划实施与部署 (71)一、近期建设规划 (71)二、远景规划 (71)第一章概况一、区位条件杨陵区位于东经108°—105°07′,北纬34°12′—34°20′之间;地处陕西省关中平原的西安—宝鸡的中间位置。
行政区域东西长约16公里,南北宽约7公里,总面积94.18平方公里。
其中杨凌农业高新技术产业示范区位于杨陵行政区东部,总面积22.12平方公里。

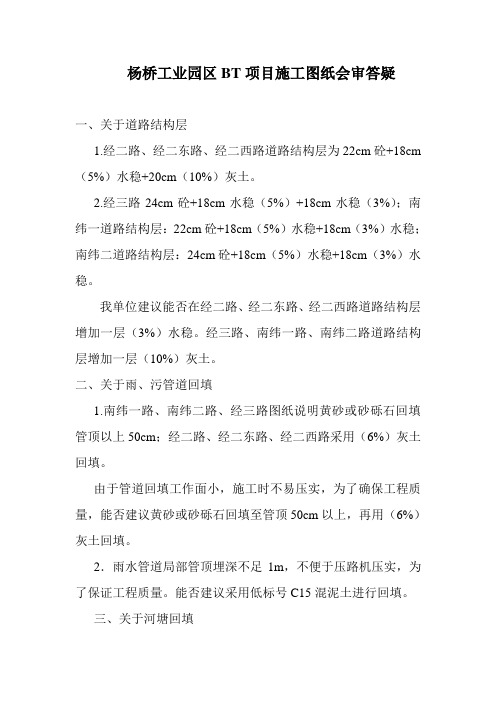

杨桥工业园区BT项目施工图纸会审答疑
一、关于道路结构层
1.经二路、经二东路、经二西路道路结构层为22cm砼+18cm (5%)水稳+20cm(10%)灰土。
2.经三路24cm砼+18cm水稳(5%)+18cm水稳(3%);南纬一道路结构层:22cm砼+18cm(5%)水稳+18cm(3%)水稳;南纬二道路结构层:24cm砼+18cm(5%)水稳+18cm(3%)水稳。
我单位建议能否在经二路、经二东路、经二西路道路结构层增加一层(3%)水稳。
经三路、南纬一路、南纬二路道路结构层增加一层(10%)灰土。
二、关于雨、污管道回填
1.南纬一路、南纬二路、经三路图纸说明黄砂或砂砾石回填管顶以上50cm;经二路、经二东路、经二西路采用(6%)灰土回填。
由于管道回填工作面小,施工时不易压实,为了确保工程质量,能否建议黄砂或砂砾石回填至管顶50cm以上,再用(6%)灰土回填。
2.雨水管道局部管顶埋深不足1m,不便于压路机压实,为了保证工程质量。
能否建议采用低标号C15混泥土进行回填。
三、关于河塘回填
二零零七年先设计的经二东路、经二西路、经二路河塘素土回填,建议能否参照二零一一年设计的经三路、南纬一路、南纬二路河塘处理方案30cm+20cm的山皮石+20cm含灰6%石灰改良土,然后素土分层回填,每20cm分层压实。
四、经三路平面图上有暂定桥梁一座无施工图纸。
江苏齐力建设工程有限公司
杨桥工业园区BT项目部
2012-5-9。
上院小区a4标段摘要:1.上市公司资产重组的概念与目的2.上市公司资产重组的基本流程3.上市公司资产重组的具体步骤4.上市公司资产重组的时间安排5.上市公司资产重组的注意事项正文:上市公司资产重组是指上市公司及其控股或者控制的公司在日常经营活动之外购买、出售资产或者通过其他方式进行资产交易达到规定的标准,导致上市公司的主营业务、资产、负债等发生重大变动的行为。
其目的在于优化资源配置、提高企业竞争力、实现价值最大化。
上市公司资产重组的基本流程分为两个步骤:第一步是收购股权,包括协议转让和场内收购;第二步是换壳,即资产置换。
在这个过程中,上市公司需要与交易方就重大资产重组事宜初步磋商并签署保密协议。
上市公司资产重组的具体步骤如下:1.提出资产重组的申请:上市公司向中国证监会提出资产重组申请,同时提交相关材料。
2.受理:中国证监会办公厅受理处统一负责接收申报材料,对上市公司申报材料进行形式审查。
3.审查:证监会对上市公司提交的申报材料进行实质性审查,以确保重组方案符合相关法律法规和政策要求。
4.反馈和反馈回复:在发出反馈意见后,申报人和中介机构可以就反馈意见中的有关问题与证监会上市部进行当面问询沟通。
5.上会:中国证监会上市部将召开重组委审议会议,对上市公司的资产重组方案进行审核。
6.实施:获得证监会审核通过后,上市公司可以实施资产重组方案,包括股权收购、资产置换等。
7.信息披露:在整个资产重组过程中,上市公司需要按照中国证监会和交易所的要求,及时、准确、完整地进行信息披露。
上市公司资产重组的时间安排主要取决于重组的具体情况和监管部门的审核进度,一般需要数月时间。
在重组过程中,上市公司及其股东、实际控制人以及参与重大资产重组筹划、论证、决策等环节的其他相关机构和人员,应当及时、准确地向上市公司通报有关信息,并配合上市公司及时、准确、完整地进行披露。
总之,上市公司资产重组是一项复杂的系统工程,需要涉及多方面的协调和沟通。
目录一、概况 .......................................................... - 2 -(一)地理位置 ................................................. - 2 - (二)地形条件 ................................................. - 2 - (三)工程性质及抗震设防烈度.................................... - 2 - 二、规划成果 ...................................................... - 2 -(一)文字成果 ................................................. - 2 - (二)图纸成果 ................................................. - 2 - 三、规划设计依据及知道思想......................................... - 2 -(一)规划设计依据.............................................. - 2 - (二)规划设计指导思想.......................................... - 2 - (三)规划设计目标.............................................. - 2 -四、规划总体构思 .................................................. - 3 -五、总体布局 ...................................................... - 3 -(一)道路交通系统.............................................. - 3 - (二)住宅建筑户型.............................................. - 3 - (三)公共服务设施系统.......................................... - 3 - (四)景观、绿化系统............................................ - 3 - 六、生态文明型绿色小区建设......................................... - 3 -(一)建筑环保设计.............................................. - 3 - (二)绿色节能措施.............................................. - 4 - (三)消防安全设计.............................................. - 4 - 七、附表........................................................... - 4 -附表一:小区规划经济指标表...................................... - 4 - 附表二:规划综合技术指标表...................................... - 4 - 附表三:小区规划户型及人口相关指标表............................ - 5 -一、概况(一)地理位置杨凌示范区位于杨凌示范区邰城广场以北,西临邰城路南端,与新天地酒店相对,南临滨河路;其正南侧为陕西省著名的水上运动中心。
杨凌步长制药有限公司职工倒班楼一期工程架子搭设方案一.工程概况:本工程位于陕西省杨凌示范区新桥路以东、城南路以北。
杨凌步长制药有限公司职工倒班楼一期工程是一栋建筑面积为6739.34㎡的五层框架楼。
该工程建筑平面布置呈L型,建筑物东西方向长75.15m,南北方向宽36.6m。
层高一层为3.9m,二层以上均为3.6m,总高22.5m。
为了架子工程施工安全和顺利施工,特制定以下方案:二.设计依据:根据施工组织设计工艺要求和安全防护规定主体施工阶段采用双排架。
三.使用材料1.钢管采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《碳素结构钢》GB/T700中Q235A钢的规定,钢管进场应有材质合格证.2.钢管选用外径φ48mm,壁厚3.5mm的焊接钢管,立杆,大横杆和斜杆的长度为6m,小横杆长度为1.5m.3.扣件采用可锻铸铁制造,铸件不得有裂纹气孔,不宜有缩松,沙眼,浇冒口残余,披缝,毛刺,氧化皮等清除干净,扣件符合GB15831规定.4.扣件与钢管的贴和面必须严格整齐,应保证与钢管扣紧时接触良好.5.扣件活动部位应能灵活转动,且刷深暗红色防锈漆.6.脚手板采用竹制架板,宽度不小于300mm,防护棚用多层木工板厚度不小于15mm.7.外架采用橘黄色,抛撑杆﹑连接件﹑护栏杆等采用黑黄相间的警戒色。
四.搭设说明及要求1.搭设前先夯实基底及硬化,再放出架杆轴线,每道立杆底均做450*450*120厚砼垫块.2.立杆均设扫地杆,先立四角的立杆,再立四周的立杆,然后立中间的立杆,必须保证纵横的立杆距离相等,四角设斜撑及剪刀撑,由底至顶连续设置.3.开始搭设时,应每隔六跨设抛撑一道,直至连墙件安装稳定后,方可根据情况拆除。
4.斜支撑设置间距7.5-9.0m,以保证架体的稳定性.拉接横杆与墙体每隔五道立杆设一道,逐楼层拉接于结构墙体上.5.施工层作业面设有效架板不小于3块,且在施工中脚手板下设平支安全网一道拉到结构边,防止人员坠落.6.纵向水平杆设置在立杆内侧,其长度不小于三跨,接头采用对接扣件,相临两根纵向水平杆的接头不宜设在同步同跨内,不同跨的相临接头在水平方向必须错开距离不小于500mm。
1.桥梁由哪几部分组成?桥跨结构,桥墩(台),支座,附属结构。
2.什么叫桥梁的上部结构和下部结构?它们的作用分别是什么?桥跨结构又称附属结构,是在线路中断时跨越障碍的主要承重结构。
桥墩(台)又称下部结构,是支承桥跨结构并将恒载和车辆等活载传至地基的建筑物。
3.对于不同的桥型,计算跨径都是如何计算的?梁式桥,为桥跨结构相邻及两个支座中心之间的距离。
拱桥是相邻拱脚截面形心点之间的水平距离。
4.什么叫桥梁的容许建筑高度?当容许建筑高度严格受限时,桥梁设计如何去满足它的要求?公路(铁路)定线中所确定的桥面或轨顶搞成,对通航净空顶部高程之差,称为容许建筑高度。
当建筑高度严格受限时,应调节桥面标高已满足桥下通航或者通车的要求。
5.请阐述梁桥、拱桥、刚架桥、斜拉桥和吊桥的主要受力特点。
竖向荷载作用下,梁桥受弯矩为主。
拱桥受压为主。
刚架桥梁部主要受弯,柱脚处又具备水平反力,受力状态介于梁桥和拱桥之间。
斜拉桥累死多点弹性连续梁,吊桥主要是缆索承受拉力,同时支座存在水平力。
6.桥梁设计应满足哪些基本要求?并简要叙述各项要求的基本内容。
使用上的要求,经济上的要求,结构尺寸和构造上的要求,施工上的要求,美观上的要求。
7.对于跨河桥梁,如何确定桥梁的总跨径和进行分孔?对于通航河流,分孔时首先考虑桥下通航的要求。
对于变迁性河流,需要多设几个通航孔。
平原地区宽阔河流,通常在中部设计大跨径通航空,在两旁浅滩部分按经济跨径进行分孔。
山区深谷,水深流急的河流或者水库上,应减少中间桥墩,加大跨径,条件允许的话,采用特大跨径单孔跨越。
8.桥梁各种标高的确定应考虑哪些因素?桥下流水净空,桥下安全通航,桥跨结构底缘的高程应高出规定的车辆净空高度。
9.确定桥面总宽时应考虑哪些因素?试述各级公路桥面行车道净宽标准。
取决于行车和行人的交通需要,与设计速度有关。
设计速度80公里每小时时,车道宽3.75米。
设计速度60-20公里每小时时,车道宽3.55-3.50米。
载荷在加载到模型的过程中有很多技巧,掌握好这些技巧不仅可以方便快捷地处理载荷还能得到合理、满意的结果。
下面通过几个实例介绍几个载荷处理技巧。
1 面荷载简化为线荷载上图是一个十字筋板形式的座,座上面可以放置电机、减速器、制动器之类的装置,对于此种情况可以施加面荷载于盖板上,见图1,但是结果往往造成盖板的应力、变形过大(图2),实际上该结构主要由十字筋板承受并传递荷载,因此可将荷载简化施加到十字筋板的上边缘,如图3所示,结果如图4所示。
2 点载荷转化成线载荷堆取料机悬臂梁上布置托辊,托辊支撑皮带,带动物料,此时载荷是托辊、皮带加物料作用在托辊与主结构连接处,如图5所示。
按照点荷载施加,首先要找到托辊的位置,如果托辊的位置处并没有节点,就需要对模型进行处理来实现网格划分后托辊处存在节点,增加了很大的工作量。
因为悬臂梁较长且托辊沿梁长方向均匀分布同时数量较多,所以将上述点荷载以线荷载的形式施加到主结构上对结果的影响并不大,反而简化了载荷的施加过程,并且不需要对模型进行处理,如图6所示。
3 静水压力载荷静水压力载荷在工程实际中应用较多,它的施加主要注意三个方面即可,一是液体压力的线性变化;二是注意液压的水平面;三是单元面法向,确保压力的施加方向要正确。
4 风载荷户外结构尤其是港口机械在CAE分析中一般要考虑风荷载,在使用壳单元或实体单元建模时,沿风向在风载荷作用面上施加风压力即可。
但如果采用梁单元建模时,风荷载从面载荷转换成线载荷,注意载荷大小要用风压力乘以作用面宽度,还有应注意考虑折减系数以及随高度变化的风载系数等问题。
5 重力载荷密度修改在建模时经常会省略掉一些连接板,并且焊缝往往也不考虑,这就造成了计算模型与实际结构的重量存在差异(比实际结构小),在充分检查板厚及模型没有问题后,此时可通过修改重力加速度的值来实现模型重量与实际结构重量保持一致。
6 动载起重机、装卸产品等在使用过程中存在由于缓冲、加速或减速以及非正常制动等引起的结构整体动载,该动载是由于惯性造成的,在FEA模型中可通过施加线性加速度(平动)或角加速度(转动)进行模拟,类似于重力加速度,其施加方式也与重力的施加一样。
陕西省杨凌区杨凌上院工程图纸会审问题汇总结构部分一、各楼号共性问题1、主楼500厚2:8灰土垫层是否能够取消?回复:1#楼可以取消。
2、试桩改为工程桩后,试桩桩顶做法是否有变化?回复:无变化,试桩桩顶高度至素土挤密桩虚桩头。
3、筏板布置图,底板角部钢筋大样图中未明确是否在上下层均布置。
回复:板底附加,板顶不需要。
4、外墙剪力墙锚入基础的部分是否设置水平筋及拉筋?(图纸上未设置但图集上设置了)回复:按图集施工。
5、一层隔墙基础详图中的基础做法与建施总说明中相应位置的地面做法不一致。
回复:问题不清。
6、剪力墙平面布置图和剪力墙构件详图中标注相冲突,应以哪张图为准?回复:具体位置指明,具体情况具体分析,核对后答复。
7、各层结构平面布置图中的大样1和大样2的设置位置不明确,“余同”具体指哪些部位?回复:大样参照建筑立面及建筑节点施工8、结构图中未标注吊筋的部位不在设置吊筋?回复:按图施工。
9、厨房和阳台板是否需要降板?回复:按图施工。
10、基础筏板未注明上下层网片筋的支撑钢筋及马蹬筋,是否可采用C18,间距1000mm梅花布置?回复:施工问题。
请遵照相关规范执行。
11、结构总说明中地下室剪力墙大样图中拉筋采用A6,而剪力墙详图中采用C6,以哪个为准?回复:以剪力墙图纸为准12、为缩短工期和便于施工,楼层伸缩后浇带是否可以改为膨胀加强带。
回复:原则上不应替换。
13、结施梁图中有部分梁(非悬挑梁)的配筋上部通筋截面积大于下部通筋截面积,剪力墙边缘构件的下层钢筋直径小于上层钢筋直径,是何原因?回复:按图施工。
14、结施图和建施图中均未标出防水层的厚度。
回复:以建施为准15、梯板筋是否按图纸标注的钢筋双层双向通长布置?(与图集有冲突)回复:按图施工。
16、所有灌注桩高出垫层10CM,筏板下层钢筋保护层只有4CM,无法绑扎。
回复:局部按照规范钢筋曲线通过。
二、1#楼:1、结施04:底板放坡处截桩详图中,桩径500应为700?回复:底板放坡处截桩详图中,桩径500应为700。
2、结施04:6~7轴处筏板附加筋伸入电梯井的尺寸不详。
回复:参电梯基坑大样。
3、结施04:CT-1剖面尺寸和平面尺寸不一致。
回复:修改成一致,见已出升版图6、结施04:裙房混凝土标号是多少?回复:详已出升版图结施07a。
7、结施07a:TJ-1的基底标高能否调整-2.100。
回复:不能,给排水专业要求。
8、结施07a:JZL与柱结合部位加腋构造A8@200钢筋构造不明确。
回复:加腋范围内,间距200,参考图集06G101-6 53页。
9、结施08a:JCLy-2北端原位标注与集中标注不一?回复:加腋JCLy-2纵筋按照集中标注。
10、结施09a:N轴南侧5道剪力墙长度?回复:N轴往南2.0m。
11、结施09a:电梯井处Q-2厚度与GAZ-1厚度相冲突,以哪个为准?回复:以墙厚为准,参照结施14aGAZ-1施工。
12、结施13、15、17:6、10、24、28/H YJZ-11与详图尺寸不符,是否应为GJZ-7?回复:结施13a,结施15a,6、10、24、28/H 处YJZ-11与详图尺寸不符,该处暗柱尺寸参照GJZ-7,纵筋:14φ14, 箍筋φ8@150,均为三级钢。
结施17a中该处为GJZ-7。
13、结施19a:电梯机房GJZ-7b同结施20尺寸不一致,以及GJZ-4同结施21尺寸不一致。
回复:结施GJZ-7b尺寸以结施20a中详图为准;结施GJZ-4尺寸以结施20a中详图为准。
14、结施19a:GJZ-21无详图。
回复:同详图GJZ-7a。
15、结施21a:说明11中提到的叶墙应设置在哪些位置。
回复:删除此条。
16、结施21a:大样1是否在N轴上通设。
回复:在N轴上通设,遇到门时间断。
17、结施21a:E~H/5~6处结构板的做法与建施图相应位置的布置不一致。
(其他楼号相应位置也有类似情况)回复:建筑有修改,请看最新的建施图18、结施36a:最北侧墙上设有构造柱,最南侧墙未设,与建施相应的部位的平面图和立面图表示不一致,是否南侧也有。
回复:有,为GZ1,定位同建施图。
19、结施39:设备大样只有详图但平面图中没有具体位置。
回复:有定位尺寸,但未注明是设备基础,参看设备施工图。
20、结施39:详图1和2的标高是否有误?回复:详图2中标高值58.000应为62.300。
21、结施41:BT2无配筋;回复:h=110mm,φ12@160,三级钢。
22、结施26a:详图1节点所示位置是否设有栏杆?(建筑立面图中未设)回复:详图1节点所示位置为窗,详最新的建施图。
23、09页GAZ-1宽度250?回复:和第11条重复,同回复11。
24、07页JZL与柱结合部位加掖构造¢8@200钢筋构造不明确;回复:和第8条重复,同回复8。
25、地下室结构平面8~11轴、23~26轴板面标高-0.1?1剖余同指哪些部位;回复:是-0.100m;剖余同指N轴,结合第16条回复施工。
26、裙楼基础梁平法施工图JCLY-1(2B)400*750只有下部钢筋,无上部钢筋标注;回复:下部钢筋为原位标注,详结施8a。
27、标准层阳台窗下混凝土梁上翻200,窗高2.1,余200,是否砌砖做窗台板?如做窗台板请给出配筋,混凝土标号;回复:该处按照大样1施工。
28、所有灌注桩高出垫层10CM地板钢筋无法绑扎;回复:底板钢筋弯折后通过。
29、结构板平面布置图>3.6M板跨应加加强筋,总说明7.47没有提到。
回复:按照总说明7.4.7施工。
三、8#楼1、结施1-02图:1-E轴中有加腋,但没标注;在地下车库08图中有多处加腋,但结施1-02图中只有一个,应按哪个图施工?回复:按结施1-05中的“8号楼基础与地下车库底板交接示意图”节点施工,都不需要加腋,结施1-02图及地下车库08图中的加腋应删除。
2、结施1-02图:13/E轴处断面起坡位置不明确?回复:按节点图为准,45度起坡。
3、结施1-02图:说明2:本工程采用低板位梁板式筏基,除特别注明外,基础梁,板的底面标高均为-8.6m,结施1-03图说明2:梁顶标高除注明外为-7.4m,轴9/D-G中JZLY-7梁跨高度相差900,未标明梁高,以哪条说明为准?回复:该梁梁顶标高-7.4m。
4、结施1-03图:说明3:主次梁相交处附加箍筋,其钢筋型号有两种,应如何选择?(其他楼号也存在同样问题)回复:附加箍筋使用3 d (d为主梁箍筋直径、共6道) ,附加箍筋肢数同主梁箍筋肢数。
5、结施1-03图:D~E/10~12轴处电梯井南边梁的标注 10@150、 8@105(3)、350*2100是何意思?回复: D~E/10~12轴处电梯井南边梁的标应为4 22、 8@105(3)、G11 12、350*2100。
且9~11/D~E电梯基坑周围2100高的地基梁的纵向构造钢筋由G6 12改为G11 12。
6、结施1-04图:轴3-4、18-19之间板附加筋 12@300未标注布置范围?回复:该板附加筋为该跨内布置,即D~E轴之间布置。
7、结施1-06图:说明4:图集选用03G101-1与钢筋类型不符是否采用11G101-1回复:除基础采用图集11G101-1外,其余均采用图集03G101-1。
8、结施1-09图:柱GAZ1a, GAZ1b原位标注与详图标注不一致,按哪个施工?(2-09中柱GYZ2也有相同的问题)回复:配筋大样有误,按详图的钢筋数量和方式施工。
9、结施1-14:轴9/c梁宽标注与梁截面尺寸不符?回复:按梁平法中梁截面尺寸标注,轴线为梁中心线。
10、结施1-14:轴9/D 13/C相交处预留风洞口与建施101图风洞口相比较长度分别小100和50是否以结施为准?回复:以结施为准。
11、结施1-14:轴15-18 与D-E处梁Ly-1a的位置与建施-101此处梁的位置不一致,是否以结施图为准?回复:以建施-101为准。
12、结施1-16:轴1左侧无风井,建施102处有风井,是否以结施图为准?回复:该处风井表达于地下车库施工图中,详见地下车库图纸。
13、结施1-17:轴5,轴17梁未标注?回复:该两处为墙,详见结施1-10。
14、结施1-17:轴20右侧风井结构未标注?回复:该风井为墙,详见结施1-06、1-10。
15、结施1-15 、1-17:轴9-11/E-G中间一道梁未标注;G/9~13处一道梁未标注。
回复:轴9-11/E-G中间的梁的配筋为200x400,C8@100/200,2 14;2 16。
G/9~13处为墙,详见结施1-06、1-10。
16、结施2-11轴:11/G处6 14竖向钢筋外伸长度未标注?回复:钢筋延伸出洞口边缘锚固长度后截断。
四、9#楼1、结施1-03: H/13~14、H/3~6处JZL-4(1)的配筋未标注?回复:此处的JZL-4(1)应改为JZLx-4(1).2、地下室二层(筏板上)是否有集水坑,如果有在图纸那个位置?(其他楼号也存在类似问题)答复:由于集水坑的深度为底板面标高,故集水坑的位置详见建施。
3、结施1-12:集水坑上的Lx-1(1)与○9轴相交处仅有剪力墙,没有边缘构件,是否有误?回复:按图施工即可。
4、结施1-13:节点详图GL-1的尺寸与基础布置图上尺寸对应不上?回复:GL-1的尺寸应由900改为200宽,悬挑板长度为900。
5、结施2-30:1-1剖面中,标高-7.4到-4.625处标高等尺寸标注有误; A-A剖面尺寸标注有误。
回复:A-A剖面中的475改为675。
1-1剖面中由-7.4到-4.625向上的标注依次500,2275。
五、11#楼1、结施1-05:地下室外墙详图2(WQ2)原位标注和集中标注钢筋型号不一致。
回复:图上一致,请明示。
2、结施1-08:YAZ-5钢筋型号详图集中标注与原位标注不符。
回复:4 16改为4 18,三级钢。
3、结施1-06:G/05 、G/29附加筋伸出剪力墙长度不详。
回复:附加钢筋下端从E轴往南延伸400mm,上端延伸至H轴。
4、结施1-07:J/16、J/08处Q-3a无配筋详图,是否和Q-3一样?回复:同Q-3。
5、结施2-08:GJZ-1集中标注与原位标注不符,GAZ-1和GAZ-1a存在同样问题。
回复:GJZ-1以集中标注为准,纵筋直径应为22,非20;GAZ-1,GAZ-1a配筋一样。
6、结施2-08, GJZ-4中原位标注有22的钢筋,但集中标注中没有,是否应为20的钢筋。
回复:该处原位标注应为2 20,三级钢。
7、结施1-07,15/D~E段剪力墙位置无标注。
回复:15轴YAZ-3a与YAZ-2之间的净距离为1550mm。
8、结施1-12,地下室一层两个集水坑处的KLx-17距轴线的尺寸无标注。
