沥青下面层层试验段施工方案
- 格式:doc
- 大小:241.00 KB
- 文档页数:15
2015年330省道(56省道)文成段路面大中修工程沥青砼面层试验段施工方案我标段根据现场实际施工情况,计划于2015年7月18日,选择K82+860~K83+060段右幅进行沥青砼面层试验段的铺筑。
现我项目部已作好各项准备工作,人员机械均已到位,路面上粘层洒布施工已完成,具备了细粒式沥青混凝土面层的开工条件。
现将试验段施工方案上报,内容如下:一、编制依据2015年330省道文成段大中修工程《招标文件》2015年330省道文成段大中修工程《两阶段施工图设计》《公路工程集料试验规程》(JTGE42—2005)《公路工程技术标准》(JTG B01-2003)《公路沥青路面施工技术规范》(JTG F40—2004)《公路工程质量检验评定标准》(JTG F80/1-2004)二、试验目的1、生产配合比验证,提出生产用标准配合比和最佳沥青用量;2、合理的机械、机械数量及组合方式;3、压路机碾压组合方式;4、确定混合料松铺系数;5、存在的问题及改进办法,并提出保证压实效果的措施;三、试验段概况试验路段设在K82+860~K83+060段右幅,长度为200m,宽度为3。
5m。
路面面层结构形式为:AC-13C细粒式沥青混凝土,厚度5cm;粘层洒布已完成,具备沥青路面面层试验段施工条件。
四、主要管理人员及技术人员五、劳动力计划表劳动力组织计划表六、主要材料计划表:见《进场材料报验单》七、主要施工机具设备计划表:见《进场机械设备报验单》八、施工进度计划本项目沥青砼面层试验路段计划工期为:2015年7月18日到2015年7月18日,共计1天,完成K82+860~K83+060段AC-13C沥青砼面层施工(含粘层).九、施工准备情况1、原材料准备情况沥青: 采用70号石油沥青.集料:规格为9。
5-16mm、4.75-9。
5mm 、2.36-4.75mm、0~2.36 mm共计4种。
矿粉:KHA兰溪矿粉以上粗细集料已经过温州交通试验检测中心检测合格,符合DB13/T978—2008所规定的沥青混合料用集料质量要求.2、配合比准备情况AC—13沥青混泥土生产配合比设计委托温州市交通工程试验检测有限公司试验检测.经过检验生产配合比最佳油石比为 5.47%,标准的毛体积密度为2.332g/cm3,集料的掺配比例详见下表:3、技术准备情况(1)、整体施工计划安排、图纸审核、测量放样工作已进行.(2)、组织一线工作人员、现场技术人员进行了技术交底和安全交底工作.十、施工工艺1、下承层准备:在进行沥青路面摊铺作业前应对下承层进行彻底清扫。
沥青试验段施工方案案场各岗位服务流程销售大厅服务岗:1、销售大厅服务岗岗位职责:1)为来访客户提供全程的休息区域及饮品;2)保持销售区域台面整洁;3)及时补足销售大厅物资,如糖果或杂志等;4)收集客户意见、建议及现场问题点;2、销售大厅服务岗工作及服务流程阶段工作及服务流程班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。
班中工作程序服务流程行为规范迎接指引递阅资料上饮品(糕点)添加茶水工作要求1)眼神关注客人,当客人距3米距离时,应主动跨出自己的位置迎宾,然后侯客迎询问客户送客户注意事项15度鞠躬微笑问候:“您好!欢迎光临!”2)在客人前方1-2米距离领位,指引请客人向休息区,在客人入座后问客人对座位是否满意:“您好!请问坐这儿可以吗?”得到同意后为客人拉椅入座“好的,请入座!”3)若客人无置业顾问陪同,可询问:请问您有专属的置业顾问吗?,为客人取阅项目资料,并礼貌的告知请客人稍等,置业顾问会很快过来介绍,同时请置业顾问关注该客人;4)问候的起始语应为“先生-小姐-女士早上好,这里是XX销售中心,这边请”5)问候时间段为8:30-11:30 早上好11:30-14:30 中午好 14:30-18:00下午好6)关注客人物品,如物品较多,则主动询问是否需要帮助(如拾到物品须两名人员在场方能打开,提示客人注意贵重物品);7)在满座位的情况下,须先向客人致歉,在请其到沙盘区进行观摩稍作等待;阶段工作及服务流程班中工作程序工作要求注意事项饮料(糕点服务)1)在所有饮料(糕点)服务中必须使用托盘;2)所有饮料服务均已“对不起,打扰一下,请问您需要什么饮品”为起始;3)服务方向:从客人的右面服务;4)当客人的饮料杯中只剩三分之一时,必须询问客人是否需要再添一杯,在二次服务中特别注意瓶口绝对不可以与客人使用的杯子接触;5)在客人再次需要饮料时必须更换杯子;下班程序1)检查使用的工具及销售案场物资情况,异常情况及时记录并报告上级领导;2)填写物资领用申请表并整理客户意见;3)参加班后总结会;4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.3.3吧台服务岗1.3.3.3.1吧台服务岗岗位职责1)为来访的客人提供全程的休息及饮品服务;2)保持吧台区域的整洁;3)饮品使用的器皿必须消毒;4)及时补充吧台物资;5)收集客户意见、建议及问题点;1.3.3.3.2吧台服务岗工作及流程阶段工作及服务流程班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。
粗粒式沥青混凝土试验段施工方案精
一、引言
粗粒式沥青混凝土(AC)是道路基础和面层常用的材料之一。
为确保AC的施工质量和道路使用寿命,进行试验段施工尤为重要。
本文将针对粗粒式沥青混凝土试验段的施工方案进行详细介绍。
二、施工前准备
1.材料准备:
–沥青
–矿料
–填充料
2.设备准备:
–摊铺机
–压路机
–沥青搅拌设备
三、施工步骤
1.基础处理:
–充分清理基础表面,确保干净。
–水泥砼基础表面应刷涂底漆。
2.摊铺AC:
–将预热的AC均匀摊铺在基础表面,确保均匀厚度。
–使用摊铺机压实AC。
3.沥青浇筑:
–在AC表层浇筑一层沥青,提高表面密实度。
–用锤击进行表层压实。
4.压实:
–使用压路机对摊铺的AC进行压实,确保密实度。
四、施工质量控制
1.温度控制:
–AC摊铺时需要保持适宜温度,控制温度范围在X°C至Y°C。
2.厚度控制:
–使用实测工具对AC的厚度进行检测,确保符合设计要求。
3.平整度控制:
–使用平整度检测仪器对AC表面进行检测,保证平整度达标。
五、施工后工作
1.清理:
–清理施工现场,清除杂物。
2.养护:
–对新铺设的AC进行养护,防止早期损坏。
结语
通过本文的粗粒式沥青混凝土试验段施工方案精的介绍,希望能为相关工作者提供一定的参考和指导,确保AC施工质量,提高道路使用寿命。
沥青混凝土路面试验段施工方案在公路建设领域,沥青混凝土路面是一种常见的路面结构形式。
沥青混凝土路面能够承受车辆的荷载,具有耐久性好、防水性能强等优点,因此被广泛应用于公路建设中。
为了保证沥青混凝土路面的质量和性能,需要在实际施工前进行试验段的施工,以验证施工工艺、材料选用等是否符合要求。
本文将介绍沥青混凝土路面试验段施工方案的相关内容。
一、施工准备工作1. 人员组织为确保试验段施工的顺利进行,需要组织专业的施工人员,包括路面设计师、施工工程师、技术工人等。
同时需要根据工程规模和施工进度安排好人员的工作任务和班组。
2. 材料准备试验段施工所需的主要材料包括沥青、骨料、水泥等。
在施工前需要对材料进行检查,确保符合设计要求,并按照施工方案进行储存和配比。
3. 设备准备施工中需要使用的设备包括摊铺机、压路机、搅拌站等。
在施工前需要对设备进行检查和保养,确保设备运转正常。
二、试验段施工流程1. 基层处理在试验段施工前首先需要进行基层处理,包括清理路基、修复路基等。
确保基础稳固平整。
2. 沥青混凝土摊铺按照设计要求,使用摊铺机对沥青混凝土进行摊铺,确保摊铺均匀、密实。
定期检查摊铺质量,及时调整工艺。
3. 压实在摊铺完成后,使用压路机对沥青混凝土进行压实,确保路面平整、紧密。
根据设计要求进行压路机的工作次数和顺序。
4. 路面养护在沥青混凝土施工完成后,需要对路面进行养护,包括养护期内的交通保护、裂缝修复等。
确保试验段路面的质量和性能。
三、施工质量控制1. 实施现场质量检测在施工过程中需要对沥青混凝土路面的厚度、平整度、坡度等进行现场检测,确保符合设计要求。
2. 定期检查施工过程中需要定期对施工质量进行检查,包括对摊铺、压实等工艺环节进行检验,及时发现并处理质量问题。
3. 质量验收施工完成后,需要对试验段路面进行质量验收,包括对路面平整度、坡度、外观等指标进行检测,确保符合相关标准。
四、安全生产1. 安全教育在施工前,需要对施工人员进行安全教育,包括安全操作规范、危险防范等内容,确保施工过程中的安全。
安徽省黄山至祁门高速公路路面工程HQLM-01合同段K0+818—K26+159沥青混凝土AC-20C中面层施工技术方案编制单位:安徽省交通建设有限责任公司黄祁高速HQLM-01项目经理部编制日期:二0一三年三月二十九日沥青下面层(AC-25C)施工技术方案一、编制依据:沥青中面层试验段在摊铺碾压过程中,严格遵守交通部颁布的《公路沥青路面施工技术规范》、沥青路面施工技术指导书及有关施工设计规范、技术文件、验收标准进行施工。
1、依据施工设计规范、技术文件、验收标准如下:1.1《黄山至祁门高速公路两阶段施工图路面工程设计图》1.2《公路沥青路面施工技术规范》JTJ F40-20041.3《公路工程质量检验评定标准》JTGF80/1-20041.4《公路工程施工安全技术规程》JTJ076-951.5《公路工程无机结合料稳定材料试验规程》JTJ057-19941.6《环境空气质量标准》GB 3095-19961.7《实施性施工组织设计》2、按照施工监理实施办法的有关程序,进行了如下准备工作:2 .1 实测项目检查。
2.1.1 精确放样,完成下承层(下面层)检查、清扫与验收。
检测项目包括:纵断高程、中线偏差、横坡、边坡、压实度、平整度等是否满足设计要求,同时,将与沥青混合料接触的构造物表面、路缘石的内侧壁涂上粘层沥青后,方可进行摊铺。
2.1.2 验证施工生产配合比,混合料采用中粒式沥青砼(AC-20C)最佳的油石比。
2.1.3 验证沥青拌和站的拌料速度及质量,摊铺机的摊铺质量。
2.1.4 沥青中面层的松铺系数。
2.1.5 主要确定施工机械数量能否满足施工要求;确定压路机具的组合,压实顺序,碾压温度,碾压速度及遍数。
2.1.6 厚度及平整度的控制方式及效果。
2.1.7 施工缝处理方法。
2.1.8 质保体系是否完善,确定施工工艺的可行性。
2 .2 人员及机械配备:(1)现场管理人员本次试验段设置以项目经理胡义平为组长的领导小组,主要成员如下:组长:胡义平副组长:杨臻、严焰兵成员:各部门负责人及路面、试验、机械工程师(2)质量保证人员①原材料检测:彭俊朝(配比、计量、混合料取样和试验)②混合料质量检测及出厂温度测量:许琼、王志涛③混合料生产:朱忠明、(上料速度、拌和数量、沥青加热温度、矿料温度、拌和时间、拌和设备保养和清洁、记录、运行)④沥青混合料称量及开票:阮怀志⑤混合料运输:韩培(车辆组织、运行前车辆检查、车辆涂液及覆盖、车辆出厂到返回的时间、运料单签收发等)⑥施工放样和混合料到场温度检测:胡军、程振⑦混合料碾压:朱桐城(初压、复压、终压及各碾压组合、顺序、遍数等)⑧混合料摊铺:余凡(摊铺设备检查、摊铺系数选择和调整、摊铺作业等)⑨辅助工:席世利(电脑、铝合金梁、卸料指挥、修边、缺陷和废料处理)施工队伍由具有丰富施工经验的人员组成,并配备现场负责人、管理技术员、试验员、安全员等。

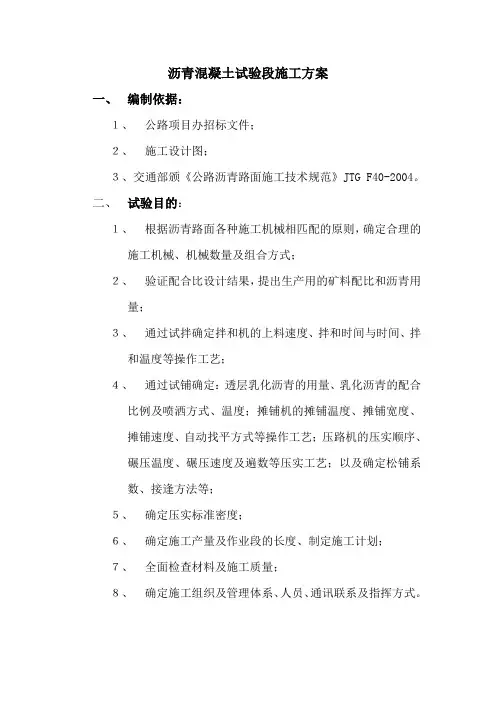

沥青混凝土试验段施工方案一、编制依据:1、公路项目办招标文件;2、施工设计图;3、交通部颁《公路沥青路面施工技术规范》JTG F40-2004。
二、试验目的:1、根据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、机械数量及组合方式;2、验证配合比设计结果,提出生产用的矿料配比和沥青用量;3、通过试拌确定拌和机的上料速度、拌和时间与时间、拌和温度等操作工艺;4、通过试铺确定:透层乳化沥青的用量、乳化沥青的配合比例及喷洒方式、温度;摊铺机的摊铺温度、摊铺宽度、摊铺速度、自动找平方式等操作工艺;压路机的压实顺序、碾压温度、碾压速度及遍数等压实工艺;以及确定松铺系数、接逢方法等;5、确定压实标准密度;6、确定施工产量及作业段的长度、制定施工计划;7、全面检查材料及施工质量;8、确定施工组织及管理体系、人员、通讯联系及指挥方式。
三、试验路段的选取:本项目部拟在主线XX路口至XX路口K5+280-K5+780右幅进行,长度为500米,沥青路面施工宽度为11.45米,面积共有6125平方米,摊铺从小桩号至大桩号进行。
四、机械设备及劳动力组合:1、机械设备:所有配套机械设备目前全部准备到位,并对各操作人员在摊铺过程中应如何正确操作设备进行了技术交底。
拟用于试验段的机械设备表2、人员组合:拟用于试验段人员表五、设计要求:中面层采用5cm厚中料式沥青混凝土AC-20C型,上面层采用4cm厚密级配细粒式改性沥青混凝土AC-13C,改性沥青选用SBS 改性沥青,基质沥青及面层混合料中的普通沥青采用70号A级沥青,碎石采用江门龙口山石场的岩石。
六、施工准备:1、施工用水:施工时配备洒水车1台以备压路机加水使用。
2、施工材料:(1)、沥青:采用茂名石化70#桶装重交通道路石油沥青;(2)、集料:混凝土中矿料的级配要求混凝土中矿料的级配要求(3)、天然砂规格及级配要求:天然砂规格及级配要求(4)、石屑规格及级配要求:石屑规格及级配要求(5)、细集料的技术要求:细集料的技术要求2、技术准备在沥青混凝土大面积施工前,组织技术人员对设计图纸、招标文件及施工规范、试验段施工总结要点进行认真学习,并对所有参加施工人员进行技术交底,确保下面层高质量施工。
试验段施工方案(沥青玛蹄脂碎石混合料面层)一、前言随着城市道路交通的不断发展和改善,路面材料的选择和使用显得尤为重要。
沥青玛蹄脂碎石混合料作为一种常用的路面材料,其施工方案对道路的耐久性和安全性起着至关重要的作用。
本文将针对沥青玛蹄脂碎石混合料面层的试验段施工方案进行详细介绍,旨在为相关施工工作提供可靠指导。
二、试验段施工方案概述1. 施工目标本试验段的施工目标旨在验证沥青玛蹄脂碎石混合料面层在实际道路使用中的性能表现,探索最佳施工工艺和参数设置,确保道路的平整度、防滑性和耐久性。
2. 施工地点本试验段选址于城市主干道路,具有较高的交通流量,为了模拟真实使用环境,施工地点应具备一定的交通条件和道路状况。
3. 施工内容本试验段的施工内容主要包括原有路面处理、底基层处理和沥青玛蹄脂碎石混合料面层的铺设工序。
4. 施工时间根据天气条件和道路使用需求,施工时间选择在气候稳定的季节,确保施工质量和效果。
三、施工步骤1. 原有路面处理在施工前,需要对原有路面进行彻底清理和修补,确保路面平整和结构完整。
2. 底基层处理在原有路面处理完成后,进行底基层处理,包括路面修整、划分工程范围和设置施工标志等工作。
3. 沥青玛蹄脂碎石混合料面层铺设选择适当的时间和天气条件,开始进行沥青玛蹄脂碎石混合料面层的铺设工序,根据设计要求进行摊铺、压实和养护等工作。
四、施工质量检验1. 施工监测在施工过程中,需要不定期对施工质量进行监测和检查,确保工艺符合标准要求,及时调整和纠正可能存在的问题。
2. 质量验收施工完成后,进行沥青玛蹄脂碎石混合料面层的质量验收,包括平整度、密实性和厚度等指标的检测,确保施工质量达标。
五、安全措施在施工过程中,要严格遵守相关施工安全规定,加强安全教育和培训,确保施工人员和交通参与者的安全。
结语沥青玛蹄脂碎石混合料作为一种重要的路面材料,其施工方案的设计和实施至关重要。
通过本文所述的试验段施工方案,可以为沥青玛蹄脂碎石混合料面层的施工提供可靠保障,保障道路使用的安全和可靠性。

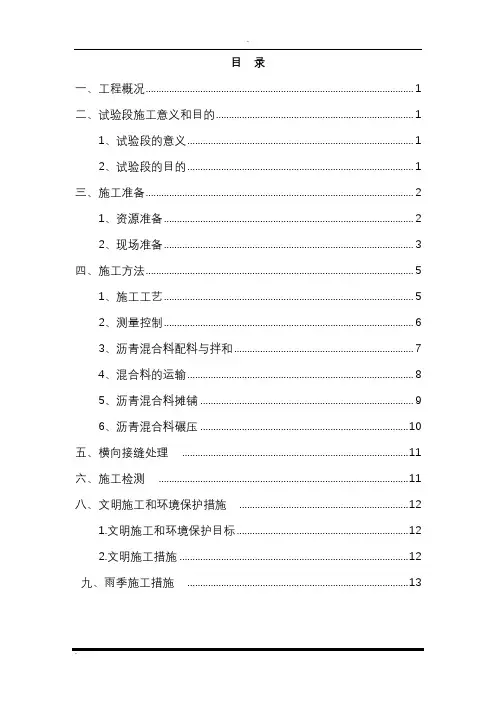

目录一、工程概况 (1)二、试验段施工意义和目的 (1)1、试验段的意义 (1)2、试验段的目的 (1)三、施工准备 (2)1、资源准备 (2)2、现场准备 (3)四、施工方法 (5)1、施工工艺 (5)2、测量控制 (6)3、沥青混合料配料与拌和 (7)4、混合料的运输 (8)5、沥青混合料摊铺 (9)6、沥青混合料碾压 (10)五、横向接缝处理 (11)六、施工检测 (11)八、文明施工和环境保护措施 (12)1.文明施工和环境保护目标 (12)2.文明施工措施 (12)九、雨季施工措施 (13)沥青混凝土封层施工方案一、工程概况2015年11月28日我标段进行了路面沥青混凝土施工试验段施工,收费广场右幅K2+600~K2+900,长度300m,沥青混凝土厚度为4cm,摊铺沥青混凝土数量2400m2。
二、试验段施工意义和目的1、试验段的意义在于通过试验性的施工进行观察,根据检测数据分析总结,给正式施工提供经验和施工程序。
2、试验段的目的(1)、根据沥青混凝土的各种施工机械相匹配的原则,确定合理的施工机械、数量及组合方式。
(2)、通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺。
(3)、通过试铺确定以下各项:a、透层沥青的标号与用量、喷洒方式、喷洒温度;b、摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;c、压路机的压实顺序、碾压速度及碾压遍数等压实工艺;d、确定松铺系数、接缝方法等。
(4)、验证沥青混合料配合比设计结果,提出生产用的矿料配比和沥青用量。
(5)、建立用钻孔法及核子密度仪法测定密实度的对比关系。
确定粗粒式沥青混凝土的压实标准密度。
(6)、确定施工产量及作业段的长度,制定施工进度计划。
(7)、全面检查材料及施工质量。
(8)、确定施工组织及管理体系、人员、通讯联络及指挥方式。
在试验段的铺筑过程中,应认真做好记录分析,监理工程师或工程质量监督部门应监督、检查试验段的施工质量,及时与商定有关结果。
目录一、工程概况................................................................................................... - 2 -二、编制目的及依据....................................................................................... - 2 -2.1编制目的 .......................................................................................... - 2 -2.2编制依据 .......................................................................................... - 3 -三、机械、设备及人员配置........................................................................... - 3 -3.1机械、设备准备 .............................................................................. - 3 -3.2施工人员 .......................................................................................... - 4 -四、施工工艺................................................................................................... - 4 -五、主要施工方法........................................................................................... - 4 -5.1施工准备 .......................................................................................... - 4 -5.2下封层施工 ...................................................................................... - 8 -5.3测量放样 ........................................................................................ - 10 -5.4混合料拌合 .................................................................................... - 10 -5.5混合料运输 .................................................................................... - 12 -5.6混合料的摊铺 ................................................................................ - 12 -5.7混合料的压实 ................................................................................ - 15 -5.8接缝 ................................................................................................ - 17 -5.9开放交通 ........................................................................................ - 18 -六、质量检验标准......................................................................................... - 19 -七、质量保证体系及措施............................................................................. - 21 -八、安全保证措施......................................................................................... - 24 -九、工期保证措施......................................................................................... - 25 -十、文明施工及环境保护............................................................................. - 26 -XXX公路桥沥青混凝土面层试验段施工方案一、工程概况本标段为XXXXX,工程位于XXX,本标段共16座桥梁,其中公路桥12座;生产桥4座。
8cm厚AC-25C粗粒式沥青混凝土下面层试验段施工方案一、工程概述佛山市南海区大浩湖路口至水边村公路工程是南海广佛新干线二期工程一个标段,起点(K0+000)起于G325国道大浩湖路口,接广佛新干线一期工程,沿现状高尔夫路向西延伸,终点(K1+765)至于水边村,线路全长1.765公里。
道路等级为一级公路,兼城市主干路,设计时速80Km/h,采用双向八车道,辅路采用城市次干道(Ⅰ级)标准,设计时速50Km/h,路基总宽度为60米。
佛山市南海区九潭村至虹岭大道公路工程是南海广佛新干线二期工程一个标段,起点(K1+765)起于九潭村,接大浩湖路口至水边村公路工程,沿现状高尔夫向西延伸,终点(K4+147.760)至于虹岭大道,线路全长2.383公里。
道路等级为一级公路,兼城市主干路,设计时速80Km/h,采用双向八车道,辅路采用城市次干道(Ⅰ级)标准,设计时速50Km/h,路基总宽度为60米。
其路面标准横断面布臵情况为:1.5米(人行道)+8.0米(辅道0.5+2×3.5+0.5)+3.0米(绿化带)+15.5米(主路0.5+2×3.75+2×3.50+0.5)+4.0米(中央分隔带)+15.5米(主路0.5+2×3.75+2×3.50+0.5)+3.0米(绿化带)+8.0米(辅道0.5+2×3.5+0.5)+1.5米(人行道)=60米本合同段主路、辅路、桥面铺装均采用沥青混凝土路面,主路路面层厚度为18㎝,辅路路面厚度为10㎝。
主路、辅路、桥面铺装的路面结构组成如下:(1)主路路面结构:上面层(4㎝细粒式改性SBS沥青混凝土AC-13C)+中面层(6㎝中粒式沥青混凝土AC-20C)+下面层(8㎝粗粒式沥青混凝土AC -25C)(2)辅道路面结构:上面层(4㎝细粒式改性SBS沥青混凝土AC-13C)+中面层(6㎝粗粒式沥青混凝土AC-20C)(3)桥面铺装:4㎝改性沥青混凝土(AC-13C)+6㎝中粒式沥青混凝土(AC -20C)+防水粘结层。

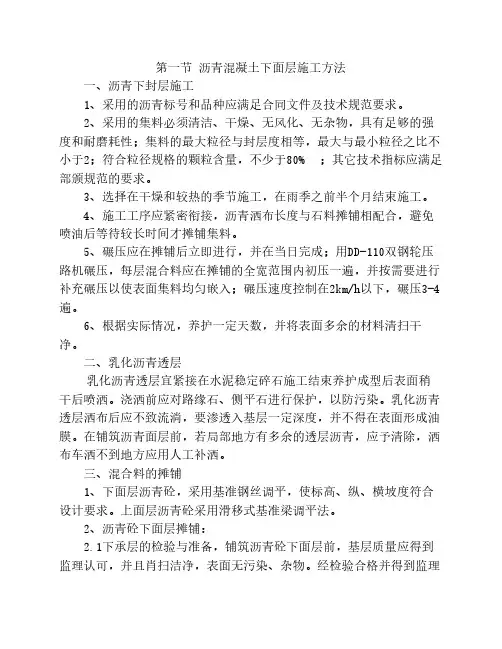

第一节 沥青混凝土下面层施工方法一、沥青下封层施工1、采用的沥青标号和品种应满足合同文件及技术规范要求。
2、采用的集料必须清洁、干燥、无风化、无杂物,具有足够的强度和耐磨耗性;集料的最大粒径与封层度相等,最大与最小粒径之比不小于2;符合粒径规格的颗粒含量,不少于80% ;其它技术指标应满足部颁规范的要求。
3、选择在干燥和较热的季节施工,在雨季之前半个月结束施工。
4、施工工序应紧密衔接,沥青洒布长度与石料摊铺相配合,避免喷油后等待较长时间才摊铺集料。
5、碾压应在摊铺后立即进行,并在当日完成;用DD-110双钢轮压路机碾压,每层混合料应在摊铺的全宽范围内初压一遍,并按需要进行补充碾压以使表面集料均匀嵌入;碾压速度控制在2km/h以下,碾压3-4遍。
6、根据实际情况,养护一定天数,并将表面多余的材料清扫干净。
二、乳化沥青透层乳化沥青透层宜紧接在水泥稳定碎石施工结束养护成型后表面稍干后喷洒。
浇洒前应对路缘石、侧平石进行保护,以防污染。
乳化沥青透层洒布后应不致流淌,要渗透入基层一定深度,并不得在表面形成油膜。
在铺筑沥青面层前,若局部地方有多余的透层沥青,应予清除,洒布车洒不到地方应用人工补洒。
三、混合料的摊铺1、下面层沥青砼,采用基准钢丝调平,使标高、纵、横坡度符合设计要求。
上面层沥青砼采用滑移式基准梁调平法。
2、沥青砼下面层摊铺:2.1下承层的检验与准备,铺筑沥青砼下面层前,基层质量应得到监理认可,并且肖扫洁净,表面无污染、杂物。
经检验合格并得到监理认可方能铺筑沥青砼下面层。
2.2分隔带路缘石、填土等已完成。
2.3测量放样:放出两侧的支撑杆,间距为10m,每200-300m为一段,抗拉力应不小于150KN,同时正确放出基准钢丝的标高,并固定在横杆上,由专人进行核查。
2.4摊铺机就位后,应先预热15-20min,使熨平板的温度在65℃以上,按试验路段提供的松铺系数(一般为1.15-1.20 )计算出松铺厚度,调整熨平板高度,在下面垫木块,厚度与松铺厚度相等,使熨平板牢固放在上面,并调整好熨平板仰角。
一、工程概况忻保高速路面 L3 合同段,其中静乐互通、芦芽山互通。
重交通方向(保德至忻州)路面结构为 4+6cm 沥青混凝土 +12cm 沥青混凝土+40cm 水泥稳定碎石 +20 (岩石路段为 15) cm 水泥稳定砂砾;轻交通方向(忻州至保德) ,路面结构为 4+6+6cm 沥青混凝土 +33cm 水凝稳定碎石 +20 (岩石路段为 15) cm 水凝稳定砂砾;潮湿路段 +15cm 天然级配砂砾垫层。
我标段计划在 K44+500-K48+222.737 段进行铺筑AC-20 沥青混凝土路面下面层。
二、工期安排本段落计划 2022 年 9 月 9 日开工 ,2022 年 10 月 29 日完工。
三、机械配置:4500 型沥青拌和机 1 台摊铺机: RP752 2 台双钢轮压路机 3 台胶轮压路机 2 台水车 2 辆装载机 (料场) 6 台30T 自卸汽车 15 辆四、人员配置:施工负责人:拌和场负责人:试验负责人:质检负责人:机械负责人:杨文斌麻立壮田俊巍樊继孝李玉兵施工员:田海锐 质检员:常 鑫 试验员:康文义 师永俊 李国庆张旭波狄宏权劳力工:料场 50 人,摊铺现场 40 人五、准备工作(一)材料要求 材料采用的级配类型为 AC-20 型热拌沥青混凝土, 集料级配符合:1、粗集料粗集料包括碎石、筛选碎石、矿渣等。
它应洁净、干燥、无风化、无杂质,有足够的强度、耐磨性 ,表面粗糙。
压碎值小于 26% , 表观相对密度不小于 2.5 ,吸水率不大于 3.0 ,坚固性不大于 12,粘 附性不小于 3。
2、细集料细集料应干净、坚硬、干燥、无风化、无杂质并有适当的级配。
表观密度不小于 2.5.含泥量( <0.075mm 的含量)不大于 3,坚固性 ( >0.3mm 的含量)不小于 12,棱角性(流动时间)不小于 30s 。
3、矿粉矿粉采用石灰岩中的强基性岩石等憎水性石料经磨制的矿粉, 不应含泥土杂质和团粒,要求、干燥、洁净,其含量应符合规范要 求。
************************工程第Ⅱ合同段沥青混凝土下面层施工方案编制单位:**********************************编制人:审批人:日期:AC-20C粗粒式沥青混凝土下面层施工方案1、工程概况*********程第*合同段位于*******至******大桥。
本项目建设规模及内容:四级路双车道,路基宽**m,总长****Km。
行车道宽度**m,设计荷载公路-Ⅱ级,设计速度采用20公里/小时,设计洪水频率:1/25。
本项目的建设对改善当地农村居民交通,加强当地居民尽快脱贫致富,达到小康水平目标具有重要意义。
路面下面层为粗粒式沥青混凝土(AC-20C)厚度5cm,工程量为*****m2,沥青采用A级70号石油沥青。
2、试验段选取根据现场施工的实际情况,我部选定在******段作为沥青下面层试验段铺筑路段,该段下面层宽6.0m,长200 m.3、试验段铺筑目的为了保证沥青面层大面积施工的质量,取得适合本项目的标准施工方法,用以指导施工,以达到以下目的:(1)根据沥青路面各种施工机械匹配的原则,确定合理的施工机械和组合方式及沥青混合料拌和设备与运输车辆、摊铺能力的协调性.(2)通过试拌确定拌和机的上料速度、拌和数量与时间、骨料加热温度与拌和温度等操作工艺,验证沥青混合料生产配合比和沥青混合料的性质。
(3)通过试铺确定:摊铺机的摊铺速度和摊铺温度;压路机的组合、碾压顺序、遍数、速度,确定松铺系数。
(4)试拌试铺后,依据沥青混合料的抽提试验结果、路面外观质量和路面压实度等确定用于大面积施工生产的标准配合比。
(5)全面检查材料质量及施工质量,并对质量不合格原因的查找及今后施工采取的措施。
4、施工准备4。
1、原材料的质量控制A、沥青材料:采用A级70号石油沥青B、粗集料、细集料、矿粉采用*****生产的碎石由试验室对沥青路面所选用的原材料按照图纸设计及规范要求对沥青和各规格的矿料的物理性质级配等进行试验并报监理工程师审核。
沥青混凝土试验段施工方案一、前期准备工作1.设计和方案确认:根据设计要求,确定试验段的位置、长度和宽度,设计并确认试验段的施工方案。
2.人员配置和培训:确定试验段施工所需的人员,并进行相应的培训,确保施工人员具备必要的技能和知识。
3.仪器设备准备:准备好施工所需的仪器设备,包括设备的检查和维修等。
4.原材料准备:准备好所需的原材料,如沥青、骨料等,并进行质量检查和检验。
5.施工场地准备:选择合适的施工场地,并进行清理和平整,确保施工的顺利进行。
二、施工工艺流程1.路面基层处理:在施工场地的基层上进行处理,包括平整和压实等,以确保基层的平整度和强度。
2.原材料的搅拌和配比:按照设计要求进行沥青、骨料和其他添加剂的搅拌和配比,确保混合物的质量。
3.沥青混合物的施工:将搅拌好的沥青混合物倒入施工车辆的料斗中,然后将沥青混合物均匀地倒在试验段上。
4.摊铺和压实:使用摊铺机将沥青混合物均匀摊铺在试验段上,然后使用压路机对其进行压实,以确保沥青混合物的密实度和平整度。
5.沥青混合物的养护:在沥青混合物施工完成后,需要对其进行养护,包括保湿和防止外界因素的侵害等。
三、施工安全措施1.工地培训和安全教育:在施工前,对施工人员进行相关的安全教育和培训,确保施工人员具备必要的安全意识和技能。
2.安全防护设施的设置:在施工现场设置必要的安全防护设施,包括警示牌、安全帽、防护眼镜等,以防止意外事故的发生。
3.定期检查和维护设备:对施工所用的设备进行定期的检查和维护,确保设备的安全运行。
4.施工现场的整洁和清理:保持施工现场的整洁和清理,避免杂物堆积和障碍物的存在,以确保施工人员的安全。
5.紧急救援措施的准备:在施工现场准备好必要的紧急救援设备和药品,以应对突发事件和事故的发生。
四、质量控制措施1.原材料的质量检查和测量:对原材料进行必要的质量检查,包括沥青的黏度和骨料的粒度等。
2.沥青混合物的质量控制:在施工过程中对沥青混合物进行质量控制,包括密实度的检测和强度的测量等。
沥青工程试验段施工方案1. 前言沥青路面是当前常见的路面铺装材料之一,具有使用寿命长、抗压性能好、抗老化等优点,因此在道路建设中得到广泛应用。
而沥青路面试验段的建设则是为了验证新材料、新工艺及新设备在实际工程中的可行性和效果,为今后的道路建设提供参考和经验总结。
本文将对沥青路面试验段的施工方案进行详细介绍。
2. 施工前准备2.1 设计论证在施工前,需要对试验段的设计方案进行论证,包括路基设计、路面结构设计、施工工艺及试验方案等内容。
确保设计方案合理可行,达到试验的目的和要求。
2.2 材料准备根据设计要求,准备好沥青材料、骨料、沥青混合料等试验所需材料。
确保材料质量合格,来源可靠。
2.3 设备准备准备好施工所需的各类设备和机械,包括铺路机、沥青搅拌机、压路机等。
对设备进行检查和测试,确保设备正常运转。
2.4 地基处理对试验段的地基进行必要的处理,包括填筑、夯实、平整等工序,确保地基承载力满足要求。
3. 施工工艺3.1 沥青混合料配制根据设计要求,使用沥青搅拌机对沥青混合料进行配制。
在配制过程中,需注意沥青温度、骨料比例、搅拌时间等参数,确保混合料的质量。
3.2 沥青路面铺装使用铺路机将沥青混合料铺设在试验段的路面上,控制铺设厚度和均匀性。
在铺设过程中,需注意沥青温度、铺设速度和坡度等参数,确保铺设质量。
3.3 压实处理在沥青路面铺设完成后,使用压路机对路面进行压实处理。
在压实过程中,需注意振动频率、行走速度、压实次数等参数,确保路面的密实度和平整度。
3.4 道路标线在沥青路面铺装和压实处理完成后,对试验段进行道路标线作业,标明车道、停车线、限速标志等内容。
4. 施工安全在施工过程中,需严格按照安全生产要求,加强对施工现场的安全管理和监督,确保施工人员的安全和道路交通的畅通。
5. 施工质量控制在施工过程中,需要加强对沥青混合料配制、路面铺装和压实处理等工序的质量控制,采取必要的检测手段和措施,保证试验段的施工质量。
一、编制依据1-1.编制依据a.增城市新城大道改造工程第二标段施工承包合同;b.中国恩菲工程技术有限公司工程设计施工图。
1-2.参照文件a.《公路沥青路面设计规范》(JTG D50-2006)b.《公路沥青路面施工技术规范》(JTG F40-2004)c.《公路改性沥青路面施工技术规范》JTJ036-98二、工程概况及质量标准2-1.工程概况(1)沥青路面结构类型为:上面层:细粒式改性沥青混凝土上面层(AC-13)+m2乳化沥青粘层,厚度4厘米;中面层:中粒式改性沥青混凝土上面层(AC-20)+m2乳化沥青粘层,厚度6厘米;下面层:粗粒式密级配沥青混凝土下面层(AC-25)+m2乳化沥青粘层;厚度8厘米;乳化沥青稀浆封层厚度1厘米2Kg/m2乳化沥青透层。
(2)试验路段施工范围根据《公路沥青路面施工技术规范》要求,我公司在沥青路面施工之初选在K2+~~K2+,铺筑试验路段,长度300m,面积:4650 m2。
2-2.沥青混凝土路面质量标准压实度:>98%(马歇尔试验密度为标准密度)中线偏位:≤20mm平整度:≤5mm中线高程:±15mm横坡:±%且不反坡弯沉值≤2-3.试验段的目的(1)确定合理的施工机械、机械数量及组合方式。
(2)确定拌和机的上料速度、拌和数量及时间、拌和温度等工艺。
(3)确定透层的材料和工艺。
沥青摊铺机的摊铺温度、速度、宽度、自动找平方式等操作工艺;压路机的压实顺序、碾压温度、速度及遍数等压实工艺;松铺系数、接缝方法。
(4)验证混合料配合结果,提出生产用的配比和沥青用量。
(5)确定压实标准密度。
(6)确定施工产量及作业段长度,制定施工进度计划。
(7)全面检查材料及施工质量。
(8)确定施工组织及管理体系、人员、通讯联络及指挥方式。
三、施工准备3-1.人员的配备和组织3-1-1.项目工程机械设备技术人员及技术工人配备表序号职务或岗位单位数量备注1 设备驾、操人员人72 设备维护人员人 33 技术人员人 23-1-2.项目工程劳动力计划表序号职务或岗位单位数量备注1 技术工人人 42 普工人103-2.工程材料的组织本工程施工时间较短,因此在施工准备过程中,材料采购非常重要,是能否完成本工程建设的关键。
一、编制依据 1、蓟汕高速公路(津滨高速~津晋高速)工程《路面工程施工招标文件》和路面施工图设计; 2、工地现场考察所获取的资料; 3、我公司ISO9001质量体系、ISO14001环保体系文件; 4、我公司相似工程施工中成熟的施工技术和管理经验,及相关管理办法; 5、《公路工程技术标准》(JTG B01-2014) 6、《公路沥青路面设计规范》(JTG B50-2006) 7、《公路沥青路面施工技术规范》(JTG F40-2004) @ 8、《公路工程质量检验标准评定》(JTG F80/1-2004) 9、天津高速集团下发的《沥青路面工程施工技术指南》(TJGS F2015-02) 10、天津高速集团标准化施工工法 二、工程概况 本标段为蓟汕高速公路(津滨高速~津晋高速)工程路面标,施工范围为K21+~K41+500,全长公里。本标段北起津滨高速公路,南至津晋高速公路,本标段包含蓟汕高速公路主线和立交的沥青路面工程,蓟汕高速两侧辅道、津塘二线加宽段的沥青路面拓宽、罩面工程及人行道恢复,蓟汕高速公路的中央带工程(含硬化铺装、侧石及超高段排水)、蓟汕高速公路路侧沥青拦水带(侧石)工程及边部泥结碎石。 三、分项工程计划 1、工程数量:510664m2。 2、计划工期:计划工期为2015年7月20日至10月10日。
《 3、试验段工期:计划2015年7月20日。
4、试验段地点: 路基4标 (主线左幅K32+238-K32+038,长200米、宽21-24米、共计1320吨沥青混合料) 四、试验段目的和任务 1、验证生产配合比; 2、根据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、机械数量及组合方式。 3、通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺。 4、通过试铺确定:摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;压路机的压实顺序、碾压温度、碾压速度及遍数等压实工艺;确定松铺系数、接缝方法等。 5、提出生产用矿料配比和沥青用量。 > 6、确定施工作业段长度,制定施工进度计划。 7、全面检查材料及施工质量。 8、确定施工组织及管理体系、人员、通信联络及指挥方式。 在拌和站应按标准方法随机取样,进行马歇尔抽提试验,并在沥青混合料摊铺压实24小时后,按规范标准方法钻芯取样进行压实度、厚度的检验。试验路面完成后,写出书面总结报告,报请监理工程师审查批准。试验段经检查合格,得到监理工程师批准后再进行大面积施工。 五、组织机构图
项目经理部组织机构 六、施工组织 1、人员组织 @ 进场人员一览表
序号 工种名称 人数 备注 1 技术员 7 ]
2 测量员 4 3 机械操作工 18 ^
5 司机 30 6 壮工 40 *
2、机械配备:见施工设备报验单 3、材料:见材料报验单 4、具体人员管理分配:
> 项目总工 李长城 项目副经理 张伟
质量主管:罗玉强 计量主管:李洪生 试验主管:孙 超 , 测量主管:易茗现场负责人:梁春安全主管:王 波 材料机械主管:许
项目书记 赵亮 现场技术负责人:张永彬 摊铺厚度负责人:罗玉强 摊铺速度及碾压顺序、次数负责人:梁春涛 试验检测负责人:孙超、贾虎 ! 平整度检测负责人:赵子博 测量负责人(放线、松铺系数、钢支撑):易茗、赵博、张志亮 七、施工前准备 1、材料准备:,碎石由4种粒级规格的骨料组成,按10-30mm、10-20 mm、5-10mm、3-5mm分级;其中10-30mm、10-20 mm、5-10mm、3-5mm选用河北玉田产优质碎石集料,0-3mm机制砂选用天津仁合建岭路桥工程有限公司,矿粉为天津仁合建岭路桥工程有限公司,沥青为天津海泰环保科技发展有限公司70号A级沥青,所有材料检测报告附后。 2、现场准备: 在经监理工程师检测高程、宽度、纵横坡度、边坡、平整度和弯沉均符合要求,做好透层和下封层的水泥稳定碎石上基层上施工摊铺。施工前将封层表面的浮子、泥土、杂物等彻底清扫干净。 3、主要机械设备: 序号 { 功率或产量 数量 状态 备注 1 沥青拌和楼 玛莲尼4000型 ) 良好
2 摊铺机 戴纳派克 3台 良好
—
3 双钢轮 戴纳派克 3台 良好
4 $ 九井 3台 良好
5 胶轮压路机 徐工30T : 良好
7 水车 10t 2台 良好
#
8 运输车 40t 30台 良好
4、测量准备:控制点、水准点复测完成,其成果已上报监理批准。测量仪器备有索佳(SOKKIA)SET2130R全站仪一台,莱卡-NA2水准仪一台。以上测量仪器全部标定,精度符合要求。摊铺用的钢钎、钢丝拉线等器具已准备齐全。 & 5、试验检测及配比:委托天津市国腾公路咨询监理有限公司试验室做材料及目标配合比试验,已出具《12cm密集配沥青碎石(ATB-30)目标配合比设计报告》,并已得到监理工程师批准,目标配合比设计为:
材料 种类
矿料规格(mm) 最佳沥青用量(%) 最佳油石比(%) 理论最大相对
密度 马氏 & 密度 10-30 10-20 5-10 3-5 机制砂 矿粉
#
比例(%) 38 20 8 ' 3 28 3
" 配合比报告附后。
6、试验段生产配合比 对拌和楼热料仓的各档材料进行筛分试验,按照目标配合比级配进行生产配合比调试,生产配合比级配要贴近目标配合比,允许在±1%范围波动,以确定各热料仓的材料实际比例,供拌和楼控制室使用,同时反复调整冷料仓进料比例已达到供料平衡,并取目标配合比设计的最佳沥青用量、最佳沥青用量±%等3个沥青用量进行马歇尔试验,确定生产配合比的最佳沥青用量。生产配合比马歇尔技术指标应与目标配合比接近。 7、拌和楼设备调试和检测 在生产之前,对拌和楼设备进行全面调试;对电子称进行标定;对各冷料仓上料速度进行调整和确定以达到供料平衡;安装避雷安全装置。 8、在试验段开铺前由项目部技术负责人进行技术交底和安全交底。 八、施工方法 沥青混凝土采用间歇式沥青混泥土拌和楼出料,带岩棉保温的大吨位自卸汽车运输,下面层采用3台摊铺机成梯队摊铺,采用挂钢丝绳、传感器走钢丝控制高程及厚度,两台摊铺机之间走划杠,压实采用双光钢轮压路机与轮胎压路机组合碾压。 ? A、面层施工工艺流程框图: ' … B、混合料拌和 1、拌和温度 按照《公路沥青路面施工技术规范》(JTG F40-2004)及目标配合比要求进行温度控制,偏差应控制在设定温度的±3℃内。 2、拌和时间 ,
温度测控 检查验收 运输 摊铺 ) 碾压
横缝、接头边角处理
检查验收下承层 清扫、冲洗下承层泥土杂物 下面层洒布透层、下封层 中、上面层洒布粘层油
混合料拌和 取样检测骨料配合比、油石比 ! 温度测控
说明:混合料在拌和过程中要随时进行检测,并及时调整,以避免有花白料、结团、和严重的粗细料分离现象。 普通沥青混合料的拌合时间不宜少于45s(其中干拌时间不少于5s~10s),对于改性沥青混合料的拌和时间不宜少于60s(其中干拌时间不少于10s)。沥青混合料拌和应调整沥青、矿粉添加的延迟时间,确保沥青先于石料接触,添加沥青中途才开始添加矿粉,是所有集料颗粒全部裹覆沥青结合料,并确保沥青混合料的拌和均匀。 3、拌和计量控制 根据生产配合比确定的各热仓料比例,输入电脑控制系统,拌和过程中,严格控制各种材料称量准确。 4、混合料出厂检测 沥青混合料出厂时应逐车检测沥青混合料的重量和温度,记录出场时间,签发出料单。 5、拌和过程注意事项 严格按照试验时提供的配比通知单准确配料。 温度较低时,适当提高集料加热温度以保证出料温度。 : 矿粉仓应配备正动装置,以防止矿粉起拱。 含水量过大的细集料(>5%)禁止使用。 C、混合料的运输 1、运输车辆 使用20t以上自卸汽车。运料车车厢两侧及底板有保温设施。运输车辆的车厢应严密干净,底部平整,涂刷隔离剂并防止隔离剂积聚。每次卸料后,安排专人检查,车厢内必须保证卸料干净,防止剩余的料硬结。 2、装车顺序 装车时,运输车前后移动,按前、后、中顺序多次装满,每装一次移动一个位置,以减少离析。 3、运输车辆的保温 ~ 运输车车厢顶部采取苫布+棉被双层保温措施:先在混合料顶部盖1层苫布,再盖1层棉被。到达施工现场后,在等候卸料及卸料时只掀开棉被,苫布一致覆 盖,以减少混合料温度损失。 4、运输车卸料 运输车在卸料时,将车倒至距离摊铺机前20cm~30cm处停车,严禁撞击摊铺机,挂空挡轻带刹车靠摊铺机推动前进,等待指挥人员指挥卸料,卸完料后迅速驶离。 D、混合料摊铺 1、摊铺前准备工作 检验验收下承层各项技术指标合格,清扫表面杂物、冲洗灰尘,冲干、吹净。摊铺前1天,喷洒透层、下封层或粘层油并封闭交通,以免破坏或污染。 测量放样 ①摊铺下面层时,采用接触式传感器走钢丝的控制方式。施工前恢复中线,直线段每10m设一桩,平均曲线段每5m设一桩。根据测量放样的位置,每10m或5m打一根钢钎,钢钎固定后,测量固定横板外侧端部顶标高,作为控制标高(设计标高+虚铺厚度+施工高度),用紧线器拉紧钢丝绳,然后,挂在已固定好的横板端部外侧,钢丝绳挂号后,在施工前应进行标高复测,以避免人为造成的各种标高偏差。松铺系数按照以往的施工经验进行虚铺厚度的控制数值为。 > ②摊铺中面层,上面层时,采用非接触式平衡梁控制方式,施工放样只需控制平面轮廓或放出导线即可。在摊铺面上控制好摊铺厚度和横坡度。 2、摊铺机使用参数的选择及调整 (1)摊铺前,对摊铺机熨平板的宽度,拱度,仰角进行调整,保证熨平板的几何工作性能。 (2)对熨平板前缘与分料螺旋的距离以及分料螺旋的高度进行调整;分料螺旋吊架两侧安装反向叶片;分料螺旋长度不小于摊铺宽度的90%。 (3)在摊铺机分料螺旋前方加装弹性橡胶板作为前挡板,将离地间隙调为最小。 (4)对振捣梁振幅和频率进行调整,保证初始压实度不低于85%。 3、沥青混合料摊铺 (1)摊铺速度控制在米/分钟以内。底面层摊铺速度控制在2米/分钟以内,
