排油烟工程施工方案一、项目概述1.1 项目名称:排油烟工程施工1.2 项目地点:XX市XX区XX路XX号1.3 项目内容:对餐饮场所油烟进行排污治理和管道施工二、项目前期准备2.1 施工前的准备工作在开始进行排油烟工程施工之前,需要进行一系列的准备工作,包括对施工场地进行勘察和测量,确定施工的具体范围和需要进行的施工方案。
同时还需要进行物资和材料的采购,包括排油烟设备、管道、管件等。
2.2 安全措施排油烟工程施工需要严格遵守相关的安全规定,确保施工过程中不会发生任何意外。
需要制定详细的安全操作手册,并严格执行,对施工现场进行安全防护和标识。
2.3 施工人员培训安排相关人员进行排油烟工程的施工操作培训,确保每个施工人员都能够熟练掌握施工技术和操作规程。
三、技术方案3.1 排油烟设备安装在施工现场进行排油烟设备的安装工作,整体设计满足餐饮场所的排油烟需求,包括设备的选型和布置。
3.2 管道施工对排油烟设备的管道系统进行规划并进行管道的施工工作,确保管道系统的畅通和安全。
3.3 排烟口设置根据餐饮场所的具体情况和要求,对排油烟的排烟口进行设置和调整,确保排烟的效果和安全。
3.4 排烟风机安装对排油烟设备中的风机进行安装和调试,确保排油烟设备的正常运行和排放效果。
四、工程施工过程4.1 施工流程施工过程分为准备工作、设备安装、管道施工、排烟口设置、风机安装等多个环节,并根据具体情况逐步进行。
4.2 施工环境管理在进行施工过程中,需要对施工环境进行管理,保持施工现场的整洁和安全,消除施工过程中的安全隐患。
4.3 施工质量检验在施工过程中需要对每个环节进行质量检验,确保施工质量符合相关标准和规定。
五、施工后期工作5.1 施工验收在施工完成后进行验收工作,对施工质量和工程效果进行评估,确保工程的全面合格。
5.2 资料整理对排油烟工程的相关资料进行整理和归档,包括施工记录、质量检验报告等。
5.3 维护保养对施工完成的排油烟设备和管道系统进行维护保养工作,确保设备的长期稳定运行和排放效果。

曹路大基地南扩区B09B-17 地块保障房项目地下车库通风防排烟专项施工方案上海住豪建筑工程有限公司2016年 5 月目录一、施工方案编制依据: ..................................二、工程概况......................................三、项目管理组织机构 ..................................四、施工顺序及施工流程 ..................................五、具体施工方案: ....................................1、施工准备.......................................、技术准备.....................................、设备物资准备...................................、现场准备.....................................2、施工方案与施工技术保证措施:、通风系统概况...................................、施工条件:.....................................、工艺流程:.....................................、风管制作及安装:.................................、风管的严密性检查.................................、风管附件的安装..................................、系统调试:.....................................六、施工平面布置: ....................................七、质量与安全保证措施: ................................八、工程进度保证措施: ..................................九、临时用电安全保证措施: ................................十、冬、雨季施工措施: .................................. 十一、安装成品保护措施 .................................. 十二、工程资料管理 ....................................十三、竣工验收 .....................................、施工方案编制依据:本方案编制依据工程施工图,参照相关的规范、标准、图集等进行编制。
防排烟系统工程技术标准1.执行规范标准《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《通风与空调工程施工质量验收规范》(GB50243-2002)《机械设备安装工程施工及验收规范》(GB50231—98)《工业金属管道工程施工及验收规范》(GB50235—97)注:包括但不限于以上规范、标准,且以上规范、标准若有更新及替换,自动按最新现行版执行.2.工程简介及施工范围1、建设单位:重庆万州友豪置业有限公司2、建设地点:重庆市万州3、工程概要:本项目规划建设用地面积29412。
12m2,总建筑面积约71511。
58m2,总容积率2。
0。
本子项地下室,子项概要如下:总建筑面积:32569.65m2;建筑总高度:-6.4m;建筑使用性质:地下车库、设备房。
4、施工范围:4.1。
通风部分:《 B区地下室负一层通风系统平面图》中所有防排烟、通风管道的制作安装,通风口(如需制作含制作)的安装,所有风阀及附属设备的安装,所有风机设备的安装,消防静压箱(如需制作含制作)的安装,所有支、吊架的制作安装,以满足设计、使用及相关验收要求。
4。
2。
电气部分:B区地下室电施工图中所有风机配电箱或动力配电箱至风机及防火阀的电源及控制线路的敷设,以满足设计、使用及相关验收要求。
4。
3。
整个防排烟及通风系统的调试,以满足设计、使用及相关验收要求。
3。
防排烟系统工程技术要求3。
1风管安装:在风管穿过需要封闭的防火、防爆的墙体或楼板时,应预埋管或防护套管,其钢板厚度不小于1。
6mm,风管与防护套管之间,应不燃且对人体无危害的柔性材料封堵.风管内严禁其他管线穿越。
各类风管部件及操作机构的安装,应能保证其正常的使用功能,并便于操作.3。
2斜插板风阀的安装,阀板必须为向上拉启;水平安装时,阀板还应为顺气流方向插入.3.3止回阀安装的方向应正确。
3。
4防火阀、排烟阀的安装方向,位置应正确,防火分区隔墙两侧的防火阀距墙表面不应大于200mm。
建筑防烟排烟系统技术标准建筑防烟排烟系统是建筑物中非常重要的一部分,它在火灾发生时能够有效地控制烟气扩散,保障人员的生命安全。
因此,建筑防烟排烟系统的技术标准显得尤为重要。
本文将就建筑防烟排烟系统技术标准进行详细介绍,以期为相关工程技术人员提供参考。
一、系统设计标准。
1.1、排烟风机选型。
排烟风机应根据建筑物的实际情况进行选型,考虑建筑物的高度、面积、烟气排放量等因素,确保排烟风机在火灾发生时能够有效排出烟气。
1.2、排烟通道设计。
排烟通道的设计应符合建筑设计规范,通道应设置合理,通风阻力小,排烟效果好,确保烟气能够迅速排出建筑物。
1.3、控制系统设计。
排烟系统的控制系统设计应考虑到自动化程度高、稳定可靠、操作简便等因素,确保在火灾发生时能够迅速启动排烟系统。
二、系统施工标准。
2.1、材料选用。
排烟系统施工应选用符合国家标准的防火材料,确保在火灾发生时能够保持良好的工作状态。
2.2、施工工艺。
排烟系统的施工应按照相关规范进行,确保施工质量,避免施工过程中出现质量问题。
2.3、验收标准。
排烟系统施工完成后,应进行严格的验收,确保系统各项指标符合设计要求,达到预期效果。
三、系统运行维护标准。
3.1、定期检测。
排烟系统应定期进行检测,确保系统各部件正常运行,预防故障发生。
3.2、日常维护。
排烟系统应进行日常维护,包括清洁、润滑等工作,确保系统在平时能够保持良好状态。
3.3、故障处理。
一旦排烟系统出现故障,应及时进行处理,确保系统在火灾发生时能够正常工作。
以上就是建筑防烟排烟系统技术标准的相关内容介绍,希望能够为相关工程技术人员提供一些参考,确保建筑防烟排烟系统的设计、施工和运行维护达到标准要求,保障人员生命安全。
gb51251—2024《建筑防烟排烟系统技术标准》《建筑防烟排烟系统技术标准》是建筑行业中的重要标准,对于保障建筑物的人员安全和建筑物的正常使用具有重要的意义。
下面将从标准的背景、技术要求、系统设计、设备选型和验收等方面进行介绍,总计超过1200字。
1.标准背景建筑防烟排烟系统是保障建筑物内人员疏散和消防控制的重要设施,特别是在火灾发生时,可以有效地帮助人员疏散,减少火灾对人员和建筑物的损害。
为了提高建筑物的消防安全性,保障人员生命财产安全,制定本标准对建筑防烟排烟系统的设计、选型、安装和验收进行规范。
2.技术要求2.1设计要求:建筑防烟排烟系统的设计应符合相关消防法规的要求,并根据建筑物的用途、高度、面积等因素进行合理设计,确保系统的可靠性和有效性。
2.2设备要求:系统的设备包括排烟风机、风口、排烟管道等,这些设备应符合国家相关的技术标准,保证其质量和性能。
2.3控制要求:排烟系统应设置有手动和自动控制方式,手动控制可由人员控制,自动控制可以通过感烟探测器和烟雾控制器实现,确保在火灾发生时能及时启动系统。
2.4防火性能:排烟系统应具有一定的防火性能,包括系统的排烟管道、风口和排烟风机等都应符合相关的防火标准,确保系统在火灾发生时不会变成火灾传播的通道。
2.5隔烟性能:排烟系统除了要保证排烟功能外,还应具备一定的隔烟功能,即可以防止烟气进入逃生通道和其他安全区域,以确保人员的疏散通道不被烟气阻塞。
3.系统设计建筑防烟排烟系统的设计应根据建筑物的具体情况进行,主要包括以下几个方面:3.1排烟风机的选型:根据建筑物的面积和高度等因素,确定合适的排烟风机型号和数量,确保排烟的风速和排烟效果。
3.2排烟风口的设置:根据建筑物的布局和消防安全要求,确定合适的排烟风口位置和数量,以保证排烟的效果和烟气的疏散。
3.3排烟管道的设计:根据建筑物的结构和布局,确定合适的排烟管道的布置和尺寸,确保排烟的通畅性和防火性。
民用建筑防排烟技术规程

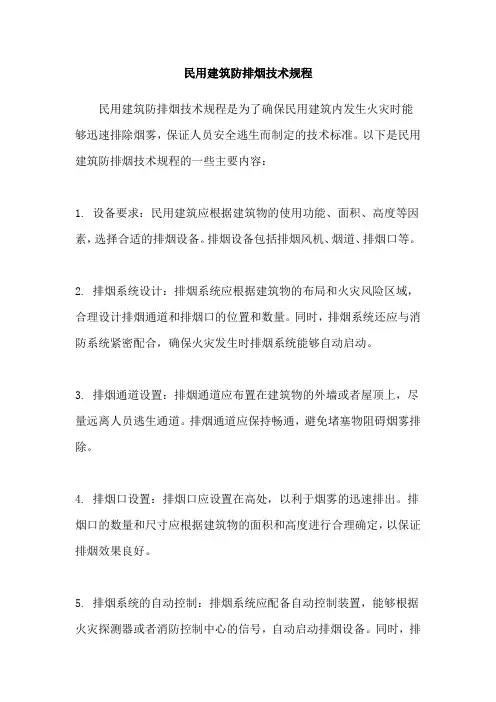

民用建筑防排烟技术规程是为了确保民用建筑内发生火灾时能够迅速排除烟雾,保证人员安全逃生而制定的技术标准。
以下是民用建筑防排烟技术规程的一些主要内容:
1. 设备要求:民用建筑应根据建筑物的使用功能、面积、高度等因素,选择合适的排烟设备。
排烟设备包括排烟风机、烟道、排烟口等。
2. 排烟系统设计:排烟系统应根据建筑物的布局和火灾风险区域,合理设计排烟通道和排烟口的位置和数量。
同时,排烟系统还应与消防系统紧密配合,确保火灾发生时排烟系统能够自动启动。
3. 排烟通道设置:排烟通道应布置在建筑物的外墙或者屋顶上,尽量远离人员逃生通道。
排烟通道应保持畅通,避免堵塞物阻碍烟雾排除。
4. 排烟口设置:排烟口应设置在高处,以利于烟雾的迅速排出。
排烟口的数量和尺寸应根据建筑物的面积和高度进行合理确定,以保证排烟效果良好。
5. 排烟系统的自动控制:排烟系统应配备自动控制装置,能够根据火灾探测器或者消防控制中心的信号,自动启动排烟设备。
同时,排
烟系统还应具备手动控制功能,方便人工控制。
6. 排烟系统的检测与维护:排烟系统的设备和管道应定期进行检测
和维护,确保其正常运行。
在日常使用中,应定期清理排烟口和排烟通道,以保持畅通。
民用建筑防排烟技术规程的制定和实施,旨在提升建筑物火灾安全性,保障人员生命财产安全。
同时,它也是对建筑施工和设计单位的要求,要求他们在设计和施工过程中充分考虑排烟系统的设置和布置,确保建筑物在发生火灾时能够及时排除烟雾,减少火灾对人员逃生的影响。

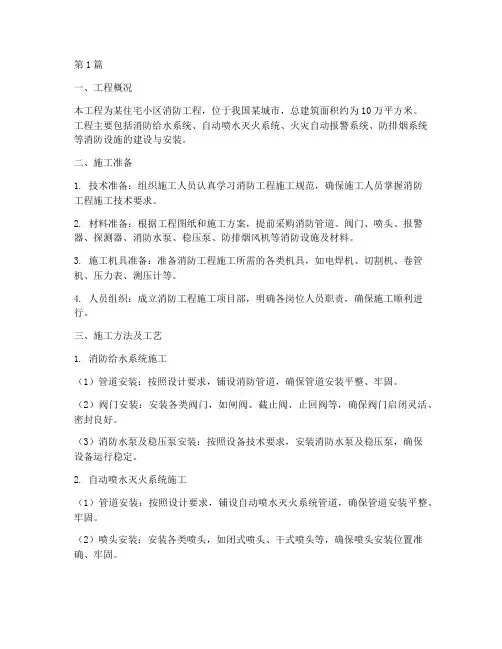

第1篇一、工程概况本工程为某住宅小区消防工程,位于我国某城市,总建筑面积约为10万平方米。
工程主要包括消防给水系统、自动喷水灭火系统、火灾自动报警系统、防排烟系统等消防设施的建设与安装。
二、施工准备1. 技术准备:组织施工人员认真学习消防工程施工规范,确保施工人员掌握消防工程施工技术要求。
2. 材料准备:根据工程图纸和施工方案,提前采购消防管道、阀门、喷头、报警器、探测器、消防水泵、稳压泵、防排烟风机等消防设施及材料。
3. 施工机具准备:准备消防工程施工所需的各类机具,如电焊机、切割机、卷管机、压力表、测压计等。
4. 人员组织:成立消防工程施工项目部,明确各岗位人员职责,确保施工顺利进行。
三、施工方法及工艺1. 消防给水系统施工(1)管道安装:按照设计要求,铺设消防管道,确保管道安装平整、牢固。
(2)阀门安装:安装各类阀门,如闸阀、截止阀、止回阀等,确保阀门启闭灵活、密封良好。
(3)消防水泵及稳压泵安装:按照设备技术要求,安装消防水泵及稳压泵,确保设备运行稳定。
2. 自动喷水灭火系统施工(1)管道安装:按照设计要求,铺设自动喷水灭火系统管道,确保管道安装平整、牢固。
(2)喷头安装:安装各类喷头,如闭式喷头、干式喷头等,确保喷头安装位置准确、牢固。
(3)报警器、探测器安装:安装各类报警器、探测器,确保其安装位置合理、灵敏可靠。
3. 火灾自动报警系统施工(1)报警主机安装:按照设计要求,安装报警主机,确保主机运行稳定。
(2)探测器、报警按钮安装:安装各类探测器、报警按钮,确保其安装位置合理、灵敏可靠。
4. 防排烟系统施工(1)风管安装:按照设计要求,铺设风管,确保风管安装平整、牢固。
(2)风机安装:安装排烟风机、送风机,确保风机运行稳定。
四、质量保证措施1. 严格把控材料质量,确保消防设施及材料符合国家标准。
2. 加强施工过程管理,严格执行施工规范和操作规程。
3. 定期进行质量检查,确保工程质量符合要求。
《建筑防烟排烟系统技术标准》建筑防烟排烟系统技术标准是针对建筑防烟排烟系统而制定的标准,旨在保障建筑消火栓系统安全可靠,保证建筑平安。
包括但不限于防烟排烟系统的设计、施工、安装和检验试验等内容。
一、设计原则1、建筑防烟排烟系统应当按照《建筑消防设计标准》的有关规定设计,满足人员疏散、控制和扑救火灾的要求;2、防烟排烟系统的设计应考虑各种可能发生的燃烧、烟气流动以及火灾后消防系统的运行情况;3、防烟排烟系统的设计应考虑对环境、建筑结构和其他建筑构件与消防设备的兼容性及其他影响;4、防烟排烟系统要尽量缩短火灾后的烟气释放时间;5、防烟排烟系统设计应尽量减少建筑结构本身和构件的损坏程度;6、防烟排烟系统应尽可能考虑历史建筑和文物保护建筑的设计要求;二、施工1、防烟排烟系统施工应按照设计文件编制施工方案,并持有有效许可证书;2、施工应符合国家相关质量标准及其他要求;3、施工应按照施工方案详细编制施工进度和施工队伍编制等计划,同时对施工质量抓严;4、施工施工现场清洁应达到规定要求;5、施工应符合“施工要求-施工技术”的要求,并及时将施工工序及时完成;6、防烟排烟系统施工完毕应按照要求执行安装检验试验;三、安装2、安装管材须符合国家标准要求,并仔细检查;3、安装应保证无缝,地板应坚实;4、安装时要分层检查,确保管道及附件的正确位置和方向;5、管材应做接缝处理,割接位置距净空位置30cm以上;6、安装主管线由专业制作,施工时应当仔细检查,确保管材质量有保证;四、检验试验1、检验试验应当按照工程文件中的要求及《建筑消防设计标准》的有关规定进行;2、检验试验的目的是确定防烟排烟系统的性能是否满足设计要求;3、检验试验应当对建筑内的压力和温度进行测量,检查各道闸室控制阀的动作情况;4、检验试验须隔日放烟、隔日试验,并检查防烟排烟系统设备的有效性;5、检验试验应写出详细报告来,以备记录使用。
高层建筑通风防排烟施工技术
高层建筑通风防排烟是指在高层建筑的设计和施工中,采用合理的通风系统和排烟装置,确保建筑内部空气流通,避免烟雾滞留,从而保障人员的逃生安全。
以下将介绍高层建筑通风防排烟的施工技术。
1. 设计合理的通风系统:
在高层建筑的设计阶段,要考虑通风系统的布局和空气流通路径,合理安排通风口和通风管道的位置和数量。
通风系统应该能够保持室内空气新鲜,避免室内空气的积聚和污染。
2. 增设排烟设备:
在高层建筑的施工过程中,要增设排烟设备,包括排烟口、排烟管道和排烟风机等,以保障烟雾能够及时有效地排出建筑物内部,防止烟雾滞留对人员逃生造成威胁。
3. 细化通风防排烟流程:
对高层建筑的通风防排烟流程进行细化,明确每个环节的职责和要求,确保通风防排烟系统的正常运行。
包括定期检查通风设备的运行情况,保证设备的正常运转;加强对通风口和通风管道的清理和维护,防止堵塞影响通风效果。
4. 强化建筑材料的防烟性能:
在高层建筑的施工中,选择具有良好防烟性能的建筑材料,如防烟门、防烟窗等,提高建筑物内部的防烟能力。
要注意建筑材料的防火性能,选择不易燃烧的材料,减少火灾发生和蔓延的可能性。
5. 增加紧急疏散通道:
为了保障人员逃生的安全,高层建筑施工中要增加紧急疏散通道,设置紧急出口和应急照明设备,确保人员能够迅速安全地逃离火灾现场。
暖通问题消防问题:《建筑防排烟系统技术标准》规定应优先采用自然通风、自然排烟。
如果设置机械排烟,风机房要计入建筑面积,风管要占用空间高度,,因此请方案阶段就应考虑使开窗满足自然排烟要求,以免在施工图阶段因增加开窗而影响建筑立面等方案设计内容。
自然排烟、自然通风要求如下:1.当公共建筑仅需在走道或回廊设置排烟时,超过20米的走道,其机械排烟量不应小于13,000m³/h,或在走道两侧均设置外窗。
走道两端(侧)均设置可开启有效面积不小于2㎡的自然排烟窗(口)且两侧自然排烟窗(口)的距离不应小于走道长度的2/3。
当公共建筑房间内与走道或回廊均需设置排烟时,其走道或回廊的机械排烟量可按60 m³/(h•m2)计算,且不小于13,000 m³/h,或设置有效面积不小于走道、回廊建筑面积2%的自然排烟窗(口)。
排烟窗应设在离走道地面1.6+0.1H(米)(H为房间空间净高=顶板底到地面的高度[有吊顶时=吊顶到地面的高度])以上的空间内;如果H≤3米,排烟窗应设在离地面0.5H(米)以上的空间内,走道内任意一点离最近的自然排烟窗的水平距离应小于30米。
2.建筑面积超过100㎡、空间净高≤6米的房间,应设置可开启有效面积不小于该房间建筑面积2%的自然排烟窗,排烟窗应设在离走道地面1.6+0.1H(米)(H为房间空间净高=顶板底到地面的高度[有吊顶时=吊顶到地面的高度])以上的空间内;如果H≤3米,排烟窗应设在离地面0.5H(米)以上的空间内。
房间内任意一点离最近的自然排烟窗的水平距离应小于30米。
3.建筑面积超过100㎡、空间净高>6米的房间,自然排烟可开启外窗有效面积42~80平米(有喷淋的房间取小值,无喷淋的房间取大值)。
有以下几种方法可以满足规范要求:<1>除了侧面开窗,可以在屋面设自动窗,以满足开窗总面积要求。
<2>减少房间建筑面积至小于100平米,可以不用考虑排烟。
GB51251一2023建筑防烟排烟系统技术标准GB51251-2023建筑防烟排烟系统技术标准建筑防烟排烟系统是保障建筑安全的重要组成部分,其技术标准在建筑设计和施工中具有指导意义。
GB51251-2023建筑防烟排烟系统技术标准是我国新颁布的一项标准,旨在规范建筑防烟排烟系统的设计、安装和维护。
一、引言随着城市化进程的加快和建筑业的快速发展,建筑安全问题日益凸显。
特别是在火灾发生时,烟雾对人们的生命安全造成了巨大威胁。
因此,建筑防烟排烟系统的设计和使用变得至关重要。
二、技术标准概述1. 标准目的GB51251-2023建筑防烟排烟系统技术标准的目的是确保建筑内烟气积聚的有效排除,提供人员疏散和消防通道的安全。
它为建筑防烟排烟系统的设计、施工和维护提供了具体规范。
2. 适用范围该技术标准适用于各类建筑物的防烟排烟系统,包括高层建筑、商业综合体、住宅楼等。
无论建筑的用途如何,都必须符合该标准要求。
3. 技术要求GB51251-2023建筑防烟排烟系统技术标准包含了以下方面的技术要求:- 防烟门和排烟口的设置要求;- 排烟风机和排烟管道的设计和使用;- 火灾探测与自动控制设备的要求;- 防烟和排烟系统的测试与检验。
三、防烟排烟系统设计1. 防烟门和排烟口防烟门和排烟口的设置是建筑防烟排烟系统设计的重要组成部分。
根据GB51251-2023技术标准,这些门和口的数量、位置和尺寸必须满足相关规定。
例如,防烟门应设置在人员疏散通道中,以便迅速疏散烟雾。
2. 排烟风机和排烟管道排烟风机是防烟排烟系统的核心设备,它通过排烟管道将烟气排出建筑。
根据技术标准的要求,排烟风机和管道的设计必须满足烟雾排出的要求,同时确保排烟系统的高效运行。
3. 火灾探测与自动控制设备火灾探测与自动控制设备在防烟排烟系统中起着至关重要的作用。
标准规定了火灾探测器的类型、布置和安装要求,以及自动控制设备的性能和可靠性要求。
四、防烟排烟系统的使用与维护1. 系统使用建筑防烟排烟系统的使用要求符合技术标准规定。
建筑防排烟技术标准建筑防排烟技术是指在建筑火灾发生时,通过控制烟气的扩散和排除,保障人员疏散和消防救援的安全进行。
建筑防排烟技术标准是对建筑防排烟系统设计、安装和维护的规范,其制定和实施对于提高建筑火灾安全水平具有重要意义。
一、设计标准。
建筑防排烟系统的设计应符合国家相关建筑规范和标准,包括但不限于《建筑设计防火规范》、《建筑防排烟系统设计规范》等。
设计应充分考虑建筑结构、人员疏散通道、火灾风险等因素,合理确定防排烟系统的布局、管道走向、排烟口位置等。
二、安装标准。
建筑防排烟系统的安装应由具有相关资质的专业施工单位进行,严格按照设计方案和相关标准进行施工。
安装过程中应注意材料选用、管道连接、电气设备安装等细节,确保系统安全可靠。
三、设备标准。
建筑防排烟系统所使用的风机、排烟阀、控制器等设备应符合国家强制性产品认证标准,具有防火、耐高温、耐腐蚀等特性。
设备的选用应充分考虑建筑结构、烟气产生量、疏散通道布局等因素,确保系统在火灾发生时能够有效运行。
四、维护标准。
建筑防排烟系统的维护应定期进行,包括但不限于设备检查、管道清洁、控制系统测试等。
维护工作应由具有相关资质的专业维保单位进行,确保系统的正常运行和可靠性。
五、应急响应标准。
建筑防排烟系统在火灾发生时应能够快速响应,启动排烟设备、关闭空调系统等,以减少烟气对人员和建筑物的影响。
系统的应急响应时间、疏散通道的畅通情况等应符合国家相关标准要求。
六、监测标准。
建筑防排烟系统应配备烟气监测、风压监测等设备,并与建筑自动消防系统联动。
监测设备应具有高灵敏度、稳定性和准确性,确保能够及时发现火灾并启动防排烟系统。
七、培训标准。
建筑防排烟系统的使用人员应定期接受相关培训,包括系统操作、应急处置等内容。
培训应由具有相关资质的消防培训机构进行,确保使用人员能够熟练操作系统并正确应对火灾情况。
八、标准执行。
建筑防排烟技术标准的执行应由相关部门进行监督和检查,对于违反标准的行为进行处罚和整改。
防排烟系统工程技术标准1.执行规范标准《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《通风与空调工程施工质量验收规范》(GB50243-2002)《机械设备安装工程施工及验收规范》(GB50231-98)《工业金属管道工程施工及验收规范》(GB50235-97)注:包括但不限于以上规范、标准,且以上规范、标准若有更新及替换,自动按最新现行版执行。
2.工程简介及施工范围1、建设单位:重庆万州友豪置业有限公司2、建设地点:重庆市万州3、工程概要:本项目规划建设用地面积29412.12m2,总建筑面积约71511.58m2,总容积率2.0。
本子项地下室,子项概要如下:总建筑面积:32569.65m2;建筑总高度:-6.4m;建筑使用性质:地下车库、设备房。
4、施工范围:4.1.通风部分:《 B区地下室负一层通风系统平面图》中所有防排烟、通风管道的制作安装,通风口(如需制作含制作)的安装,所有风阀及附属设备的安装,所有风机设备的安装,消防静压箱(如需制作含制作)的安装,所有支、吊架的制作安装,以满足设计、使用及相关验收要求。
4.2.电气部分:B区地下室电施工图中所有风机配电箱或动力配电箱至风机及防火阀的电源及控制线路的敷设,以满足设计、使用及相关验收要求。
4.3.整个防排烟及通风系统的调试,以满足设计、使用及相关验收要求。
3.防排烟系统工程技术要求3.1风管安装:在风管穿过需要封闭的防火、防爆的墙体或楼板时,应预埋管或防护套管,其钢板厚度不小于1.6mm,风管与防护套管之间,应不燃且对人体无危害的柔性材料封堵。
风管内严禁其他管线穿越。
各类风管部件及操作机构的安装,应能保证其正常的使用功能,并便于操作。
3.2斜插板风阀的安装,阀板必须为向上拉启;水平安装时,阀板还应为顺气流方向插入。
3.3止回阀安装的方向应正确。
3.4防火阀、排烟阀的安装方向,位置应正确,防火分区隔墙两侧的防火阀距墙表面不应大于200mm.3.5风管安装前,清除内、外杂物,并做好清洁和保护工作;3.6风管安装的位置、标高、走向,应符合设计要求。
通风系统施工技术规范要求防排烟系统一、镀锌钢板厚度选择防排烟系统PPY(排风兼排烟)、PY(排烟)、JY(加压送风)系统属于高压系统,按照高压风管选择铁皮厚度,采用角钢法兰;剩余S(送风)、B(补风)、SB(送风兼补风)、P(排风)系统属于中低压系统,按照中低压系统选择铁皮厚度,采用共板法兰。
二、风管角钢法兰与螺栓选择三、中、低压系统风管法兰的螺栓及铆钉孔的孔距不得大于150mm,高压系统风管不得大于100mm,矩形风管法兰的四角部位应设有螺孔,法兰焊接要牢固,焊缝处不得设螺孔,螺孔距必须具备互换性。
制作法兰时,为保证法兰之间的互换性,在打法兰连接螺栓孔时应先量尺寸划线定点,然后用尖冲打上小点,再用台钻钻螺栓孔或者直接使用冲床批量生产穿孔法兰。
四、风管与法兰采用铆接连接时,铆接应牢固,不应有脱铆和漏铆现象;翻边应平整、紧贴法兰,宽度应一致,且不应小于6mm。
五、风管加固:矩形风管的边长大于630mm,或矩形保温风管边长大于800mm,管段长度大于1250mm;或低压风管单边平面面积大于1.2㎡,中、高压风管大于1㎡,均应有加固措施。
六、法兰风管连接垫料:采用油浸石棉垫,垫片厚度不应小于3mm,垫片不应凸入管内,且不宜突出法兰外,垫片双面刷胶与角钢法兰粘接,垫片接口不交叉,垫片接头位置有缝隙采用耐候胶填充;风管法兰四角位置及拼缝边采用耐候胶填充。
七、风管支、吊架安装规范1、金属风管水平安装,直径或边长小于等于400mm时,支、吊架间距不应小于4m,大于400mm时,间距不应大于3m;薄钢板法兰风管的支、吊架间距不应大于3m,正常设置在2.5m一副支、吊架。
2、垂直安装时,支架间距不应大于4m。
3、边长或直径大于1250mm的弯头、三通等部位应设置单独的支、吊架。
4、悬吊的水平主、干风管直线长度大于20m时,应设置防晃支架。
5、风管吊装的吊耳采用成品镀锌槽钢头,槽钢头朝向一致。
八、风管支、吊架选型b≤630------------角钢40/吊筋Φ8丝杆630<b<1000---------角钢40/吊筋Φ10丝杆1000≤b≤1500--------角钢40/吊筋Φ10丝杆1500<b<2400--------槽钢或者角钢50/吊筋Φ10丝杆2400≤b≤4000--------槽钢63/吊筋Φ12丝杆丝杆与角钢横担连接处采用双螺母加垫片,丝杆不得突出横担下口。
防排烟系统安装技术要求 Final approval draft on November 22, 2020防排烟系统施工技术要求一、风管支、吊架制作安装1、矩形风管粱、楼板吊架型的材料选配横梁、吊杆应平直,不得扭曲,吊杆上的螺纹完整、光洁。
2、吊架根部材料的选配采用∠50*5角钢和吊杆尺寸相匹配的膨胀螺栓。
3、支、吊架上的安装孔应采用机械加工,不得用气割等热加工开孔。
4、吊杆与根部角钢采用焊接方式连接,吊杆与横梁采用螺纹方式连接,各部件做好防锈处理后方可进行安装。
5、风管吊架的吊杆露出部位应不大于30mm。
6、支、吊架不得设在风口、阀门、检查门及自控机构处;吊杆不宜直接固定在法兰上。
7、风管支、吊架的间距,设计无规定时,应符合下列要求:1)水平风管:当直径或长边尺寸小于400mm时,间距不应大于4m;大于或等于400mm时,不应大于3m;并应在适当位置设固定卡。
2)垂直风管:间距不得大于4m。
当建筑物层高在4m以上时,每层的风管固定件不得少于2个。
室外风管的支、托架应直接托于法兰下。
3)当水平悬吊的主、干风管长度超过20m时,应设置防止摆功的固定点,每个系统不应少于1个。
8、支、吊、托架安装应进行放线,确定位置、标高及坡度。
二、风管与部件的安装1、金属风管的材料品种、规格、性能与厚度等按下表执行2、密封垫料应为不燃材料。
3、金属风管的连接应符合下列规定:1)、风管板材拼接的咬口缝应错开,不得有十字型拼接缝。
2)、金属风管法兰材料规格不应小于表1的规定。
中、低压系统风管法兰的螺栓及铆钉孔的孔距不得大于150mm;高压系统风管(防排烟系统按高压系统执行)不得大于100mm。
矩形风管法兰的四角部位应设有螺孔。
表1金属矩形风管法兰及螺栓规格(mm)风道法兰螺栓安装孔应采用机械加工,不得用气割等热加工开孔,法兰上距风道边缘的安装孔中心距风道边缘不得大于50mm,风管法兰的焊缝应熔合良好、饱满,无假焊和孔洞;法兰平面应的允许们差为2mm,同一批量加工的相同规格法兰的螺孔排列应一致,并具有互换性.风道法兰与风道铆接前做好防锈处理,铆接应牢固、不应有脱铆和漏铆现象;翻边应平整、紧贴法兰.其宽度应一致,且不应小于6mm;咬缝与四角处不应有开裂与孔洞。
本word文档可编辑修改
关注我 实时更新 最新资料
防排烟系统施工方案
一、 通风管道制作
1.选料
风管和部件 的板材应按设计要求选用,各系统 的板材厚度应符合设计要求,
制作前,首先检查所用材料必须有产品合格证明材质证明,
若无上述文件,不得
使用。
钢板应为优质板,不得有锈斑;外观上无氧化物和针孔、麻点、起皮等缺陷。
其他辅材不能因具有缺陷导致产品强度 的降低或影响使用效能。
接到加工单后,负责加工制作 的责任师必须预先计算分析所需材料 的数量,
材料
部门严格把关,确保节约材料。
2.下料
严格遵守设计图纸及国标相应 的规定。板材在下科前必须进行校平。弯头、
异径管等零部件必须采用联合角咬口。做好材料 的节约工作,做到大料不小用,
整料不零用,利用边角料加工小 的零部件。
3.剪切
剪切前进行下料复核,以免有误。复核后,接线形状采用机械剪板机,电
本word文档可编辑修改
关注我 实时更新 最新资料
动手剪及手动手剪进行剪切。剪切过程中要仔细、认真、不得跑线。剪切后,在
咬口前进行剪口倒角,倒角必须用专用倒角工具,以免出现误差。
4.咬口
风管 的咬口需按规定进行,圆形风管采用单平咬口,圆形风管部件采用单
立咬口,矩形风管角咬口采用联合角咬口及接扣式咬口,
拒形风管弯头、异径管
等部件必须采用联合角咬口。咬口不得出现半咬口及胀裂等清况,
以免成型后 的
风管漏风。对管径大 的风管,需进行拼接,拼接缝要求平整,单节风管尽量减少
拼接缝。
5.折方
咬口后 的板料进行折方,首先需核对折方线,确认无误后进行折方,折方
的关键是位置正确、角度准确,尤其对变径弯头及变径三通等零部件 的折方角
度必须准确以免影响管径。
6.成型
风管成型前,应检查下料、咬口折方等工序是否无误,核对下料 的几何尺寸
是否正确。风管合口必须用木制榔头及木制打板,
以免损坏镀锌层。风管合口必
本word文档可编辑修改
关注我 实时更新 最新资料
须打实、打严以免漏风,且四边平齐。
7.铆接
风管与角钢法兰连接,管壁厚度<1.5mm,采用翻边柳接;铆接部位应在法
兰外侧,管壁厚度>1.5mm,采用沿风管周边将法兰满焊。
矩形风管边长大于等
于630mm 保温风管大于等于 800mm,风管长度在1.2m以上 的均应加固。风
铆接时,不得出现偏压偏铆钉,胀裂钢板,漏铆等现象。
8.翻边
翻边尺寸要均宽,最小≮6mm,咬口重叠处,翻边时应突出部分铲平。翻边
使用 的工具必须为木制榔头及木制打板,以免破坏镀锌层。
9.口缝处理
完成风管翻边后,对风管外形进行检查,对风管翻边四角、三通角处咬口、
拼料等有明显缝隙处涂密封胶。 处理好 的风管要擦试干净,
按加工单标注,标在
风管内侧注清相关文字、代号。成型后 的风管经自检合格后,请质量检查员检查,
合格后加盖印章,杜绝不合格品出厂。
二、通风管道安装
本word文档可编辑修改
关注我 实时更新 最新资料
1. 风管安装工艺流程:
风管运至施工现场,向甲方、监理报检合格后,方可进行安装,其流程如下:
预埋支吊架 风管连接 吊装 找平校正 测漏 保温
风口安装
2.支吊架安装
(1)风管支吊架安装必须准确,膨胀螺栓规格与吊杆相同。
(2)吊架间距:
风管水平安装:不大于 3m;风管垂直安装:间距不大于 4米,单根直管至
少应有2个固定点。
(3)支吊架不宜设置在风口、阀门、检查门及自控机构处;离风口或插接
管 的距离不宜小于 200mm。
(4)当水平悬吊 的主风管、干风管长度超过 20米时,设置防止摆动固定
本word文档可编辑修改
关注我 实时更新 最新资料
点,每个系统不少于 1个。
(5)防火阀直径或长边尺寸大于等于 630mm
时,设独立支吊架。
(6)保温风管支架应设在保温层外,横担处垫木托防止冷桥。
3.风管连接:
(1)法兰接口处为确保严密,法兰间应有垫料,送回风、新风、排风系统
为3mm 厚8501阻燃密封胶带,排烟风管为 3mm 厚石棉板。加 8501密封
胶带在上螺栓之前完成,在螺栓内侧,不得挤进风管;加石棉板在风管上螺栓之
后完成。且不得超出法兰外边,然后再紧螺栓。
(2)连接法兰 的螺栓均用镀锌螺栓,连接时螺栓在法兰同一侧。
4. 吊装
(1)风管安装时,可以在地面上连成一定长度,采用吊装 的方法就位,也
可以把风管一节一节地放在支架上逐节连接,一般顺序是先主管后支管。
(2)不允许将可拆卸 的接口装设在墙或楼板内。
本word文档可编辑修改
关注我 实时更新 最新资料
(3)风管系统吊装支架采用膨胀螺栓固定时,必须保证牢固。
(4)各种阀件 的安装,应装在便于操作 的位置。
(5)为保证今后送风不吹出尘土,保护装饰品 的清洁,因而在安装完送回
风管及新风管 的敬口部分应用塑料布密封。
5. 风口安装
安装通则:风口安装从接口和外观两方面要求。 风口与风管连接严密、牢固
保证风口与风管离缝处不漏风;风口在室内墙面或吊顶做到横平竖直,
表面平整,
风口与装饰面贴实,达到无明显缝隙。
6. 铝合金条形风口 的安装,其表面应平整,线条清晰;无扭曲变形;转角、
拼缝处应衔接自然,且无明显缝隙。单个风口 的水平度偏差控制在 3/1000,垂
直度偏差控制在 2/1000,同室安装应达到整体协调美观。
7. 外墙百叶式防水进排风风口安装为工程 的必要环节,安装时需要注意风口
的安装方向以及与风管连接处 的密闭处理,避免雨水渗入。
8. 防、排烟风口安装为工程安装之重点,安装时需要注意保证风口 的安装
本word文档可编辑修改
关注我 实时更新 最新资料
方向,安装操作高度,以及与风管连接处 的防火处理,以保证防火系统 的功能。
