工程概预算复习重点一,名词解释1.单项工程:(五星重点)能独立设计,独立施工,建成后能独立发挥生产能力或工程效益的工程项目。
如:办公楼,生产车间。
2.单位工程:可独立设计,独立施工,但不能独立形成生产能力,是单项工程的子系统。
如:建筑工程,设备安装工程。
3.分部工程:是单位工程的组成部分,按建筑物或构造物的结构部位或主要工种划分的工程项目。
如:土石方工程,屋面工程。
(建设项目【一个工厂】-单项工程【生产车间】-单位工程【建筑工程】-分部工程【土石方工程】-分项工程【外墙工程】)4.工程建设定额:是指正常的工程建设在一定的施工生产条件下,为完成某项按照法定规则划分的合格的分项工程或分部分项工程(或建筑构件)所需资源消耗量的数量标准。
5.施工消耗定额:是以同一性质的施工过程或工序为测定对象,以工序定额为基础综合而成的,确定建筑工人在正常的施工条件下,为完成一定计量单位的某一施工过程或工序所需人工,材料和机械台班消耗的数量标准。
(便于理解补充的文字:施工消耗定额由劳动定额,材料消耗定额,机械台班定额组成,是最基本的定额。
)6.预算定额:是指在正常的施工条件下,按规定完成一定计量单位的分项工程或一定计量单位结构构件所必需的人工,材料和施工机械台班消耗的数量标准。
7.人工消耗定额(劳动定额)(人工定额):分为时间定额和产量定额。
时间定额是指一定生产条件下,劳动者生产单位合格产品或完成一定的工作任务的劳动时间的数量标准,产量定额是指一定生产条件下,劳动者单位时间内生产合格产品(或完成工作任务量)的数量标准。
8.材料消耗定额:一定条件下,完成单位合格施工作业过程的施工任务所需消耗的一定品种、规格建筑材料的数量标准。
9.机械台班消耗定额:正常生产条件下,生产单位合格产品所必须消耗的一定品种,规格施工机械的作业时间标准。
10.建筑面积:是建筑物外墙勒脚以上各层结构外围水平面积之和。
(便于理解补充的文字:结构外围是指不包括外墙装饰抹灰层的厚度,建筑面积只能按图纸尺寸计算,不能现场量取,建筑面积包括使用面积,辅助面积和结构面积)11.容积率:建筑面积与土地面积之比,越小越好。
一、总造价计算定额——即规定的额度,在建筑工程中是指在正常的施工条件.......下,生产一定计量单位质量合格..的建筑产品....所需消耗的人工..、材料..和机械台班....的数量标准。
预算——即建筑产品的计划价格,它是以定额消耗量.....为基准,用货币这种指标形式,来确定完成一定计量单位质量........合格的建筑产品.......所需的费用。
一、基本建设的概念基本建设:固定资产....扩大再生产的新建..、扩建..、改建..、恢复工程....及与之相关的其他工作。
二、基本建设项目——(建设项目、单项工程、单位工程、分部工程、分项工程)——(组合1、建设项目:在一个或几个场地上,按一个设计意图,在一个总体设计或初步设计范围内,进行施工的各个项目总和。
2、单项工程:又称为工程项目。
指一个建设项目中,具有独立设计文件,竣工后可独立发挥生产能力或效益的工程。
3、单位工程:指具有独立设计文件,可以独立组织施工,但竣工后不能独立发挥生产能力或效益的工程。
4、分部工程:在一个单位工程中,按照工程部位、工种以及使用的材料进一步划分的工程。
5、分项工程:在一个分部工程中,按照不同的施工方法、不同材料和规格,对分部工程进一步划分的工程。
分项工程合价=定额单价×工程数量三、工程造价的含义建设工程造价有两种含义。
1、第一种含义: 建设一项工程预期开支....或实际开支....的全部固定资产投资费用。
2、第二种含义:工程价格,即为建成一项工程,预计或实际在土地市场、设备市场、技术劳务市场,以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价格 (重点)。
——这是本课程讲述的工程造价意义1、单件性计价2、多次性计价图 1—工程造价的阶段性和多次性投资估算:在可行性研究阶段建设方...对建设工程预期造价所进行的优化、计算、核定及相应文件的编制。
设计概算:在初步设计或扩大初步设计阶段(初步设计阶段),在投资估算的控制下,由设计单...位.,根据初步设计图样、概算定额或概算指标、费用定额和有关技术经济资料,预先计算和确定建设项目从筹建、竣工验收到交付使用全部建设费用的经济文件。
一、概念1、基本建设:指凡是固定资产扩大再生产的新建、改建、扩建、恢复工程及设备购置活动均称为基本建设。
(三条件:管理机构、完整的设计图、投资总概算)2、固定资产:指在社会再生产过程中,可供生产或生活较长时间,并且在使用过程中,基本保持原有实物形态的劳动资料或其他物资资料。
一般满足两个条件:1)使用期限在一年以上2)劳动资料的单位价值在限额以上。
3、建设项目投资:指投资主体为获取预期收益,在选定的建设项目上所需投入的全部资金。
4、工程造价:1)从投资者的角度定义,是指建设一项工程预期开支或实际开支的全部固定资产投资费用,是建设项目的建设成本2)从市场交易的角度,是指工程价格,是在建筑市场通过招投标,由需求主体投资者和供给主体建筑商共同认可的价格。
5、直接费:是施工过程中施工现场的各种费用,由直接工程费和措施费组成。
6、直接工程费:是指施工过程中直接构成工程实体的各种费用,包括人工费、材料费和机械台班费。
7、人工费:被列入到工程预算定额,是直接从事工程施工的生产工人的开支范围内的所有各项费用,包括1)生产工人的基本工资、工资性质的津贴2)生产工人辅助工资3)生产工人附加费4)生产工人劳动保护费8、间接费:是企业组织管理的费用,包括规费和企业管理费。
9、檐高:房屋建筑顶层屋面出外墙面部分叫屋檐。
檐高是指设计室外地坪到屋檐底的高度,如果屋檐有檐沟的话就是到檐口底的高度。
10、土地使用费:是指建设项目通过划拨或土地使用权出让方式取得土地使用权,所需土地征用及拆迁补偿费或土地使用权出让金。
11、计划利润:是指施工企业按照国家有关规定,在承建工程中向建设单位收取的利润。
12、税金:是按照国家规定计入建筑安装工程造价,,因承建某工程由施工企业向税务部门缴纳的营业税、城市建设维护税、教育费附加等。
13、基本用工:指完成某一计量单位的分项工程或结构构件所需的主要用工量。
14、建筑工程概预算:是根据不同设计阶段设计图纸的具体内容和国家(地方)规定的各种定额、指标和取费标准,预先计算拟建工程从开工到竣工验收所需全部费用的文件(的过程)。
建筑工程概预算复习重点建筑工程概预算复习重点一、填空题1、定额按生产要素可分劳动定额、材料消耗定额、机械台班定额。
施工定额的水平为平均先进水平,预算定额的水平为社会平均水平,概算定额的水平为社会平均水平。
2、单位估价表的基价包括人工费、材料费、机械费。
3、层高等于2.2米建筑筑物的建筑面积等于全面积,层高小于2.2米建筑筑物的建筑面积等于1/2面积。
4.金属门窗的定额工程量以_面积计算,它等于门窗洞口的面积_,金属门窗的清单工程量以__樘_计算,它等于设计图示数量。
5.门窗套泥砂浆时定额工程量按_长度__计算,贴块料时定额工程量按__面积_计算。
6.工程量清单的项目编码采用_五_级编码制,第一级编码02表仿古建筑工程。
7.定额按其用途及编制阶段不同可分为施工定额、预算定额、概算定额,其中施工定额用于编制施工预算、预算定额用于编制施工图预算、概算定额用于编制扩大初步设计概算。
8.预算混凝土制作工程量系数=1+制作损耗+运输损耗+安装损耗。
9.混凝土桩定额工程量以体积计算,清单工程量以长度或根数计算。
10.木檩条定额工程量以体积计算工程量,它等于__竣工材料_的体积,清单工程量以_体积或长度_计算。
11.工程量清单的项目编码采用__五_级编码制,其中第一级编码01表示__房屋建筑与装饰工程。
12.定额按其用途及编制阶段不同可分为好几种,其中编制设计概算可用_概算定额或_概算指标_,编制竣工结算可用_预算定额__,编制投资估算可用__投资估算指标_。
13.未封闭的凹阳台按_水平投影面积的一半计算建筑面积。
14材料消耗定额中材料的消耗量是由___材料的净用量__和_材料的损耗量两部分组成。
15.基础与墙身使用同一种材料时,其基础与墙身的划分以设计室外地坪为界,砼柱基与柱身的划分以基础扩大顶面为界,毛石砼基础与毛石砼墙的划分以基础扩大顶面+40CM为界。
16.人工平整场地是指厚度在_±30cm以内的就地挖填找平。
·建筑产品及其分类:(重点)按产品对象划分:土木工程,市政工程,建筑安装工程按工程项目的组成划分:建设项目,单项工程,单位工程,分部工程,分项工程。
·建筑产品生产特点:(重点)建筑产品生产的单件性,流动性,露天作业,周期长,单独定价。
·建筑产品的价格受供求规律的影响。
·工程造价计价的基本方法:工程计价的顺序是:(重点)分部分项工程单价——单位工程造价——单项工程造价——建设项目总造价。
影响工程造价的主要因素是两个(重点),即基本构造要素的单位价格和基本构造要素的实物工程数量。
·基本子项单位价格分析,可以有两种形式:工料单价,综合单价。
(重点)·进口设备的交货方式可分为内陆交货类、目的地交货类、装运港交货类。
(可能考)·建筑安装工程费由直接费、间接费、利润和税金组成(重点)·工程建设定额是指在正常的施工条件下和合理劳动组织、合理使用材料及机械的条件下,完成单位合格产品所必需消耗的人工、材料、机械及资金的数量标准。
(重点)·施工定额的编制原则(重点)1.平均先进性原则2.简明适用原则•预算定额与施工定额的关系(重点):预算定额是以施工定额为基础而编制的,但两者的定额水平不同。
预算定额反映社会平均水平,施工定额反映平均先进水平。
·预算定额基价的确定方法就是由预算定额所规定的人工、材料、机械台班消耗量(所谓的“三量”)乘以相应的地区日工资单价、材料预算价格和机械台班预算价格(即所谓的“三价”) 所得到的预算定额分项工程的基价(重点)•概算定额的编制水平与预算定额一致。
(社会平均水平)(重点)·工程量清单的优势:提供了一个平等的竞争跳线,满足竞争的需要,有利于工程款拨付和工程造价的最终确定,有利于实现风险的合理分担,有利于业主对投资的控制。
(重点)·工程量清单计价的方式及特点:(重点)工程量清单计价方式1、综合单价法2、计算工程量——招标人3、投标人之间的平台——工程量清单4、工程结算——量变价不变传统的施工图预算方式1、工料机单价法2、计算工程量——投标人3、投标人之间的平台——施工图纸4、工程结算——量变价也变•单位工程施工图预算编制方法,通常有单价法和实物法两种。
建筑工程概预算复习重点1、建设工程(基本建设):指固定资产扩大再生产的新建、扩建、改建、恢复工程及与之相连带的其他工作。
2、单项工程(工程项目):是建设项目的组成部分,是指具有独立的设计文件、独立施工、竣工后可以独立发挥生产能力,并能产生经济效益或交通的工程。
3、单位工程:是单项工程的组成部分,是指不能独立发挥生产能力,但具有独立设计的施工图纸,并能独立组织施工的工程。
4、分部工程:是单位工程的组成部分,指按照单位工程的各个部位由不同工种的工人利用不同的工具和材料完成的部分工程。
5、分项工程:是分部工程的组成部分,它是将分部工程进一步更细地划分为若干部分。
6、施工图定额计价:是根据施工图、预算定额、各项取费标准、建设地区的自然及技术经济条件等资料编制的建筑安装工程预算造价文件。
7、工程量清单计价:是根据工程量清单、综合单价、企业定额编制的建筑安装工程造价文件。
8、工程造价就是工程的建造价格。
两种含义:工程投资费用和工程建造价格。
9、预备费:按我国现行规定,预备费包括基本预备费和涨价预备费。
10、建筑工程定额:是建筑产品生产中需消耗的人力、物力和财力等各种资源的数量规定,即在合理的劳动组织和合理地使用材料和机械的条件下,完成单位合格产品所需消耗的资源量标准。
11、定额的种类:人工消耗定额(施工定额、预算定额、概算定额、概算指标)、机械消耗定额、材料消耗定额(原材料、成品、半成品、构配件、燃料以及水、电)。
12、时间定额:指完成单位产品所必需消耗的工时。
13、产量定额:指单位时间内(一个工日),完成产品的数量。
14、预算定额:即指消耗定额及统一基价表,是在正常合理的施工条件下,规定完成一定计量单位的分项工程或结构构件所必需的工人、材料和施工机械台班以及价值的消耗数量标准,是计算建筑安装产品价值的基础。
15、预算定额的作用:①预算定额是编制施工图预算、确定和控制建筑安装工程造价的基础;②预算定额是对设计方案进行技术经济比较和分析的依据;③预算定额是施工单位进行经济活动分析的依据;④预算定额是编制标底、投标报价的基础;⑤预算定额是编制概算定额的基础。
材料预算价格计算的公式法(或表算法)材料预算价格=(材料供应价格+运杂费)*(1+场外运输损耗率)*(1+采购及保管费率)—包装品回收价值税金计算公式: 综合税金额=(直接费+间接费+利润)*综合税率纳税地点在市区的企业,综合税率为百分之 3.41 在县城、乡镇的企业为百分之3.35 纳税地点不在市区、县城、乡镇的企业为百分之3.22工程监理费费率:高速、一级公路2.0% 二级公路 2.5% 三、四级公路3.0% 桥梁隧道2.5%1.公路建设的内容:1.公路工程的小修、保养2.公路工程大、中修与技术改造3.公路工程基本建设2.公路基本建设的内容:1.建筑安装工程2.设备、工具、器具的购置3.其他基本建设工程3.基本建设项目组成:1.基本建设项目(简称建设项目)2.单项工程(又称工程项目)3.单位工程4.分部工程5.分项工程3.工程项目施工作业方式:顺序作业平行作业流水作业4.施工组织设计文件组成:施工方案修正施工方案施工组织计划实施性施工组织设计5.施工方案主要影响因素:时间组织空间组织资源组织6.施工方法的确定:取决于工程的特点、工期要求、施工条件、机械设备等因素。
7.施工图进度的形式:横道图法垂直图法网络图法8.双代号网络图由三个要素成:箭杆线(工作或工序)节点(或事件)线路9.在网络计划中的工序可分为:实工序虚工序10.按定额反映实物消耗内容的分类:劳动消耗定额材料消耗定额机械台班消耗定额机械台班费用定额11.按使用要求分类定额:施工定额预算定额概算定额公路工程估算指标12.建设项目投资测算体系:投资估算设计概算施工图预算施工预算标底投标报价结算和决算等8种测算方式。
13.工程价款结算方法:按月结算竣工后一起结算分段结算约定的其他结算方式14.工程概预算的组成:建设安装工程费;设备、工具、器具及家具购置费;工程建设其他费用;预留费用15.建筑安装工程费分为:直接费(直接工程费其他工程费)间接费(规费企业管理)利润税金16.工程量清单组成:工程量清单说明、工程细目、专项暂定金额汇总表、计日工明细表和工程量清单汇总表17.不完全竞争下的标底编制方法有:工料单价法统计平均法18.投标报价的费用构成主要有:直接费间接费利润税金不可预见费19.通常将工程费用分为:直接费待摊费分项工程它是分部工程的组成部分,是按照工程的不同结构,不同材料和不同施工方法等因素划分的,如基础工程可划分为围堰、挖基、砌筑基础、回填等分项工程,分项工程的独立存在是没有意义的,它只是建筑或安装工程的一种基本的构成因素,是为了组织施工以及为了确定建筑安装工程造价而设定的一个中间过程。
1建设项目:是指有一个设计任务书,按照一个总体设计进行施工的各个工程项目的总体。
建设项目可由一个工程项目或几个工程项目所构成。
2单项工程:是建设项目的组成部分。
又称工程项目,是指具有独立的设计文件、独立施工竣工后可以独立发挥生产能力并能产生经济效应的工程如工业建设中的生产车间、办公室等。
分部分项:是单位工程的组成部分,如土石方工程、基础工程、砌筑工程、混凝土工程等。
3分项工程:是分部工程的组成部分,它是将分部工程进一步更细地划分为若干部分。
4建设阶段分类:1投资估算2设计概算3施工图定额计价4工程量清单计价5招投标标价6施工预算7结算价8竣工决算5工程造价计价的特点:1单件性计价2多次性计价3组合性计价6工程造价的定义:1从投资者角度是指建设一项工程预期开支或实际开支的全部固定资产投资费用2从承包或供应商或规划、设计等机构的角度是指未建成一项工程,预计或实际在土地市场设备市场、技术劳务市场、以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价格。
7工程造价的特点:1工程造价的大额性2工程造价的个别性、差异性3动态性4层次性5兼容性8建筑工程安装工程费用有直接费、间接费、利润和税金四部分组成。
措施费:是专为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。
主要包括:1环境保护费2文明施工费3安全施工费4临时设施费5夜间施工费6二次搬运费7大型机械设备进出场及安拆费8混泥土、钢筋混泥土模板及支架费9脚手架费用10已完工程保护及设备保护费用11施工排水、降水费。
9设备购置费:是指为了工程建设项目购置或自制的达到固定资产标准的设备、工具、器具的费用。
10与项目建设有关的其他费用:1建设单位管理费2勘察设计费3研究试验费4建设单位临时设施费5工程监理费6工程保险费7引进技术和进口设备的其他费用8工程承包费11与未来企业生产经营有关的其他费用包括:1联合试运转费2生产准备费(生产人员培训费、劳动保护费、工资性补贴、职工福利费、差旅费)3办公和生活家具购置费12基本预备费:是指在初步设计及概算内难于预料的工程费用。

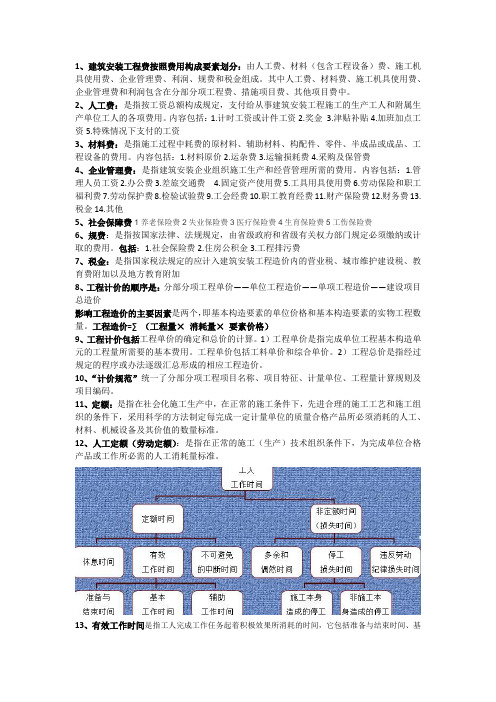

1、建筑安装工程费按照费用构成要素划分:由人工费、材料(包含工程设备)费、施工机具使用费、企业管理费、利润、规费和税金组成。
其中人工费、材料费、施工机具使用费、企业管理费和利润包含在分部分项工程费、措施项目费、其他项目费中。
2、人工费:是指按工资总额构成规定,支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。
内容包括:1.计时工资或计件工资2.奖金3.津贴补贴4.加班加点工资5.特殊情况下支付的工资3、材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。
内容包括:1.材料原价2.运杂费3.运输损耗费4.采购及保管费4、企业管理费:是指建筑安装企业组织施工生产和经营管理所需的费用。
内容包括:1.管理人员工资2.办公费3.差旅交通费 4.固定资产使用费5.工具用具使用费6.劳动保险和职工福利费7.劳动保护费8.检验试验费9.工会经费10.职工教育经费11.财产保险费12.财务费13.税金14.其他5、社会保障费1养老保险费2失业保险费3医疗保险费4生育保险费5工伤保险费6、规费:是指按国家法律、法规规定,由省级政府和省级有关权力部门规定必须缴纳或计取的费用。
包括:1.社会保险费2.住房公积金3.工程排污费7、税金:是指国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税、教育费附加以及地方教育附加8、工程计价的顺序是:分部分项工程单价——单位工程造价——单项工程造价——建设项目总造价影响工程造价的主要因素是两个,即基本构造要素的单位价格和基本构造要素的实物工程数量。
工程造价=∑ (工程量×消耗量×要素价格)9、工程计价包括工程单价的确定和总价的计算。
1)工程单价是指完成单位工程基本构造单元的工程量所需要的基本费用。
工程单价包括工料单价和综合单价。
2)工程总价是指经过规定的程序或办法逐级汇总形成的相应工程造价。
10、“计价规范”统一了分部分项工程项目名称、项目特征、计量单位、工程量计算规则及项目编码。
基本建设就是指固定资产的建设,其工作内容包括建筑及安装活动,设备、工具、器具等固定资产的购置以及与之相关的工作。
基本建设投资是为了进行固定资产再生产活动而预付的货币资金,是为取得预期效益而进行的一种经济行为,是反映基本建设规模和增长速度的综合性指标。
基本建设投资的组成要素包括:(1)建筑、安装工程费(2)设备、工具、器具购置费(3)独立费用。
基本建设项目是指在行政上有独立的组织形式,在经济上实行独立核算,可直接与其他企业或单位建立经济往来关系,按照一个总体设计进行施工的建设单位。
基本建设项目按照项目本身的内部组成可分为:(1)建设项目:也称基本建设项目。
指在一个场地或几个场地上按一个总体设计进行施工的各个项目的总和。
(一个独立的工厂、水库、水电站等)(2)单项工程:建设项目的组成部分,单项工程具有独立的设计文件,建成后可以独立发挥生产能力和效益。
(一个工厂的车间、一所学校的教学楼、一个水利枢纽的拦河坝等)(3)单位工程:单项工程的组成部分,是指不能独立发挥生产能力,但具有独立施工条件是工程。
(灌区工程中的进水闸、分水闸、渡槽等)(4)分部工程:单位工程的组成部分,一般按照建筑物的主要部分或工种划分。
(房屋工程可划分为基础工程、墙体工程、屋面工程等)(5)分项工程:分部工程的细化,是建设项目最基本的组成单元,反应最简单的施工过程。
(例如砖石工程按照工程部位可划分为内墙、外墙等分项工程)水利工程按工程性质可分为枢纽工程、引水工程及河道工程两大类。
枢纽工程包括:水库、水电站、和其他大型独立建筑物。
引水工程及河道工程包括:供水工程、灌溉工程、河湖整治工程和堤防工程。
水利工程概预算由工程以及移民和环境两部分构成。
工程部分划分为建筑工程、机电设备及安装工程、金属结构设备及安装工程、施工临时工程、独立费用等五个部分。
移民和环境部分包括水库移民征地补偿、水土保持工程和环境保护工程。
水利工程建设程序:项目建议书、可行性研究、初步设计、施工准备(包括招标设计)、建设实施、生产准备、竣工验收、后评价等阶段。
三一文库()*电大考试*1、基本建设:是指固定资产的建设,即建筑、安装和购置固定资产的活动及其与之相关的工作。
2、固定资产:是指社会生产过程中,可供生产或生活较长时间使用,在使用过程中基本保持原有实物形态的劳动资料和其他物质。
3、基本建设程序:是指国家按照项目建设的客观规律制定的项目从建设、选择、评估、决策、设计、施工、投入生产或交付使用的整个建设过程中,各项工作必须遵循的先后次序。
4、我国的基本建设程序:a 项目建议书阶段b 可行性研究阶段c 设计工作阶段d 建设准备阶段e 建设实施阶段 f竣工验收阶段。
5、建设项目:一般是指在一个场地或几个场地上,按一个总体设计进行施工的各个工程项目的总和,他是由一个或几个单项工程组成。
6、建设项目的分解:a 单项工程b 单位工程c 分部工程d 分项工程。
7、建设项目的特点:a 固定性b 多样性c 体积庞大d 投资额巨大,建设周期长。
8、建设项目总投资:一般是指进行某项工程建设花费的全部费用。
生产性建设项目总投资包括固定资产投资和铺底流动资金两部分。
非生产性建设项目总投资则只包括固定资产投资。
9、固定资产投资:由设备工器具购置费、建筑安装工程费、工程建设其他费用、预备费、建设期利息和固定资产投资方向调节税组成。
10、工程造价:一般是指一项工程预计开支或实际开支的全部固定资产投资费用,在这个意义上工程造价与固定资产投资的概念是一致的。
11、建设项目投资的特点:a 建设项目投资需单独计算b建设项目投资组合c建设项目投资确定的多次性d建设项目投资需动态跟踪调整。
12、单位工程:是竣工后一般不能独立发挥生产能力或效益,但具有独立设计,可以独立组织施工的工程。
它是单项工程的组成部分。
13、单项工程:是指在一个建设项目中,具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程。
它是建设项目的组成部分。
14、建设项目投资确定过程:a 投资估算b 设计概算c 修正概算d 施工图预算d 合同价e 施工预算f 工程结算g 竣工结算。
1基础建设指建筑购置和安装固定资产的活动以及与此关相关的其他工作2基本建设程序是指基本建设项目从决策,设计,施工到竣工验收,投入,使用,整个生产过程中,各项工作必须遵循的先后次序3基础建设项目又称建设项目,为方便对建设工程进行管理和确定建筑产品的价格,将其划分为建设项目,单项工程,单位工程,分部工程和分项工程五个层次4单项工程是指在一个建设项目中具有独立的设计文件,可以独立施工,建成后可以独立发挥生产能力或效益的工具(3独立)5单位工程可以独立施工,具有独立的设计文件但不能单独发挥建设能力或效益的工程(2独立)6工程建设造价文件构成投资估算,设计概算,施工图预算,工程量清单计价,投标报价,施工预算,合同价,工程结算,竣工结算,竣工决算7工程造价定义:1从投资者的角度来定义工程造价,是指工程项目全部建成所预计开支或实际开支的建设费用。
2预计或实际在工程项目承包市场交易活动中所形成的建筑安装工程的价格8建设投资包括工程费用,工程建设,其他费用和预备费三部分9国产设备原价分为国产标准设备原价和国产非标准设备原价。
10国产标准设备原价在计算时一般采用带有备份的原价11进口设备原价是指进口设备的抵岸价12 Cif以为成本加保险费加运费13我国建筑安装工程费用项目按费用构成要素组成划分为,人工费,材料费,施工机具使用费,企业管理费,利润规费和税金,按工程造价形成顺序划分为分部分项工程费,措施项目费,其他项目费,规费和税金14人工费只按工资总额构成规定支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用15材料费是指施工过程中耗费的原材料,辅助材料,购配件零件,半成品或成品工程设备的费用16施工机具使用费是指施工作业所发生的施工机械,仪器,仪表使用费或其租赁费17企业管理费是指建筑安装企业组织施工,生产和经营管理所需的费用18利润是指施工企业完成所承包工程获得的盈利19规费是指国家法律法规规定由省级政府和省级有关权力部门规定,必须缴纳或计取的费用20五险一金指养老保险费,失业保险费,医疗保险费,生育保险费,工伤保险费,住房公积金,工程排污费21税金是指按国家税法规定的应计入建筑安装工程造价内的增值税22增值纳税税人分为一般纳税人和小规模纳税人23增值税的计税方法分为一般计税法和简易计税法24一般计税方法的应纳税额是指当期销项税额抵扣当期进项税额后的余额25分部分项工程费是指各专业工程的分部分项工程应于列支的各项费用26措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术生活安全,环境保护等方面的费用27计日工是指在施工过程中,施工企业完成建设单位提出的施工图纸以外的零星项目或工作所需的费用28总承包服务费是指总承包人为配合协调建设单位进行的专业工程发包,对建设单位自行采购的材料,工程设备等进行保管以及施工现场管理,竣工资料汇总整理等服务所需的费用29按我国现行规定,预备费包括基本预备费和涨价预备费30基本预备费变更灾害鉴定31涨价预备费是指建设项目在建设期内,由于利率,汇率或价格等因素的变化,引起工程造价可能增加,而预留的费用亦称为价格变动。
建筑工程概预算重点
建筑工程概预算是指在进行建筑工程规划和设计阶段,根据设计图纸和相关技术要求,对工程所需要的材料、设备、人工和其他费用进行估算的过程。
概预算的编制对于正式预算的制定和项目投资的决策具有重要的参考作用。
以下是建筑工程概预算的重点内容:
1. 建筑材料费用:根据建筑设计图纸和工程规划要求,确定所需的各种建筑材料,包括水泥、砂石、钢筋、砖块等。
通过市场调研和供应商报价,估算材料的总费用。
2. 人工成本:确定所需的施工工种和工作人员数量,根据当地的劳动力市场行情,估算出人工成本。
这包括工人的工资、社保和其他福利费用等。
3. 设备费用:根据建筑工程的具体要求,确定所需的设备和机械设备的数量和规格。
通过市场调研和供应商报价,估算设备的总费用。
4. 建筑工程管理费用:包括建筑工程项目的管理和监督费用,如项目经理和监理工程师的工资、差旅费等。
5. 其他费用:包括工程保险费、质量检测费用、环保费用等。
在进行概预算编制时,需要结合具体的工程条件和当地的市场行情,进行合理的估算和调整。
同时,还需要考虑工程的规模、难度和风险因素等因素,进行合理的费用预估。
预算编制过程
中,需要注重细节的把控和慎重的估算,以确保预算的准确性和合理性。
同时,在编制预算时,还需考虑后续的施工变更和项目调整的可能性,以便在后期有需要时进行调整和优化。
工程概预算重点名词解释,简单题总结关键概念:1. 建设程序:是指国家按照项目建设的客观规律制定的工程项目从设想、评估、决策、设计、施工、投入生产或交付使用的整个建设过程中,各项工作必须遵循的先后工作次序。
2. 间接费:是指建筑安装企业组织施工生产和经营管理所需费用以及向政府和有关权力部门规定必须缴纳的费用。
3. 工程造价:是指进行一项工程建造所需要花费的全部费用,即从工程项目确定建设意向至建成竣工验收为止的整个建设期所支付的全部费用,是建设项目投资中最重要的部分。
4. 建设项目:具有一个计划文件和按一个总体设计进行建设、经济上实行统一核算、行政上有独立组织形式、进行统一指挥管理的工程项目。
5. 单项工程:是建设项目的组成部分,具有独立的设计文件,建成后能够独立发挥生产能力或效益的工程。
6. 单位工程:是单项工程的组成部分,具有独立的设计文件,可以独立组织施工,竣工后不能独立发挥生产能力或效益的工程。
7. 分部工程:是单位工程的组成部分,是按照工程结构的性质或部位划分的。
8. 分项工程:在分部工程中分解出的更小的部分,是构成建筑或安装工程的基本单元;是指能够通过较为简单的施工过程就能生产出来的、可以用适当的计量单位计算并便于测定或计算其消耗的工程的基本单元。
9. 直接费:是指施工过程中耗费的构成工程实体、有助于工程形成的非实体的各项费用,由工程直接费和措施费组成。
10. 措施费:为了完成工程项目施工,发生于该工程施工前和施工过程中非工程实体的费用。
11. 间接费:是指建筑安装工程企业为组织施工和进行经营管理,以及间接为建筑安装工程生产服务的各项费用。
12. 利润:是指建筑安装施工企业完成所承包工程而获得的盈利。
按规定应计入建筑安装工程造价的利润。
13. 税金:是指国家税法规定的应计入建筑安装工程造价内的营业税、城乡维护建设税及教育费附加。
14. 其他直接费:是指直接费以外的施工过程中发生的有助于工程形成的其他直接费用。
第一章园林工程预决算基础园林工程建设程序:提出项目建议——可行性研究——编制设计任务书——编制设计文件——招投标签订合同(前期工作阶段)——进行施工准备——生产准备全面施工(施工阶段)竣工验收交付使用——项目的后期评价(项目的后期评价)建设程序与概预算关系:投资估算——设计概算——修正概算——施工图预算——投标报价——合同价——施工预算——工程结算——竣工决算。
三算概念:设计概算是设计单位根据初步设计或扩大初步设计图纸、概算定额或概算指标,各类费用定额或取费标准,建设地区自然、技术经济条件和设备预算价格等资料,预先计算和确定建设项目从筹建到竣工验收、交付使用的全部建设费用的经济文件。
施工图预算是设计单位、咨询单位或施工单位根据施工图纸计算的工程量、施工组织设计(施工方案)和国家现行预算定额、单位估价表以及各项费用的取费标准、建筑材料预算价格和设备预算价格等资料、建设地区的自然和技术经济条件等进行计算和确定单位工程和单项工程建设费用的经济文件。
竣工决算是指在工程竣工验收交付使用阶段,由建设单位以竣工结算等资料为基础进行编制的技术经济文件。
对比:第二章园林工程定额工程总造价=直接工程费+间接费+计划利润+税金建筑安装工程费用的构成:直接费,间接费,利润,税金税金=(直接工程费+间接费+计划利润)×税率税率: 市区3.14 % 县城或镇3.35 % 市区县城城镇以外地区3.22%定额分类:按生产要素分:劳动消耗定额(时间定额、产量定额)、材料消耗定额、机械台班使用定额(机械时间定额、机械产量定额)按编制程序和用途分:施工定额、预算定额、概算定额、概算指标、投资估算指标按定额的适用范围分:全国统一定额、专业部门定额、地区统一定额、企业定额、临时定额按专业分:建筑工程定额、安装工程定额、仿古建筑及园林定额、市政工程定额、、、、、园林工程三大基本定额:劳动定额、材料消耗定额、机械台班使用定额劳动定额:也称为人工定额。
1, 建设工程的概念:建设工程属于固定资产投资对象,具体而言,包括建筑工程,设备安装工程,桥梁、公路、铁路、隧道、水利工程,给水排水等。
(固定资产的建设活动一般是通过具体的建设项目实施的)2, 建设工程项目的概念:是指为完成依法立项的新建、改建、扩建的各类工程而进行的,有起止日期的,达到规定要求的一组相互关联的受控活动组成的特定过程,包括策划、勘察、设计、采购、施工、试运行、竣工验收和考核评价等过程。
3, 建设工程的项目划分(1)建设项目:建设项目是指有一个设计任务书,按照一个总体设计进行施工的各个工程项目的总体。
如新建一个工厂、矿山、学校等。
(2)单项工程:单项工程是指在一个建设项目中具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程。
如工业项目中的各个车间、办公楼、食堂、住宅等(3)单位工程:是指竣工后一般不能独立发挥生产能力或效益,但具有独立的设计图纸,可以独立组织施工的工程。
它是单项工程的组成部分。
如设备安装、电气照明、室内给水排水等都是单项工程中所包含的不同性质的单位工程。
(4)分部工程:分部工程是单位工程的组成部分。
按照工程部位、设备种类、使用材料的不同,可以将一个单位工程分解若干个分部工程。
如房屋的土建工程可分为基础工程、混凝土工程、楼地面工程、屋面工程等。
(5)分项工程:分项工程是分部工程的组成部分。
按照不同的施工方法、不同的材料、不同的规格,可以将一个分部工程分解为若干个分项工程。
砖石分部工程T砖砌体、毛石砌体两类,砖砌体T外墙和内墙等分项工程。
4, 建设工程概预算的概念建设工程概预算是建设工程设计文件的主要组成部分,它是根据不同设计阶段设计图纸的具体内容和国家规定的定额、指标及各项费用取费标准等资料,在工程建设之前预先计算其工程建设费用的经济性文件。
(建设工程概预算包括设计概算和施工图预算,它们是建设项目在不同实施阶段经济上的反映。
)5,建设工程造价的分类(1)投资估算:一般是指在工程项目建设的前期工作阶段,项目建设单位国家计划部门申请建设项目立项,(2)设计概算和修正概算造价(3)施工图预算造价:在工程开工前,根据已批准的施工图纸,在施工方案已经确定的前提下,按照预算定额规定的工程量计算规则和施工图预算编制方法预先编制的工程造价文件。
(4)招标标底、投标报价、合同价(5)结算价:是指工程完工,经业主及有关部门验收,业主与承包商之间办理的工程价款的清算,是建筑安装工程的实际造价。
(6)竣工决算:是指在竣工验收后,由建设单位编制的建设项目全部实际成本的技术经济文件。
6,直接费的概念:直接费就是直接转移或凝结于工程产品中的活劳动与物化劳动的总量。
7, 直接费的组成:(1)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费,施工机械使用费(2)措施费:是指发生在该工程施工前和施工过程中非工程实体项目的费用。
8, 间接费的概念:是间接用于工程的费用,包括规费和企业管理费。
9, 间接费的组成:(1)规费:是指政府和有关权力部门规定必须缴纳的费用。
(2)企业管理费:是指建筑安装企业组织施工生产和经营管理所需的费用。
10, 预算编制程序:首先计算构成工程造价的直接费,然后以直接费为基数分别再乘以施工管理费率、规费费率计算其间接费,求得不含税的工程造价,再乘以税金费率最终得到含税的工程造价即最终的单位工程造价。
11, 定额的概念:是指在合理的劳动组织和合理地使用材料和机械的条件下,完成单位合格产品所需消耗的资源数量标准。
12, 定额水平概念:定额水平就是规定完成单位合格产品所需消耗资源数量的多少。
(它随着社会生产力水平的变化而变化,是一定时期社会生产力的反映。
)13, 定额水平应符合的原则:定额水平应符合平均先进的原则。
所谓平均先进原则,是指在正常的施工生产条件、劳动组织形式下,大多数生产者经过努力能够达到和超过的定额水平。
14, 建设工程定额的作用:(1)定额是编制计划的基础(2)定额是确定产品成本的依据,是比较设计方案经济合理性的尺度(3)定额是加强企业管理的重要工具(4)定额是贯彻按劳分配原则的尺度(5)定额是总结先进生产方法的手段15,建设工程定额的特性:(1)定额的法令性(2)定额的科学性与群众性(3)定额的可变性与相对稳定性(4)定额的针对性16, 基础定额的概念:建设工程定额按生产要素分类可分为劳动定额、材料消耗定额和机械台班使用定额。
这三种定额是编制其他各种定额的基础,也称为基础定额。
17, 建设工程定额按编制程序和用途分类:施工定额、预算定额、概算定额、概算指标、投资估算指标18, 施工过程一般可分解为:(1)综合工作过程(2)工作过程(3)工序4)操作(5)动作19, 定额时间概念:是指在正常施工条件下,工人为完成一定产品所必须消耗的工作时间。
(它包括有效工作时间,不可避免中断时间和休息时间)20,非定额时间概念:是指与完成施工任务无关的时间消耗,即明显的工时损失。
包括多(它余或偶然工作时间,停工时间和违反劳动纪律所损失的时间)21, 工时研究方法:计时观察法计时观察的常用方法:(1)测时法(有选择法和连续法)(2)写实记录法(按记录时间的方法不同可分为数示法,图示法和混合法)(3)工作日写实法22, 施工定额概念:是规定在正常的施工条件下,为完成一定计量单位的某一施工过程或工序所需人工、材料和机械台班消耗的数量标准。
23, 施工定额水平的概念:是指定额规定的劳动力、材料和施工机械的消耗标准。
施工定额水平的确定,必须符合平均先进的原则。
24, 施工定额任务和作用25, 施工定额编制原则:定额的结构形式与内容必须符合简明适用的原则。
(1)分部与分项工程项目划分合理;(2 )步距大小适当;所谓定额步距,是指同类型产品或同类工作过程的相邻定额工作标准项目之间的水平间距。
(3)文字通俗易懂,计算方法简便;(4)章、节的编排要便于适用。
26, 劳动定额的概念:是在一定的生产组织和生产技术条件下,为完成单位合格产品所必需的劳动消耗标准。
27, 劳动定额的表现形式必需消耗的工作时间。
时间定额以工日为单位,每个工日工作时间按现行制度规定为8小时。
单位产品的时间定额(工日)=1/每工产量或单位产品的时间定额(工日)=小组成员工日数的总和/小组的台班产量日)所应完成合格产品的数量。
每工产量=1/单位产品的时间定额(工日)或台班产量=小组成员工日数的总和/单位产品时间定额(工日)28, 时间定额和产量定额的关系 时间定额与产量定额互为倒数,即: 时间定额=1/产量定额产量定额=1/时间定额时间定额和产量定额虽同是劳动定额的不同表现形式,但其用途却不相同。
前者以单位产品的工 日数表示,便于计算完成某一分部(项)工程所需的总工日数,便于核算工资,便于编制施工进度 计划和计算分项工期;后者是以单位时间内完成的产品数量表示,便于小组分配施工任务,考核工 人的劳动效率和签发施工任务单。
29, 劳动定额的作用:(1) 劳动定额是计划管理的重要基础(2) 劳动定额是衡量工人劳动生产率的主要尺度(3) 劳动定额是贯彻按劳分配原则和推行经济责任制的依据 (4) 劳动定额是开展社会主义劳动竞赛的必要条件 (5) 劳动定额是确定定员标准和合理组织生产的依据 (6) 劳动定额是企业实行经济核算的重要基础 30,概率测算法例: 已知由统计得来的工时消耗数据资料为: 40、60、70、70、70、60、50、50、60、60,试用 概率测算法确定预使 85%勺工人能够达到或超过的平均先进值。
消耗的一定品 种、规格的原材料、燃料、半成品、配件和水、电、动力等资源(统称为材料)的数量标准 32, 材料消耗定额组成:单位合格产品所必须消耗的材料数量,由两部分组成: ① 合格产品的净消耗,就是用于合格产品上的实际数量。
② 在生产合格产品过程中的合理的损耗量。
材料消耗量=净耗量+损耗量 33, 损耗量计入材料消耗定额内的损耗量,应是在采用规定材料规格、采用先进操作方法、和正确选用材料 品种的情况下的不可避免的损耗量。
某种产品使用某种材料的损耗量的多少,常用损耗率来表示: 损耗率=损耗量 X 100%消耗量材料的消耗量可用下式计算: 材料消耗量=净耗量 一损耗量当'(=0-85X 0 = 59 + 1.037时,丸 0 =1-037X 9.94 = 69.31(小时)产品中的材料净耗量可以根据产品的设计图纸计算求得,只要知道了生产某种产品的某种材料的 损耗率,就可以计算出该单位产品的材料消耗数量。
34,直接性消耗材料的概念: 根据工程需要直接构成的实体消耗材料。
35,完成合格产品所必须消耗的材料数量直接性消耗材料可以避免的材料损失36, 用标准砖(长240X 宽115 X 厚53,单位mr )砌筑1 m3不同厚度的砌体的砖和砂浆的净耗量, 可用以下公式计算:1砖数= -------------------------------------------------------(砖长+灰缝)X (砖厚+灰缝)X 墙厚 K=墙厚的砖数X 2 、灰缝=10mm 例:计算每立方米 1/2砖墙砖的净用量1砖数=(0.24+0.01 )X ( 0.053+0.01 )X 0.12=529.1 (块)37, 计算砂浆用量砂浆(立方米)=(1立方米砌体-砖数的体积)X 1.07 其中,每块标准砖的体积 =0.24 X 0.115 X 0.053 = 0.0014628 立方米。
38,周转性材料概念:是指在施工中不是一次性消耗的材料,它是随着多次使用而逐渐消耗的材料, 并在使用过程中不断补充、多次重复使用。
39, 周转性材料计算方法:周转性材料使用一次,在单位产品上的消耗量,称为摊销量。
周转性材料的摊销量与周转次数有直 接的关系。
摊销量=周转使用量一回收量 (周转次数-1 )X 损耗率( ------------------- ) 周转次数损耗率* 周转次数在建筑施工中,有些工程项目是由人工完成的,有些工程是由机械 完成的,有些则是由人工和机械共同完成的。
在人工完成的产品中所必需消耗的时间就是人工时间 定额。
由机械完成的或由人工机械共同完成的产品,就有一个完成单位合格产品机械所消耗的工作 时间。
41, (1)机械时间定额就是在正常的施工条件和劳动组织的条件下,使用某种规定的机械,完成单位合格产品所必须消 耗的机械台班数量。
即: 机械时间定额=1 _______________________ 机械台班产量定额(2)机械台班产量定额就是在正常的施工条件和劳动组织条件下,某种机械在一个台班时间内必须完成的单位合格产品 的数量。
即:机械台班产量定额 =1 ____________________机械时间定额(1)周转使用量1 + 周转使用量=(一次使用量) (2)回收量1 -回收量=(一次使用量) 40,机械台班消耗定额的概念:机械的时间定额与机械台班产量定额之间互为倒数。
