建筑工程施工合同(2017)权威解读
- 格式:ppt
- 大小:4.22 MB
- 文档页数:25

2017版《建设工程施工合同(示文本)》解读与适用2017年10月,住建部公布了修订后的2017版《建设工程施工合同(示文本)》(GF-2017-0201),与2013年版《建设工程施工合同(示文本)》,本次修订就计日工、缺陷责任期、质量保证金三大类共9个条款进行了修订。
从修订容看,新版合同主要是为了迎合2017年6月住建部发布的《关于印发建设工程质量保证金管理办法的通知》(建质2017第138号文),统设施工过程中质保金和缺陷责任期的相关约定。
为此,我们拟结合138号文的相关规定,对本次修订进行解读。
一、结算条款的修订:2017版合同进一步明确“计日工”计价方式的适用(一)“计日工”条款修订容2013版原文如下:10.9 需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定变更工作的单价。
2017版原文如下:10.9需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定计日工的单价。
(二)何谓“计日工”?建设工程领域有两种计价模式:定额计价和清单计价。
定额计价系按照国家或省一级建设主管部门确定的建设工程计量单位消耗的人材机等标准消耗量,套用定额单价,最终得到工程总价的计价模式。
定额计价参照的是单位工程社会平均消耗量和单价,个体之间不产生差异。
清单计价系由编制方按照图纸及施工情况编制工程量清单,由施工方依据清单自行报价的计价方式。
清单计价模式下,工程量清单项目分为一般项目、暂定金额项目和计日工项目。
2017版《建设工程施工合同(示范文本)》解读与适用2017年10月,住建部公布了修订后的2017版《建设工程施工合同(示范文本)》(GF-2017-0201),与2013年版《建设工程施工合同(示范文本)》,本次修订就计日工、缺陷责任期、质量保证金三大类共9个条款进行了修订。
从修订内容看,新版合同主要是为了迎合2017年6月住建部发布的《关于印发建设工程质量保证金管理办法的通知》(建质2017第138号文),统一建设施工过程中质保金和缺陷责任期的相关约定。
为此,我们拟结合138号文的相关规定,对本次修订进行解读。
一、结算条款的修订:2017版合同进一步明确“计日工”计价方式的适用(一)“计日工”条款修订内容2013版原文如下:10.9 需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定变更工作的单价。
2017版原文如下:10.9需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定计日工的单价。
(二)何谓“计日工”?建设工程领域有两种计价模式:定额计价和清单计价。
定额计价系按照国家或省一级建设主管部门确定的建设工程计量单位消耗的人材机等标准消耗量,套用定额单价,最终得到工程总价的计价模式。
定额计价参照的是单位工程社会平均消耗量和单价,个体之间不产生差异。
日工方式计取费用有利于承包人。
2013年版本约定:15.2.1缺陷责任期自实际竣工日期起计算,合同当事人应在专用合同条款约定缺陷责任期的具体期限,但该期限最长不超过24个月。
住建部2017版《建设工程施工合同》(示范文本)修改内容对照与解读2017年10月30日,住建部公布了2017版《建设工程施工合同(示范文本)》(GF-2017-0201)(简称“2017版合同文本”)。
与2013年《建设工程施工合同(示范文本)》(GF—2013—0201)(简称“2013版合同文本”)相比,2017版合同文本主要针对“缺陷责任“与”质量保证金”两项内容进行了修改,具体修改见附件《住建部2017版建设工程施工合同(示范文本)修改对照表》。
一、关于“缺陷责任”的修改(一)关于“缺陷责任期的起算时间“的修改关于缺陷责任期的起算时间,2017版合同文本做了如下方面修改:1、缺陷责任期的起算时间由“实际竣工日期起”,修改为“从工程通过竣工验收之日起”。
2、增加规定“因承包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期从实际通过竣工验收之日起计算”。
3、将“因发包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期自承包人提交竣工验收申请报告之日起开始计算”,修改为“因发包人原因导致工程无法按合同约定期限进行竣工验收的,在承包人提交竣工验收报告90天后,工程自动进入缺陷责任期”。
实际上,将此种情况下缺陷责任期的起算时间向后推了90天。
(二)关于缺陷责任具体内容的修改关于缺陷责任的具体内容,2017版合同文本做了如下修改:1、2017版合同文本增加了关于“缺陷责任的具体内容”的描述,即第15.2.2项规定的,“缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定及维修费用。
如承包人不维修也不承担费用,发包人可按合同约定从保证金或银行保函中扣除,费用超出保证金额的,发包人可按合同约定向承包人进行索赔。
承包人维修并承担相应费用后,不免除对工程的损失赔偿责任。
”2、2017版合同文本明确缺陷责任期包含延长部分最长不能超过24个月。
3、2017版合同文本增加如下内容,“由他人原因造成的缺陷,发包人负责组织维修,承包人不承担费用,且发包人不得从保证金中扣除费用。
住建部2017版《建设工程施工合同》2017年10月30日,住建部公布了2017版《建设工程施工合同(示范文本)》(GF)(简称“2017版合同文本”)。
与2013年《建设工程施工合同(示范文本)》(GF—2013—0201)(简称“2013版合同文本”)相比,2017版合同文本主要针对“缺陷责任“与”质量保证金”两项内容进行了修改,具体修改见附件《住建部2017版建设工程施工合同(示范文本)修改对照表》。
一、关于“缺陷责任”的修改(一)关于“缺陷责任期的起算时间“的修改关于缺陷责任期的起算时间,2017版合同文本做了如下方面修改:1、缺陷责任期的起算时间由“实际竣工日期起”,修改为“从工程通过竣工验收之日起”。
2、增加规定“因承包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期从实际通过竣工验收之日起计算”。
3、将“因发包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期自承包人提交竣工验收申请报告之日起开始计算”,修改为“因发包人原因导致工程无法按合同约定期限进行竣工验收的,在承包人提交竣工验收报告90天后,工程自动进入缺陷责任期”。
实际上,将此种情况下缺陷责任期的起算时间向后推了90天。
(二)关于缺陷责任具体内容的修改关于缺陷责任的具体内容,2017版合同文本做了如下修改:1、2017版合同文本增加了关于“缺陷责任的具体内容”的描述,即第15.2.2项规定的,“缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定及维修费用。
如承包人不维修也不承担费用,发包人可按合同约定从保证金或银行保函中扣除,费用超出保证金额的,发包人可按合同约定向承包人进行索赔。
承包人维修并承担相应费用后,不免除对工程的损失赔偿责任。
”2、2017版合同文本明确缺陷责任期包含延长部分最长不能超过24个月。
3、2017版合同文本增加如下内容,“由他人原因造成的缺陷,发包人负责组织维修,承包人不承担费用,且发包人不得从保证金中扣除费用。

施工合同范本2017解读施工合同范本 2017 是在建筑行业中广泛应用的重要文件,对于规范建筑工程施工过程中的各方权利和义务起着关键作用。
让我们对其进行详细的解读。
一、合同的结构与组成施工合同范本 2017 通常由协议书、通用条款和专用条款三大部分组成。
协议书是对合同主要内容的概括性约定,包括工程概况、工期、质量标准、合同价款等核心要素,起到明确合同双方基本意愿的作用。
通用条款则涵盖了施工过程中可能遇到的各种常见情况和问题的处理原则和规定,具有普遍适用性。
专用条款则是针对具体工程项目的特殊性和实际需求,对通用条款进行补充、修改和完善,以满足项目的个性化要求。
二、工程范围与工作内容合同中对工程范围的明确界定至关重要。
这包括工程的地理位置、规模、性质、具体的施工内容等。
施工方需要清楚了解自己的工作边界,避免因范围不清而导致的误解和纠纷。
同时,对于工程变更的处理方式也应有清晰的约定,包括变更的程序、计价方法等。
工期条款工期是施工合同中的关键要素之一。
范本中通常会规定开工日期、竣工日期以及工期的计算方式。
同时,对于工期延误的责任划分和处理方式也有详细规定。
施工方应合理安排施工进度,确保按时完工。
如因不可抗力等特殊原因导致工期延误,应按照合同约定及时办理相关手续。
质量与验收质量标准是衡量工程是否合格的重要依据。
合同中应明确约定工程质量应达到的标准,以及验收的程序和方法。
在施工过程中,施工方应严格按照质量标准进行施工,确保工程质量符合要求。
验收不合格的,应按照规定进行整改,直至验收合格。
合同价款与支付合同价款的确定方式和调整因素是合同的重要内容。
常见的价款确定方式有固定总价、固定单价、成本加酬金等。
支付条款则规定了工程款的支付方式、支付时间和支付比例等。
双方应严格按照合同约定履行支付义务,以保障工程的顺利进行。
双方的权利与义务合同明确了发包方和承包方各自的权利和义务。
发包方通常负责提供施工所需的条件,如场地、图纸、资金等,并有权对工程进行监督和管理。
2017版建设工程施工合同解读随着经济的发展和社会的进步,建设工程在城市化进程中发挥着重要的作用。
而建设工程的施工合同则成为确保工程顺利进行的重要法律文件。
2017年版的建设工程施工合同是在之前版本的基础上进行了修订和完善,以适应当前的建设需求和法律环境。
本文将对2017版建设工程施工合同进行解读,以帮助相关各方更好地理解和运用。
首先,2017版建设工程施工合同在合同主体、合同管理和合同业务等方面做出了一些修改。
例如,在合同主体方面,新增了境内外金融机构、第三方业务咨询机构等作为合同主体的规定,体现了合作多元化的发展趋势。
在合同管理方面,明确了建设工程质量保证书的作用和内容要求,进一步增强了工程质量监督的力度。
在合同业务方面,对于技术标准、变更管理、索赔处理等环节进行了详细的规定,提高了合同操作的规范性和透明度。
其次,2017版建设工程施工合同对风险管控和责任分配方面进行了针对性的完善。
合同明确了参建各方应当对工程风险进行综合评估和管理的要求,强调了风险分担的原则。
合同还规定了工程质量、安全生产、环境保护等责任和义务,加强了各方对于风险的识别、预防和应对能力。
对于承包商和监理单位的责任,合同给予了更加具体和明确的规定,以保证在工程建设过程中能够更好地遵守法律法规,维护社会公共利益。
再次,2017版建设工程施工合同对合同的履行和变更等方面细化了操作方法和程序。
合同明确了各方在履行合同过程中的程序要求和操作细节,包括设计文件审查、施工图纸修改、工程验收、资金支付等方面。
合同还对工程变更管理进行了详细规范,要求变更工程的原则、程序和权限,以确保变更合理、合法,并且不会影响工期和工程质量。
同时,合同还对索赔管理、争议解决等方面进行了规定,为解决合同纠纷提供了具体的指导。
最后,2017版建设工程施工合同提高了合同的信息化水平,推动了合同管理的现代化进程。
合同要求各方在合同签订和履行过程中应当充分利用信息技术手段,加强合同管理的专业化和高效性。
2017版施工合同示范文本逐条解读引言施工合同是建筑工程中重要的法律文件之一,对于工程的推进和双方权益的保护具有不可忽视的作用。
为了更好地理解和运用施工合同,以下是对2017版施工合同示范文本逐条进行解读,旨在帮助大家更好地理解合同条款的含义和作用。
第一条合同的定义和要素根据施工合同法,施工合同是指建设单位与承包人之间关于建设工程的权利和义务的协议。
合同的要素主要包括合同的当事人、工程内容、工程价款、合同的履行期限以及合同的其他条款等。
第二条合同的签订合同签订是合同的重要环节,签订合同前需双方自行审查合同内容,并对合同的条款进行充分的协商和沟通。
签订合同时,必须确保合同的法律效力,双方必须是行为能力完全的自然人、法人或者其他组织。
第三条合同文件和合同的补充条款合同文件是施工合同的重要组成部分,包括合同书、技术文件、设备清单、规格书等。
双方应随时保存、交换和更新合同文件,确保工程的顺利进行。
如果合同文件中存在矛盾或者缺失,可以通过补充条款进行补充和协商。
第四条建设工程的质量、安全和责任建设工程的质量和安全是合同重要的关注点。
承包人应按照国家相关标准和技术要求进行施工,确保工程质量和安全。
如果发生质量缺陷或安全事故,承包人应承担相应的责任,包括赔偿和修复等。
第五条合同价款的支付和索赔合同价款是合同中的核心内容之一,建设单位应按照合同规定及时支付价款。
如果工程出现变更、增加或者减少,承包人有权要求调整合同价款。
双方在签订合同时,应明确索赔的条件和程序,以便在发生纠纷时进行处理。
第六条合同的履行和变更合同的履行是双方共同的责任和义务。
双方应严格按照合同约定履行各自的责任,确保工程按照规定的质量、进度和费用进行。
如果需要对合同内容进行变更,双方必须经过协商一致,并在书面协议中进行记录。
第七条合同的解除和违约责任施工合同的解除是在特定情况下双方可以采取的措施。
如果一方未履行合同义务,另一方有权主张违约责任,并有权解除合同。
2017版《建设工程施工合同(示范文本)》解读一、背景及意义建设工程施工合同是工程建设领域中最为重要的法律文件之一,它规定了发包人和承包人之间的权利、义务和责任。
为了适应建筑市场的需求,规范工程建设行为,提高工程质量,住房和城乡建设部于2017年对《建设工程施工合同(示范文本)》(GF-2013-0201)进行了修订,制定了《建设工程施工合同(示范文本)》(GF-2017-0201)。
新版合同于2017年10月1日起正式执行,原2013版合同同时废止。
本次修订的合同在原有基础上进行了调整和优化,更加符合我国工程建设实际情况,有助于保障工程建设项目的顺利进行。
二、主要修订内容1. 统一建设施工过程中质保金和缺陷责任期的相关约定。
修订后的合同对缺陷责任期、质量保证金的扣留、退还等方面进行了明确规定,有助于减少工程建设过程中的纠纷。
2. 进一步明确计日工的计价方式。
计日工是指在施工过程中,由于发包人增加的工程量或变更工程内容,导致承包人无法按照原定工程量清单或预算书进行施工的情况下,按照实际工作量计算工程价款的一种方式。
修订后的合同对计日工的计价方式进行了详细规定,有助于规范计日工的实施和结算。
3. 完善工程结算条款。
修订后的合同对工程结算的相关规定进行了调整,明确了工程结算的程序、方法和时间,有助于保障发包人和承包人的合法权益。
4. 增加工程质量保修条款。
修订后的合同对工程质量保修的责任、范围、期限等方面进行了明确规定,有助于保障工程质量,维护发包人和承包人的利益。
5. 优化合同条款结构。
修订后的合同对条款进行了重新编排和优化,使合同内容更加清晰、逻辑更加严密,有助于降低合同纠纷的风险。
三、合同条款解读1. 通用合同条款:通用合同条款是适用于各类建设工程施工合同的条款,包括词语定义、合同文件、双方义务、工程质量、工程进度、工程造价、合同履行、违约责任、争议解决等方面。
修订后的通用合同条款在原有基础上进行了调整和补充,更加符合实际需求。
2017版《建设工程施工合同(示范文本)》解读与适用2017年10月,住建部公布了修订后的2017版《建设工程施工合同(示范文本)》(GF-2017-0201),与2013年版《建设工程施工合同(示范文本)》,本次修订就计日工、缺陷责任期、质量保证金三大类共9个条款进行了修订。
从修订内容看,新版合同主要是为了迎合2017年6月住建部发布的《关于印发建设工程质量保证金管理办法的通知》(建质2017第138号文),统一建设施工过程中质保金和缺陷责任期的相关约定。
为此,我们拟结合138号文的相关规定,对本次修订进行解读。
一、结算条款的修订:2017版合同进一步明确“计日工”计价方式的适用(一)“计日工”条款修订内容2013版原文如下:10.9 需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定变更工作的单价。
2017版原文如下:10.9需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定计日工的单价。
(二)何谓“计日工”?建设工程领域有两种计价模式:定额计价和清单计价。
定额计价系按照国家或省一级建设主管部门确定的建设工程计量单位消耗的人材机等标准消耗量,套用定额单价,最终得到工程总价的计价模式。
定额计价参照的是单位工程社会平均消耗量和单价,个体之间不产生差异。
日工方式计取费用有利于承包人。
2013年版本约定:15.2.1缺陷责任期自实际竣工日期起计算,合同当事人应在专用合同条款约定缺陷责任期的具体期限,但该期限最长不超过24个月。

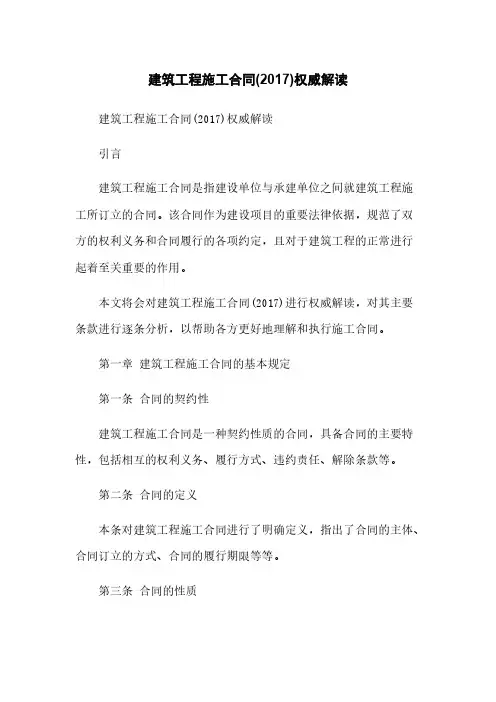

建筑工程施工合同(2017)权威解读建筑工程施工合同(2017)权威解读引言建筑工程施工合同是指建设单位与承建单位之间就建筑工程施工所订立的合同。
该合同作为建设项目的重要法律依据,规范了双方的权利义务和合同履行的各项约定,且对于建筑工程的正常进行起着至关重要的作用。
本文将会对建筑工程施工合同(2017)进行权威解读,对其主要条款进行逐条分析,以帮助各方更好地理解和执行施工合同。
第一章建筑工程施工合同的基本规定第一条合同的契约性建筑工程施工合同是一种契约性质的合同,具备合同的主要特性,包括相互的权利义务、履行方式、违约责任、解除条款等。
第二条合同的定义本条对建筑工程施工合同进行了明确定义,指出了合同的主体、合同订立的方式、合同的履行期限等等。
第三条合同的性质本条规定了建筑工程施工合同的性质是一种工程性质,双方应当按照工程技术标准和规范进行施工,并承担相应的工程质量保证责任。
第四条合同的编制合同编制的详细规定,包括合同的形式、内容和要求等等。
第五条合同的变更和解除本条明确规定了合同变更和解除的条件和程序,以及变更和解除所应支付的费用。
第二章合同订立第六条合同的订立形式本条规定了合同的订立形式应当采用书面形式,并对必备的内容进行了明确规定。
第七条合同的生效和履行本条规定了合同的生效条件和履行的方式,确保双方在约定的期限内履行各自的义务。
第八条合同的保证本条明确规定了合同履行的保证方式,包括履约保证金等,以确保双方的权益。
第三章施工组织和管理第九条施工组织设计本条规定了施工组织设计的要求和程序,确保施工过程的合理性和安全性。
第十条现场管理和安全生产本条明确了施工现场的管理要求和安全生产措施,以保障工程的施工质量和员工的安全。
第十一条施工质量控制本条详细规定了施工质量控制的要求和责任分工,确保工程质量符合规范和标准。
第十二条施工期限延误本条规定了施工期限延误的相关事项,包括注意事项和责任划分,对于延误问题的处理提供了明确指引。
A■2017版建设工程施工合同正式启用!最牛专家解读! Z!i --- 1内厂 20 - 7^09月22日性删制走了 陛诸工理魁工台同(2017Kfi 示葯交盍)〉,新令同示住議白 20l7^t0Bl8^1fto 坯示花文本目时厳止 特谢如砸环馨读(请反号总及工程时人島速宁才JJS 乍卑仲市叫JOLEtHHK (日^HW jorknJiDinitt*I *:曽帀|涉科1*夸y#肚:工藏砂丁誉去輕说龄XVT 書询停tP** ®S4)刪忙QL --[ft - * 口工fflrai一I 卿厂「»* I [ c 却e 就nit 壽辛丁气 EEVKl'Q338/7D' 口幣乂艮UKITMMM 套肆爲Air 件 <JlrtKi3I!»T ■丈■恆:■卜醱舂Itm住房料乡.设部工商总局关于印发■设工程st工合同(示范文本)的通知fHL 自飆隹JK悔厅・UKittftWH, XWiCrttSWaw»悅・"rntA尺.■灼刘ut^9EK«1V1UM»・台El蚩忘人的合iSIH・ 3W&<£*工•AB刘<BttTttJ|r合同(示迥文 *:, )(OM01MBO1)曲7HC7・K了<BifiT8Xr^H (示QU) > (GF-2017470r •逊刃片编吨中鼻・啊・.二声ax初斛Mtrnssw鼠♦6RoEX^fi»v*iofli口BiML « 08逢工«uaN 区W) > WZUMOOi》初t 人XAWiUKKOSMr 人!C^«J0nV-iAtf«iV3BC20l7e«H22BXiflHC I ITSOMffl I201殛陆工吉冋颁命以来,对于规范承发包双方行为、防上和解,夬纠分二及迟进建螞内场健康勻序发展等方面歩挥了较大芥件用・但随苕市场经济的快連发屍和法準规范的冗舌.2C13版施二合同在或底泣程中逐渐昱今以£翌.儡丁势亍……I 一是合法性原亦]即新版施工合同范本应当充分反映工程建设领域立法的最新成果,使新版合同与现彳亍法徉法规、部门规章和政策规定相一_______________________________03第一丄2017版施工合同借鉴国内外相关合同文本的成功经验A通用条款中增加了:双向担保制度、合理调价制度、缺陷责任期制度、工程系列保险制度、商定或确定制度、索赔期限制度、双I倍赔偿制度、争议评审解决制_______________________第三丄甲整西善了合同结呼系^ 一一一一2017版施工合同由合同协议书、通用合同条款、专用合同条款等三大部分组成,并同时附具了□个合同附件格式第三,完善了合同价怡妾空第四,史加注車对发包人承色人市场行为前引导、规范和权益帧一是:重视合同文本的指引和指导作用,在通用合同条款和专用合同条款的设置上充分尊重发承包双方的意思自治二是:增加了防范阴阳合同、违法转包、违法分包和挂靠的内容,有利于促进建筑市场的有序健康发展三是:细化了暂停施工条款,有利于避免因工程暂停导致发包人和承包人双方权益受损四是:更加合埋平衡发包人和承包人的权利义务第五:加强了与现行法律和其他文本的衔接,保证合同的适用性。
住建部2017版《建设工程施工合同》2017年10月30日,住建部公布了2017版《建设工程施工合同(示范文本)》(GF)(简称“2017版合同文本”)。
与2013年《建设工程施工合同(示范文本)》(GF—2013—0201)(简称“2013版合同文本”)相比,2017版合同文本主要针对“缺陷责任“与”质量保证金”两项内容进行了修改,具体修改见附件《住建部2017版建设工程施工合同(示范文本)修改对照表》。
一、关于“缺陷责任”的修改(一)关于“缺陷责任期的起算时间“的修改关于缺陷责任期的起算时间,2017版合同文本做了如下方面修改:1、缺陷责任期的起算时间由“实际竣工日期起”,修改为“从工程通过竣工验收之日起”。
2、增加规定“因承包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期从实际通过竣工验收之日起计算”。
3、将“因发包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期自承包人提交竣工验收申请报告之日起开始计算”,修改为“因发包人原因导致工程无法按合同约定期限进行竣工验收的,在承包人提交竣工验收报告90天后,工程自动进入缺陷责任期”。
实际上,将此种情况下缺陷责任期的起算时间向后推了90天。
(二)关于缺陷责任具体内容的修改关于缺陷责任的具体内容,2017版合同文本做了如下修改:1、2017版合同文本增加了关于“缺陷责任的具体内容”的描述,即第15.2.2项规定的,“缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定及维修费用。
如承包人不维修也不承担费用,发包人可按合同约定从保证金或银行保函中扣除,费用超出保证金额的,发包人可按合同约定向承包人进行索赔。
承包人维修并承担相应费用后,不免除对工程的损失赔偿责任。
”2、2017版合同文本明确缺陷责任期包含延长部分最长不能超过24个月。
3、2017版合同文本增加如下内容,“由他人原因造成的缺陷,发包人负责组织维修,承包人不承担费用,且发包人不得从保证金中扣除费用。
2017版《建设工程施工合同(示范文本)》解读与适用一、背景介绍《建设工程施工合同》是建筑行业中非常重要的法律文件之一,它规定了工程建设合同双方的权利、义务和法律责任,对于保障建设工程的质量和安全具有重要意义。
为了进一步规范建筑市场交易行为,《建设工程施工合同》示范文本在2017年进行了修订。
本文将对该示范文本的主要内容进行解读,并对适用该文本的注意事项进行介绍。
二、修订的主要内容1. 合同主体修订后的示范文本取消了建筑工程总承包单位的概念,改为了建筑工程总承包商,同时明确规定了各分包单位的的合同关系。
2. 合同签订示范文本增加了在合同签订前,双方应当进行现场踏勘,熟悉工程环境的内容,并对合同约定方式进行了规定。
3. 合同变更在合同变更方面,示范文本增加了变更必须符合法律法规、履约诚信、保障工程质量和安全的要求,同时要求双方在变更前进行协商。
4. 工程质量示范文本明确规定了工程质量的标准和检验,对工程质量的监管加强了约定和规范。
5. 保险责任示范文本新增了保险条款,规定了建设工程总承包商应当向参加工程施工的各方提供质量保险、工程保险等保险责任,并确定了保险金额。
6. 合同履行示范文本对合同履行的各项要求进行了详细规定,如监理及其职责、支付应付款项、索赔与争议解决等。
三、适用示范文本的注意事项1. 确认示范文本适用范围在使用示范文本前,建设工程施工合同双方需要确认该示范文本是否适用于自己的合同项目。
如果不确定,可以咨询专业律师或者建筑行业协会等权威机构。
2. 谨慎修改合同在签订《建设工程施工合同(示范文本)》的前提下,双方在约定合同具体条款时也需要谨慎处理,以避免对其他条款产生影响。
同时,修改的合同内容也应当符合法律法规、规范和《建设工程施工合同》示范文本的要求。
3. 加强合同履行监管双方在签订合同时,应当加强合同履行的监管,及时发现和处理违约行为,并尽量避免因合同履行不到位而产生纠纷。
四、《建设工程施工合同(示范文本)》的修订,对于建筑行业的规范化和合法化具有重要意义。
2017版《建设工程施工合同(示范文本)》解读与适用2017年10月,住建部公布了修订后的2017版《建设工程施工合同(示范文本)》(GF-2017-0201),与2013年版《建设工程施工合同(示范文本)》,本次修订就计日工、缺陷责任期、质量保证金三大类共9个条款进行了修订。
从修订内容看,新版合同主要是为了迎合2017年6月住建部发布的《关于印发建设工程质量保证金管理办法的通知》(建质2017第138号文),统一建设施工过程中质保金和缺陷责任期的相关约定。
为此,我们拟结合138号文的相关规定,对本次修订进行解读。
一、结算条款的修订:2017版合同进一步明确“计日工”计价方式的适用(一)“计日工”条款修订内容2013版原文如下:10.9 需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定变更工作的单价。
2017版原文如下:10.9需要采用计日工方式的,经发包人同意后,由监理人通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由合同当事人按照第4.4款〔商定或确定〕确定计日工的单价。
(二)何谓“计日工”?建设工程领域有两种计价模式:定额计价和清单计价。
定额计价系按照国家或省一级建设主管部门确定的建设工程计量单位消耗的人材机等标准消耗量,套用定额单价,最终得到工程总价的计价模式。
定额计价参照的是单位工程社会平均消耗量和单价,个体之间不产生差异。
清单计价系由编制方按照图纸及施工情况编制工程量清单,由施工方依据清单自行报价的计价方式。
