CB25延长工期申报表(承包【2020 】延期001 号)合同名称:*****************************************************************************合同编号:说明:本表一式份,由承包人填写。
监理机构审签后,随同审批意见,承包人、监理机构、发包人各1份。
延长工期申请报告本工程合同工期为255天,监理公司签发的开工令日期为2019年8月20日,计划竣工日期为2020年7月10日。
本工程实际有效施工日期自 2019 年10 月 25日正式开工至2020年12 月 15 日竣工,工期为418日历天,由于受疫情、暴雨等不可抗力客观因素影响,导致工期顺延163 日历天,实际有效施工工期仅为255日历天。
影响工期顺延的主要因素:1、本工程自 2019 年 8 月 20 口接到监理公司签发的开工令后,由于工程用地未能完全做到“七通一平”,被征地的个别果农对赔偿不满,多次采用极端危险的行为百般阻挠施工(用多辆农用机动车前后围堵施工机械,组织多人现场攀爬施工机械等),当地镇政府、村委会、派出所多次出面协调,直至 2019 年 10 月 25 日方与被征地果农达成共识,本工程才开始按照施工进度计划正常进行组织施工。
因工程用地未达到“七通一平”,影响工期延误67日历天;2、因进入深冬季节,不利于施工,于 2019 年 12 月 6 日向静宁县生态环保分局及监理公司报请冬休停工计划(冬休期为 2019 年12月 6日至2020 年2月1日),2020 年 1 月 24日国家卫生防疫部门公布新型冠状病,要求国人最好宅家,减少外出,导致无法按期开工。
2020 年 2月 25日,我公司接到静宁县防疫主管部门开工回复,及时组织安排部分本地班组人员进场做开工前准备工作及施工现场医疗防控措施,管理人员及部分外省班组陆续进场实施隔离措施,于 2020 年 3 月 12 日完成隔离。
延长施工作业时间申请表
工程名称工程地址
施工单位
(盖章)
监督单位
项目经理(签名)工地电话移动电话
申请施工作业起止日期延长作业时间至
申请原因
申请类别□市政工程□混凝土浇灌不宜留施工缝的作业
□为保证工程质量、技术需要的桩基冲孔、钻孔桩成型等作业
□工期紧急的国家和省市重点工程(提供加具“重点工程审批绿色通道”章复印件)□其他特殊需要工程
监理单位意见(盖章)□已复核申报理由□已复核降噪措施控制表□已复核降噪专项方案□噪音监测装置已落实
(总监签名)
建设单位意见(盖章)□已复核降噪措施控制表□已复核降噪专项方案□噪音监测装置已落实
(负责人签名)
建设工程质量安全监督站(盖章)工地周围
环境情况
意见
(签名)
建设行政主管初审意见:
(签名)建设行政主管复审意见:
(签名)
主管领导审批意见:
(签名)。

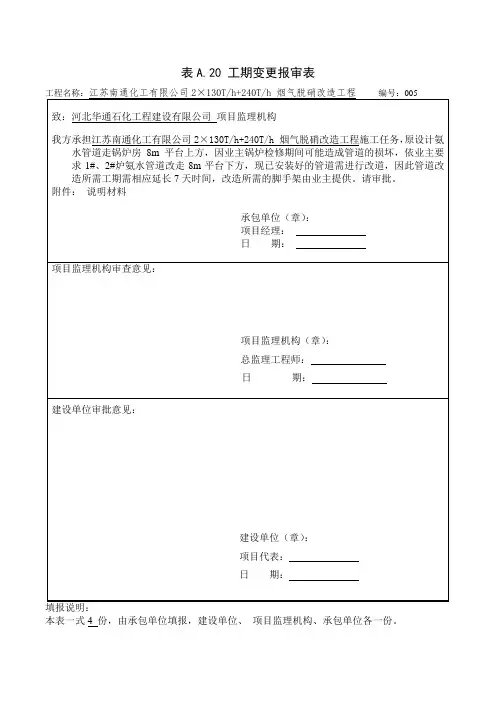

表A.20 工期变更报审表
工程名称:江苏南通化工有限公司2×130T/h+240T/h 烟气脱硝改造工程编号:005
致:河北华通石化工程建设有限公司项目监理机构
我方承担江苏南通化工有限公司2×130T/h+240T/h 烟气脱硝改造工程施工任务,原设计氨水管道走锅炉房8m平台上方,因业主锅炉检修期间可能造成管道的损坏,依业主要求1#、2#炉氨水管道改走8m平台下方,现已安装好的管道需进行改道,因此管道改造所需工期需相应延长7天时间,改造所需的脚手架由业主提供。
请审批。
附件:说明材料
承包单位(章):
项目经理:
日期:
项目监理机构审查意见:
项目监理机构(章):
总监理工程师:
日期:
建设单位审批意见:
建设单位(章):
项目代表:
日期:
填报说明:
本表一式4 份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
工程延期报审表(福建路港[2014]延期01号)
佛山市三水区三丫涌整治工程Ⅱ标段
延长工期申请报告编号:01 肇庆西江水电监理有限公司:
一、前言
佛山市三水区三丫涌整治工程Ⅱ标段工程合同总价约11587519.24元,主要工程内容包括涌道整治长3km(桩号K3+075~K6+075);重建桥梁1座;沿涌修建防汛道路;工业园区段修建完善截污管网880m;埋设穿路管6座;盐南线绿化节点及沿涌绿化工程。
本工程由福建路港(集团)有限公司承建,于2013年12月20日接到合同工程开工令,合同完工日期为2014年6月20日,总工期为180天日历天。
二、2014年6月20日前工程形象进度
1、涌道(桩号K3+075~K6+075)水上工程量占合同总工程量68.3%。
2、目前完成水上工程产值占合同总价18%。
三、2014年6月20日前工程进度滞后原因分析
1、造成本工程工期滞后的主要原因是由于本工程的施工工作面提交不及时。
2、目前施工遇到的主要困难:①K5+500~K6+020鱼塘段施工工作面至今未能提交;
②K3+350处盐南线桥左岸高压变压器在施工范围内至今未迁移;③桩号K3+325处右岸的小房子、K3+415处右岸厕所在施工范围内至今未拆除;④工业园区段四处围堰至今未拆除。
3、按照本工程的总进度计划的关键任务包括:K3+075~K3+325段砼齿墙和土方回填坡面修整以及砼生态护坡砖铺筑、防汛路垫层及面层工程、K3+375~K3+625段涌底压石和砼齿墙、K3+625~K5+650段基础开挖和砼齿墙、K5+650~K6+075段砼齿墙。
4、K5+500~K6+020鱼塘段原计划90天完成施工(2014年3月4日至2014年6月
2日)。
但到目前为止,仍未能提供施工工作面。
5月27日收到设计变更通知,确定该桩号施工变更为打密排松木桩,桩顶加设格宾网垫压顶,避免征地麻烦。
5月31日收到监理通知正式进场施工,现松木桩施工难度变小,但受雨季影响施工存在变数,经过综合考虑我方计划该段施工时间为90日历天,K5+500~K6+020鱼塘段施工从2014年5月31日至2014年8月29日。
四、工期延误计算过程
依据施工建设合同条款通用条款第13条的13.7“非承包人原因造成的任何干扰和阻碍”而发生的工程工期延误时,由发包人承担责任。
发包人未提交K5+500~K6+020鱼塘段施工工作面属关键任务,其消耗的时间是90天(日历天);
以上事件均符合施工建设合同条款规定,属发包人责任。
本工程可根据工程实际情况和施工建设合同约定申请工程延误,工程延误的时间为70天(日历天)
五、结论
本工程计划完工时间为2014年6月20日,因此本次向发包人提出的工程计划完工日期由2014年6月20日顺延70天,即计划完工日期顺延至2014年8月29日。
福建路港(集团)有限公司
2014年6月13日
