装修,大致是按照下面这21步完成的。
1.前期设计 --2.主体拆改 --3.水电改造 --4.木工 --5.贴砖 --6.刷墙面漆 --7.热水器安装 --8.厨卫吊顶 --9.橱柜安装-- 10.烟机灶安装 -- 11.木门安装 -- 12.地板安装 -- 13.铺贴壁纸 -- 14. 开关插座安装 -- 15.灯具安装 -- 16.五金洁具安装 -- 17.窗帘杆安装 -- 18.拓荒保洁 -- 19.家具进场 -- 20.家电安装 -- 21.家居配饰一、装修全过程21个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
在前期设计中,必须还要做的一件事,那就是对自己的房间进行一次详细的测量,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
(三)水电改造水电路改造之前,主体结构拆改应该基本完成了。
在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量。
其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。
主要包括:1、看看油烟机插座的位置是否影响以后油烟机的安装;2、看看水表的位置是否合适;3、看看上水口的位置是否便于以后安装水槽。
水路改造完成之后,最好紧接着把卫生间的防水做了。
厨房一般不需要做防水。
图解装修全过程(图文并茂)有的是材料问题,有的是施工质量问题,当然还有很多所谓的正规装修公司的关于合约问题,价格问题,等等问题。

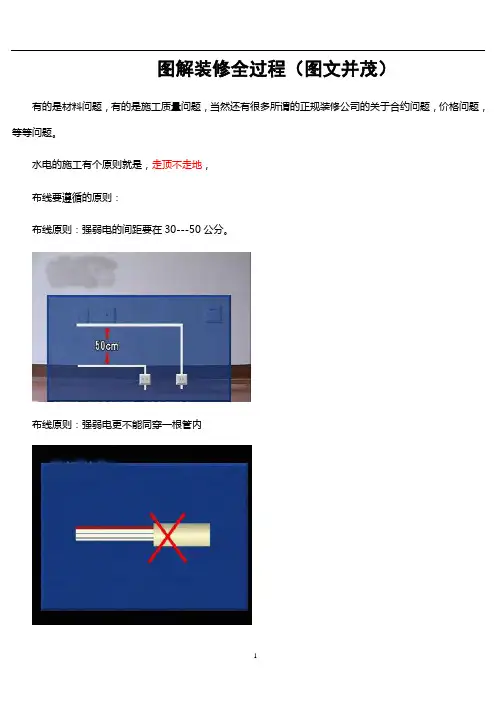

水电的施工有个原则就是,走顶不走地,布线要遵循的原则:布线原则:强弱电的间距要在30---50公分。
布线原则:强弱电更不能同穿一根管内布线原则:管内导线总截面面积要小于保护管截面面积的40%,比如20管内最多穿4根2.5平方的线,布线原则(4):长距离的线管尽量用整管,布线原则(5):线管如果需要连接,要用接头,接头和管要用胶粘好布线原则(6):如果有线管在地面上,应立即保护起来,防止踩裂,影响以后的检修布线原则(7):当布线长度超过15米或中间有3个弯曲时,在中间应该加装一个接线盒,因为拆装电线时,太长或弯曲多了,线从穿线管过不去。
布线原则:空调插座安装应离地2米以上,电线线路要和煤气管道相距40公分以上布线原则(9):空调插座安装应离地2米以上布线原则(10):插座安装应离地30公分高度布线原则(11):开关、插座面对面板,应该左零右火布线原则(12):家庭装修中,电线只能并头连接,绝对不是我们平时随便一接就OK那么简单布线原则(13):接头处采用按压接线法,必须要结实牢固布线原则(14):接好的线,要立即用绝缘胶布包好布线原则(15):你家装修过程中,如果确定了火线、零线、地线的颜色,那么任何时候,颜色都不能用混了。
布线原则(16)分组布线布线原则(17):完工交电路图,以后要检修或墙面修整或在墙上打钉子,防止电线被打坏。
水的规范施工原则--给水一、给水施工原则施工原则(1):水管最好走顶不走地,因为水管安装在地上,要承受瓷砖和人在上面的压力,有踩裂水管的危险。
另外,走顶的好处在于检修方便。
呵呵,就是工价很高的,一般人不采用。
施工原则(2):开槽深度,冷水埋管后的批灰层要大于1厘米,热水埋管后的批灰层要大于1.5厘米施工原则(3):冷热水管要遵循左热右冷,上热下冷的原则施工原则(4):施工原则(5):封槽前,要用管卡固定,冷水管卡间距不大于60厘米,热水管卡间距不大于25厘米施工原则(6):水平管道管卡的间距,冷水管卡间距不大于60厘米,热水管卡间距不大于25厘米施工原则(7):冷热水管管头的高度应在同一个水平面上。
室内装修的顺序及注意事项装修必备——详解家庭装修施工程序及注意事项一、室内装修的顺序及注意事项1前期设计——2主体拆改——3水电改造——4木工——5贴砖——6刷墙面漆——7厨卫吊顶——8橱柜安装——9木门安装——10地板安装——11铺贴壁纸——12散热器安装——13开关插座安装——14灯具安装——15五金洁具安装——16窗帘杆安装——17拓荒保洁——18家具进场——19家电安装——20家居配饰装修,大致是按照这20步完成的。
下面,死抗着尽我最大之所能,把我目前所了解的装修过程以及整个过程中需要注意的诸多细节尽可能详细的阐述一遍……一、装修全过程20个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
再所以,死抗着在上篇《唐亮制造》中通篇讲述的都是前期设计需要注意的问题,在这里就不重复了。
在前期设计中,同学必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
我记得我家工长最后跟我按照“实际发生量”结算铺砖一项的总款时,他测量的面积比我自己测量的面积多了10平米,我当时真是哭笑不得。
重新测量之后,工长回过身训斥瓦工说:“你们是怎么测的?!”这也是为什么我建议大家自己测量的原因。
装修很多地方跟做人的道理一样——我们嘴上不一定很明白,但是心里一定要有数。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
第一章圖解裝修全過程讓你瞭解更多的裝修過程,讓你瞭解更全面的裝修經驗!看了這麼多裝修,很多事情有時覺得很可笑,有時覺得很可氣,有的是材料問題,有的是施工品質問題,當然還有很多所謂的正規裝修公司的關於合約問題,價格問題,等等問題。
發此帖是希望能夠給各位一個參考,也好給想裝修的、不懂裝修的朋友給予提示或借鑒,讓大家少走點彎路,省錢、省心,不被吃空子,是我最大的心願。
用簡單易懂的圖解的方式,把裝修的全過程介紹給大家,希望朋友們都能受益!有興趣、有時間的朋友也可以自己DIY。
關於水電的規範施工和注意事項“水電改造”它屬於隱蔽工程,在裝修中佔有極為重要的地位,我相信它的重要性各位朋友都能明白的,尤其是水,一旦發生事故,呵呵,自己損失不說,殃及了鄰居,呵呵。
實在馬虎不得啊,千萬不能因小失大,安全第一嘛!!!今天先說電安裝:一、家庭裝修中,要涉及強電(照明、電器用電)和弱電(電視、電話、音響、網路等)。
電路線在現代裝修中一般要求埋暗線,一旦出了問題,維修起來很麻煩,所以,線材就一定要選擇比較好的,目前桂林的裝修市場,強電線材一般選桂林國際電纜總廠的硬芯護套線,弱電線材一般選通環品牌的,這兩個品牌的線材,品質還是有保障的。
切記,這部分的錢絕對不能省!!!二、電線規格的選用:家庭裝修中,按國家的規定,照明、開關、插座要用2.5平方的電線,空調要用4.0平方的電線,熱水器要用6.0平方的電線。
但是實際操作中,很多人為省錢都把照明線選用1.5平方的電線,呵呵。
三、目前桂林的電的安裝方法很多,我經常聽到好多客戶在談論價格問題,有的說他找的是10元/平方,還有說12元,還有說15元,呵呵,其實大家都忽略了一個關鍵的問題,就是做法問題,現在的主要做法有1、功能性的做法:就是說,不用分很多組,只要能達到用電的目的就可以了,這樣的做法大多是房產商為了交房提供的水電安裝,一個三房兩廳的房子也就是分4組線。
這樣的做法恨不安全,大家也知道,凡是這樣的水電安裝,大家都要全部打掉重新作的。

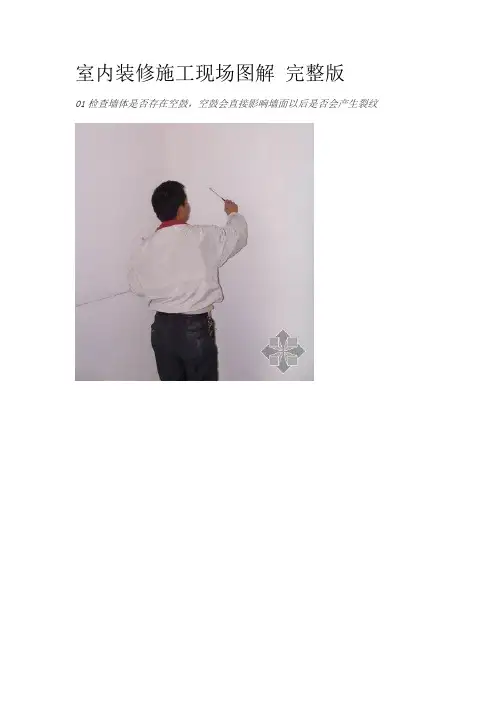

室内装修施工现场图解完整版01检查墙体是否存在空鼓,空鼓会直接影响墙面以后是否会产生裂纹02 在墙角处检查出有空鼓现象,空鼓一般都出现在墙角、窗的四周,或是不同墙体的接缝处。
03 这是剪力墙,如果墙体内部有裂纹的话,也会产生空鼓现象。
04 地面同样要进行空鼓检查,一旦发现大面积的空鼓一定要叫物业前来修补。
05 卫生间地面防水层盛水试验,如果有漏水现象要立即找物业维修。
06 用激光水平仪标明水平线更加精准,1米线的确定是用来测定房屋的水平误差。
07 用墨线标明水平线的具体位置。
08 在进行房屋检测后出具一份各个项目的检测数据,如果误差超出正常范围的话,就要立即请物业维修,否则在装修结束,将难以区分责任。
09 将强电与弱电的电路分配写在墙上,方便一会儿与业主进行现场最终确认。
10 强电电路划分:2房2厅的强电电路一般分8-10路,3房2厅一般分10-13路,电器的功率直接决定电线的横截面。
此外,客厅一般选用柜机空调,因此电容要比卧室大;冰箱是一年四季常开的电器,出于安全考虑,冰箱电路一般与厨房分2路走。
弱电通常就是电话、有线电视、宽带网络、背景音响、卫星电视。
11 现场人员正在为业主解释电路布线的依据。
12 弱电布线有所改动,业主提出要增加卫生间的背景音响,并且客厅的电视要改称投影仪,施工队长正在记录这些变动过程。
13 设计师与施工队长再在做开关位置的最终确认。
14 空调机位置的确认。
15 开关位置应当适当靠外,这样开关方便。
16 成品保护应该在技术交底时就可以准备起来,进户门需要整个包裹起来。
17 下水道在施工过程中尤其容易被灰尘或垃圾造成堵塞,所以一定要把入口堵住。
18 墙上贴有施工进度表,这样业主可以知道工程的进度,旁边是质检员和施工队长的签到表。
19 进户门上贴有施工告示表,表明项目负责人及联系方式。
20 现场交底也是装修前期的一个重要环节,业主需要确认签字。
21 除业主需要签字外,施工队长、水电工、质检员、设计师都需要签字,日后的进程,根据责任的不同,签字的人也会有所不同。
装修顺序及装修全过程的图解第一章装修顺序》第二章(1)主体改拆(2)水电改造(3)包管道(4)贴砖第三章(5)木工(垭口等)第四章(6)刷油第五章(7)刷墙漆或贴壁纸(8)安装插座面板(9)厨卫吊顶(10)橱柜(11)安装成品门第六章(12)安装灯具、洁具、卫浴五金件第七章(13)安装晾衣架、窗轨第八章(14)地板(15)开荒保洁(16)家具、家电(17)窗帘、床品第九章第十章装修前,必须准备好的几样东西放在你的包包里。
卷尺(买5m的,不要3m的)、计算器、大板夹(夹单子、收据用);另外,最好提早在工地准备好旧毛巾(柔棉的那种,贴完砖擦砖用)、塑料袋(缠在管道接口上,可防脏物堵塞(一)工具到位,准备就绪第十一章装修前,必须准备好的几样东西放在你的包包里。
卷尺(买5m的,不要3m的)、计算器、大板夹(夹单子、收据用);另外,最好提早在工地准备好旧毛巾(柔棉的那种,贴完砖擦砖用)、塑料袋(缠在管道接口上,可防脏物堵塞)第十二章(二)选择良辰吉日,放炮开工第十三章在工人进场之前,最好将家里的角角落落亲自测量一遍,拿笔尺记下来,标清楚,一定一定不要偷懒。
测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸图解装修全过程有的是材料问题,有的是施工质量问题,当然还有很多所谓的正规装修公司的关于合约问题,价格问题,等等问题。
水电的施工有个原则就是,走顶不走地,布线要遵循的原则:布线原则:强弱电的间距要在30---50公分。
布线原则:强弱电更不能同穿一根管内布线原则:管内导线总截面面积要小于保护管截面面积的40%,比如20管内最多穿4根2.5平方的线,布线原则(4):长距离的线管尽量用整管,布线原则(5):线管如果需要连接,要用接头,接头和管要用胶粘好布线原则(6):如果有线管在地面上,应立即保护起来,防止踩裂,影响以后的检修布线原则(7):当布线长度超过15米或中间有3个弯曲时,在中间应该加装一个接线盒,因为拆装电线时,太长或弯曲多了,线从穿线管过不去。
装修先后顺序1前期设计——2主体拆改——3水电改造——4木工——5贴砖——6刷墙面漆——7厨卫吊顶——8橱柜安装——9木门安装——10地板安装——11铺贴壁纸——12散热器安装——13开关插座安装——14灯具安装——15五金洁具安装——16窗帘杆安装——17拓荒保洁——18家具进场——19家电安装——20家居配饰装修,大致是按照这20步完成的。
下面,死抗着尽我最大之所能,把我目前所了解的装修过程以及整个过程中需要注意的诸多细节尽可能详细的阐述一遍……一、装修全过程20个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
再所以,死抗着在上篇《唐亮制造》中通篇讲述的都是前期设计需要注意的问题,在这里就不重复了。
在前期设计中,同学必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
我记得我家工长最后跟我按照“实际发生量”结算铺砖一项的总款时,他测量的面积比我自己测量的面积多了10平米,我当时真是哭笑不得。
重新测量之后,工长回过身训斥瓦工说:“你们是怎么测的?!”这也是为什么我建议大家自己测量的原因。
装修很多地方跟做人的道理一样——我们嘴上不一定很明白,但是心里一定要有数。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
(三)水电改造水电路改造之前,主体结构拆改应该基本完成了。
房子装修流程1.前期设计--2.主体拆改--3.水电改造--4.木工--5.贴砖--6.刷墙面漆--7.厨卫吊顶--8.橱柜安装--9.木门安装-- 10.地板安装-- 11.铺贴壁纸-- 12.散热器安装-- 13.开关插座安装-- 14.灯具安装-- 15.五金洁具安装-- 16.窗帘杆安装-- 17.拓荒保洁-- 18.家具进场-- 19.家电安装-- 20.家居配饰装修,大致是按照这20步完成的。
下面,最大之所能,把装修过程以及整个过程中需要注意的诸多细节尽可能详细的阐述一遍……一、装修全过程20个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
所以死抗着前期设计需要注意的问题,在这里就不重复了。
在前期设计中,我们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
我记得我家工长最后跟我按照“实际发生量”结算铺砖一项的总款时,他测量的面积比我自己测量的面积多了10平米,我当时真是哭笑不得。
重新测量之后,工长回过身训斥瓦工说:“你们是怎么测的?!”这也是为什么我建议大家自己测量的原因。
装修很多地方跟做人的道理一样——我们嘴上不一定很明白,但是心里一定要有数。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
(三)水电改造水电路改造之前,主体结构拆改应该基本完成了。
最全的装修流程图(含详细解释)装修新手也能瞬间看懂展开全文最全的装修流程图【含详细解释】装修新手也能瞬间看懂!收房验房第一步索要验收合格表《住宅工程质量分户验收管理规定》要求开发商在向购房者交房时,必须提供《住宅工程质量分户验收表》,该表必须详细记录该套住宅中房屋外观及尺寸偏差、防水、水电安装等8项内容的验收过程、曾经存在的问题以及整改情况。
住宅工程质量分户验收的主要内容包括:依据设计图纸的要求,在确保工程地基基础和主体结构安全可靠的基础上,检查住宅观感质量和使用功能质量。
分户验收合格后,开发商必须按户出具由建设、施工、监理单位负责人签字(签章)确认的《住宅工程质量分户验收表》,并加盖建设、施工、监理单位工程质量验收专用章。
住宅工程质量分户验收如果不合格,建设单位就不能组织整个工程竣工验收。
第二步业主自行检查买房人除收到相关验收表格外,自己也可以对房屋进行检查。
自行检查的部分主要包括以下几大部分:一、房屋尺寸。
石峰介绍,房屋在尺寸、高度、宽度上最容易出问题,出现面积缩水的问题,因此需要特别检查。
二、检查卫生间是否漏水施工单位验收需要进行蓄水试验。
购房人如果不放心,可在卫生间内蓄水,24小时后到下层住户的卫生间向上观察,如无漏水特征,即为合格。
顶层住户要在下雨时重点查看屋顶是否漏水,可看边角是否有水印。
三、在验房时要留心一下厨房是否有直接采光、自然通风。
厨房应设置洗涤池、炉灶、排油烟机等设施或者预留位置。
四、是否按装修标准进行交付。
现在交付使用的房子基本是两个标准,一是初装修,二是精装修。
购房人可在建设部相关网站查询清楚房子达到的标准要求。
五、室内各种构建交付的成品是否完好,包括室内墙面是否平整光泽;地面是否平整、清洁;窗户玻璃及四周抹胶是否均匀等。
第三步请专业人士验收虽然购房人可以通过相关资料和自己的相关知识进行自行验房,可是对于一些细节的检查还是需要相关的建筑专业单位来进行,因为这些检查需要比较专业的知识和仪器。
装修工程施工顺及人员进场顺序室内装修的顺序及注意事项装修必备——详解家庭装修施工程序及注意事项一、室内装修的顺序及注意事项1前期设计——2主体拆改——3水电改造——4木工——5贴砖——6刷墙面漆——7厨卫吊顶——8橱柜安装——9木门安装——10地板安装——11铺贴壁纸——12散热器安装——13开关插座安装——14灯具安装——15五金洁具安装——16窗帘杆安装——17拓荒保洁——18家具进场——19家电安装——20家居配饰装修,大致是按照这20步完成的。
下面,死抗着尽我最大之所能,把我目前所了解的装修过程以及整个过程中需要注意的诸多细节尽可能详细的阐述一遍……一、装修全过程20个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
再所以,死抗着在上篇《唐亮制造》中通篇讲述的都是前期设计需要注意的问题,在这里就不重复了。
在前期设计中,同学必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
我记得我家工长最后跟我按照“实际发生量”结算铺砖一项的总款时,他测量的面积比我自己测量的面积多了10平米,我当时真是哭笑不得。
重新测量之后,工长回过身训斥瓦工说:“你们是怎么测的?!”这也是为什么我建议大家自己测量的原因。
装修很多地方跟做人的道理一样——我们嘴上不一定很明白,但是心里一定要有数。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
家庭装修施工过程(附图)一:水电规范施工及注意事项: “水电改造”属于隐蔽工程,在装修中占有极为重要的地位。
电线安装: 家庭装修中,要涉及强电(照明、电器用电)和弱电(电视、电话、音响、网络等用电)。
电路线在现代装修中一般要求埋暗线,一旦出了问题,维修起来很麻烦,所以,线材就一定要选择比较好的。
电线规格的选用:家庭装修中,按国家规定照明、开关和插座要用空调要用4.01如果出现类似情况,需要打掉重新施工。
2、分组做法:分组就是说,每个空间的照明都要单独分组,每个空间的空调还要单独分组。
如一套三室两厅的房子就需要:房间3组,客厅1组,餐厅1组,两个卫生间2组,厨房1组,三个房间的空调要3组,客厅空调1组,总共要12组线,每组都需要单独的开关控制。
3、分组穿线做法:参照方法2的做法,用冷弯管穿线,每个弯头都需要用弯管器作弯头,费工时,所以贵一点。
4、分组穿线开槽做法:参照分组穿线做法,强弱电分槽布线,需要增加开槽费用。
5、分组穿线开槽(国标)做法:不开横槽,只开竖槽。
水电施工的基本原则: 水电的施工有个原则就是:走顶不走地,顶不能走,考虑走墙,墙也不能走,才考虑走地。
为什么呢?走顶的线在吊顶或者石膏线里面,即使出了故障,检修也方便,损失不大,如果全部走地了,检修就要把地板掀起来,那损失就大了。
还有,地面是混凝土结构,要埋线管,必然会伤害到混凝土层,甚至钢筋。
电的施工原则:一、定位:首先要根据你对电的用途进行电路定位,比如,那里要开关、那里要插座、那里要灯等要求,电工会根据你的要求进行定位。
二、开槽:定位完成后,电工根据定位和电路走向,开布线槽,线路槽很有讲究,要横平竖直,不过,规范的做法,不允许开横槽,因为会影响墙的承重。
三、布线:布线一般采用线管暗埋的方式。
线管有冷弯管和PVC管两种,冷弯管可以弯曲而不断裂,是布线的最好选择,因为它的转角是有弧度的,线可以随时更换,而不用开墙。
四、弯管:冷弯管要用弯管工具,弧度应该是线管直径的10倍,这样穿线或拆线,才能顺利。
装修施⼯流程图⽂讲解(⾮常详细不看后悔)装修施⼯流程[⾮常详细]装修,⼤致是按照下⾯这 21 步完成的。
1. 前期设计 --2. 主体拆改 --3. ⽔电改造 --4. ⽊⼯ --5. 贴砖 --6. 刷墙⾯漆 --7. 热⽔器安装 --8. 厨卫吊顶 --9. 橱柜安装 -- 10. 烟机灶安装 -- 11. ⽊门安装 -- 12. 地板安装 -- 13. 铺贴壁纸 -- 14. 开关插座安装 -- 15. 灯具安装 -- 16. 五⾦洁具安装 -- 17. 窗帘杆安装 -- 18. 拓荒保洁 -- 19. 家具进场 -- 20. 家电安装 -- 21. 家居配饰⼀、装修全过程 21 个环节解析(⼀)前期设计同样是建造,⼈和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,⽽⼈在建造之前,脑海中⾸先会形成构思和框架。
所以,如果把家装⽐喻成⼀场战役,那么家装的前期设计就是这场战役的“ 作战⽅案” ,是家装的“ 灵魂环节” 。
在前期设计中,必须还要做的⼀件事,那就是对⾃⼰的房间进⾏⼀次详细的测量,测量的内容主要包括:1 、明确装修过程涉及的⾯积。
特别是贴砖⾯积、墙⾯漆⾯积、壁纸⾯积、地板⾯积;2 、明确主要墙⾯尺⼨。
特别是以后需要设计摆放家具的墙⾯尺⼨。
顺道提醒⼤家,开⼯之前不要忘记去物业办理开⼯⼿续,交纳装修押⾦。
(⼆)主体拆改进⼊到施⼯阶段,主体拆改是最先上的⼀个项⽬,主要包括拆墙、砌墙、铲墙⽪、换塑钢窗等等。
主体拆改说⽩了,就是先把⼯地的框架先搭起来。
(三)⽔电改造⽔电路改造之前,主体结构拆改应该基本完成了。
在⽔电改造和主体拆改这两个环节之间,还应该进⾏橱柜的第⼀次测量。
其实所谓的橱柜第⼀次测量并没有什么实际内容,因为墙⾯和地⾯都没有处理,橱柜设计师不可能给出具体的设计尺⼨,⽽只是就开发商预留的上⽔⼝、油烟机插座的位置,提出⼀些相关建议。
主要包括:1 、看看油烟机插座的位置是否影响以后油烟机的安装;2 、看看⽔表的位置是否合适;3 、看看上⽔⼝的位置是否便于以后安装⽔槽。
房屋装修流程1.前期设计 --2.主体拆改 --3.水电改造 --4.木工 --5.贴砖 --6.刷墙面漆 --7.厨卫吊顶 --8.橱柜安装 --9.木门安装 -- 10.地板安装 -- 11.铺贴壁纸 -- 12.散热器安装 -- 13.开关插座安装-- 14.灯具安装 -- 15.五金洁具安装 -- 16.窗帘杆安装 -- 17.拓荒保洁 -- 18.家具进场 -- 19.家电安装 -- 20.家居配饰装修,大致是按照这20步完成的。
下面,死抗着尽我最大之所能,把我目前所了解的装修过程以及整个过程中需要注意的诸多细节尽可能详细的阐述一遍……一、装修全过程20个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
再所以,死抗着在上篇《唐亮制造》中通篇讲述的都是前期设计需要注意的问题,在这里就不重复了。
在前期设计中,同学必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
我记得我家工长最后跟我按照“实际发生量”结算铺砖一项的总款时,他测量的面积比我自己测量的面积多了10平米,我当时真是哭笑不得。
重新测量之后,工长回过身训斥瓦工说:“你们是怎么测的?”这也是为什么我建议大家自己测量的原因。
装修很多地方跟做人的道理一样——我们嘴上不一定很明白,但是心里一定要有数。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
史上最完整的家庭装修流程(图文解说装修全过程)导语:装修已经成为很多家庭的不折不扣的大事,在房子装修的时候,大家都会忙前忙后,但对于没有装修经验的人来说装修却是一件很头疼的事,装修到底该怎么装?在装修过程中需要注意什么?怎样才能做到有备无患?今天,小管家用简单易懂的图解的方式,把装修的全过程介绍给大家,希望能够给大家一个参考,也好给想装修的、不懂装修的朋友给予提示或借鉴,让大家少走点弯路,省钱、省心,不被吃空子!有兴趣、有时间…装修已经成为很多家庭的不折不扣的大事,在房子装修的时候,大家都会忙前忙后,但对于没有装修经验的人来说装修却是一件很头疼的事,装修到底该怎么装?在装修过程中需要注意什么?怎样才能做到有备无患?今天,小管家用简单易懂的图解的方式,把装修的全过程介绍给大家,希望能够给大家一个参考,也好给想装修的、不懂装修的朋友给予提示或借鉴,让大家少走点弯路,省钱、省心,不被吃空子!有兴趣、有时间的朋友也可以自己DIY装修哦!【第一章:水电隐蔽工程】关于水电的规范施工和注意事项“水电改造”它属于隐蔽工程,但在装修中占有极为重要的地位,我相信它的重要性各位朋友都能明白的,尤其是水,一旦发生事故,自己损失不说,殃及了邻居……实在马虎不得,千万不能因小失大,安全第一!电安装:一、家庭装修中,要涉及强电(照明、电器用电)和弱电(电视、电话、音响、网络等)。
电路线在现代装修中一般要求埋暗线,一旦出了问题,维修起来很麻烦,所以,线材就一定要选择比较好的。
切记,这部分的钱绝对不能省!二、电线规格的选用:家庭装修中,按国家的规定,照明、开关、插座要用2.5平方的电线,空调要用4.0平方的电线,热水器要用6.0平方的电线。
但是实际操作中,很多人为省钱都把照明线选用1.5平方的电线。
但是我劝大家,千万不能省哦!三、目前电的安装方法很多,有的说找的是10元/平方,还有说12元,还有说15元,其实大家都忽略了一个关键的问题,就是做法问题,现在的主要做法有:1、功能性的做法:就是说,不用分很多组,只要能达到用电的目的就可以了,这样的做法大多是房产商为了交房提供的水电安装,一个三房两厅的房子也就是分4组线。
这样的做法恨不安全,大家也知道,凡是这样的水电安装,大家都要全部打掉重新作的。
这样的做法一般就是10元的做法。
2、分组做法:分组就是说,每个空间的照明都要单独分组,每个空间的空调还要单独分组,这样的话,一个三房两厅的房子就需要房间3组,客厅1组,餐厅1组,两个卫生间2组,厨房1组,三个房间的空调要3组,客厅空调1组,总共要12组线,每组都要需要单独的空开控制。
如果用普通的PVC管穿线,就是12元/平方的人工费。
3、参照2的做法一样,用冷弯管穿线的,人工费就是15元/平方了,因为每个弯头都需要用弯管器作弯头,很费工时的,所以贵一点。
最多的客户选择的是这个做法。
4、参照3的做法一样,强弱电分槽布线的,要加3元,就是18了,说白了,就是加多开槽的钱。
5、国标的做法就要22元了,完全不开横槽,只开竖槽,也就是我今天要讲的做法。
四、水电施工的基本原则:走顶不走地,顶不能走,考虑走墙,墙也不能走,才考虑走地。
为什么呢?走顶的线在吊顶或者石膏线里面,即使出了故障,检修也方便,损失不大,如果全部走地了,检修就要把地板掀起来,那损失就大了,还有,地面是混凝土结构,要埋线管,必然会伤害到混凝土层,甚至钢筋,很危险的。
很多的工人会为了省事,全部都走地面了……电的规范施工和施工原则施工原则:一、定位:首先要根据你对电的用途进行电路定位,比如,那里要开关、那里要插座、那里要灯等要求,电工会根据你的要求进行定位。
二、开槽:定位完成后,电工根据定位和电路走向,开布线槽,线路槽很有讲究,要横平竖直,不过,规范的做法,不允许开横槽,因为会影响墙的承受力。
三:布线:布线一般采用线管暗埋的方式。
线管有冷弯管和PVC管两种,冷弯管可以弯曲而不断裂,是布线的最好选择,因为它的转角是有弧度的,线可以随时更换,而不用开墙。
四、弯管:冷弯管要用弯管工具,弧度应该是线管直径的10倍,这样穿线或拆线,才能顺利。
布线要遵循的原则:布线原则(1)如下图:强弱电的间距要在30---50公分,他们只能作远邻,不能作近亲,不知道什么时候,也不管你愿不愿意,他们就会串门,打扰你的电视和电话。
布线原则(2)如下图:强弱电更不能同穿一根管内布线原则(3)管内导线总截面面积要小于保护管截面面积的40%,比如20管内最多穿4根2.5平方的线布线原则(4):长距离的线管尽量用整管布线原则(5):线管如果需要连接,要用接头,接头和管要用胶粘好布线原则(6):如果有线管在地面上,应立即保护起来,防止踩裂,影响以后的检修布线原则(7):当布线长度超过15米或中间有3个弯曲时,在中间应该加装一个接线盒,因为拆装电线时,太长或弯曲多了,线从穿线管过不去。
布线原则(8):一般情况下,空调插座安装应离地2米以上电线线路要和煤气管道相距40公分以上布线原则(9):一般情况下,空调插座安装应离地2米以上一般情况下,空调插座安装应离地2米以上一般情况下,空调插座安装应离地2米以上布线原则(10):没有特别要求的前提下,插座安装应离地30公分高度布线原则(11):开关、插座面对面板,应该左侧零线右侧火线开关、插座面对面板,应该左侧零线右侧火线布线原则(12):家庭装修中,电线只能并头连接,绝对不是我们平时随便一接就OK那么简单布线原则(13):接头处采用按压接线法,必须要结实牢固布线原则(14):接好的线,要立即用绝缘胶布包好布线原则(15):你家装修过程中,如果确定了火线、零线、地线的颜色,那么任何时候,颜色都不能用混了布线原则(16)家里不同区域的照明、插座、空调、热水器等电路都要分开分组布线,一旦哪部分需要断电检修时,不影响其他电器的正常使用。
布线原则(17):很关键的,在做完电路后,一定要让施工方给你作一份电路布置图,一旦以后要检修或墙面修整或在墙上打钉子,防止电线被打坏。
水的规范施工原则——给水水的施工在家庭装修中的重要性是第一位的。
如果没有做好,要么水管漏水,造成家具发霉腐朽,要么就是水漫金山,还有就是你家用水,人家楼下“免费”淋浴,结果就是你只有三陪了:“赔礼、赔钱、赔功夫”。
给水材料:现代装修中水管一般采用PPR热熔给水管,有纯PPR的,还有PPR不锈钢的,还有PPR紫铜的,功能上分为PPR冷水管和热水管,冷热不能混用,尤其冷水管不能作为热水管使用,市场上比较有名的有江特、金德、万能、日丰等品牌,都有很高的质量保证的。
一、给水施工原则施工原则(1):家庭装饰中,水管最好走顶不走地,因为水管安装在地上,要承受瓷砖和人在上面的压力,有踩裂水管的危险。
另外,走顶的好处在于检修方便,但就是工价很高的,一般人不采用。
施工原则(2):水管开槽的深度是有讲究的,冷水埋管后的批灰层要大于1厘米,热水埋管后的批灰层要大于1.5厘米施工原则(3):冷热水管要遵循左侧热水右侧冷水,上热下冷的原则施工原则(4):现在的家庭装修的给水管一般用PPR热熔管,它的好处在于密封性好,施工快,但是一定要提醒工人不要太急,用力不正的情况下,可能使管内堵塞,致使水流减小,如果是厕所冲水阀水管出现这种情况的话,便盆会冲洗不干净的。
施工原则(5):水管铺设完成后,封槽前,要用管卡固定,冷水管卡间距不大于60厘米,热水管卡间距不大于25厘米施工原则(6):水平管道管卡的间距,冷水管卡间距不大于60厘米,热水管卡间距不大于25厘米施工原则(7):安装好的冷热水管管头的高度应在同一个水平面上,只有这样以后安装冷热水开关才会美观。
施工原则(8):水管安装好后,应立即用管堵把管头堵好,如果有杂物掉进去,那就有麻烦了!施工原则(9):水管安装完成了,千万不要忘记打压测试,打压测试就是为了检测所安装的水管有没有滲水或漏水现象,只有经过打压测试,才能放心封槽。
施工原则(10):打压测试时,打压机的压力一定要达到0.6以上,等待20-30分钟以上,如果压力表的指针位置没有变化,就说明所安装的水管是密封的,可以放心封槽了施工原则(11):下水管虽然没有压力,也要放水检查,仔细检查是否有漏水或滲水现象水施工中如果有滲水现象,哪怕很微弱,也一定要坚持返工,绝对不能含糊水的施工规范原则——防水防水施工原则防水,在家庭装修中同样有着很重要的作用,它是最容易产生隐患的环节,如果防水作不好的话,自己家受损失事情还小,如果殃及邻居的话,呵呵,你就三陪吧,“赔礼、赔钱、赔功夫”。
防水剂:防水剂的品种很多(蓝美高NP2、NP3、德高、美高、三鑫),当然施工方法也是不一样的,有和水泥直接混合使用的,还有沥青融化浇面的,还有直接涂刷的,但施工原则是一样的,一般位置防水剂要刷2遍,横竖各一遍,特殊位置要多刷一遍,不能露刷或有砂眼施工原则(1):作防水前,一定要把需要作防水的墙面和地面打扫干净,否则,再好的防水剂也起不到防水的作用。
施工原则(2):一般的墙面防水剂要刷到30厘米的高度施工原则(3):如果墙面背后有柜子或其他家具的,至少要刷到1.8米的高度。
最好整版墙全刷。
施工原则(4):地面要全部刷到,而且必须等第一遍干了后,才能刷第二遍。
防水重点位置重点位置:墙角位置,要多刷1-2遍重点位置:下水管周围,要多刷1-2遍施工原则(5):防水做完了,不要以为就没有事了,还要“开闸放水”,试水施工原则(6):试水一试就是24个小时,看周围墙面有没有滲水现象,如果有的话,返工没商量【第二章:面子工程-泥工施工规范】泥工、腻子、木工、油漆工在家庭装修中叫做面子工程内在好不好看水电,外在好不好就看这些面子工程了,所谓面子工程,就是人一眼就能看到的部分,所以很多人都特别注意这些项目,就像找女朋友大家都喜欢长得漂亮的一样。
泥工说到泥工,就要讲到瓷砖(瓷砖的挑选方法在材料部分谈)的功能,装修中用瓷砖,主要目的是美观、防水和防污,现在的瓷砖已经不像以前那样单一,厂家为了满足市场的要求,开发出许多优质种类,花色繁多,种类齐全,价格也是各档次都有。
按形状可以分为条形砖,方形砖;按用途可以分外内墙砖,外墙砖,墙裙砖;而在花色上又有水晶描金花片,水晶凸釉描金砖,亚光砖等;另类些的有文化砖,火岩石,仿古砖.在需要强化色彩的空间,都可以运用瓷砖来强调视觉效果,例如在厨房中,一大面素色的墙中,用蓝色小鹿的瓷砖拼在一起点缀厨房的空间,其余的墙面选用单色,厨房的感觉就很干净整洁,而且把它看出一个充满情趣,享受生活的地方。
在家做饭不是必须,而是一种概念。
所以,对于年轻朋友,选择一种更有现代味道的瓷砖,更符合他们的性格特征,比如印象派的画,创意味十足的图案来丰富厨房空间。
